1. Asignar elementos de trabajo pendiente a un sprint en Azure Boards
Azure DevOps Services | Azure DevOps Server 2022: Azure DevOps Server 2019 | TFS 2018
El primer paso para planear el sprint es asignar el trabajo desde el trabajo pendiente a un sprint. El equipo crea el trabajo pendiente de sprint durante la reunión de planeación del sprint, normalmente celebrado el primer día del sprint. Cada sprint corresponde a un intervalo de tiempo que admite la capacidad de su equipo para trabajar con herramientas y procesos ágiles. Durante la reunión de planeación, el propietario del producto trabaja con su equipo para identificar esos casos o elementos de trabajo pendiente que se van a completar en el sprint.
Nota
El proyecto incluye varios sprints predefinidos. Puede agregar rápidamente más sprints desde el trabajo pendiente según sea necesario. O bien, cambie las fechas de los sprints predefinidos. Para más información sobre los sprints, también conocidos como iteraciones, consulte Acerca de las áreas e iteraciones.
Este es un ejemplo de un plan de sprint que consta de elementos de trabajo pendiente y las tareas necesarias para completar cada elemento. Mediante la configuración de la capacidad del equipo y la estimación de tareas, el equipo puede ver cuándo el equipo o un miembro del equipo están en una capacidad inferior o superior a la capacidad.
En este artículo, aprenderá a:
- Abrir el trabajo pendiente del producto
- Asignar elementos de trabajo pendiente a un sprint
- Usar selección múltiple para actualizar elementos de trabajo de forma masiva
Las reuniones de planificación normalmente constan de dos partes. En la primera parte, el equipo y el propietario del producto identifican los elementos de trabajo pendiente que el equipo considera que puede comprometerse a completar en el sprint, en función de la experiencia con los sprints anteriores. Estos elementos se agregan al trabajo pendiente de sprint. En la segunda parte, el equipo determina cómo se desarrollará y probará cada elemento. A continuación, definen y calculan las tareas necesarias para completar cada elemento. Por último, el equipo se compromete a implementar algunos o todos los elementos en función de estas estimaciones.
Nota
No es necesario que el planeamiento de sprint sea complicado. Puede ser divertido y un tiempo para que todo el equipo de Scrum cree camaradería trabajando juntos para responder a la pregunta de "¿Qué podemos comprometernos?" Para obtener ejemplos y estrategias para mantener el planeamiento del sprint centrado y eficaz, consulte ¿ Qué es Scrum?.
Cuando haya completado el plan de sprint, el trabajo pendiente de sprint debe contener toda la información que el equipo necesita para completar correctamente el trabajo dentro del tiempo asignado sin tener que apresurarse al final.
Requisitos previos
Los trabajos pendientes se crean automáticamente al crear un proyecto o agregar un equipo. Cada equipo tiene acceso a sus propios trabajos pendientes de producto, cartera y sprint, como se describe en Acerca de los equipos y las herramientas de Agile.
- Debe conectarse a un proyecto. Si aún no tiene un proyecto, cree uno.
- Debe agregarse a un proyecto como miembro del grupo de seguridad Colaboradores o Administradores de proyectos . Para agregarlo, agregue usuarios a un proyecto o equipo.
- Para agregar o modificar elementos de trabajo, se le debe conceder acceso a las partes interesadas o superior. Para más información, consulte Referencia rápida sobre el acceso de las partes interesadas.
- Para ver o modificar elementos de trabajo, debe tener los elementos de trabajo Ver en este nodo y Editar elementos de trabajo de este nodo establecidos enPermitir. De forma predeterminada, el grupo Colaboradores tiene este conjunto de permisos. Para más información, consulte Establecimiento de permisos y acceso para el seguimiento del trabajo.
- Para usar el panel Planificación , los sprints a los que desea asignar trabajo deben haber sido seleccionados para el equipo por un administrador del equipo. Para más información, consulte Definir rutas de acceso de iteración (sprint) y configurar iteraciones de equipo.
Nota
Los usuarios con acceso de partes interesadas para un proyecto público tienen acceso total a las características de trabajo pendiente y de panel, al igual que los usuarios con acceso básico . Para más información, consulte Referencia rápida sobre el acceso de las partes interesadas.
- Debe conectarse a un proyecto. Si aún no tiene un proyecto, cree uno.
- Debe agregarse a un proyecto como miembro del grupo de seguridad Colaboradores o Administradores de proyectos . Para agregarlo, agregue usuarios a un proyecto o equipo.
- Para agregar o modificar elementos de trabajo, se le debe conceder acceso a las partes interesadas o superior. Para más información, consulte Referencia rápida sobre el acceso de las partes interesadas.
- Para ver o modificar elementos de trabajo, debe tener los elementos de trabajo Ver en este nodo y Editar elementos de trabajo de este nodo establecidos enPermitir. De forma predeterminada, el grupo Colaboradores tiene este conjunto de permisos. Para más información, consulte Establecimiento de permisos y acceso para el seguimiento del trabajo.
- Para usar el panel Planificación , los sprints a los que desea asignar trabajo deben haber sido seleccionados para el equipo por un administrador del equipo. Para más información, consulte Definir rutas de acceso de iteración (sprint) y configurar iteraciones de equipo.
Abrir el trabajo pendiente del producto del equipo
Nota
Los trabajos pendientes de sprint son una de las tres clases de trabajos pendientes disponibles. Para obtener información general sobre las características admitidas en cada trabajo pendiente y los dos tipos de paneles, consulte Trabajos pendientes, paneles y planes.
Para obtener una guía para principiantes sobre el planeamiento y el seguimiento del trabajo, consulte Introducción a las herramientas de Agile.
En el explorador web, abra el trabajo pendiente del producto.
(1) Compruebe que ha seleccionado el proyecto correcto, (2) elija Trabajos pendientes de paneles> y, a continuación, (3) seleccione el equipo correcto en el menú selector de equipo.
Para seleccionar otro trabajo pendiente, abra el selector y, a continuación, elija otro equipo o seleccione la opción Ver directorio de trabajo pendiente. O bien, escriba una palabra clave en el cuadro de búsqueda para filtrar la lista de trabajos pendientes de equipo para el proyecto.
Sugerencia
Elija el
icono de estrella para marcar como favorito un trabajo pendiente del equipo. Los artefactos favoritos (
icono favorito) aparecen en la parte superior de la lista de selectores de equipo.
Compruebe que ha seleccionado Historias (para Agile), Problemas (para Básico), Elementos de trabajo pendiente (para Scrum) o Requisitos (para CMMI) como nivel de trabajo pendiente.

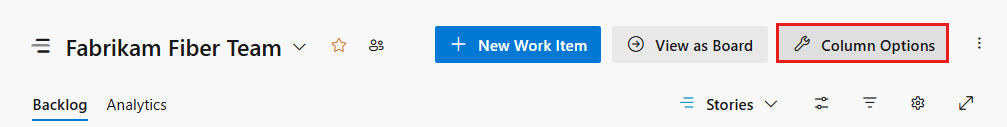

(Opcional) Para elegir qué columnas deben mostrarse y en qué orden, elija el
icono de acciones y seleccione Opciones de columna. Para más información, consulte Cambiar las opciones de columna.
En el explorador web, abra el trabajo pendiente del producto. (1) Compruebe que ha seleccionado el proyecto correcto, (2) elija Trabajos pendientes de paneles> y, a continuación, (3) seleccione el equipo correcto en el menú selector de equipo.
Para elegir otro equipo, abra el selector y seleccione otro equipo o elija la
opción Examinar todos los trabajos pendientes de equipo. O bien, puede escribir una palabra clave en el cuadro de búsqueda para filtrar la lista de trabajos pendientes de equipo para el proyecto.
Sugerencia
Elija el
icono de estrella para marcar como favorito un trabajo pendiente del equipo. Los artefactos favoritos (
icono favorito) aparecen en la parte superior de la lista de selectores de equipo.
Compruebe que ha seleccionado Elementos de trabajo pendiente (para Scrum), Historias (para Agile) o Requisitos (para CMMI) como nivel de trabajo pendiente.
(Opcional) Para elegir qué columnas deben mostrarse y en qué orden, elija el
icono de acciones y seleccione Opciones de columna. Es posible que desee agregar la ruta de acceso de iteración al conjunto de columnas que aparecen en el trabajo pendiente. Para más información, consulte Cambiar las opciones de columna.
En el explorador web, abra el trabajo pendiente del producto del equipo. (1) Seleccione el equipo en el selector de proyecto o equipo, elija (2) Trabajo, (3) Trabajos pendientes y, a continuación, (4) el trabajo pendiente del producto, que es Elementos de trabajo pendiente (para Scrum), Historias (para Agile) o Requisitos (para CMMI).
Para elegir otro equipo, abra el selector de proyecto o equipo y seleccione otro equipo o elija la opción Examinar .
El conjunto de sprints seleccionado para el equipo aparece en el panel izquierdo. Si no ve ninguna lista de sprints, puede agregar sprints o seleccionar sprints existentes para el uso del equipo. Para obtener información sobre cómo hacerlo, consulte Definición de sprints.
(Opcional) Para elegir qué columnas deben mostrarse y en qué orden, elija Opciones de columna. Es posible que desee agregar la ruta de acceso de iteración al conjunto de columnas que aparecen en el trabajo pendiente. Para más información, consulte Cambiar las opciones de columna.
Asignación de trabajo desde el trabajo pendiente a un sprint
Antes de empezar a planear el sprint, querrá haber creado, organizado y estimado el trabajo pendiente.
Además, querrá haber establecido las fechas de inicio y finalización del sprint.
Puede asignar rápidamente elementos de trabajo a un sprint a través de arrastrar y colocar desde el trabajo pendiente del producto hasta el sprint.
El siguiente paso consiste en abrir el panel Planificación. Elija el
icono de opciones de vista y seleccione Planeación. Mientras está en ella, asegúrese de que los padres y la previsión están desactivados . Puede elegir establecer Elementos en curso en Activado o Desactivado.
Aparece el conjunto de sprints seleccionados para el equipo. Si no ve ninguna lista de sprints, puede agregar sprints o seleccionar sprints existentes para el uso del equipo. Para obtener información sobre cómo hacerlo, consulte Definición de sprints.
Puede arrastrar y colocar elementos del trabajo pendiente en un sprint.
Nota
El panel Planificación solo muestra el sprint actual y los próximos 10 futuros sprints en la lista, incluso si se han seleccionado más para el equipo. Solo un administrador de equipo o miembro del grupo Administradores de proyectos puede seleccionar iteraciones para un equipo.
Seleccione uno o varios elementos del trabajo pendiente y arrástrelos al sprint que está planeando. Esta acción actualizará la ruta de acceso de iteración de los elementos de trabajo pendiente y cualquiera de sus tareas secundarias al sprint seleccionado.
Compruebe el nivel de esfuerzo mostrado en la ventana sprint. A medida que asigna elementos de trabajo pendiente a un sprint, la ventana sprint se actualiza con un recuento en ejecución del número de elementos y tareas pendientes y el esfuerzo planeado.
El esfuerzo planeado proporciona una suma de todos los puntos de historia o esfuerzo definidos para los elementos de trabajo pendiente asignados al sprint. Esta suma representa la estimación inicial en la cantidad de trabajo que completará el equipo en el sprint. A continuación, definirá tareas, calculará ese trabajo y usará la capacidad del equipo para asegurarse de que encaja en el sprint.
Seleccione uno o varios elementos y arrástrelos a uno de los sprints enumerados.
Nota
Las rutas de iteración enumeradas solo muestran el sprint actual y los próximos 10 futuros sprints en la lista, incluso si se han seleccionado más para el equipo. Solo un administrador de equipo o miembro del grupo Administradores de proyectos puede seleccionar iteraciones para un equipo.
Usar la característica de selección múltiple para modificar elementos de forma masiva
La selección múltiple de elementos de trabajo en los trabajos pendientes de producto y sprint funciona de la misma manera que funciona con varias selecciones en los resultados de la consulta.
Con la selección múltiple, puede completar varias acciones en varios elementos de trabajo a la vez, como:
- Pasar a un sprint
- Cambiar la prioridad del trabajo pendiente
- Asignar a un miembro del equipo
- Cambiar uno o varios valores de campo
- Agregar vínculos
- Asignar elementos o cambiar el elemento primario al que está vinculado un elemento
Para seleccionar varios elementos en una secuencia, mantenga presionada la tecla mayús. Para seleccionar varios elementos no secuenciales, use la tecla Ctrl. A continuación, puede arrastrar los elementos seleccionados a una nueva posición dentro del trabajo pendiente, a un sprint diferente o seleccionar una opción en el menú contextual ( de contexto) o acción (
) de uno de los elementos.
Para más información, consulte Modificación masiva de elementos de trabajo.
Paso siguiente
Ahora que ha definido el plan de sprint, el equipo está listo para empezar a trabajar en las tareas de sprint.
Artículos relacionados
Para agregar o cambiar el nombre de los sprints que usa el equipo, consulte Definir rutas de acceso de iteración (sprint) y configurar iteraciones de equipo.
Si el trabajo pendiente no muestra los elementos de trabajo esperados, consulte Configuración de los paneles de trabajos pendientes&.
