Gantt ruta orden producción (informe de Power BI)

SE APLICA A: Disponible con carácter general en el primer lanzamiento de versiones de Business Central 2025 (versión 26.x).

El informe Gantt ruta orden producción proporciona una visión general de los procesos de producción, combinando formatos visuales y tabulares para mejorar la comprensión. El informe le ayuda a supervisar y analizar las tareas de producción, ofreciendo información sobre la programación, la duración y la ubicación de las tareas.

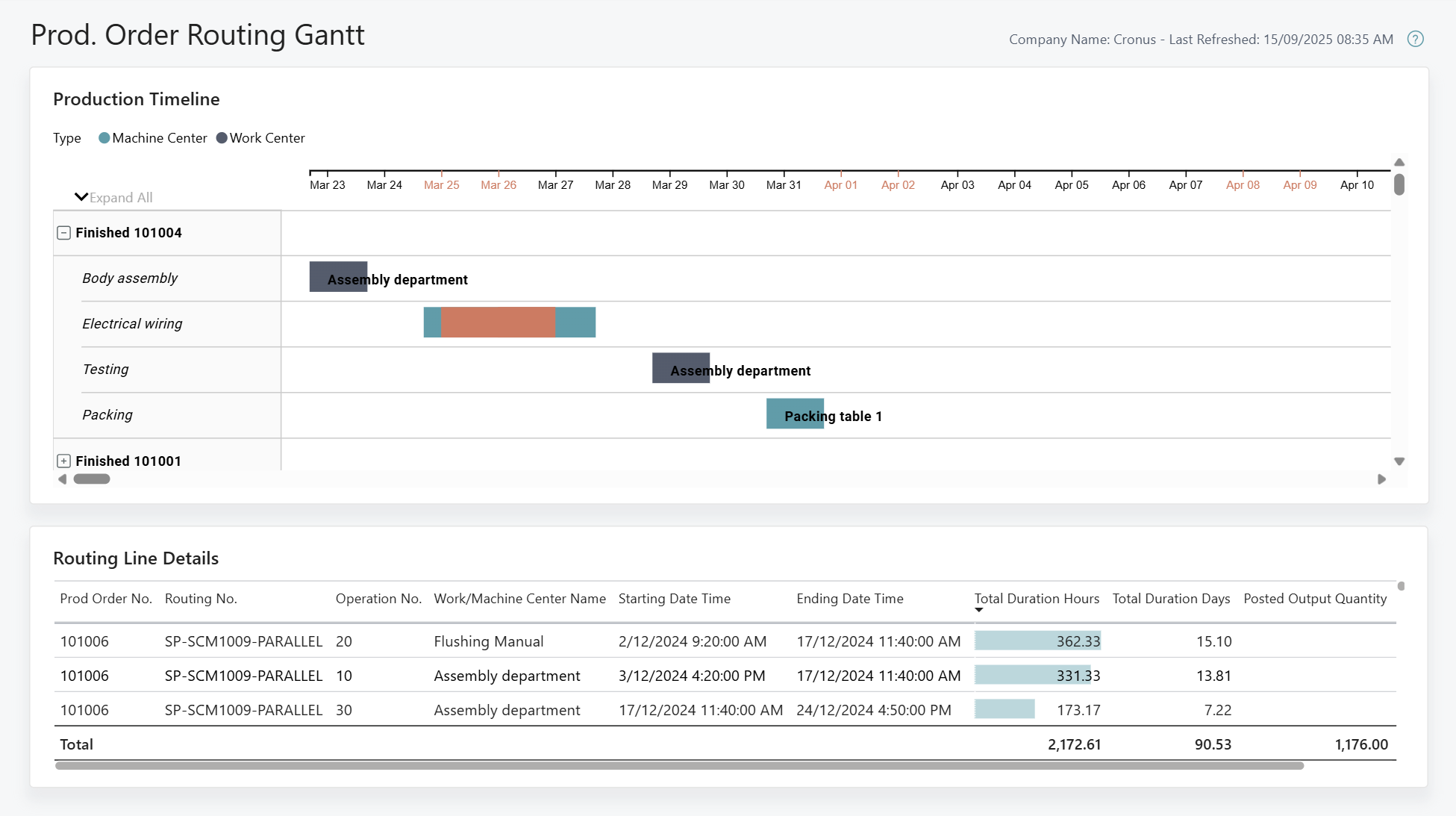

Captura de pantalla del informe de Power BI de Gantt ruta orden producción

La visualización Línea de tiempo de producción (diagrama de Gantt visual) proporciona una representación de diagrama de Gantt de los procesos de producción, lo que le permite supervisar y analizar eficazmente las tareas de las órdenes de producción. Las características clave de esta visualización incluyen:

  1. Jerarquía:

    • Elemento primario: las órdenes de producción sirven como nivel de agrupación principal.
    • Tareas anidadas: las descripciones de las líneas de ruta representan tareas individuales del proceso.
  2. Configuración de la escala de tiempo:

    • De forma predeterminada, la línea de tiempo se muestra a nivel diario.
    • Los días no laborables se resaltan en rojo para mayor claridad.
  3. Duración de la tarea:

    • La duración de las tareas se calcula en función de los valores de fecha-hora inicial y final de la línea de ruta.
  4. Representación de la barra de tareas:

    • El color de las barras de tareas diferencia entre la ruta por los centros de máquina y los centros de trabajo.
    • Dentro de cada barra, se muestra el nombre del centro de máquina o de trabajo, lo que proporciona contexto adicional acerca de dónde se realiza la tarea.

La tabla Detalles de la línea de enrutamiento es una representación tabular de los datos de producción y ruta. Incluye información esencial como, por ejemplo, el N.º orden producción y el N.º de operaciones que especifica operaciones individuales dentro del proceso. La tabla también resalta el N.º de centro de trabajo/centro de máquina e identifica la ubicación asociada con cada tarea de línea de ruta. Además, la tabla muestra la Fecha y hora de inicio y la Fecha y hora de finalización, con un resumen de los tiempos de inicio y finalización programados para las tareas. Las fechas y horas se utilizan para calcular las Horas de duración total, que muestran el tiempo necesario para ejecutar las tareas en horas, y los Días de duración total, que representan la duración de la tarea en días para una perspectiva alternativa. En conjunto, estos detalles garantizan una visión clara y estructurada de los procesos de producción.

Usar el informe

Los directores de fabricación utilizan el informe para obtener una visión general de los procesos de programación y enrutamiento de la producción. El diagrama de Gantt Línea de tiempo de producción le ayuda a supervisar la duración y la secuenciación de las tareas. Los colores de las barras y la información contextual de los centros de máquina o de trabajo permiten identificar rápidamente el uso de recursos y la asignación de tareas. Junto con la tabla Detalles de la línea de enrutamiento, puede analizar los plazos de producción, evaluar las fechas de finalización de las tareas y comparar las duraciones reales con las expectativas planificadas. Estos detalles le ayudan a detectar retrasos, optimizar las programaciones y garantizar una asignación eficaz de los recursos entre los centros de trabajo y de máquina.

Los supervisores de producción confían en el informe para gestionar las tareas de producción diarias y mantener la eficiencia operativa. El diagrama de Gantt muestra las tareas de las órdenes de producción para que pueda realizar fácilmente el seguimiento de las operaciones que se están llevando a cabo, en qué ubicaciones y durante cuánto tiempo. Los días no laborables marcados en rojo le ayudan a identificar brechas o conflictos en la programación y a abordar posibles cuellos de botella. Mientras tanto, la tabla Detalles de la línea de enrutamiento proporciona fechas y horas de inicio y finalización con duraciones totales de tareas por día y por horas. En conjunto, los componentes visuales y tabulares de Gantt del informe facilitan una coordinación eficaz para garantizar fluidos flujos de trabajo de producción.

Indicadores clave de rendimiento (KPI)

El informe Gantt ruta orden producción incluye los siguientes KPI y medidas:

Seleccione el vínculo de un KPI para obtener más información sobre lo que significa, cómo se calcula y qué datos se utilizaron en los cálculos.

Propina

Puede realizar fácilmente un seguimiento de los KPI que muestran los informes de Power BI en relación con sus objetivos empresariales. Para obtener más información, vaya a Realizar un seguimiento de los KPI de su negocio con métricas de Power BI.

Datos utilizados en el informe

El informe usa datos de las siguientes tablas de Business Central:

  • Línea ruta orden producción
  • Orden producción

Pruebe el informe

Pruebe el informe aquí: Gantt ruta orden producción
