Projet de journée complète

Axel DIEU 60 Points de réputation
2025-09-16T12:48:46.77+00:00

Bonjour,

Dans ma société, nous réalisons de gros projets pouvant durer assez longtemps.

Ce que j'aimerais serait que lorsqu'un projet finit en milieu de journée, celui-ci soit automatiquement prolongé jusqu'à la fin de journée pour que l'étape suivante en lien avec puisse automatiquement démarrer le jour suivant et non pas directement dans la même journée.

Merci d'avance,

Microsoft 365 et Office | Project | Pour le business | Autres
Microsoft 365 et Office | Project | Pour le business | Autres

Logiciel de gestion de projet Microsoft utilisé pour planifier, gérer et communiquer une planification de projet et d’autres informations entre les membres du groupe de travail, les responsables de projet et d’autres parties prenantes.

0 commentaires Aucun commentaire

1 réponse

  1. Jess-Q 12,795 Points de réputation Personnel externe Microsoft Modérateur
    2025-09-16T15:15:53.62+00:00

    Veuillez m'excuser pour les erreurs de grammaire, car j'utilise la traduction automatique. Certaines phrases pourraient donc ne pas être parfaitement prononcées.

    Bonjour @Axel DIEU

    Merci d'avoir posé votre question sur le forum Microsoft Q&R.

    Concernant votre problème, si vous souhaitez prolonger automatiquement une tâche jusqu'à la fin de la journée lorsqu'elle se termine tôt afin que l'étape suivante commence le lendemain, vous pouvez suivre les étapes suivantes :

    1. Définir les heures de travail

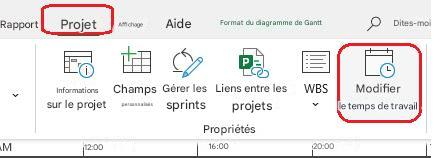

    • Accédez à Projet > Modifier les heures de travail.
    • RapportProjetAffichageAideFormat du diagramme de GanttDites-moiInformations sur le projetChamps personnalisésGérer les sprintsLiens entre les projetsWBSLModifier le temps de travailPPropriétésM12:0016:0020:00
    • Sélectionnez Semaines de travail > Détails.

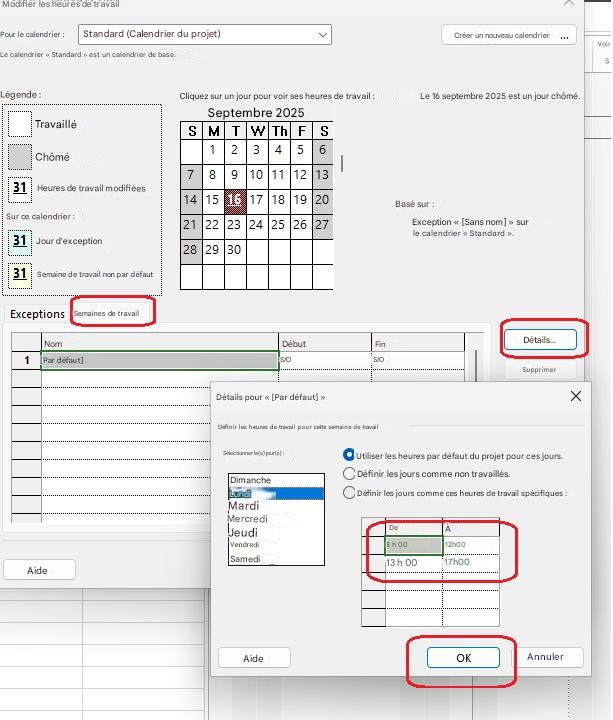

    • Modifier les heures de travailPour le calendrier :Standard (Calendrier du projet)Créer un nouveau calendrierVoir SLe calendrier « Standard » est un calendrier de base.Légende :Cliquez sur un jour pour voir ses heures de travail :Septembre 2025Le 16 septembre 2025 est un jour chômé.TravailléSMTWTFSChômé1234567891011121331Heures de travail modifiées1415161718192021 22 23 24 25 26 27Sur ce calendrier :31Jour d'exception28293031Semaine de travail non par défautExceptionsSemaines de travailBasé sur :Exception « [Sans nom] » sur le calendrier « Standard ».Détails...1Nom[Par défaut]DébutS/OFinS/OSupprimerDétails pour « [Par défaut] »Définir les heures de travail pour cette semaine de travailXSélectionner le(s) jour(s) :Utiliser les heures par défaut du projet pour ces jours.DimancheDéfinir les jours comme non travaillés.LundiDéfinir les jours comme ces heures de travail spécifiques :MardiMercrediJeudiVendrediSamediDe8 h 0013 h 00À12h0017h00AideAideOKAnnuler
    • Confirmez vos horaires de travail (par exemple, de 8h00 à 17h00).
    1. Créez les tâches.
    • Inscrivez les tâches A et B dans la liste.

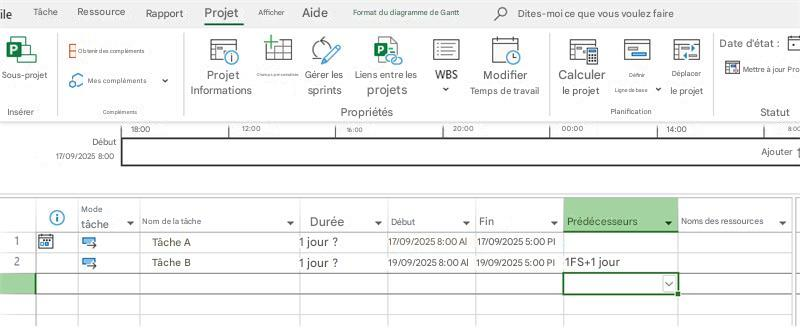

    • ileTâcheRessourceRapportProjetAfficherAideFormat du diagramme de GanttDites-moi ce que vous voulez faireSous-projetMes complémentsProjetInformationsChamps personnalisésGérer les sprintsLiens entre les projetsWBSModifierTemps de travailPObtenir des complémentsPCalculer le projetDéfinirLigne de baseDéplacer le projetInsérerCompléments18:0012:00Propriétés16:0020:00Début00:00Planification14:00Statut8:00Ajouter17/09/2025 8:00Mode tâcheNom de la tâcheTâche A2Tâche BDurée1 jour ?1 jour ?Début17/09/2025 8:00 Al19/09/2025 8:00 AlFin17/09/2025 5:00 PI19/09/2025 5:00 PIPrédécesseursNoms des ressources11FS+1 jourDate d'état :Mettre à jour Pro
    • Réglez la durée de la tâche A sur 1 jour.
    1. Associez les tâches à un décalage.
    • Dans la colonne « Prédécesseurs » de la tâche B, saisissez : 1FS+1j.
    • Cela signifie que la tâche B commence un jour complet après la fin de la tâche A.
    • « FS » = dépendance entre la fin et le début.
    • « +1j » = décalage d'un jour.

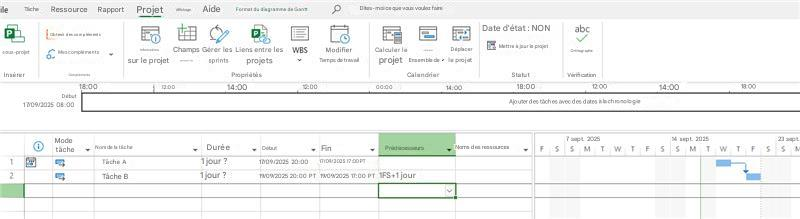

    • deTâcheRessourceRapportProjetAffichageAideFormat du diagramme de GanttDites-moi ce que vous voulez fairePsous-projetObtenir des complémentsPMes complémentsInformations sur le projetChamps personnalisésGérer les sprintsLiens entre les projetsWBSModifierTemps de travailCalculer le projetEnsemble de référenceDéplacer le projetDate d'état : NONMettre à jour le projetabcOrthographeInsérerCompléments18:0012:00Propriétés14:0012:00Calendrier00:0014:00Statut18:00Vérification12:00Début14:0018:00Ajouter des tâches avec des dates à la chronologie17/09/2025 08:00Mode tâcheNom de la tâcheDuréeDébutTâche ATâche B1 jour ?21 jour ?17/09/2025 20:00Fin17/09/2025 17:00 PT19/09/2025 20:00 PT19/09/2025 17:00 PTPrédécesseurs1FS+1 jour7 sept. 2025Noms des ressources114 sept. 202523 sept.FSSMTWTFSSMTWTFSSN
    1. Utilisez des contraintes (facultatif).

    Pour vous assurer que la tâche A se termine toujours à la fin de la journée :

    • Double-cliquez sur la tâche A.
    • Accédez à l'onglet « Avancé ».
    • Définissez le type de contrainte sur « Fin au plus tôt le ».

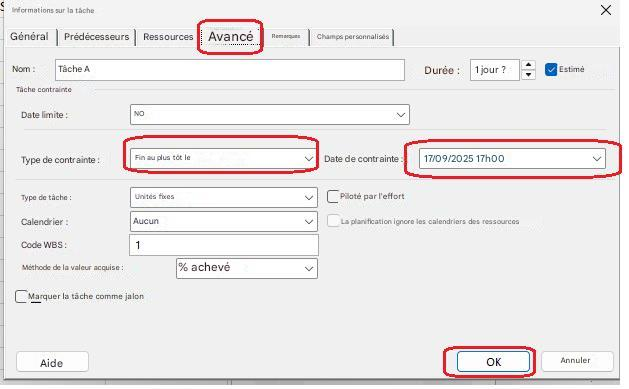

    • Informations sur la tâcheGénéralPrédécesseursRessourcesAvancéRemarquesChamps personnalisésXNom :Tâche ADurée :1 jour ?EstiméTâche contrainteDate limite :NOType de contrainte :Fin au plus tôt leDate de contrainte :17/09/2025 17h00Type de tâche :Unités fixesPiloté par l'effortCalendrier :AucunLa planification ignore les calendriers des ressourcesCode WBS :1Méthode de la valeur acquise :% achevéMarquer la tâche comme jalonAideOKAnnuler
    • Réglez la date et l'heure à la fin de la journée (par exemple, 17h00).

    N'hésitez pas à essayer pour voir si cela fonctionne. Si vous rencontrez un problème ou avez besoin d'aide, n'hésitez pas à me laisser un commentaire ci-dessous.

    La réponse initiale ne répondra peut-être pas entièrement à vos besoins, mais elle m'aidera à mieux comprendre votre situation. Une fois les informations obtenues, je ferai de mon mieux pour vous aider à trouver la marche à suivre.


    Si la réponse vous est utile, cliquez sur « Accepter la réponse » et votez pour elle. Si vous avez d'autres questions concernant cette réponse, cliquez sur « Commenter ».

    Remarque : Veuillez suivre les étapes décrites dans notre documentation pour activer les notifications par e-mail afin de recevoir la notification associée à ce fil de discussion.

    Cette réponse a-t-elle été utile ?
