Cet article explique comment créer des vagues de migration dans Azure Migrate pour organiser et séquencer les charges de travail pour la migration.
Les vagues de migration sont des groupes logiques d’applications et de charges de travail que l’on migre ensemble. Organiser les charges de travail en vagues vous aide à migrer en lots plus petits et gérables, à réduire les risques et à améliorer l’efficacité de la migration.
Lorsque vous planifiez les vagues de migration, adoptez ces actions clés :
- Distribuer des charges de travail en vagues : regrouper des charges de travail et des applications qui partagent des dépendances ou des exigences métier. Ce regroupement permet de garantir qu’ils migrent ensemble sans perturber la fonctionnalité de l’application.
- Séquences d'ondes : prioriser les ondes en fonction de facteurs tels que la criticité pour l'entreprise, la complexité et l'impact sur la migration.
- Parallaliser là où c’est sûr : Faire tourner des vagues indépendantes en parallèle pour accélérer la migration sans introduire de risque.
Dans Azure Migrate, vous pouvez créer et organiser manuellement des vagues de migration en fonction de votre stratégie de migration et de vos besoins en charge de travail. Sinon, vous pouvez utiliser des vagues de migration recommandées générées automatiquement en fonction de l’inventaire de la charge de travail, des dépendances des applications, de la critique métier, de la préparation à la migration, des données d’évaluation et des conditions de planification.
Pour plus d’informations sur le regroupement et le séquençage, voir Azure Cloud Adoption Framework – Migration Wave Planning.
Créez des vagues en utilisant le portail Azure
Pour créer manuellement des vagues de migration en utilisant le portail Azure Migrate, suivez ces étapes :

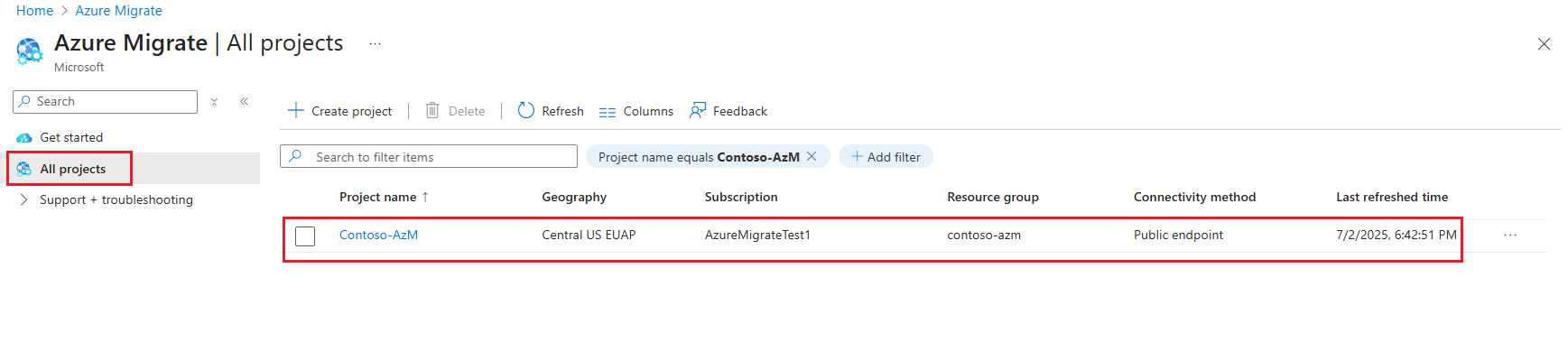

Sélectionnez votre projet dans tous les projets dans le portail Azure.
Dans le volet Vue d’ensemble , sélectionnez Créer une vague

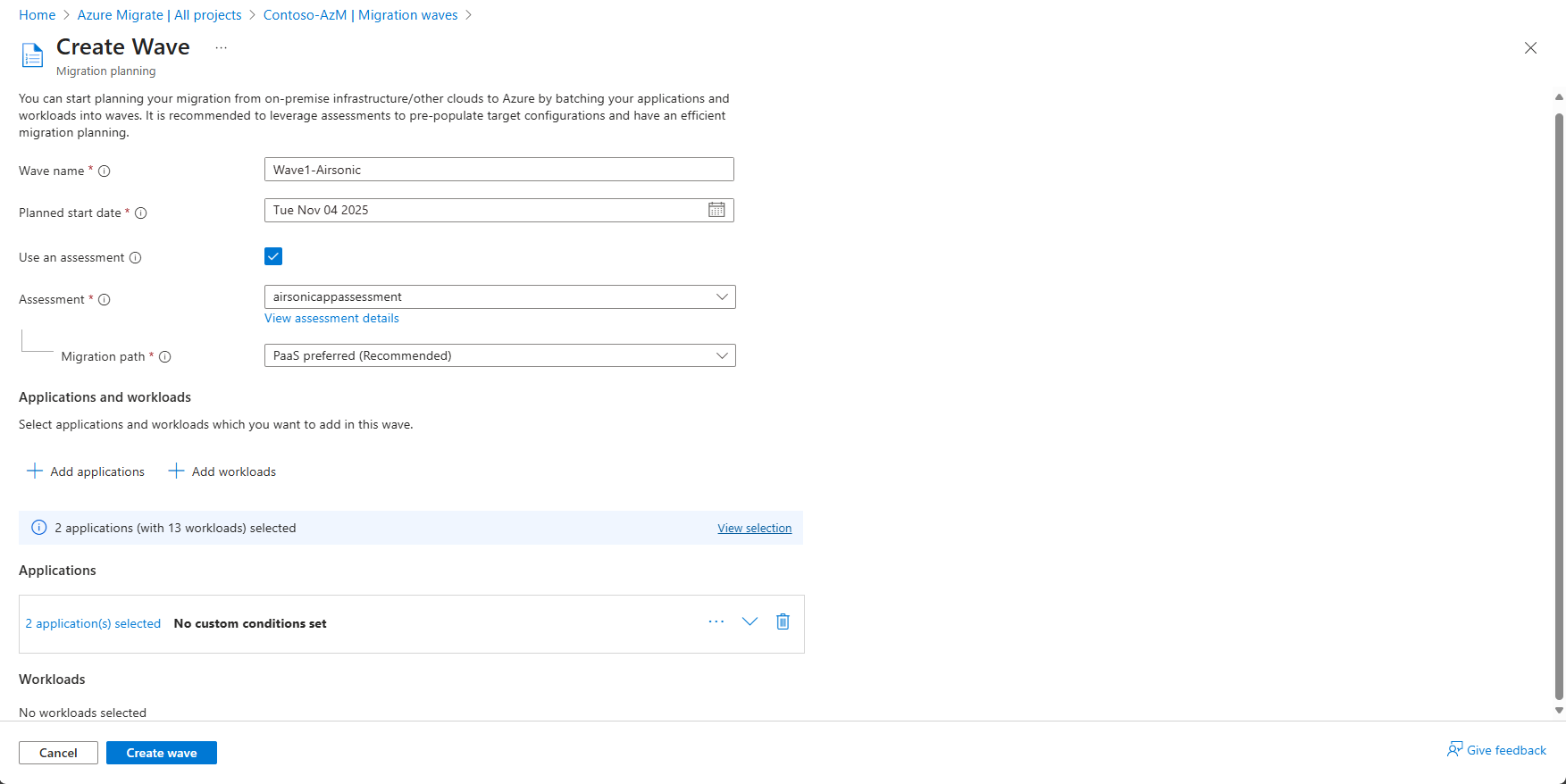

Entrez un nom unique dans le nom Wave pour l’exécution et le suivi.
Entrez la date de début planifiée pour la migration d’ondes.
Optionnel Sélectionnez une évaluation pour obtenir des recommandations sur les cibles Azure et les configurations de charge de travail. Utilisez une évaluation pour accélérer la planification des vagues.
Sélectionnez le chemin de migration à partir de l’évaluation en fonction de votre stratégie métier. Si l’évaluation inclut un seul chemin d’accès, cette option n’est pas disponible.
Passez en revue, ajoutez et supprimez des charges de travail et des applications que vous souhaitez inclure dans la vague. Vous pouvez utiliser des filtres pour affiner la sélection.
Si vous sélectionnez une évaluation, les charges de travail et les applications sont limitées à son étendue. Vous pouvez ajouter plus de charges de travail et d’applications ultérieurement.Une fois que vous avez finalisé les composants d’onde, sélectionnez Créer une vague.
En quelques secondes, Azure Migrate crée le projet vague. Pour l’afficher, sélectionnez Afficher les vagues dans la vue d’ensemble du projet.
La vague créée inclut les charges de travail et les applications que vous avez sélectionnées. Si vous avez sélectionné une évaluation, les charges de travail et les applications sont définies par défaut sur les cibles de migration et les configurations définies dans cette évaluation.
Créez des vagues en utilisant la planification automatisée des vagues
La planification automatique des vagues génère des vagues de migration recommandées à partir de votre évaluation. Il regroupe les charges de travail et les applications en vagues de migration, applique les règles de dépendance et d’activité, et attribue des scores de priorité basés sur la priorité, la confiance et le risque.
Prerequisites
Avant de générer un plan de vagues, assurez-vous d’avoir :
- Un projet Azure Migrate existe et a terminé sa découverte.
- Au moins une évaluation pour les charges de travail que vous souhaitez inclure dans le plan par vagues.
- Assigné le rôle Propriétaire Azure Migrate ou Décider et planifier Azure Migrate sur le projet.
Générez votre plan de vagues
Générez un plan de vague de migration pour organiser les charges de travail et les applications en vagues de migration recommandées, basées sur les données d’évaluation, les dépendances de charge de travail et les priorités de migration.
Dans le portail Azure, ouvrez votre projet Azure Migrate.
Sur la page d’aperçu du Project, sélectionnez Évaluations.
Sélectionnez l’évaluation pour laquelle vous souhaitez créer un plan de vagues.

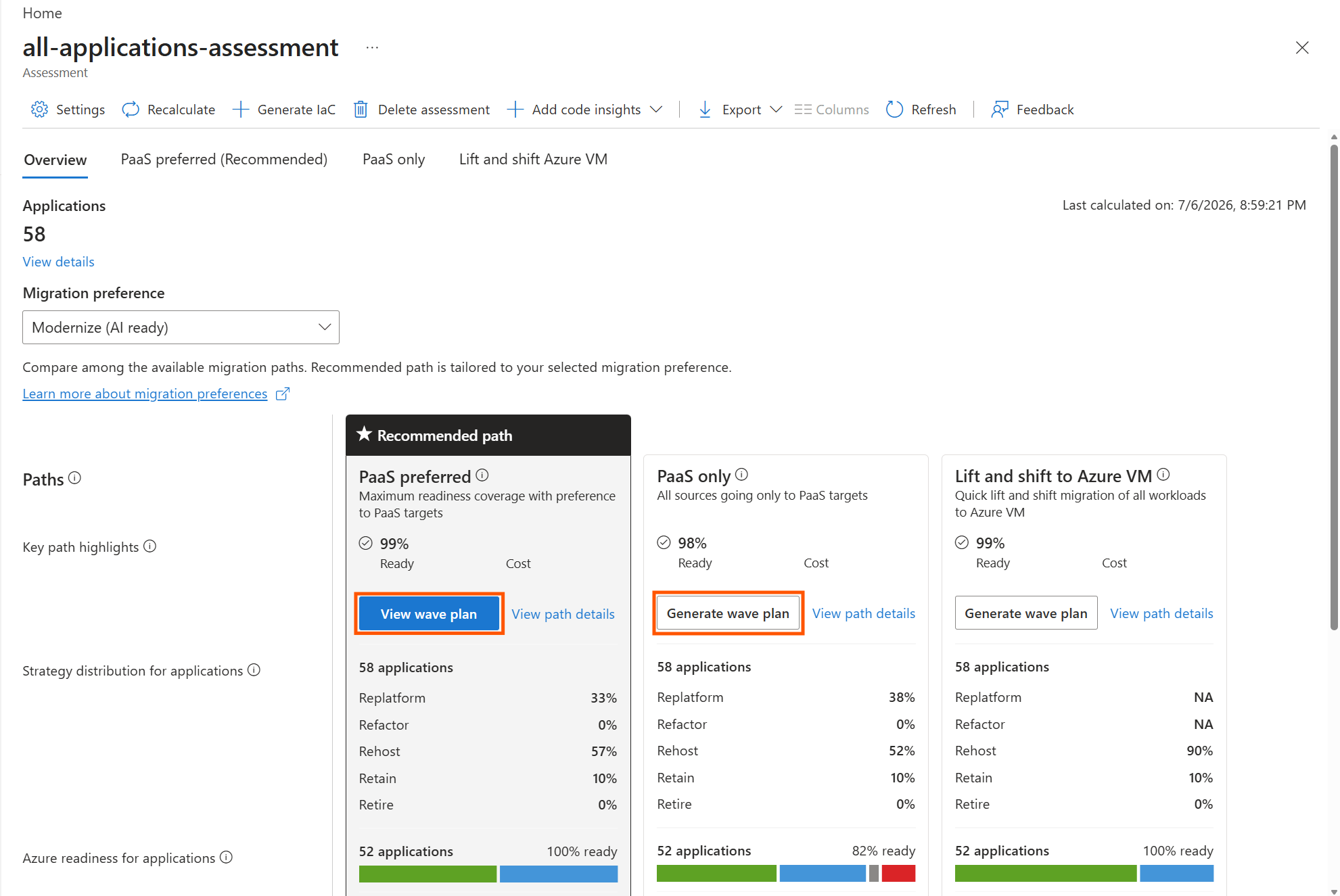

Pour le chemin de migration cible, sélectionnez Générer un plan d’ondes. Le système commence à générer votre plan de vagues. Lors de la génération, Azure Migrate effectue les actions suivantes :
- Permet de définir les charges de travail éligibles et les candidatures issues de l’évaluation.
- Analyse les dépendances entre charges de travail (si des données de dépendance sont disponibles pour celles-ci).
- Applique des conditions de planification telles que la cohésion des composants applicatifs, la séparation de la production du développement ou des tests, et plus encore, en fonction de la disponibilité des données dans le projet Azure Migrate.
- Calcule un score de priorité pour chaque charge de travail basé sur la complexité, la critiqueté, la préparation, l’effort et l’impact.
- Optimise la taille des vagues et génère un rapport de revue avec les détails de la planification des vagues.
La génération se termine généralement en moins de trois minutes. Les grands patrimoines peuvent prendre plus de temps.
Lorsque la génération est terminée, le plan par vagues apparaît sous forme de lien sur votre page d’évaluation. Sélectionnez-le pour ouvrir les détails du plan de vagues.
Planification en vague pour un chemin de migration différent
Le plan d’ondes peut différer selon chaque trajectoire de migration lors d’une évaluation. Pour visualiser le plan d’ondes d’un autre chemin de migration, sélectionnez le chemin puis sélectionnez Générer un plan d’ondes. Chaque trajectoire de migration possède un plan d’ondes indépendant.
Révisez votre plan de vagues

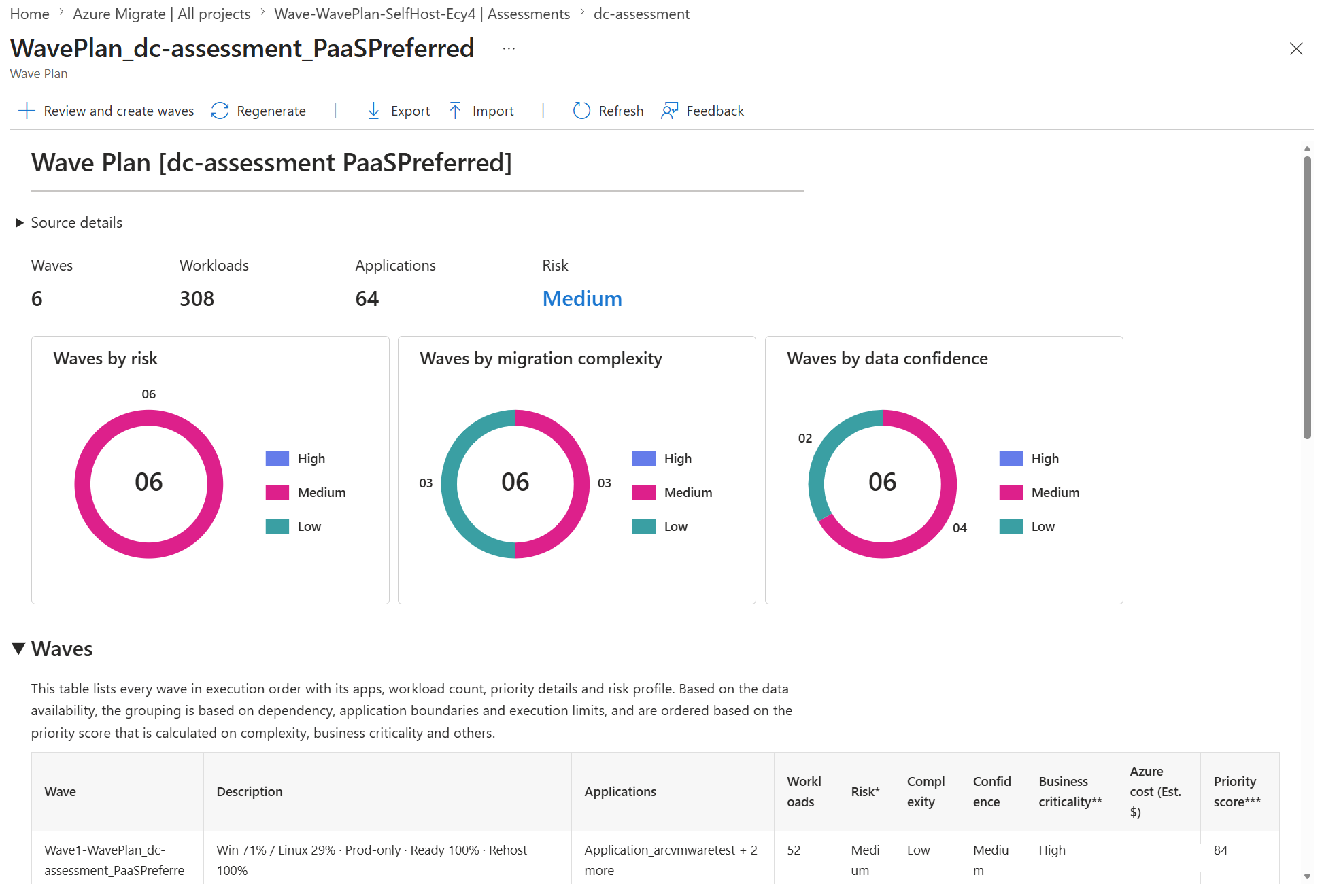

La page de détails du plan par vagues affiche votre séquence de migration recommandée ainsi que les raisons de cette recommandation.
La liste des vagues montre chaque vague recommandée avec :
- Charge de travail et nombre d’applications.
- Caractère critique et complexité d’entreprise de la vague, agrégés à partir des applications ou charges de travail individuelles.
- Score de priorité (0–100, plus élevé indique une migration plus précoce).
- Niveaux de confiance et de risque par vague.
La section Dépendances croisées des ondes montre les dépendances entre les vagues que vous devez gérer lors du séquençage de la migration.
La section Confiance en les données reflète la qualité des données d’entrée dans les catégories utilisées par le moteur de planification. Cette section affiche un niveau de confiance (Élevé, Moyen ou Faible) pour chaque catégorie de données et fournit des recommandations spécifiques sur des entrées supplémentaires pouvant aider à améliorer le plan. Les catégories de données comprennent :
- Inventaire : Les charges de travail découvertes disposent de détails de configuration complets tels que le système d’exploitation, les cœurs, la mémoire et le stockage.
- Dépendances : Savoir si des données d’analyse de dépendances sont disponibles pour les charges de travail concernées. Les données de dépendance permettent au moteur de maintenir des charges de travail étroitement couplées dans la même vague.
- Cartographie des applications : Que les charges de travail soient regroupées en applications logiques. Lorsque des mappages d’applications existent, le moteur maintient tous les composants d’une application ensemble en une seule onde.
- Métadonnées métier : Que des attributs tels que la critique métier, l’environnement (production vs. développement et test) et l’unité métier soient peuplés. Ces attributs guident l’évaluation de l’état et la notation des priorités.
Lorsqu’une catégorie affiche une confiance moyenne ou basse, le plan génère tout de même un résultat valide. L’ajout des données suggérées et la régénération du plan améliorent la précision du regroupement et la couverture des conditions.
La section Risques liste les conditions d’urbanisme qui sont violées dans le plan de vague en cours et qui nécessitent une attention particulière. Chaque entrée de risque comprend :
- Condition : La règle de planification qui n’est pas entièrement satisfaite, par exemple, séparer les charges de production et de développement et de test , ou maintenir les composants applicatifs ensemble.
- Gravité : Si la violation est critique (bloque la migration sécurisée) ou un avertissement (recommandé mais non obligatoire).
- Ondes impactées : Les vagues spécifiques où la condition est violée.
- Atténuation : Une action recommandée pour résoudre la violation, comme déplacer une charge de travail vers une autre vague ou ajouter des données manquantes.
Examinez la section des risques avant d’exporter ou de créer des vagues. Abordez d’abord les risques critiques, puis évaluez les risques de conseil en fonction de la tolérance de votre organisation. Vous pouvez résoudre les risques en mettant à jour le plan de vagues et en réimportant les modifications.

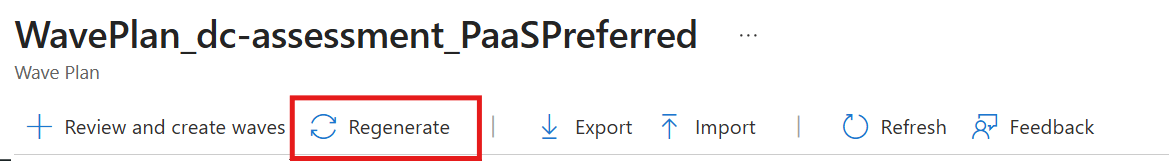

Régénérer le plan d’ondes
Vous pouvez régénérer le plan d’ondes, qui remplace le plan d’ondes existant pour la trajectoire de migration. Lorsque l’évaluation est recalculée, le plan de vagues devient obsolète. Comparez les horodatages de génération du plan de vagues et de l’évaluation, puis régénérez le plan de vagues pour les garder synchronisés.

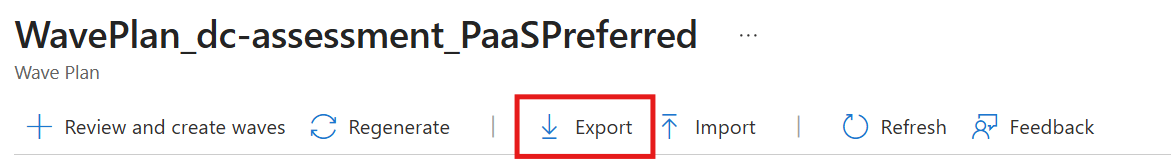

Exporter le plan de vague
Vous pouvez exporter le plan de vague pour le télécharger afin de le mettre à jour et de le consulter hors ligne. Pour exporter, sélectionnez Exporter.
L’action télécharge un dossier ZIP contenant trois fichiers :
| Fichier | Qu’est-ce qu’il contient ? | Que faire avec |
|---|---|---|
| Correspondance entre l’inventaire et la vague (format CSV) | Une ligne par charge de travail contenant les données d’inventaire et une colonne nom de vague | Partagez avec les parties prenantes. Modifie la colonne Nom de la vague pour réaffecter les charges de travail entre les vagues. |
| Détails de la vague (format CSV) | Une ligne par vague avec des propriétés résumées (coût, confiance, risque, dates, répartition des stratégies) | À utiliser comme référence en lecture seule lors de la révision. |
| Rapport Waveplan (format MD) | Résumé formaté avec une vue d’ensemble à l’intention de la direction et une justification pour chaque vague | Partagez avec la direction et les décideurs. |
Le CSV de la cartographie est le fichier clé de la collaboration. Les parties prenantes peuvent examiner les affectations de vagues, déplacer les charges de travail entre les vagues en modifiant la colonne Nom de la vague, et retourner le fichier mis à jour pour réimportation.
Mettre à jour le plan des vagues
Pour mettre à jour un plan de vagues existant, suivez ces étapes :
- Exportez l’inventaire en fichier CSV de mappage de vagues pour le plan de vagues que vous souhaitez mettre à jour.
- Changez la colonne Nom de la vague dans le CSV pour placer la charge de travail dans la vague existante ou la nouvelle.
- Importez l'inventaire mis à jour vers le mappage de vague via le flux d’importation du plan de vague.
Suivez ces règles quand vous modifiez le fichier CSV de mappage :
À faire :
- Changez la colonne Nom de la vague pour déplacer les charges de travail entre les vagues.
- Créez de nouveaux noms de vagues. Le système les accepte comme de nouvelles vagues à l’importation.
- Attribuez chaque charge de travail à une seule vague.
- Gardez tous les membres de la même application dans la même vague comme bonne pratique.
À ne pas faire :
- Ajoutez ou supprimez des lignes. La liste de charge de travail doit correspondre au périmètre d’évaluation.
- Changer les colonnes d’inventaire. Le processus d’importation ignore ces colonnes et modifier la liste de la charge de travail entraîne des échecs de validation.
- Laissez la colonne Nom de la vague vide pour toute charge de travail.
Importez un plan de vagues mis à jour
Après que votre équipe ait examiné et modifié le fichier Inventory-to-wave hors ligne, vous pouvez le réimporter dans Azure Migrate pour mettre à jour le plan de vagues. Pour importer, suivez ces étapes :

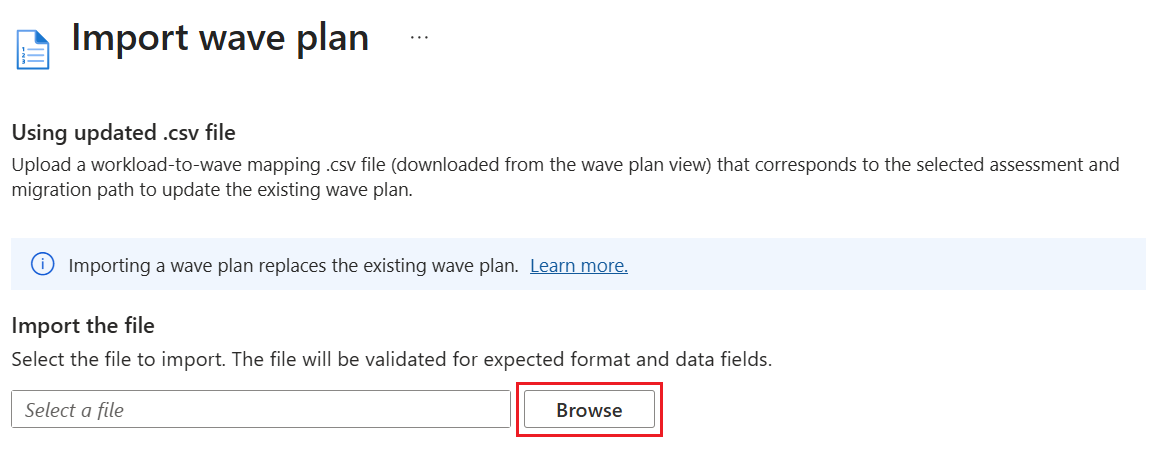

Depuis la page de détails du plan de vagues, sélectionnez Importer le plan de vagues.
Téléchargez votre fichier CSV de mappage modifié.
L’importation remplace le plan de vague à partir de l’endroit où vous avez déclenché l’importation.
Avant la mise à jour du forfait, le système valide votre CSV :
- Portée de charge de travail : Chaque charge de travail dans le CSV se trouve dans le périmètre d’évaluation.
- Noms de vagues : Les valeurs de nom de vague sont valides (pas vides, pas de caractères invalides).
Si la validation échoue, le plan de vagues existant n’est pas modifié. Vous voyez les échecs du flux d’importation.

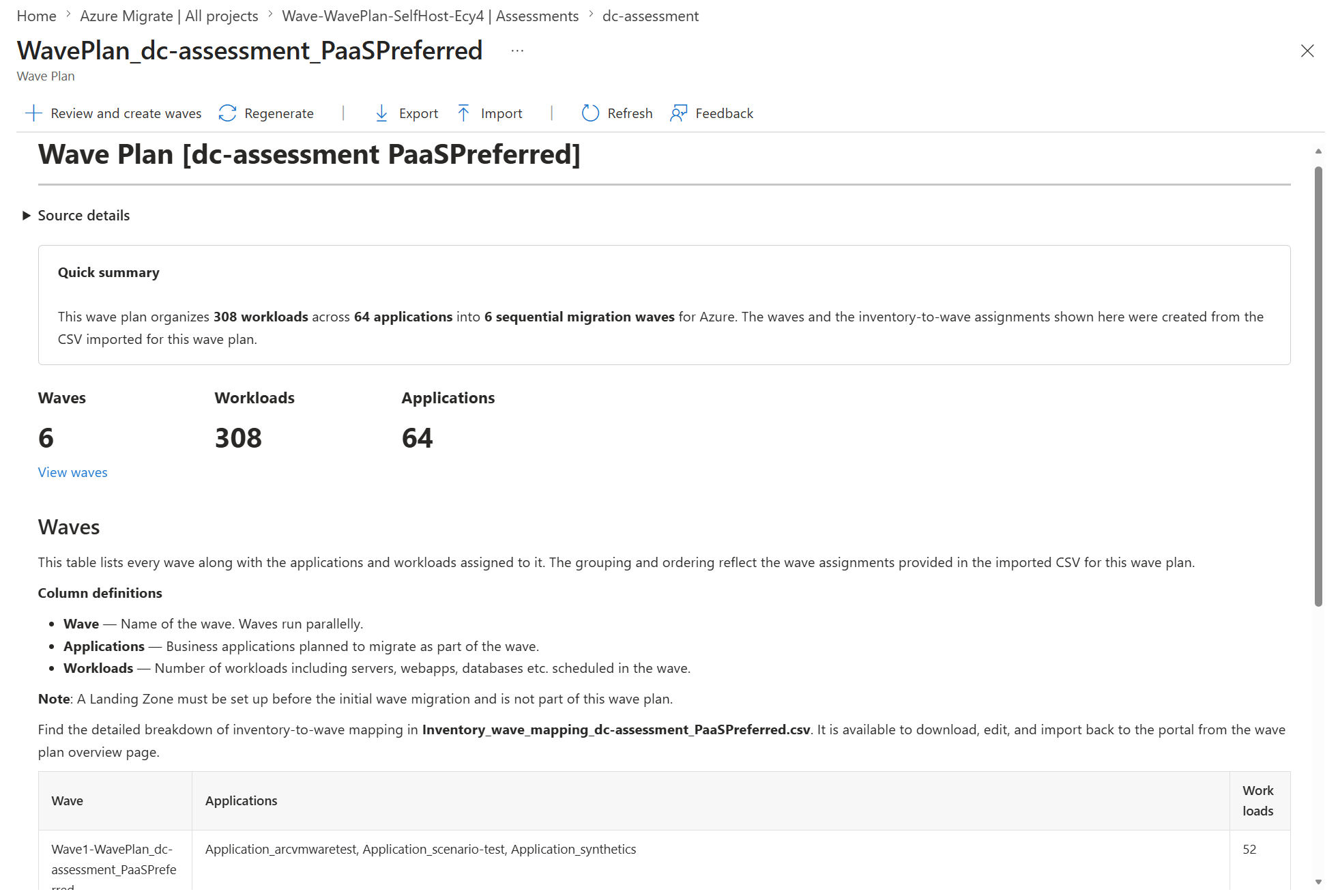

Lorsque la validation est validée, le système met à jour directement le plan d’ondes. Le plan mis à jour montre que vos affectations de vague modifiées sont conservées exactement telles que soumises. Parce que ce plan est mis à jour manuellement, les risques et les indicateurs de confiance ne sont pas recalculés.
Note
La régénération remplace le plan actuel. Si vous importez les modifications puis les régénérez, ces modifications importées sont perdues. Exportez avant de régénérer pour garder une sauvegarde.
Créez des vagues à partir du plan d’ondes
Une fois le plan d’onde examiné et approuvé, créez une ou plusieurs ressources d’onde pour lancer la planification de l’exécution. Cette étape crée des ressources en vague à partir des recommandations sélectionnées. Pour créer des vagues, suivez ces étapes :

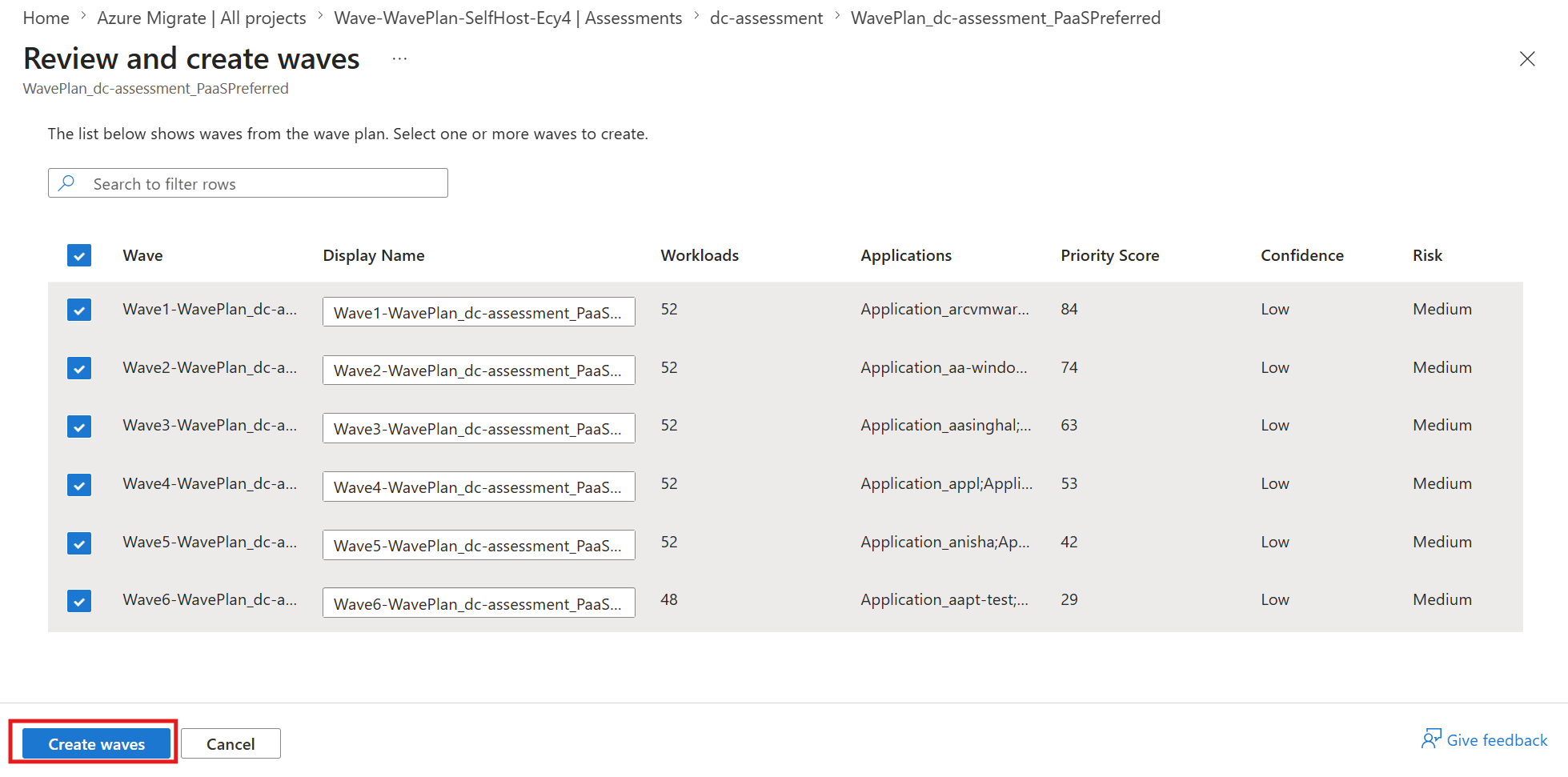

- Depuis la page de détails du plan de vagues, sélectionnez Examiner et Créer des vagues.
- Sélectionnez les vagues que vous souhaitez créer.
- Sélectionnez Créer des vagues.
Cette sélection lance un flux de création d’ondes que vous pouvez suivre dans la zone de notification Azure.
Avant de créer la vague, le système compare la recommandation à l’inventaire actuel :
- Les charges de travail existent : toutes les charges recommandées sont toujours dans l’inventaire du projet.
- Aucun doublon : Aucune charge de travail n’est attribuée à plus d’une vague.
- Aucun conflit : Aucune charge de travail n’est déjà attribuée à une ressource d’onde existante.
Si le système détecte des conflits, la création de la vague échoue et les détails de l’erreur pour chaque vague sont disponibles à télécharger. Sélectionnez le lien depuis la notification Azure ou depuis les journaux d’activité ARM pour résoudre les problèmes et essayez de créer à nouveau les vagues.
Après avoir créé des vagues avec succès, vous pouvez les consulter dans la page de liste des vagues sur Azure Migrate.
Étapes suivantes
En savoir plus sur compléter votre planification par vagues dans Azure Migrate.
