Ez a cikk az Azure Stack Hub adatközpont-integrációjának végpontok közötti folyamatát ismerteti a vásárlástól az üzembe helyezés utáni támogatásig. Az integráció egy együttműködési projekt az ügyfél, a megoldásszolgáltató és a Microsoft között. Az alábbi fülekre kattintva megtekintheti a projekt egyes részeinek konkrét lépéseit, és a következő szakaszokban megtekintheti a projekt ütemtervének különböző fázisainak összegzését.
- Használati esetek és követelmények ismertetése
- A számlázási modell meghatározása
- Szerződések áttekintése és jóváhagyása
- Töltse ki a üzembehelyezési munkalap
- Győződjön meg arról, hogy az üzembe helyezés előfeltételei teljesülnek
- Az adatközpont előkészítése
- Előfizetési adatok megadása az üzembe helyezés során
- A megadott adatokkal kapcsolatos kérdések megoldása
Tervezés
A Microsoft vagy az Azure Stack Hub megoldáspartnere segít a célok értékelésében. A következő kérdések eldöntésében segítenek:
- Az Azure Stack Hub a megfelelő megoldás a szervezet számára?
- Milyen típusú számlázási és licencelési modell fog működni a szervezet számára?
- Milyen méretű megoldásra lesz szüksége?
- Mik az energia- és hűtési követelmények?
Az Azure Stack Hub Capacity Planner segítségével vizsgálja meg és elemezze az igényeinek leginkább megfelelő hardverkapacitást és konfigurációt.
Rendelési folyamat
A szervezet elkötelezi magát az Azure Stack Hub megvásárlása mellett, aláírja a szerződéseket és a megrendeléseket, és biztosítja az integrációs követelmények adatait a megoldásszolgáltatónak.
Üzembe helyezés előtti
Ön dönti el, hogyan integrálhatja az Azure Stack Hubot az adatközpontba. A Microsoft a megoldásszolgáltatókkal együttműködve közzétett egy üzembehelyezési munkalapot a szükséges információk összegyűjtéséhez. Az általános adatközpont-integrációs szempontok cikkben olyan információkat talál, amelyek segítenek elvégezni a sablont, más néven az üzembehelyezési munkalapot.
Fontos
A megoldás megrendelése előtt minden előfeltételt megvizsgálunk, hogy megelőzzük az üzembe helyezési késéseket. Az előfeltételek ellenőrzése időt vehet igénybe, és koordinációt és adatgyűjtést igényelhet a szervezet különböző részlegeitől.
A következő elemeket fogja kiválasztani:
Azure Stack Hub kapcsolatmodell és identitásszolgáltató. Az Azure Stack Hub üzembe helyezését választhatja, csatlakozik az internethez (és az Azure-hoz), vagy leválasztott. Az Azure Stack Hub előnyeinek teljes kihasználásához, beleértve a hibrid forgatókönyveket is, érdemes az Azure-hoz csatlakoztatva üzembe helyezni. Az Active Directory összevonási szolgáltatások (AD FS) vagy a Microsoft Entra-azonosító kiválasztása egyszeri döntés, amelyet az üzembe helyezéskor kell meghoznia. Az identitásszolgáltatót később nem módosíthatja a teljes rendszerújbóli üzembe helyezése nélkül.
licencelési modell. A licencelési modell beállításai, amelyek közül választhat, az üzembe helyezés típusától függ. Az identitásszolgáltató választása nem befolyásolja a bérlői virtuális gépeket, illetve az általuk használt identitásrendszert és -fiókokat.
A leválasztott üzembe helyezési csak egy lehetőséggel rendelkeznek: kapacitásalapú számlázással.
A csatlakoztatott üzembe helyezési rendelkező ügyfelek választhatnak a kapacitásalapú számlázás és a használatalapú fizetés között. A kapacitásalapú számlázáshoz nagyvállalati szerződéssel (EA) rendelkező Azure-előfizetés szükséges a regisztrációhoz. Ez a regisztrációhoz szükséges, amely az Azure Marketplace-beli elemek azure-előfizetésen keresztüli rendelkezésre állását biztosítja.
hálózati integráció. hálózati integrációs kulcsfontosságú az Azure Stack Hub-rendszerek üzembe helyezéséhez, üzemeltetéséhez és felügyeletéhez. Az Azure Stack Hub-megoldás rugalmasságának biztosítása több szempontot is figyelembe veszi, és magas rendelkezésre állású fizikai infrastruktúrával rendelkezik a műveletek támogatására.
Tűzfal-integráció. Javasoljuk, hogy használjon tűzfalat az Azure Stack Hub biztonságossá tételéhez. A tűzfalak segíthetnek megelőzni a DDOS-támadásokat, a behatolásészlelést és a tartalomvizsgálatot. Meg kell azonban jegyezni, hogy ez az Azure-tárolási szolgáltatások teljesítményének szűk keresztmetszete lehet.
tanúsítványkövetelmények. Kritikus fontosságú, hogy minden szükséges tanúsítvány elérhető legyen , mielőtt helyszíni mérnök megérkezik az adatközpontba üzembe helyezés céljából.
Miután az üzembe helyezési munkalapon összegyűjtötte az összes előfeltételt, a megoldásszolgáltató elindítja a gyári folyamatot az összegyűjtött adatok alapján, így biztosítva az Azure Stack Hub sikeres integrációját az adatközpontba.
Újratelepítést igénylő módosítások
Az alábbi táblázat az Azure Stack Hub üzembe helyezésének olyan módosításait sorolja fel, amelyek a teljes rendszer újratelepítését igénylik:
| Opció | Újra üzembe helyezés |
|---|---|
| Identitásrendszer módosítása Microsoft Entra-azonosítóról Active Directory FS-re | Igen |
| Az üzembe helyezéshez használt Microsoft Entra-címtár módosítása | Igen |
| A hálózati IP-tartományok módosítása | Igen |
| Az AD FS integrált Active Directoryjának módosítása | Nem |
| A számlázási modell módosítása | Nem |
| A regisztrációhoz használt Azure-előfizetés módosítása | Nem |
Hardverkézbesítés
A megoldásszolgáltató együttműködik Önnel az ütemezés során, amikor a megoldás megérkezik a létesítménybe. Miután megkapta és üzembe helyezte, időt kell ütemeznie a megoldásszolgáltatóval, hogy egy mérnök jöjjön a helyszínre az Azure Stack Hub üzembe helyezésének végrehajtásához.
Fontos ,, hogy minden előfeltétel-adat zárolva legyen, és elérhető legyen , mielőtt a helyszíni mérnök megérkezik a megoldás üzembe helyezéséhez.
Minden tanúsítványt meg kell vásárolni és készen kell állnia.
A régió nevét meg kell határozni.
Az összes hálózati integrációs paraméter véglegesítve van, és megegyezik a megoldásszolgáltatóval megosztottakkal.
Borravaló
Ha ezen információk bármelyike megváltozott, a tényleges üzembe helyezés ütemezése előtt mindenképpen tájékoztassa a módosítást a megoldásszolgáltatóval.
Helyszíni üzembe helyezés
Az Azure Stack Hub üzembe helyezéséhez a hardvermegoldás-szolgáltató helyszíni mérnökének jelen kell lennie az üzembe helyezés elindításához. A sikeres üzembe helyezés érdekében győződjön meg arról, hogy az üzembe helyezési munkalapon keresztül megadott összes információ nem változott.
A helyszíni mérnöktől az üzembe helyezés során a következő ellenőrzésekre kell számítania:
- Ellenőrizze az összes kábelezést és szegélykapcsolatot, hogy a megoldás megfelelően legyen összeállítva, és megfeleljen a követelményeknek.
- Konfigurálja a megoldás hardveres életciklus-gazdagépét (HLH), ha van ilyen.
- Ellenőrizze, hogy a BMC, a BIOS és a hálózati beállítások helyesek-e.
- Győződjön meg arról, hogy az összes összetevő belső vezérlőprogramja a megoldás által jóváhagyott legújabb verziójú.
- Indítsa el az üzembe helyezést.
Jegyzet
A helyszíni mérnök üzembe helyezési eljárása körülbelül egy üzleti hétig tarthat.
Üzembe helyezés után
A partnernek több lépést kell végrehajtania, mielőtt a megoldást átadják az ügyfélnek az integráció utáni fázisban. Ebben a fázisban az ellenőrzés fontos a rendszer üzembe helyezésének és megfelelő működésének biztosításához.
Az OEM-partner által végrehajtandó műveletek a következők:
Futtassa test-azurestack.
Győződjön meg arról, hogy Azure Stack Hub Marketplace szindikációja.
Biztonsági mentést készítsen a kapcsolókonfiguráció és a HLH-konfigurációs fájlokról.
Távolítsd el a DVM-et.
Készítse elő az ügyfelek összegzését az üzembe helyezéshez.
Ellenőrizze a frissítéseket, hogy a megoldásszoftver a legújabb verzióra legyen frissítve.
A telepítés típusától függően több lépésre van szükség, vagy nem kötelező.
Ha az üzembe helyezés AD FShasználatával fejeződött be, akkor az Azure Stack Hub-bélyeget integrálnia kell az ügyfél saját AD FS-ével.
Jegyzet
Ez a lépés az ügyfél felelőssége, bár a partner opcionálisan dönthet úgy, hogy szolgáltatásokat kínál erre.
Integráció egy meglévő monitorozási rendszerrel az adott partnertől.
A System Center Operations Manager integráció a flottakezelési képességeket is támogatja.

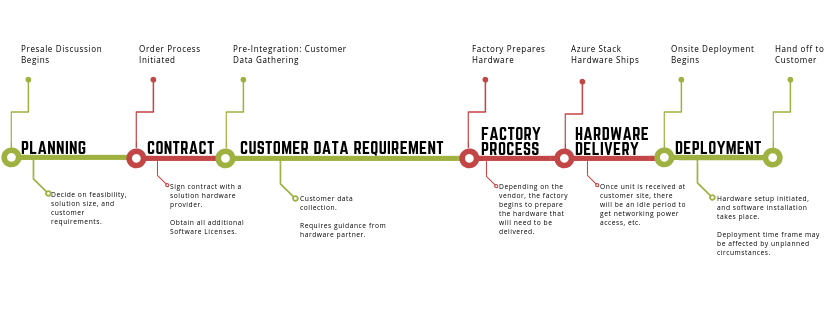

Ütemterv
Támogatás
Az Azure Stack Hub lehetővé teszi az Azure-konzisztens, integrált támogatási felületet, amely lefedi a teljes rendszer életciklusát. Az Azure Stack Hub integrált rendszereinek teljes körű támogatásához az ügyfeleknek két támogatási szerződésre van szükségük: egyet a Microsofttal (vagy a felhőszolgáltatójukat) az Azure-szolgáltatások támogatásához, egyet pedig a hardverszolgáltatóval a rendszertámogatáshoz. Az integrált támogatási felület összehangolt eszkalációt és megoldást biztosít, így az ügyfelek egységes támogatási élményt kapnak, függetlenül attól, hogy kit hívnak meg először. Azok az ügyfelek, akik már rendelkeznek Premier, Azure -Standard/ProDirect vagy Partnertámogatással a Microsofttal, az Azure Stack Hub szoftvertámogatása is elérhető.
Az integrált támogatási felület egy Case Exchange-mechanizmust használ a támogatási esetek és esetfrissítések kétirányú átviteléhez a Microsoft és a hardverpartner között. A Microsoft Azure Stack Hub a Modern Életciklus Szabályzatköveti.
