Az Azure DevOps-irányítópultokon a burndown és az burnup widgetek rugalmasan hozhatnak létre diagramokat bármilyen típusú hatókörhöz vagy csapatszámhoz a megadott időszakokban. A burndown-diagramok a hátralévő munkára összpontosítanak. Burnup diagramok a befejezett munkára összpontosítanak. Mindkét diagramtípus segít a csapatnak meghatározni, hogy a befejezési dátumig a munka a tervezett ütem szerint halad-e. Az összes elérhető burndown- és burnup-diagram áttekintését a Burndown és az burnup útmutatóban tekintheti meg.
Jótanács
A jelen cikk későbbi részében használhatja az AI-t, hogy segítsen ebben a feladatban, vagy olvassa el , hogyan engedélyezheti az AI-támogatást az Azure DevOps MCP Serverrel, és kezdje el.
Az alábbi képernyőképen egy kiadási burndown diagram megjelenítésére konfigurált widget látható.
Előfeltételek
| Kategória | Követelmények |
|---|---|
| hozzáférési szintek |
-
Projekt tagja. - Legalább alapszintű hozzáférést. |
| Jogosultságok |
-
csapatadminisztrátor vagy projektadminisztrátor, vagy önnek megadott speciális irányítópult-engedélyek. – Widget hozzáadása egy csapat irányítópulthoz: A csapat tagja. |
| funkció engedélyezése | Azure Boards engedélyezve van. Ha le van tiltva, a munkakövetési elemzési vezérlők egyike sem jelenik meg. A szolgáltatás ismételt engedélyezéséről további információt a szolgáltatás be- és kikapcsolása című témakörben talál. |
| Feladat tudatosság | A cikk későbbi részében felsorolt kötelező vagy ajánlott feladatok megismerése. |
| Kategória | Követelmények |
|---|---|
| hozzáférési szintek |
-
Projekt tagja. - Legalább alapszintű hozzáférést. |
| Jogosultságok |
-
csapatadminisztrátor vagy projektadminisztrátor, vagy önnek megadott speciális irányítópult-engedélyek. – Widget hozzáadása egy csapat irányítópulthoz: A csapat tagja. |
| funkció engedélyezése |
-
Azure Boards engedélyezve van. Ha le van tiltva, a munkakövetési elemzési vezérlők egyike sem jelenik meg. A szolgáltatás ismételt engedélyezéséről további információt a szolgáltatás be- és kikapcsolása című témakörben talál. - Az Analytics telepítve és engedélyezve. A Projektgyűjteménygazdák csoport tagjai bővítményeket adhatnak hozzá, vagy engedélyezhetik a szolgáltatást. A szervezettulajdonosok automatikusan ennek a csoportnak a tagjai. |
A widget hozzáadása az irányítópulthoz

Nyissa meg a projektet, és válassza az Irányítópultok lehetőséget, majd válassza a

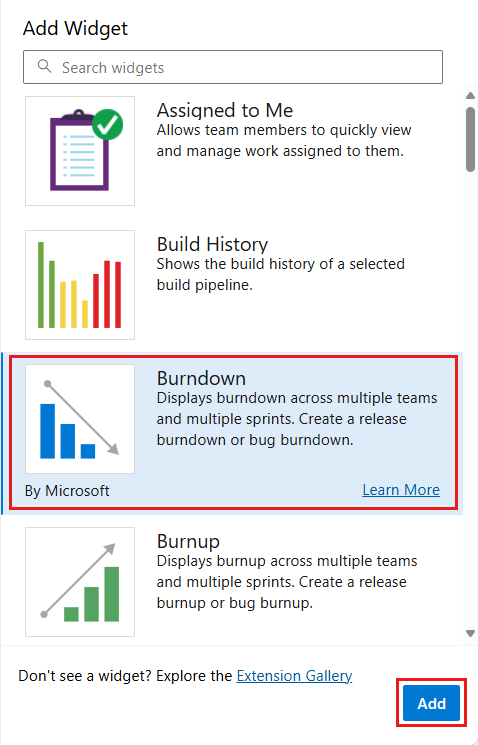

Szerkesztés lehetőséget.Keressen a Burndown vagy Burnup kifejezésre, jelölje ki a widgetet, majd válassza a Hozzáadás lehetőséget.
Burndown vagy burnup widget konfigurálása
Bármelyik vezérlőtípus konfigurálásához hajtsa végre az alábbi lépéseket. Az egyetlen különbség a burndown és a burnup widgetek között az, hogy a burnup widget az elvégzett munkát ábrázolja, míg a burndown widget a hátralévő munkát mutatja.
A widgeten válassza a Konfigurálás lehetőséget
.Konfigurálja a következő szakaszokban leírt beállításokat, majd válassza a Mentés lehetőséget.
Csapatok
A csapatok előrehaladásának nyomon követéséhez adjon hozzá további csapatokat. Más projektekből is választhat csoportokat, de a választható hátralékok, munkaelemtípusok és mezők listája az aktuális projekten alapul. Több projekt előrehaladását csak akkor követheti nyomon, ha az adott projektek folyamata azonos vagy legalábbis hasonló.
Fontos
A terület elérési útjának értékeinek törlése vagy az iterációs útvonal értékeinek újrakonfigurálása visszafordíthatatlan adatvesztést okoz a következő diagramokon:
- Widgetdiagramok leégés és felégetése
- Sprint burndown grafikonok
- Sebességdiagramok megváltozott területútvonalakkal rendelkező csapatokhoz
- Előzmény trenddiagramok, amelyek az egyes munkaelemeknél az adott időpontban meghatározott Terület elérési útja és Iterációs útvonal értékeire hivatkoznak
Terület- és iterációs útvonalakat csak akkor törölhet, ha már nem használják őket munkaelemek. Ha törli ezeket az útvonalakat, a továbbiakban nem tudja lekérni az előzményadatokat.
Munkafeladatok
Válassza ki a leégni kívánt teendőlista vagy munkaelem típusát. A hátralék kategória tartalmazza a hátralékhoz konfigurált összes munkaelem-típust.
Megjegyzés:
Ha testreszabott hibakategórianévvel rendelkező üzemeltetett XML-folyamatot használ, a lecsökkenési és a növekedési diagramok nem tudják lekérdezni a munkaelemeket az adott kategóriában. Az egyéni hiba munkaelemtípusának az alapértelmezett hibakategóriához (hivatkozási névhez Microsoft.BugCategory) kell tartoznia.
Mezőfeltételek
Mezőfeltételek kiválasztásával korlátozhatja a diagramon megjelenő munkaelemeket. A szűrés a mezőkhöz rendelt értékeken alapul a nyomon követési időszakon belüli egyes változatok idején – az értékek visszamenőlegesen nem lesznek alkalmazva. Null értékekre is szűrhet, és az eredmények azonos feltételekkel konzisztensek a lekérdezésekkel.
További információ: Az előzményadatokra vonatkozó szűrők.
Fontos
Mezők vagy címkék hozzárendelése történjen meg a figyelési időszak kezdete előtt. A widget napi pillanatképeket használ, és csak az alkalmazásuk napjától ismeri fel a hozzárendeléseket.
Burndown bekapcsolva
Válassza ki a leégés kiszámításának módját:
- Darabszám: Munkaelemek számát használja.
- Összeg: Egy numerikus mező, például a szövegegység-pontok, a munkamennyiség vagy a hátralévő munka összege. Bármely szabványos vagy egyéni mezőt kijelölhet egész vagy tizedes adattípussal.
A Burndown akkor működik a legjobban, ha összesíti a méretmezőket, például a Story Pointst. Ha a futam során módosuló mezők teljesítését nyomon követi (például a Feladatok hátralévő munkája), a nem becsült elemek száma nő, amikor az elemek lezárásra kerülnek.
Időszak
- Kezdési dátum: Az eredeti hatókör alapkonfigurációjának meghatározása. A diagram leég az eredeti hatókörből.
- Befejezési dátum: A cél befejezési dátumát adja meg. A cél az, hogy ezen a napon lecsökkentse az eredeti hatókört.
Ábrázolási időköz
Válassza ki a diagram dátumtartományában ábrázolni kívánt időközt. Ha dátum helyett iterációval szeretne ábrázolni, állítsa a Plot burndown értékétiterációra.
Az átlagos burndown-számítások feltételezik, hogy minden intervallum azonos hosszúságú. A legjobb eredmény érdekében állítsa a kezdési dátumot az első intervallumhatárhoz (például az első hónap vagy hét kezdetéhez).
Speciális funkciók
| Lehetőség | Leírás |
|---|---|
| Teljes hatókör megjelenítése | Az előzmény- és a tervezett hatókörnövekedést jeleníti meg. |
| Megoldott munkaelemek megjelenítése befejezettként |
Resolved állapotú munkaelemeket (vagy a Completed kategóriához jelentett állapotokat) a diagramok mutatószámai befejezettnek tekintik. Ez a beállítás csak a diagram megjelenítésére van hatással, a folyamatkonfigurációra nem. |
Burndown diagram beállításai:
| Lehetőség | Leírás |
|---|---|
| Burndown grafikon megjelenítése | A korábbi és az előre jelzett leégés (hátralévő munka) megjelenítése. |
| Befejezett munka megjelenítése | A befejezett munkát halmozott sávként jeleníti meg munkaelemtípus szerint. |
| Hátralévő munka ábrázolása munkaelemtípus színének használatával | A hátralévő munka színeit munkaelemtípus szerint kell megadni. |
Burnup diagram beállításai:
| Lehetőség | Leírás |
|---|---|
| Burnup megjelenítése | Történelmi és előre jelzett kiégetési szintek (befejezett munka) megjelenítése. |
| Hátralévő munka megjelenítése | A fennmaradó munkát halmozott sávként jeleníti meg munkaelemtípus szerint. |
| Befejezett munka ábrázolása munkaelemtípus színének használatával | A befejezett munka színeit munkaelemtípus szerint kell megadni. |
Burndown vagy burnup diagram értelmezése
A mentés után a widget megjeleníti a diagramot. A csapata felhasználhatja ezt arra, hogy azonnali betekintést nyerjen a haladásba, és megismerje a saját ritmusukat és viselkedésüket. A legtöbb leégési vonal nem egyenes vonal, mert a csapatok általában nem fix sebességgel mozognak. A hatókör növekedése idővel előfordulhat, és hatással lehet a sebességre. Ha például a tervezett befejezési dátum áthelyeződik, az alábbi kérdések egyikét teheti fel:
- Túl sok hatókört adunk hozzá?
- Változik az átlagos égési sebesség, és ha igen, miért?
A burndown-diagramok segítenek a csapatoknak megérteni a kiadásukkal járó kockázatokat is. Ha a tervezett befejezési dátum meghaladja a kiadási céldátumot, előfordulhat, hogy a csapatoknak csökkenteniük kell a hatókört, vagy meg kell hosszabbítanuk a projektet. A burndown azt is jelezheti, hogy az előrehaladás a vártnál nagyobb, így bár nem gyakori, mégis előnyös lehetőség a további hatókör hozzáadása.

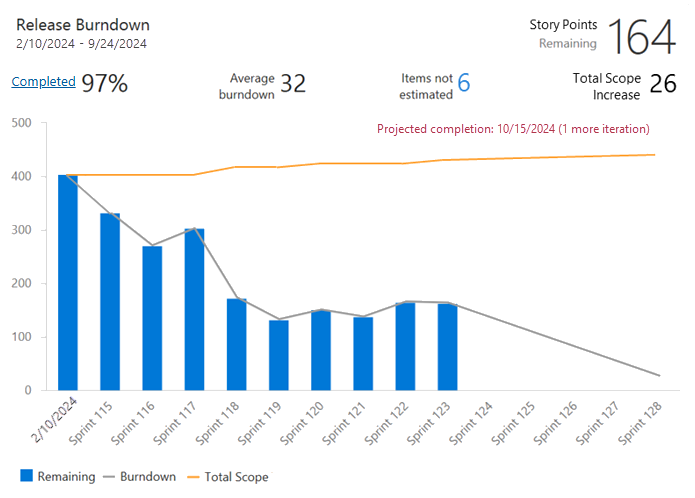

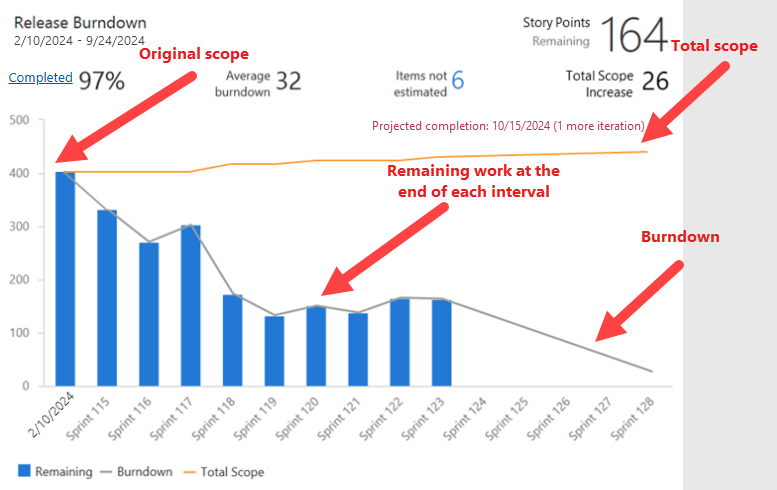

Ahogy az alábbi ábrán látható, a burndown vagy burnup widgeteken alapuló diagramok sokféle számított elemet tartalmaznak.
| Elem | Leírás |
|---|---|
| Dátumtartomány | A leégés kezdő és záró dátuma. Ha iterációk alapján ábrázolja a leégést, a befejezési dátum az utolsó iteráció vége. |
| Fő metrika | Az aktuális hátralévő munka a kiválasztott leégési módszer alapján. |
| Befejezett százalék | A befejezett munka százalékos aránya az eredeti hatókör alapján. A befejezett munkaelemek teljes listájának megtekintéséhez válassza a Befejezett lehetőséget. |
| Átlagos hátralévő munka | Az átlagos elvégzett munka intervallumonként vagy iterációnként. |
| Nem becsült elemek | Csak akkor jelenik meg, ha egy mező összegét leégeti. Megjeleníti az érték nélküli elemek számát a kijelölt Leégés mezőben . Válassza ki az értéket a teljes lista megtekintéséhez. |
| Hatókör teljes növelése | Az eredeti hatókörhöz a leégés kezdete óta hozzáadott munka mennyisége. |
| Tervezett befejezés | Az előre jelzett befejezési dátum a hátralévő munka, a korábbi teljesítménycsökkenés és a hatókör bővítésének üteme alapján. Függőleges vonalként jelenik meg, ha a befejezési dátum előtt van, vagy szövegként jelenik meg, amely további szükséges időközöket mutat, ha a befejezési dátum után van. |
| Eredeti hatókör | A kezdési dátum óta hátralévő összes munka. A teljes százalékos érték és a teljes hatókör-növekedés kiszámítása az eredeti hatókör alapján történik. |
| Teljes hatókör | A teljes hatókör, beleértve a befejezett és a hátralévő munkát is. A múltbeli adatpontok esetében minden intervallum végén a tényleges hatókört kell jelölni. A jövőbeli adatpontok esetében a múltbeli változások alapján a tervezett hatókört jelöli. |
| Burndown diagram | Milyen gyorsan égeti el a munkát. A tényleges csökkenést a múltbeli adatpontok esetében az egyes intervallumok végén képviseli. A jövőbeli adatpontok esetében a múltbeli arányok alapján előrejelzett leégést jelöli. |
AI használata burndown- és burnup-diagramok létrehozásához
Ha konfigurálja az Azure DevOps MCP Server-t, az AI-asszisztensek segítségével megtervezheti és konfigurálhatja a burndown és burnup widgeteket.
Példafelszólítások
| tevékenység | Példakérés |
|---|---|
| A megfelelő diagram kiválasztása | Should I use a burndown or burnup widget to track my team's release progress in <Contoso> project? |
| Hatókör konfigurálása | Help me configure a burndown widget that tracks user stories across two teams in <Contoso> project |
| Időszak beállítása | What time period and granularity should I use for a burndown widget that covers a 3-month release cycle? |
| Hátralévő munka nyomon követése | Help me set up a burndown widget that shows remaining Story Points for the current sprint in <Contoso> project |
| Projekt hatókör bővülésének elemzése | How can I use the burnup widget to identify scope creep during our release in <Contoso> project? |
| A diagram értelmezése | The burndown shows projected completion past the end date — what actions should my team take? |
