Widget lead time dan cycle time menunjukkan berapa lama waktu yang dibutuhkan agar pekerjaan mengalir melalui saluran pengembangan Anda. Waktu penyelesaian adalah total waktu dari saat item kerja dibuat sampai selesai. Waktu siklus adalah waktu yang dibutuhkan tim Anda untuk menyelesaikan item kerja setelah mereka mulai mengerjakannya.
Petunjuk / Saran
Anda dapat menggunakan AI untuk membantu tugas ini nanti di artikel ini, atau lihat Mengaktifkan bantuan AI dengan Azure DevOps MCP Server untuk memulai.
Definisi kunci
Waktu tunggu — Waktu yang berlalu dari saat item kerja dibuat hingga mencapai status Selesai. Gunakan waktu tunggu untuk memperkirakan waktu pengiriman dan melacak SLA.
Waktu siklus — Waktu yang berlalu dari saat item kerja pertama kali memasuki status Sedang Berlangsung hingga mencapai status Selesai. Gunakan waktu siklus untuk mengidentifikasi penyempitan proses dan mengukur efisiensi tim.
Diagram berikut menunjukkan perbedaan kedua metrik tersebut. Untuk informasi selengkapnya tentang cara pencocokan status ke perhitungan ini, lihat Informasi tentang status alur kerja di backlog dan papan.
Cara waktu siklus menangani item kerja yang diaktifkan kembali
Untuk item kerja yang diaktifkan kembali (dipindahkan dari status Selesai kembali ke status Sedang Berlangsung ), waktu siklus dimulai dari pertama kali item kerja memasukkan kategori status Sedang Berlangsung atau Teratasi dan mengakhiri waktu terakhir saat memasuki kategori Status selesai . Waktu siklus mencakup seluruh periode kerja aktif, termasuk kapan saja setelah aktivasi ulang.
Contoh skenario:
- Baru → Aktif → Diselesaikan → Ditutup → Baru → Aktif → Ditutup
- Perhitungan waktu siklus: Dari transisi pertama ke Aktif ke transisi akhir ke Ditutup
- Total waktu siklus: Mencakup periode kerja aktif dan waktu dalam status Tertutup sebelum pengaktifan ulang
Metode penghitungan ini memberikan gambaran lengkap tentang total waktu yang diperlukan untuk menyelesaikan item kerja, termasuk pekerjaan ulang atau upaya tambahan setelah aktivasi ulang. Penghitungan waktu tunggu mengikuti prinsip yang sama—meliputi seluruh periode dari pembuatan item kerja hingga item tersebut benar-benar selesai, terlepas dari status yang selesai di tengah-tengah proses.
Waktu tunggu dan siklus yang lebih pendek berarti throughput tim yang lebih cepat. Periksa bagan ini sebelum atau selama setiap retrospektif untuk menemukan variasi dalam efisiensi dan mengidentifikasi masalah proses. Untuk informasi selengkapnya, lihat Alur kumulatif, waktu tunggu, dan panduan waktu siklus.
Prasyarat
| Kategori | Persyaratan |
|---|---|
| Tingkat akses |
-
Anggota Proyek. - Setidaknya akses dasar. |
| Izin |
-
Administrator tim atau administrator proyek atau izin dasbor tertentu diberikan kepada Anda. - Untuk menambahkan widget ke dasbor tim: Anggota tim. |
| pengaktifan fitur | Azure Boards diaktifkan. Jika dinonaktifkan, tidak ada widget Analitik pelacakan kerja yang ditampilkan. Untuk mengaktifkannya kembali, lihat Mengaktifkan atau menonaktifkan layanan. |
| kesadaran tugas | Kesadaran tentang tugas yang diperlukan atau direkomendasikan yang tercantum nanti dalam artikel ini. |
| Kategori | Persyaratan |
|---|---|
| Tingkat akses |
-
Anggota Proyek. - Setidaknya akses dasar. |
| Izin |
-
Administrator tim atau administrator proyek atau izin dasbor tertentu diberikan kepada Anda. - Untuk menambahkan widget ke dasbor tim: Anggota tim. |
| pengaktifan fitur |
-
Azure Boards diaktifkan. Jika dinonaktifkan, tidak ada widget Analitik pelacakan kerja yang ditampilkan. Untuk mengaktifkannya kembali, lihat Mengaktifkan atau menonaktifkan layanan. - Analytics sudah diinstal dan diaktifkan. Anggota grup Administrator Koleksi Proyek dapat menambahkan ekstensi atau mengaktifkan layanan. Pemilik organisasi adalah anggota grup ini secara otomatis. |
Papan tim Anda harus memiliki kolom dan swimlanes yang dikonfigurasi untuk mendukung alur kerja Anda.
Konfigurasikan widget Waktu Siklus atau Waktu Tunggu
Dialog konfigurasi sama untuk kedua widget. Katalog widget menawarkan dua widget: Waktu Siklus dan Waktu Tunggu.
Tambahkan widget ke dasbor Anda, pilih

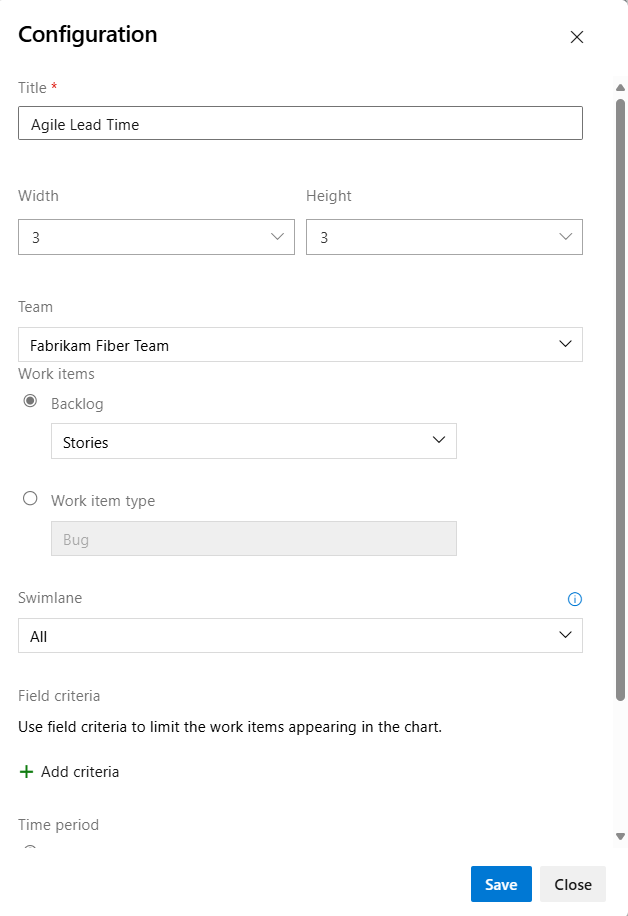

ikon tindakan, dan pilih Konfigurasikan.Atur nilai berikut:
Setting Deskripsi Title Ubah judul widget. Tim Pilih tim yang akan dilacak. Item kerja Pilih tingkat backlog atau jenis item kerja. Untuk memilih Swimlane, pilih jenis item kerja Backlog. Kriteria lapangan (Opsional) Memfilter item kerja menurut nilai bidang, seperti Rilis = Milestone 1. Jika Anda tidak menyediakan nilai, widget menyertakan semua item kerja yang cocok. Periode waktu Pilih Periode bergulir untuk alur berkelanjutan (tentukan jumlah hari), atau Tanggal mulai untuk tampilan cakupan tetap (berguna untuk Scrumban atau proses sprint standar).
Catatan
Anda hanya dapat memilih jenis item kerja yang ditambahkan ke backlog. Untuk menambahkan jenis item kerja ke dalam backlog, lihat Sesuaikan backlog atau papan Anda (proses turunan). Untuk proses XML lokal, lihat Referensi elemen XML konfigurasi proses.

Pilih Simpan. Gambar berikut menunjukkan contoh bagan Waktu Prospek yang memperlihatkan data 60 hari.
Agar bagan Anda menyediakan data yang berguna, tim Anda perlu memperbarui status item kerja dengan cepat saat pekerjaan berlangsung.

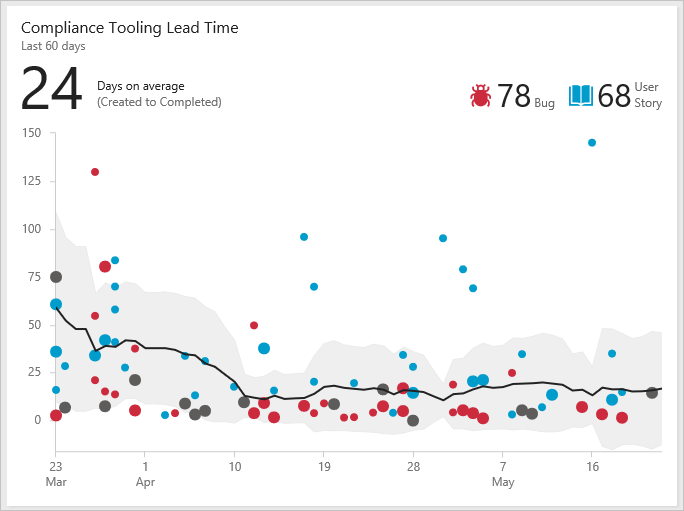

Memahami grafik
Widget Waktu Prospek dan Waktu Siklus ditampilkan sebagai bagan plot sebar dengan informasi ringkasan dan elemen interaktif.
Contoh widget Waktu Pengerjaan
Setiap titik mewakili satu atau beberapa item kerja yang telah selesai. Sumbu horizontal memperlihatkan tanggal penyelesaian, dan sumbu vertikal memperlihatkan waktu prospek atau waktu siklus dalam hari.
- Titik yang lebih besar mewakili beberapa item kerja dengan nilai waktu yang sama.
- Warna titik cocok dengan jenis item kerja yang diperlihatkan dalam legenda.
- Titik abu-abu tua mewakili campuran jenis item kerja.
Elemen ringkasan
| Elemen | Deskripsi |
|---|---|
| Hari rata-rata | Waktu prospek rata-rata atau waktu siklus untuk jenis item kerja yang ditampilkan. Rata-rata dihitung dari semua item kerja yang selesai dalam periode waktu bagan. |
| Jumlah item kerja | Jumlah item kerja yang selesai yang digunakan dalam perhitungan. Jika Anda melacak lebih dari tiga jenis item kerja, jenis tambahan dikelompokkan di bawah Lainnya. |
| Garis tren | Garis hitam menunjukkan rata-rata bergerak dari waktu ke waktu. |
| Pita penyimpangan standar | Pita berbayang di sekitar garis tren menunjukkan simpangan baku — rentang variasi khas. |
Elemen interaktif
- Arahkan mouse ke titik mana pun untuk melihat item kerja mana yang membentuk titik data dan waktu tunggu atau waktu siklus untuk item tersebut.
- Pilih titik untuk membuka item kerja atau kueri yang mencantumkan item kerja.
- Filter bagan dengan memilih tipe item kerja di legenda (
, ,
atau ikon lain) untuk memfilter jenis tersebut. Untuk kembali ke bagan asli, refresh dasbor.
Perhitungan rata-rata bergerak dan simpangan baku
Rata-rata bergerak harian: Rata-rata titik data di jendela rata-rata bergerak, berdasarkan hari saat ini dan N hari sebelumnya. N adalah 20 persen dari jumlah hari yang ditunjukkan bagan, dibulatkan ke bawah ke angka ganjil terdekat.
- Contoh: Jika bagan menunjukkan 30 hari terakhir, maka N = 5 hari (20 persen dari 30 hari adalah 6, dibulatkan ke bawah ke 5).
Jendela rata-rata bergerak: Untuk 10 April, jendela ini mencakup lima hari sebelumnya. Rata-rata pergerakan 10 April adalah rata-rata semua titik data dari 5 April hingga 10 April.
- Jika jendela rata-rata bergerak tidak memiliki titik data apa pun, bagan tidak memperlihatkan garis rata-rata bergerak. Kondisi ini dapat terjadi jika tidak ada cukup hari untuk menghitung rata-rata bergerak.
Simpang siur standar: Ditampilkan sebagai pita di sekitar rata-rata bergerak dan dihitung dari semua titik data di jendela rata-rata bergerak yang sama.
- Jika jendela rata-rata bergerak tidak memiliki titik data apa pun, bagan tidak menampilkan simpangan baku.
Menambahkan widget secara terprogram
Anda dapat menambahkan widget Waktu Prospek atau Waktu Siklus ke dasbor dengan menggunakan Widget Dasbor REST API. Gunakan permintaan POST ke titik akhir berikut:
POST https://dev.azure.com/{organization}/{project}/{team}/_apis/dashboard/dashboards/{dashboardId}/widgets?api-version=7.1-preview.2
Menggunakan AI untuk menganalisis waktu siklus dan waktu tunggu
Jika mengonfigurasi Azure DevOps MCP Server, Anda dapat menggunakan asisten AI untuk membantu menginterpretasikan dan meningkatkan metrik waktu siklus dan waktu tunggu Anda.
Contoh arahan
| Tugas | Contoh tanggapan |
|---|---|
| Memahami metrik | Explain the difference between lead time and cycle time and which one I should focus on for my team in <Contoso> project |
| Mengidentifikasi hambatan | Help me analyze why cycle time is increasing for user stories in <Contoso> project |
| Tetapkan target | What are reasonable lead time targets for bug fixes based on industry best practices? |
| Mengurangi waktu siklus | Suggest process improvements to reduce cycle time for my Scrum team in <Contoso> project |
| Mengonfigurasi widget | Help me configure a cycle time widget that tracks bugs completed in the last 6 sprints in <Contoso> project |
| Tren spot | How should I interpret the moving average line on my lead time chart and what actions should I take when it trends upward? |
| Membandingkan jenis kerja | Compare the average cycle time for user stories versus bugs over the last 90 days in <Contoso> project and tell me which type is taking longer |
| Mendeteksi outlier | Identify work items in <Contoso> project that fall outside the standard deviation band on my cycle time chart and suggest what caused the delays |
| Merencanakan kapasitas | Based on our current lead time trends in <Contoso> project, how many work items can my team realistically deliver in the next sprint? |
