Olá João Caldas da Silva

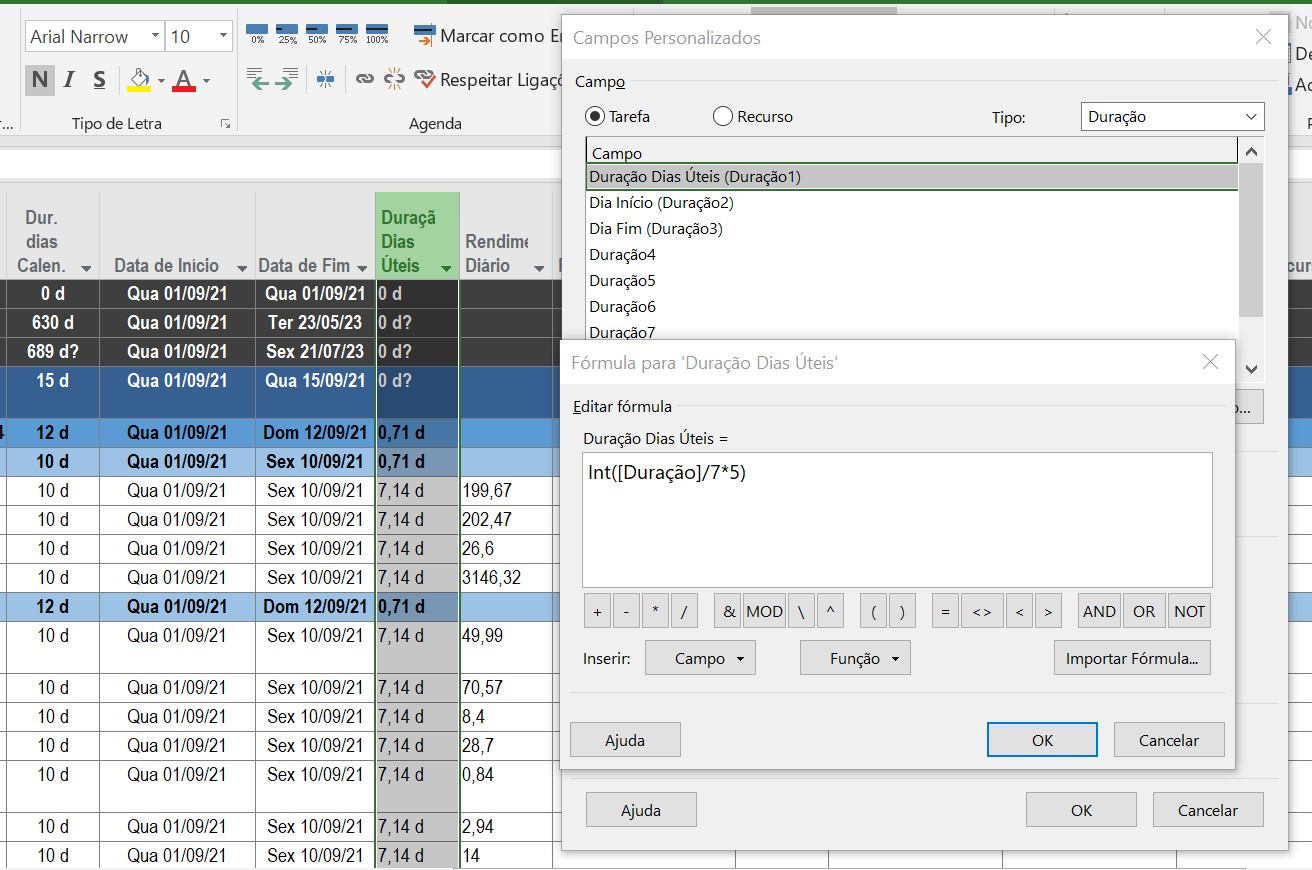

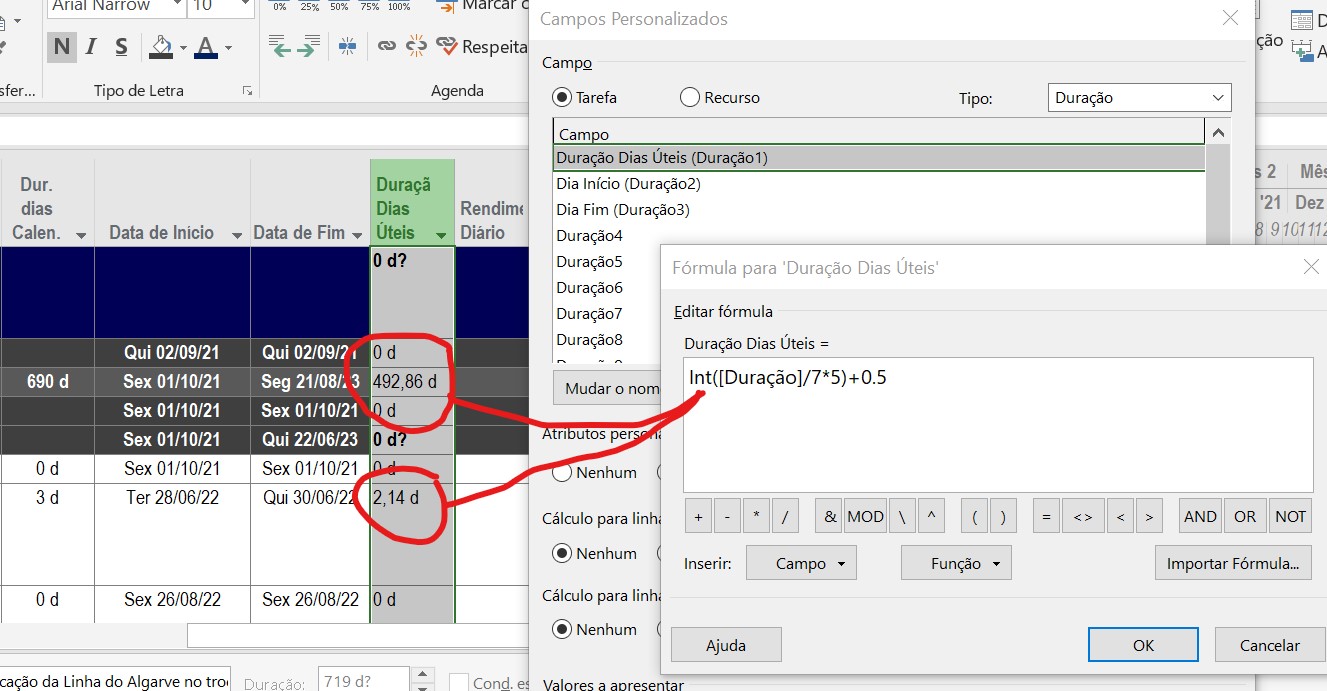

A questão é que o simples INT deveria funcionar e retornar a parte inteira do campo... Não estou a ver uma forma de contornar esta situação com uma formula, já procurei para ver se algae tinha reportado uma situação idêntica e não consigo encontrar.

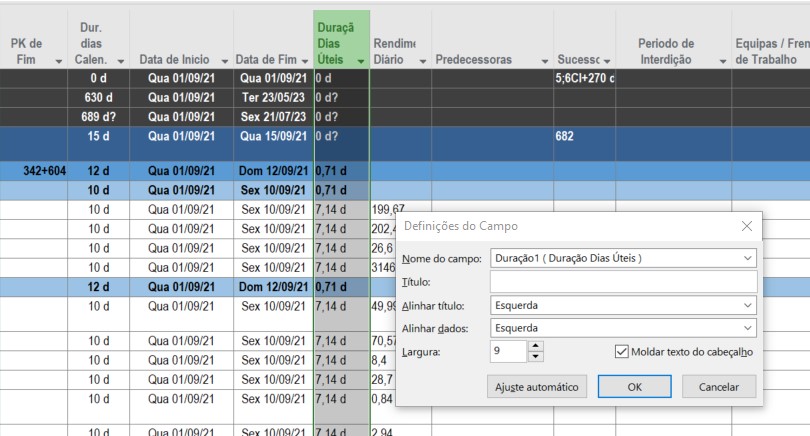

Entretanto acho que o project tem uma função CINT(), experimente.
