Como fazer relação de 02 predecessoras utilizando a data mais cedo entre elas.

Anônima
2024-06-18T14:02:00+00:00

Como fazer relação de 02 predecessoras no project, utilizando a data mais cedo entre elas. Ou seja, tenho a tarefa A que deve começar antes do término das predecessoras B e C (a data mais cedo entre elas)

Microsoft 365 e Office | Project | Para uso doméstico | Windows

Pergunta bloqueada. Essa pergunta foi migrada da Comunidade de Suporte da Microsoft. É possível votar se é útil, mas não é possível adicionar comentários ou respostas ou seguir a pergunta.

0 comentários Sem comentários

1 resposta

Classificar por: Mais útil
  1. Anônima
    2024-06-19T05:32:01+00:00

    Esta resposta foi traduzida automaticamente. Como resultado, pode haver erros gramaticais ou palavras estranhas.

    Prezado Nonick,

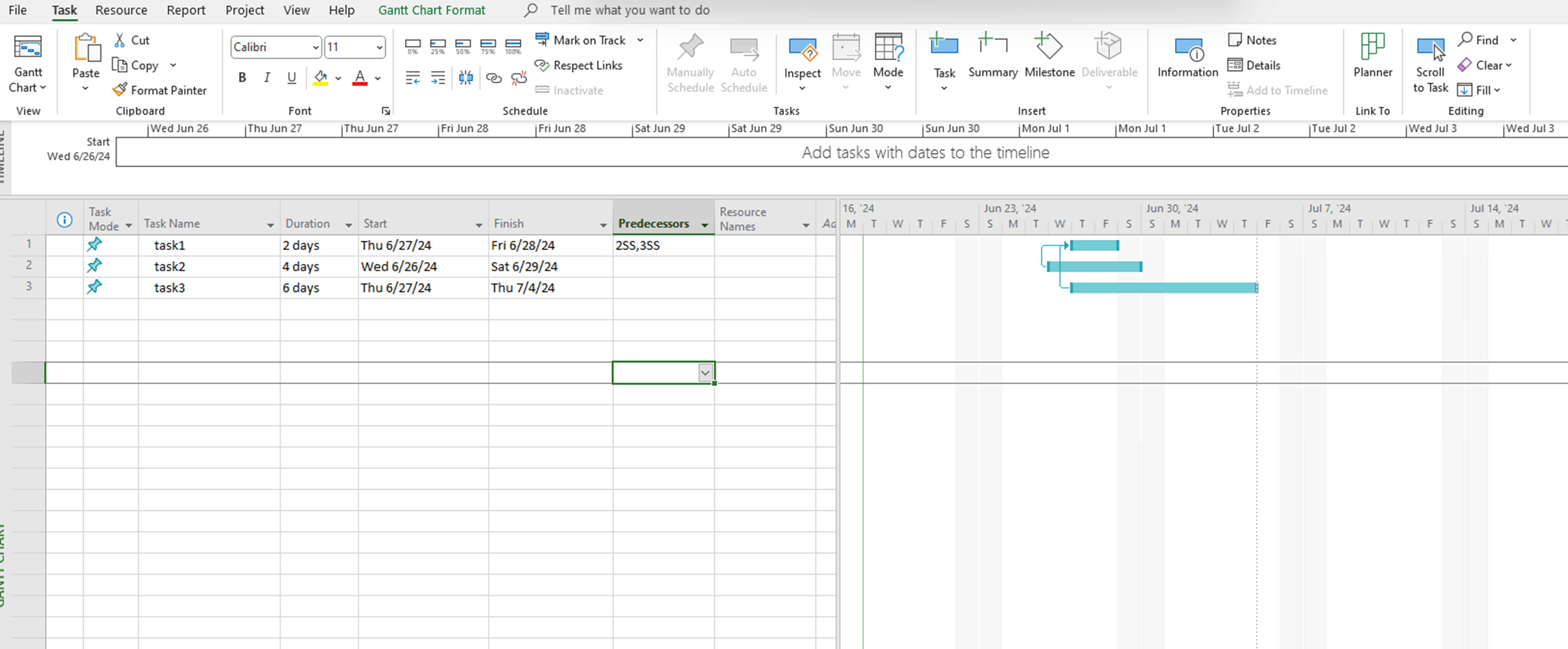

    Você pode usar o modo Agendado Manualmente para definir a data de início da tarefa A e usar a dependência Iniciar para Início no Project.

    Por exemplo, a tarefa B começa em 26/06/24 e a tarefa C começa em 27/06/2024. Então, a data de início mais antiga da tarefa A pode precisar ser 27/06/2024.

    Vincular tarefas em um projeto - Suporte da Microsoft

    Bem-vindo para compartilhar quaisquer atualizações em sua conveniência.

    Obrigado pelo seu tempo e esforço.

    Sinceramente

    Penhasco | Moderador da Comunidade Microsoft
