Designdetails: Zentrale Konzepte des Planungssystems

Die Planungsfunktionen sind in einem Stapelprojekt enthalten, die zuerst die entsprechenden Artikel und die Periode für die Planung auswählt. Dann ruft der Batch-Job gemäss dem Low-Level-Code jedes Artikels (Stücklistenposition) eine Codeeinheit auf, die einen Lieferplan berechnet. Die Codeeinheit gleicht Angebot-Nachfrage-Sätze aus und schlägt dem Benutzer Massnahmen vor, die er ergreifen soll. Die vorgeschlagenen Aktionen erscheinen als Zeilen im Planungs‑ oder Bestellarbeitsblatt.

Inhalt der Seite „Planungsarbeitsblätter“.

Der Planer eines Unternehmens, wie etwa ein Einkäufer oder ein Produktionsplaner, ist wahrscheinlich der Benutzer des Planungssystems. Das Planungssystem hilft dem Benutzer durch die Ausführung der umfangreichen aber insgesamt recht einfachen Berechnungen eines Plans. Der Benutzer kann sich dann auf die Lösung der komplizierteren Probleme konzentrieren, wenn keine Standardfälle vorliegen.

Das Planungssystem wird durch den erwarteten und den tatsächlichen Debitorenbedarf gesteuert, etwa durch Planung und Verkaufsaufträge. Planungsberechnungen schlagen Massnahmen vor, die Sie in Bezug auf Lieferungen von Lieferanten, Montage oder Produktion oder Umlagerungen aus anderen Lagern ergreifen können. Ein Beispiel für diese vorgeschlagenen Aktionen sind neue Beschaffungsaufträge, wie Einkaufsbestellung oder Fertigungsaufträge zu erstellen. Wenn es bereits Beschaffungsaufträge gibt, könnten die vorgeschlagenen Aktionen so aussehen, dass die Aufträge vergrössert oder schneller erteilt werden sollen, damit den Bedarfsänderungen Rechnung getragen wird.

Ausserdem hat das Planungssystem die Aufgabe sicherzustellen, dass der Lagerbestand nicht unnötig wächst. Im Fall eines abnehmenden Bedarfs wird das Planungssystem vorschlagen, dass vorhandene Ersatzaufträge zurückgestellt, mengenmässig verringert oder storniert werden sollten.

Eine Codeeinheit beinhaltet die Planungslogik und folgende Funktionen:

  • MRP und MPS
  • Änderungsplanung berechnen
  • Neuplanung berechnen

Die Beschaffungsplanberechnung schliesst jedoch verschiedene untergeordnete Systeme mit ein.

Das Planungssystem umfasst keine dedizierte Logik für das Kapazitätsplanieren oder die Feinterminierung umfasst. Diese Arten von Planungsarbeiten werden separat durchgeführt. Der Mangel an direkter Integration zwischen den beiden Bereichen bedeutet auch, dass substanzielle Kapazitäts- oder Zeitplanänderungen erfordern, dass Sie die Planung erneut durchführen.

Planungsparameter

Die Planungsparameter, die Sie für einen Artikel oder eine Gruppe Elemente einrichtet, steuern die Aktionen, die das Planungssystem in verschiedenen Situationen vorschlägt. Definieren Sie die Planungsparameter für jeden Artikel, um zu steuern, wann, wie viel und wie aufgefüllt werden soll.

Sie können Planungsparameter auch für jede mögliche Kombination aus Artikel, Variante und Lagerort auch definieren, indem Sie Lagerhaltungsdaten für alle Kombinationen einrichten, und dann einzelne Parameter angeben. Weitere Informationen finden Sie unter Designdetails: Umgang mit Nachbestellrichtlinien und Designdetails: Planungsparameter.

Startdatum der Planung

Das Planungssystem hilft Ihnen, offene Aufträge in der Vergangenheit und vorgeschlagene Aktionen zu vermeiden, die nicht möglich sind. Die Planung behandelt alle Daten vor dem Startdatum als eingefrorenen Zeitraum. Für den eingefrorenen Zeitraum gilt die folgende Regel:

  • Alle Vorräte und der Bedarf vor dem Startdatum des Planungszeitraums werden als Teil des Bestands oder als ausgeliefert betrachtet. Mit anderen Worten: Es nimmt an, dass der Plan für die Vergangenheit gemäss dem vorhandenen Plan ausgeführt wurde. Weitere Informationen finden Sie unter Bearbeiten Sie Bestellungen vor dem geplanten Startdatum.

Dynamisches Auftragstracking (Bedarfsverursacher)

Das dynamische Auftragstracking und die simultane Erstellung von Ereignismeldungen im Planungsarbeitsblatt sind kein Teil des Beschaffungsplanungssystems. Wenn ein Bedarf oder eine Bedarfssicherung erstellt oder geändert wird, verknüpft das dynamische Auftragstracking den Bedarf und die Mengen, um ihn in Echtzeit zu decken.

Wenn Sie beispielsweise einen Verkaufsauftrag eingeben oder ändern, sucht das dynamische Auftragstracking sofort nach einem geeigneten Vorrat, um den Bedarf zu decken. Der Vorrat kann aus dem Lagerbestand oder aus einem erwarteten Beschaffungsauftrag sein (wie einer Einkaufsbestellung oder einem Fertigungsauftrag). Wenn Business Central eine Bezugsquelle findet, verknüpft es Nachfrage und Angebot. Sie erreichen den Link auf schreibgeschützten Seiten von den Belegzeilen aus. Wenn kein Vorrat gefunden wird, erstellt das dynamische Bedarfsverursachersystem Ereignismeldungen im Planungsarbeitsblatt mit Beschaffungsplanvorschlägen.

Mithilfe des dynamischen Auftragstrackings können Sie beurteilen, ob Sie Beschaffungsauftragsvorschläge annehmen sollten. Auf der Angebotsseite zeigt es die Nachfrage, die das Angebot geschaffen hat. Auf der Nachfrageseite zeigt es das Angebot, das die Nachfrage decken sollte.

Beispiel für dynamische Auftragsverfolgung.

Weitere Informationen finden Sie unter Designdetails: Reservierung, Auftragsverfolgung und Aktionsnachrichten.

In Unternehmen mit geringem Warenfluss und weniger fortschrittlichen Produktstrukturen reicht es möglicherweise aus, das dynamische Auftragstracking für die Vorratsplanung zu verwenden. In ausgelasteteren Umgebungen sollte jedoch das Planungssystem verwendet werden, um einen korrekt saldierten Beschaffungsplan sicherzustellen.

Dynamisches Auftragstracking gegenüber dem Planungssystem

Es kann schwierig sein, zwischen dem Planungssystem und dem dynamischen Auftragstracking zu unterscheiden. Beide Funktionen zeigen die Ausgabe im Planungsarbeitsblatt an, wobei sie Aktionen vorschlagen, die der Planer ausführen soll. Diese Ausgabe wird jedoch auf andere Weise erstellt.

Das Planungssystem befasst sich mit dem gesamten Angebots- und Nachfragemuster eines Artikels. Es berücksichtigt alle Ebenen der Stücklistenhierarchie entlang der Zeitachse. Das dynamische Auftragstracking befasst sich nur mit der Situation der Bestellung, die sie aktiviert hat. Beim Ausgleich von Bedarf und Angebot erstellt das Planungssystem Verknüpfungen in einem benutzeraktivierten Stapelmodus. Das dynamische Auftragstracking erstellt die Verknüpfungen automatisch, wenn Sie einen Bedarf oder ein Angebot eingeben. Zum Beispiel, wenn Sie einen Verkaufs- oder Einkaufsauftrag erstellen.

Das dynamische Auftragstracking verknüpft Bedarf und Vorrat, wenn Daten eingegeben werden, und zwar jeweils nach der ersten Eingabe. Diese Basis kann zu Störung in den Prioritäten führen. Beispielsweise kann ein zuerst eingegebener Verkaufsauftrag mit einem Fälligkeitsdatum im nächsten Monat mit dem Vorrat im Bestand verknüpft werden. Der nächste Verkaufsauftrag, der morgen fällig ist, kann eine Aktionsnachricht veranlassen, damit ein neuen Kaufauftrag erstellt wird, um ihn abzudecken. Das folgende Bild zeigt dieses Szenario.

Beispiel für die Auftragsverfolgung in der Beschaffungsplanung 1.

Das Planungssystem befasst sich mit Bedarf und Angebot für Artikel in einer priorisierten Reihenfolge. Die Bestellung wird nach Fälligkeiten und Bestellarten priorisiert. Das geschieht auf Basis der Notwendigkeit. Löscht alle Auftragstrackinglinks, die dynamisch erstellt wurden und stellt diese gemäss der Fälligkeitsdatumspriorität wieder her. Wenn das Planungssystem ausgeführt wurde, hat es alle gestörten Gleichgewichte zwischen Bedarf und Vorrat gelöst, wie unten für dieselben Daten angezeigt.

Beispiel für die Auftragsverfolgung in der Beschaffungsplanung 2.

Nachdem Sie die Planung ausgeführt haben, enthält die Ereignismeldungstabelle keine Aktionsnachrichten. Diese Meldungen werden durch die im Planungsarbeitsblatt vorgeschlagenen Aktionen ersetzt. Weitere Informationen finden Sie unter Links zur Auftragsverfolgung während der Planung.

Sequenz und Priorität in der Planung

Die Reihenfolge der Berechnungen in Ihrem Plan ist wichtig, um das Projekt in angemessener Zeit zu erledigen. Die Priorisierung von Anforderungen und Ressourcen spielt auch eine wichtige Rolle bei der Erlangung bester Ergebnisse.

Das Planungssystem ist bedarfsgesteuert. Artikel auf hoher Ebene sollten vor Artikeln auf niedriger Ebene geplant werden, da sie weiteren Bedarf für Artikel auf niedriger Ebene generieren könnten. Beispiel: Planen Sie die Einzelhandelsstandorte vor Vertriebsstellen, da der Einzelhandelsstandort zusätzlichen Bedarf aus der Vertriebsstelle umfassen könnte. Auf einer detaillierten Abschlussebene sollte das System keinen neuen Verkaufsauftrag erstellen, wenn ein bereits freigegebener Vorrat den Verkaufsauftrag abdecken kann. Ein Lagerartikel mit einer bestimmten Chargennummer sollte nicht zugewiesen werden, um einen generischen Bedarf zu decken, wenn ein anderer Bedarf diese bestimmte Charge benötigt.

Element-Priorität / Low-Level Code

In einer Produktionsumgebung wird der Bedarf für einen fertigen, verkäuflichen Artikel zu einem abgeleiteten Bedarf für Komponenten, die den produzierten fertigen Artikel enthalten, führen. Die Stücklistenstruktur steuert die Komponentenstruktur und kann mehrere Ebenen von halbfertigen Artikel enthalten. Die Absatzplanung eines Artikels in einer Ebene verursacht abgeleiteten Bedarf für Komponenten auf der nächsten Stufe. Diese Hierarchie führt schliesslich zu abgeleitetem Bedarf für Einkaufsartikel. Das Planungssystem plant Artikel in der Reihenfolge ihrer Rangfolge in der gesamten Stücklistenhierarchie. Das System beginnt mit fertigen verkaufsfähigen Artikeln auf der obersten Ebene und setzt sich in der Produktstruktur bis zu den untergeordneten Artikeln (entsprechend dem Low-Level-Code) fort.

Die folgende Abbildung zeigt die Reihenfolge, in der Business Central auf der obersten Ebene Beschaffungsaufträge vorschlägt. Es geht davon aus, dass die Vorschläge akzeptiert wurden, und zeigt auch untergeordnete Elemente an.

Planung von Stücklisten.

Weitere Informationen zu Überlegungen zur Fertigung finden Sie unter Lagerprofile laden.

Optimierung der Leistung für Low-Level-Berechnungen

Low-Level-Codeberechnungen können sich auf die Systemleistung auswirken. Um diesen Effekt zu reduzieren, können Sie die Option Dynamische Low-Level-Codeberechnung auf der Seite Fertigungseinrichtung deaktivieren. Wenn Sie dies tun, schlägt Business Central vor, dass Sie einen wiederkehrenden Auftragswarteschlangeneintrag erstellen, um Low-Level-Codes täglich zu aktualisieren. Sie können sicherstellen, dass das Projekt ausserhalb der Arbeitszeit ausgeführt wird, indem Sie eine Startzeit im Feld Frühestes Startdatum/früheste Startzeit angeben.

Sie können Low-Level-Codeberechnungen auch beschleunigen, indem Sie auf der Seite Fertigungseinrichtung den Schalter Low-Level-Codeberechnung optimieren aktivieren.

Wichtig

Wenn Sie die Optimierung der Leistung auswählen, verwendet Business Central neue Berechnungsmethoden, um Low-Level-Codes zu bestimmen. Wenn Sie eine Erweiterung haben, die sich auf die Ereignisse stützt, die von den alten Berechnungen verwendet wurden, funktioniert die Erweiterung möglicherweise nicht mehr.

Orte / Priorität auf Übertragungsebene

Unternehmen mit mehr als einem Standort müssen möglicherweise für jeden Standort einzeln planen. Der Sicherheitsbestand eines Elements und seine Richtlinien für die Nachbestellung können sich beispielsweise von einem Standort zum anderen unterscheiden. Sie müssen die Planungsparameter pro Artikel und Standort angeben.

Sie können SKUs verwenden, um individuelle Planungsparameter anzugeben. Eine SKU kann als ein Artikel an einem bestimmten Lagerort betrachtet werden. Wenn Sie für diesen Standort keine SKU definiert haben, verwendet Business Central die für den Artikel Karte festgelegten Parameter. Business Central berechnet einen Plan nur für aktive Standorte, an denen Nachfrage oder Angebot für einen bestimmten Artikel besteht.

Jeder Artikel kann an jedem Standort gehandhabt werden, Business Central verfolgt jedoch einen strengen Ansatz hinsichtlich des Standortkonzepts. Beispielsweise kann ein Verkaufsauftrag für einen Artikel an einem Lagerort nicht durch Lagervorrat an einem anderen Lagerort erfüllt werden. Die Menge im Lager muss dem zuerst zu dem Lagerort übertragen werden, der auf dem Verkaufsauftrag angegeben ist.

Planung von Lagereinheiten.

Weitere Informationen finden Sie unter Designdetails: Übertragungen in der Planung.

Auftragspriorität

In bestimmten Lagerhaltungsdaten zeigt das angeforderte oder verfügbare Datum die höchste Priorität an; mit dem Bedarf des heutigen Tages soll vor dem Bedarf der nächsten Tage verfahren werden. Aber abgesehen von dieser Art von Priorität werden die verschiedenen Bedarfs- und Lieferarten nach ihrer geschäftlichen Bedeutung sortiert, um zu entscheiden, welcher Bedarf zuerst befriedigt werden sollte. Auf der Angebotsseite bestimmt die Bestellpriorität, welche Bezugsquelle zuerst angewendet wird. Weitere Informationen finden Sie unter Bestellungen priorisieren.

Bedarfsplanung und Rahmenaufträge

Planungen und Absatzplanungen stellen den voraussichtlichen Bedarf dar. Die Rahmenbestellung, die die beabsichtigten Käufe eines Kunden über einen bestimmten Zeitraum abdeckt, dient dazu, die Unsicherheit der Gesamtplanung zu verringern. Die Rahmenbestellung ist eine benutzerdefinierte Planung zusätzlich zur nicht-spezifischen Planung, wie im nachfolgenden Bild dargestellt.

Planen mit Prognosen.

Weitere Informationen finden Sie unter Die prognostizierte Nachfrage wird durch Verkaufsaufträge reduziert.

Planungszuordnung

Alle Artikel sollten neu geplant werden, wenn sich das Bedarfs- oder Angebotsmuster seit der letzten Planberechnung geändert hat. Beispiel: Wenn Sie einen neuen Verkaufsauftrag eingegeben oder einen vorhandenen ändern, berechnen Sie den Plan neu. Andere Gründe für die Neuplanung beinhalten eine Änderung in der Planung oder im Sicherheitsbestand. Das Ändern einer Stückliste durch Hinzufügen oder Entfernen einer Komponente führt wahrscheinlich auch zur Anzeige einer Änderung, jedoch nur für den Komponentenartikel.

Das Planungssystem überwacht solche Ereignisse und ordnet die entsprechenden Artikel für die Planung zu.

Für mehrere Lagerorte geschieht die Zuweisung auf Artikelebene pro Lagerortkombination. Wenn ein Verkaufsauftrag nur an einem Standort erstellt wurde, ordnet Business Central den Artikel diesem Standort zur Planung zu.

Der Grund für die Auswahl von Artikeln für die Planung hat mit der Systemleistung zu tun. Wenn sich das Muster von Bedarf und Angebot eines Artikels nicht geändert hat, schlägt das Planungssystem keine Massnahmen vor. Ohne die Planungs-Zuweisung müsste das System die Berechnungen für alle Artikel ausführen, um herauszufinden, was zu planen ist. Weitere Informationen zu den Gründen für die Zuweisung von Artikeln zur Planung finden Sie unter Designdetails: Planungszuweisungstabelle.

Die verfügbaren Planungsoptionen finden Sie in der folgenden Tabelle:

  • Regenerativen Plan berechnen berechnet alle ausgewählten Elemente, unabhängig davon, ob dies erforderlich ist oder nicht.
  • „Nettoänderungsplan berechnen“ berechnet nur die Artikel, bei denen sich das Nachfrage- und Angebotsmuster geändert hat und die deshalb zur Planung zugewiesen wurden.

Einige Personen sind der Meinung, dass die Änderungsplanung im Durchgang ausgeführt werden sollte, etwa, wenn Verkaufsaufträge eingegeben werden. Jedoch kann eine ad-hoc-Planung verwirrend sein, da das dynamische Auftragstracking und das Aktionsmessaging ebenfalls ad hoc berechnet werden. Business Central bietet eine Echtzeit-Kontrolle der Verfügbarkeitszusagen. Sie bietet Popup-Warnungen, wenn Sie Verkaufsaufträge eingeben und der aktuelle Angebot die Nachfrage nicht decken kann.

Das Planungssystem plant nur für die Artikel, die Sie mit entsprechenden Planungsparametern bereitgestellt haben. Andernfalls nimmt es an, dass Sie die Artikel manuell oder halbautomatisch planen, indem Sie die Funktion „Auftragsplanung“ verwenden. Weitere Informationen zu den automatischen Planungsverfahren finden Sie unter Designdetails: Ausgleich von Nachfrage und Angebot.

Dimensionen der Elemente

Bedarf und Vorrat können Variantencodes und Lagerortcodes aufweisen, die berücksichtigt werden müssen, wenn das Planungssystem Bedarf und Vorrat ausgleicht.

Business Central behandelt Varianten- und Standortcodes als Artikeldimensionen in einer Verkaufsauftragszeile, einem Lagerposten usw. Entsprechend berechnet es einen Plan für jede Kombination aus Variante und Lagerort, als ob die Kombination die Nummer eines eigenen Artikels wäre.

Anstatt theoretische Kombinationen aus Variante und Standort zu berechnen, berechnet Business Central nur die Kombinationen, die tatsächlich in der Datenbank vorhanden sind. Weitere Informationen dazu, wie das Planungssystem bei Bedarf mit Standortcodes umgeht, finden Sie unter Designdetails: Bedarf an leerem Standort.

Artikelattribute

Artikel haben oft allgemeine Attribute, wie z. B. Artikelnummer, Variantencode, Standortcode und Art der Bestellung. Jedes Bedarfs- und Vorratsereignis kann jedoch andere Spezifikationen aufweisen, wie z. B. Serien- oder Chargennummern. Das Planungssystem plant diese Attribute in einer bestimmten Weise, je nach der Ebene der Spezifikation.

Eine Auftrag-zu-Auftrag-Verknüpfung zwischen Bedarf und Vorrat ist eine weitere Art von Attribut, die sich auf das Planungssystem auswirkt. Weitere Informationen finden Sie unter Order-to-Order-Links.

Spezifische Attribute

Einige Nachfrageattribute sind spezifisch und ein Angebot muss ihnen genau entsprechen.

  • Serien- oder Chargennummern, die eine spezielle Anwendung erfordern (Diese Attribute sind erforderlich, wenn Sie die Option Seriennummernspezifische Sendungsverfolgung oder Chargenspezifische Sendungsverfolgung auf der Seite Artikelverfolgungscode Karte für den vom Artikel verwendeten Artikelverfolgungscode aktivieren.)
  • Links zu manuell erstellten Beschaffungsaufträgen oder automatisch erstellt für einen speziellen Bedarf (Auftrag-zu-Auftragslinks).

Das Planungssystem wendet die folgenden Regeln bei diesen Attributen an:

  • Bedarf mit bestimmten Attributen kann nur von Vorrat mit entsprechenden Eigenschaften erfüllt werden.
  • Vorrat mit bestimmten Attributen kann auch Bedarf abdecken, der diese Attribute nicht speziell erfordert.

Wenn das Lager oder projizierte Angebot eine Nachfrage für bestimmte Attribute nicht erfüllen kann, schlägt das Planungssystem einen neuen Beschaffungsauftrag ohne Berücksichtigung der Planungsparameter vor.

Unspezifische Attribute

Artikel mit Serien- oder Chargennummer ohne spezifische Einrichtung zum Artikeltracking können unspezifische Serien- oder Chargennummern aufweisen. Diese Arten von Nummern können auf jede Serien- oder Chargennummer angewendet werden. Das Planungssystem hat mehr Freiheit, um beispielsweise einen serialiserten Bedarf einem Vorrat zuzuordnen, üblicherweise im Lagerbestand.

Bedarfslieferungen mit Serien- oder Chargennummern, spezifisch oder nicht spezifisch, haben hohe Priorität und sind vom eingefrorenen Zeitraum ausgenommen. Sie sind Teil der Planung, auch wenn sie vor dem Startdatum der Planung fällig sind. Weitere Informationen finden Sie unter Serien- und Chargennummern werden nach Spezifikationsebene geladen.

Weitere Informationen zum Ausgleich von Attributen durch das Planungssystem finden Sie unter Serien- und Chargennummern sowie Auftrag-zu-Auftrag-Verknüpfungen sind vom vorherigen Zeitraum ausgenommen.

Auftrag-zu-Auftrag bedeutet, dass Sie einen Artikel für einen bestimmten Bedarf kaufen, montieren oder produzieren. Es gibt mehrere Gründe, sich für diese Richtlinie zu entscheiden:

  • Die Nachfrage ist selten.
  • Die Vorlaufzeit ist unerheblich.
  • Die erforderlichen Attribute variieren.

Ein weiterer Fall, bei dem Auftrag-zu-Auftrag-Verknüpfungen verwendet werden, ist der, bei dem ein Montageauftrag in einem Auftragsmontageszenario mit einem Verkaufsauftrag verknüpft wird.

Auftrag-zu-Auftrag-Links werden zwischen Bedarf und Vorrat in vier Arten angewendet:

  • Wenn der geplante Artikel die Nachbestellrichtlinie Bestellung verwendet
  • Wenn Sie die Produktionsart Auftragsfertigung verwenden, um mehrstufige oder projekttypbezogene Fertigungsaufträge (Herstellung benötigter Komponenten im selben Fertigungsauftrag) zu erstellen
  • Wenn Sie Fertigungsaufträge für Verkaufsaufträge mit der Verkaufsauftrags-Planungsfunktion erstellen
  • Wenn Sie einen Artikel gemäß einem Verkaufsauftrag montieren (Montagerichtlinie ist auf Auftragsmontage eingestellt)

Das Planungssystem schlägt vor, dass Sie nur die benötigte Menge zu bestellen. Der Einkauf, die Produktion oder der Montageauftrag deckt den Bedarf weiterhin. Wenn beispielsweise ein Verkaufsauftrag nach Zeit oder Menge geändert wird, schlägt das Planungssystem vor, dass der entsprechende Beschaffungsauftrag geändert wird.

Wenn Auftrag-zuAuftrag-Verknüpfungen vorhanden sind, bezieht das Planungssystem keinen verknüpften Lagerbestand in das Ausgleichsverfahren ein. Planer können entscheiden, ob sie das verknüpfte Angebot oder einen neuen Bedarf verwenden. Im letzteren Fall können sie den Beschaffungsauftrag löschen oder die verknüpfte Lieferung manuell reservieren.

Reservierungen und Links zum Auftragstracking werden unterbrochen, wenn eine Situation unmöglich wird. Beispielsweise, wenn die Nachfrage auf ein Datum verschoben wird, das vor dem Angebot liegt. Auftrag-zu-Auftrag-Links passen sich an Änderungen der Nachfrage oder des Angebots an und werden nie unterbrochen.

Reservierungen

Das Planungssystem schliesst keine reservierten Mengen in Berechnungen ein. Wenn beispielsweise eine Menge für einen Verkaufsauftrag ganz oder teilweise reserviert ist, können Sie die Menge nicht zur Deckung eines anderen Bedarfs verwenden.

Das Planungssystem schliesst keine reservierten Mengen in das projizierte Lagerprofil ein. Es muss alle Mengen berücksichtigen, um zu bestimmen, wann der Nachbestellpunkt überschritten ist und wie viele nachbestellt werden müssen, um den maximalen Lagerbestand zu erreichen. Unnötige Reservierungen können Risiko erhöhen, dass Lagerbestände zu niedrig sind, da die Planungslogik reservierte Mengen nicht erkennt.

Das folgende Bild zeigt, wie Reservierungen die Planung behindern können.

Planung mit Vorbehalt.

Weitere Informationen finden Sie unter Designdetails: Reservierung, Auftragsverfolgung und Aktionsnachrichten.

Warnungen

Die erste Spalte im Planungsarbeitsblatt ist für die Warnungsfelder. Ein Warnsymbol wird angezeigt, wenn Sie eine Planungslinie für eine ungewöhnliche Situation erstellen.

Der Vorrat in Planungszeilen mit Warnungen wird normalerweise nicht gemäss den Planungsparametern geändert. Stattdessen wird vom Planungssystem eine Beschaffung vorgeschlagen, um die genaue Bedarfsmenge zu decken. Sie können jedoch das System so einrichten, dass Planungsparameter für Planungszeilen mit bestimmten Warnungen berücksichtigt werden können. Die Warninformationen werden auf der Seite Nicht verfolgte Planungselemente angezeigt. Dort sind auch Auftragsverfolgungslinks für Netzwerkeinheiten ohne Auftragsverfolgung aufgeführt. Drei Warnungstypen sind verfügbar:

  • Notfall
  • Ausnahme
  • Achtung

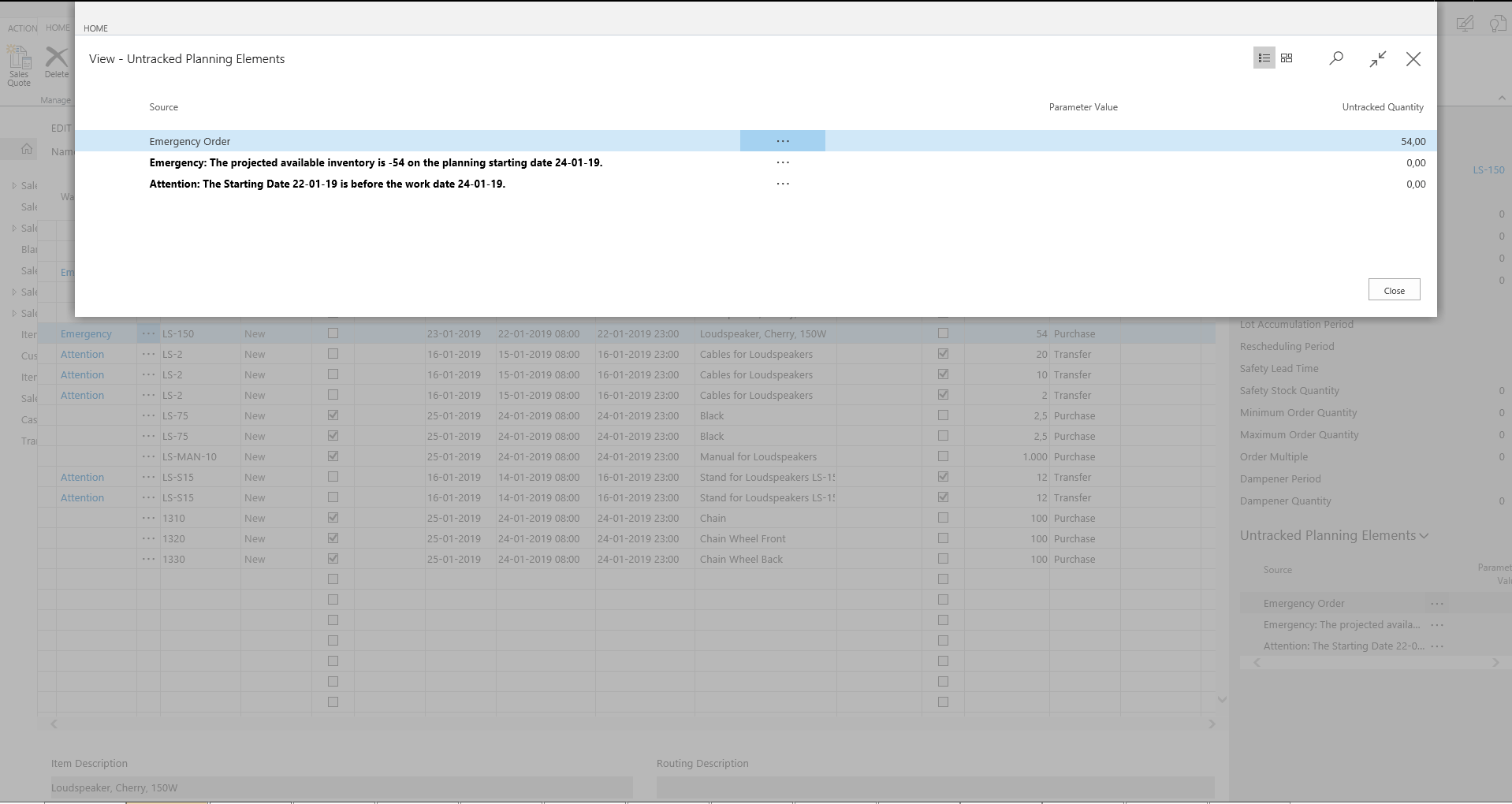

Warnhinweise im Planungsblatt.

Notfall

Die Warnung für einen Notfall wird in zwei Situationen angezeigt:

  • Der Lagerbestand ist am geplanten Startdatum negativ
  • Vorgehensweise bei rückdatierten Beschaffungs- oder Bedarfsereignissen

Wenn der Bestand eines Elements zum Planungsstartdatum negativ ist, schlägt das Planungssystem einen Vorrat für die negative Menge vor, der zum Planungsstartdatum eintreffen soll. Im Warnungstext werden das Startdatum und die Menge der Notfallbestellung angegeben. Weitere Informationen finden Sie unter Umgang mit prognostiziertem Negativbestand.

Belegzeilen mit Fälligkeitsdaten vor dem geplanten Startdatum werden in einem Notfallbeschaffungsauftrag zusammengefasst. Der Auftrag wird so geplant, dass er am geplanten Startdatum ankommt.

Ausnahme

Die Ausnahmewarnung wird angezeigt, wenn der voraussichtlich verfügbare Lagerbestand den Sicherheitsbestand unterschreitet. Vom Planungssystem wird ein Beschaffungsauftrag vorgeschlagen, um den Bedarf am Fälligkeitsdatum zu decken. In der Warnung werden der Sicherheitsbestand des Artikels und das Datum angegeben, an dem er unterschritten wurde.

Eine Ausnahme bildet das Überschreiten des Sicherheitsbestands. Das sollte nicht passieren, wenn der Meldebestand richtig gesetzt ist. Erfahren Sie mehr unter Die Rolle der Neuordnung zeigen.

Aussergewöhnliche Bestellarbeitsblätter helfen sicherzustellen, dass der voraussichtlich verfügbare Lagerbestand nicht geringer als die Sicherheitsbestandsebene ist. Die vorgeschlagene Menge deckt den Sicherheitsbestand ab, ohne Planungsparameter zu berücksichtigen. Jedoch in einigen Szenarien werden Auftragsmodifikationen berücksichtigt.

Hinweis

Das Planungssystem hat möglicherweise den Sicherheitsbestand absichtlich verbraucht und füllt ihn dann sofort auf. Weitere Informationen finden Sie unter Sicherheitsvorräte verbrauchen.

Achtung

Die Achtungswarnung wird in drei Situationen angezeigt:

  • Das geplante Startdatum liegt vor dem Arbeitsdatum.
  • Die Planungszeile schlägt vor, eine freigegebene Bestellung oder einen freigegebenen Fertigungsauftrag zu ändern.
  • Der voraussichtliche Lagerbestand übersteigt das Überlauflevel am Fälligkeitsdatum. Weitere Informationen finden Sie unter Bleiben Sie unterhalb des Überlaufniveaus.

Notiz

In Planungszeilen mit Warnungen ist das Feld Aktionsnachricht akzeptieren nicht ausgewählt, da vom Planer erwartet wird, dass er die Zeilen untersucht, bevor er den Plan ausführt.

Fehlerprotokolle

Auf der Anforderungsseite Plan berechnen können Sie das Feld Stoppen und ersten Fehler anzeigen Auswählen, um den Planungslauf beim Auftreten des ersten Fehlers zu stoppen. Es wird eine Meldung angezeigt, die Informationen zu dem Fehler enthält. Gibt es einen Fehler, zeigt das Planungsarbeitsblatt nur die Planungszeilen, die vor dem Fehler erfolgreich erstellt wurden.

Wenn das Feld nicht ausgewählt ist, wird der Stapelverarbeitungsauftrag Plan berechnen fortgesetzt, bis er abgeschlossen ist. Fehler unterbrechen die Stapelverarbeitung nicht. Bei Fehlern gibt eine Meldung an, wie viele Artikel betroffen waren. Auf der Seite Planungsfehlerprotokoll finden Sie weitere Einzelheiten zum Fehler sowie Links zu den betroffenen Dokumenten oder Setups.

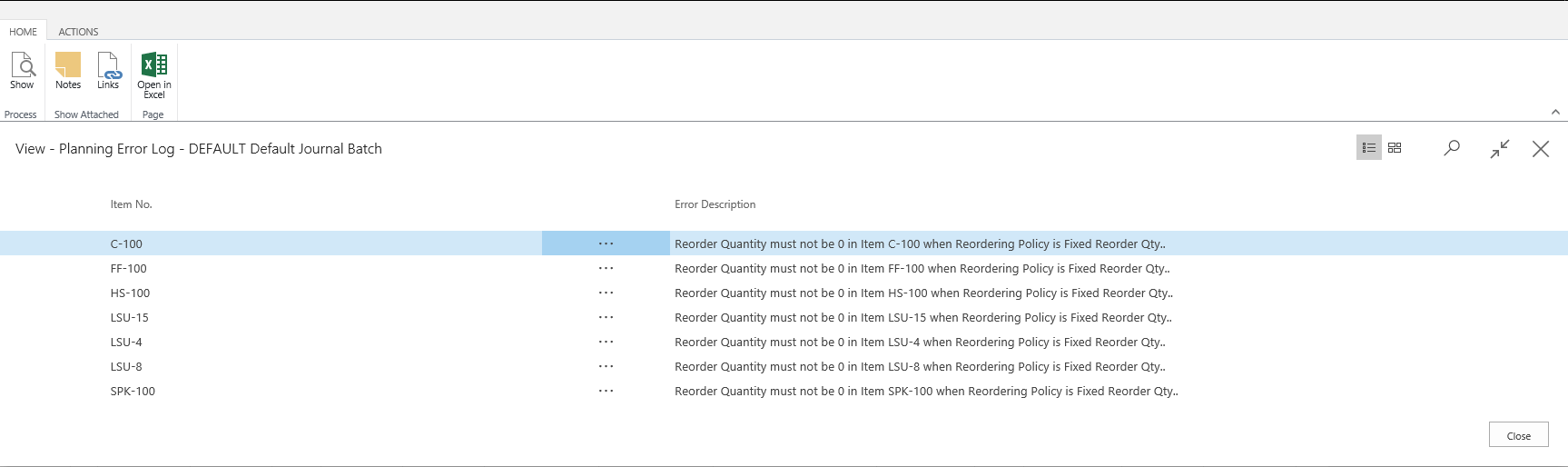

Fehlermeldungen im Planungsblatt.

Flexibilität bei der Planung

Es ist nicht immer praktisch, einen bestehenden Lieferauftrag zu planen. Wenn zum Beispiel die Produktion begonnen hat oder Sie an einem bestimmten Tag zusätzliche Mitarbeiter einstellen, um das Projekt zu erledigen. Um anzugeben, ob das Planungssystem eine Bestellung ändern kann, verfügen alle Beschaffungsauftragspositionen über ein Feld Planungsflexibilität mit zwei Optionen: Unbegrenzt oder Keine. Wenn das Feld auf Keine gesetzt ist, versucht das Planungssystem nicht, die Beschaffungsauftragszeile zu ändern.

Sie können in dem Feld manuell eine Option auswählen. In einigen Fällen wird sie jedoch automatisch von Business Central festgelegt. Der Tatsache, dass Sie die Planungsflexibilität manuell festgelegen können, ist wichtig, da dadurch vereinfacht wird, die Verwendung des Funktion für verschiedene Workflows und Geschäftsszenarien zu ermöglichen. Weitere Informationen zur Verwendung dieses Felds finden Sie unter Designdetails: Übertragungen in der Planung.

Auftragsplanung

Das grundlegende Tool für die Beschaffungsplanung, das durch die Seite Auftragsplanung angegeben wird, ist für die manuelle Entscheidungsfindung gedacht. Berücksichtigt keine Planungsparameter und wird daher nicht weiter in diesem Artikel erläutert. Weitere Informationen finden Sie unter Planen Sie neuen Bedarf Auftrag für Auftrag.

Notiz

Wir empfehlen, dass Sie die Auftragsplanung nicht verwenden, wenn Ihr Unternehmen bereits Planungs- oder Bestellarbeitsblätter verwendet. Die über die Seite erstellten Beschaffungsaufträge Auftragsplanung können während der automatisierten Planungsläufe geändert oder gelöscht werden. Diese Änderungen passieren, da der automatisierte Planungslauf Planungsparameter verwendet, die Sie möglicherweise nicht berücksichtigt haben, als Sie den Plan auf der Seite Auftragsplanung manuell erzeugt hat.

Begrenzte Ladung

Business Central bietet einen Grobplan zur Planung einer sinnvollen Ressourcennutzung. Es erstellt und verwaltet nicht automatisch detaillierte Zeitpläne basierend auf Prioritäten oder Optimierungsregeln.

Die bestimmungsgemässe Verwendung der Funktion für kapazitätsbeschränkte Ressourcen ist wie folgt:

  • Um eine Überlastung der Ressourcen zu vermeiden
  • Um sicherzustellen, dass Kapazität nicht unzugewiesen bleibt, wenn dies die Durchlaufzeit eines Produktionsauftrags verkürzen könnte

Bei der Planung mit kapazitätsbeschränkten Ressourcen stellt Business Central sicher, dass die Ressourcen nicht über ihre Kapazität hinaus belastet werden (kritische Auslastung). Es weist jeden Arbeitsgang dem nächsten verfügbaren Zeitfenster zu. Wenn das Zeitfenster nicht ausreicht, um den Arbeitsgang abzuschliessen, wird der Arbeitsgang in mindestens zwei Teile im nächsten verfügbaren Zeitfenster aufgeteilt.

Notiz

Im Falle der Teilung des Arbeitsgangs wird die Rüstzeit nur einmal zugeordnet, da davon ausgegangen wird, dass einige manuelle Ausgleiche vorgenommen werden, um den Plan zu optimieren.

Sie können Toleranzzeit zu Ressourcen hinzufügen, um die Aufteilung von Arbeitsgängen zu minimieren. Dieses Mal plant Business Central die Auslastung am letztmöglichen Tag, indem der kritische Auslastungsprozentsatz leicht überschritten wird.
