Freigeben über


Konfigurieren eines Burndown- oder Burnup-Widgets

Azure DevOps Services | Azure DevOps Server 2022 | Azure DevOps Server 2019

Die Burndown- und Burnup-Widgets bieten Ihnen Flexibilität, Diagramme für jede Art von Bereich oder Anzahl von Teams in bestimmten Zeiträumen zu erstellen. Burndowndiagramme konzentrieren sich auf verbleibende Arbeit. Burnupdiagramme konzentrieren sich auf abgeschlossene Arbeiten. Beide Diagrammtypen helfen Ihrem Team zu bestimmen, ob Sie ihre Arbeit bis zum Enddatum abschließen möchten. Eine Übersicht über alle verfügbaren Burndown- und Burnupdiagramme finden Sie unter Burndown- und Burnup-Anleitungen.

Dieses Diagramm zeigt ein Burndown-Widget, das so konfiguriert ist, dass ein Release-Burndown angezeigt wird.

Screenshot eines Burndown-Widgets für die Freigabe.

Voraussetzungen

  • Zugriff:
    • Mitglied eines Projekts mit mindestens grundlegendem Zugriff sein.
    • Um einem Teamdashboard ein Widget hinzuzufügen, müssen Sie Mitglied des Teams sein.
  • Berechtigungen: Als Teamadministrator oder Projektadministrator oder über bestimmte Dashboardberechtigungen verfügen Sie.
  • Featureaktivierung: Aktivierte Boards . Wenn diese Option deaktiviert ist, wird keines der Analytics-Widgets für die Arbeitsnachverfolgung angezeigt. Informationen zum erneuten Aktivieren finden Sie unter "Aktivieren oder Deaktivieren eines Diensts".
  • Aufgabenbewusstsein: Beachten Sie die erforderlichen und empfohlenen Aufgaben, die weiter unten in diesem Artikel aufgeführt sind.

Hinzufügen des Widgets zum Dashboard

Verwenden Sie das folgende Verfahren, um Ihrem Dashboard ein Burndown- oder Burnup-Widget hinzuzufügen.

  1. Melden Sie sich bei Ihrem organization (https://dev.azure.com/{yourorganization}) an.

  2. Gehen Sie zu Ihrem Projekt. Wählen Sie Dashboards und dann "Bearbeiten" aus.

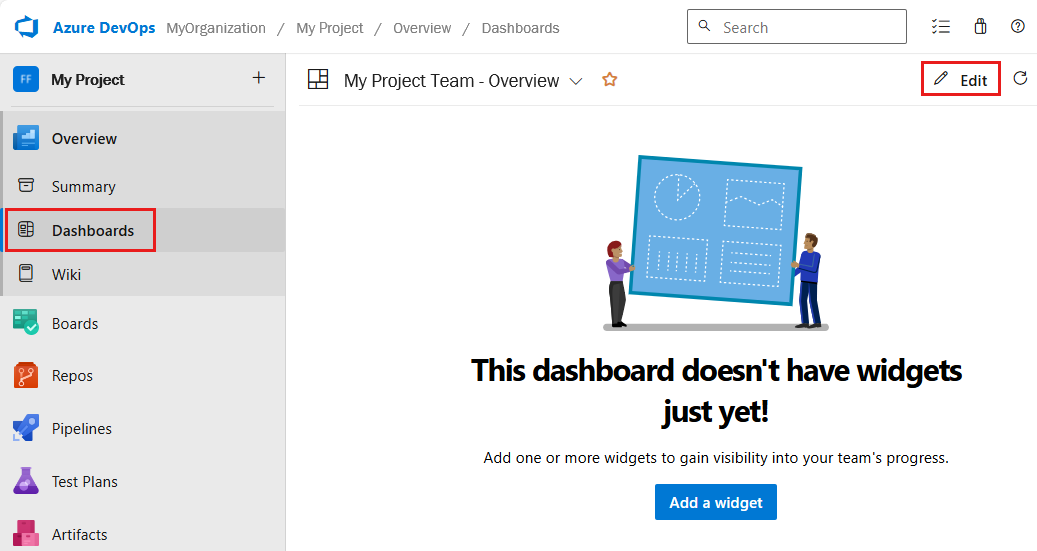

    Screenshot der Reihenfolge der Auswahl für Dashboards, Funktion bearbeiten.

  3. Wählen Sie ein Widget aus, und fügen Sie es dann hinzu.

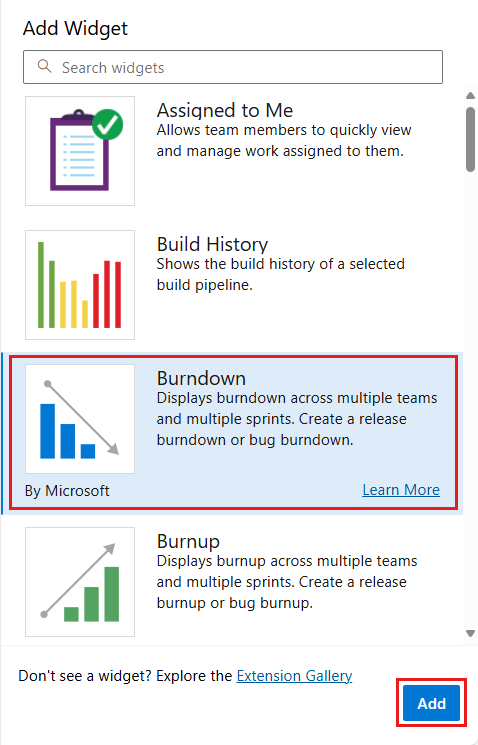

    Screenshot des Widgetauswahlbereichs und der blauen Schaltfläche

  1. Aktivieren oder installieren Sie Analytics.
  2. Fügen Sie das Widget zu Ihrem Dashboard hinzu.
  3. Wählen Sie "Weitere Aktionen" und "Konfigurieren" aus.

Konfigurieren des Burndown- oder Burnup-Widgets

Führen Sie die folgenden Schritte aus, um beide Widgettypen zu konfigurieren. Der einzige Unterschied zwischen Burndown- und Burnup-Widgets besteht darin, dass das Burnup-Widget abgeschlossen ist und die Burndown-Widget-Plots noch arbeiten. Weitere Informationen finden Sie in der Interpretation eines Burndown- oder Burnupdiagramms weiter unten in diesem Artikel.

  1. Wählen Sie im Widget " Konfigurieren" aus.
  2. Vollständige Konfigurationsinformationen, die in der folgenden Tabelle beschrieben sind, und wählen Sie dann "Speichern" aus.

Hinweis

Diese Funktion ist ab Azure DevOps Server 2022.1 verfügbar.

Konfigurationskategorie Leitfaden
Teams Um den Fortschritt in allen Teams nachzuverfolgen, fügen Sie weitere Teams hinzu. Sie können Teams aus anderen Projekten auswählen, aber die Listen der auswählbaren Backlogs, Arbeitsaufgabentypen und Felder basieren auf Ihrem aktuellen Projekt. Das Nachverfolgen mehrerer Projekte funktioniert nur, wenn der Prozess für diese Projekte identisch oder zumindest ähnlich ist.
Arbeitselemente Der Backlog enthält alle Arbeitsaufgabentypen, die für diesen Backlog konfiguriert sind. Wenn Ihr Projekt mithilfe eines gehosteten XML-Prozesses angepasst wird und über einen benutzerdefinierten Kategorienamen für Fehleraufgaben verfügt, können die Burndown- und Burnup-Widgets in dieser Kategorie keine Arbeitsaufgaben abfragen. Um Fehler abzufragen, muss der benutzerdefinierte Fehleraufgabentyp zur Standardkategorie "Fehler" gehören, Referenzname Microsoft.BugCategory.
Feldkriterien Wählen Sie Feldkriterien aus, um die Arbeitsaufgaben einzuschränken, die im Diagramm angezeigt werden. Das Filtern basiert auf Werten, die Feldern gemäß der Definition für jede Arbeitsaufgabe am Datum innerhalb des Nachverfolgungszeitraums zugewiesen sind. Weitere Informationen finden Sie unter "Filter", die für historische Daten gelten.
Analysebasierte Diagramme basieren auf dem WorkItemsSnapshot Entitätssatz. Snapshot-Entitätstypen werden als tägliche Momentaufnahmen modelliert. Datenaggregate basierend auf Zuordnungen, die ab dem Datum vorgenommen wurden, an dem sie zugewiesen sind. Wenn Sie also ein Burndown- oder Burnup-Widget basierend auf Feld- oder Tagzuordnungen filtern möchten, weisen Sie sie vor dem Zu überwachenden Zeitraum zu. Andernfalls erkennt das Widget sie erst nach dem Datum, an dem sie angewendet werden. Sie können nach einem NULL-Wert für die Feldkriterien filtern, was mit einer Abfrage mit denselben Feldkriterien konsistent ist.
Burndown bei Wählen Sie aus, wie Sie den Burndown nach Anzahl der Arbeitsaufgaben oder nach Summe basierend auf einem ausgewählten Feld berechnen möchten. Sie können aus standard- oder benutzerdefinierten Feldern ganzzahliger oder dezimaler Datentyp auswählen, z . B. Story Points, Effort oder Remaining Work. Burndown funktioniert am besten, wenn Sie Größenfelder wie Story Points aggregieren. Wenn Sie sich für Felder entscheiden, die sich während des Sprints ändern, z . B. verbleibende Arbeit für Vorgänge, wächst die Berechnung von Elementen, die nicht geschätzt werden, wenn Elemente geschlossen werden.
Zeitraum - Startdatum: Bestimmt die ursprüngliche Bereichsbasislinie. Das Diagramm wird aus dem ursprünglichen Bereich heruntergebrannt.
- % Abgeschlossen und Gesamtumfangserhöhung: Berechnet basierend auf Dem ursprünglichen Bereich.
- Enddatum: Gibt das Zieldatum des Abschlusses an. Ihr Ziel ist es, den ursprünglichen Umfang der Arbeit bis zum Enddatum zu burndownen.
Zeichnungsintervall Wählen Sie die Intervalle aus, die zwischen dem Startdatum und dem Enddatum gezeichnet werden sollen. Der durchschnittliche Burndown basiert auf dem ausgewählten Intervall. Nachdem Sie das Startdatum ausgewählt haben, legen Sie den Burndown "Plot" auf "Iteration" fest. Der Durchschnittliche Burndown geht davon aus, dass jedes Intervall die gleiche Länge aufweist und dass das Intervall zwischen dem Startdatum und dem ersten Monat ein vollständiger Monat ist. Auch wenn die Zeitdauer zwischen Startdatum und Enddatum des ersten Monats nicht mit der typischen Länge eines Monats übereinstimmt, ist die Länge identisch. Geben Sie für optimale Ergebnisse ein Startdatum ein, das mit dem Startdatum des ersten Monats übereinstimmt. Dies gilt auch für die Darstellung nach wöchentlichen Intervallen.
Erweiterte Funktionen - Burndown anzeigen: Zeigt sowohl den historischen als auch den projizierten zukünftigen Burndown an.
- Gesamtumfang anzeigen: Zeigt sowohl die verlaufsbezogene als auch die projizierte Bereichsvergrößerung an.
- Abgeschlossene Arbeit anzeigen: Es zeigt verbleibende Arbeit und abgeschlossene Arbeit als Stapelleiste an.
- Zeichnung, die mit der Farbe des Arbeitselementtyps verbleibt: Zeigt die verbleibende Arbeit basierend auf der Farbe des Arbeitselementtyps anstelle der standardmäßigen blauen Farbe an. Wenn mehrere Arbeitselemente enthalten sind, werden Farben nach Arbeitselementtyp gestapelt.
- Aufgelöste Arbeitsaufgaben als abgeschlossen anzeigen: Zeigt aufgelöste Elemente als abgeschlossen an, was eine echte Spiegelung des Burndownzustands darstellt.
Konfigurationskategorie Leitfaden
Teams Sie können Teams aus anderen Projekten auswählen, aber die Listen der auswählbaren Backlogs, Arbeitsaufgabentypen und Felder basieren auf Ihrem aktuellen Projekt. Sie können nur mehrere Projekte nachverfolgen, wenn der Prozess für diese Projekte identisch ist.
Arbeitselemente Der Backlog enthält alle Arbeitsaufgabentypen, die für diesen Backlog konfiguriert sind. Wenn Sie den Stories-Backlog auswählen, haben Sie eine weitere Option: Fehler im Stories-Backlog einschließen. Geben Sie ein Häkchen in das Feld ein, um Fehler zusammen mit Benutzergeschichten in Ihren Burndown einzuschließen. Diese Option ist für den PBI Backlog für Scrum-Projekte und den Anforderungs-Backlog für CMMI-Projekte verfügbar. Wenn Ihr Projekt mithilfe eines gehosteten XML-Prozesses angepasst wird und über einen benutzerdefinierten Kategorienamen für Fehleraufgaben verfügt, können burndown- und Burnup-Widgets keine Arbeitsaufgaben in dieser Kategorie abfragen. Um Fehler abzufragen, muss der benutzerdefinierte Fehleraufgabentyp zur Standardkategorie "Fehler" gehören, Referenzname Microsoft.BugCategory.
Feldkriterien Wählen Sie Feldkriterien aus, um die Arbeitsaufgaben einzuschränken, die im Diagramm angezeigt werden. Das Filtern basiert auf Werten, die Feldern gemäß der Definition für jede Arbeitsaufgabe am Datum innerhalb des Nachverfolgungszeitraums zugewiesen sind. Weitere Informationen finden Sie unter "Filter", die für historische Daten gelten.
Analysebasierte Diagramme basieren auf dem WorkItemsSnapshot Entitätssatz. Snapshot-Entitätstypen werden als tägliche Momentaufnahmen modelliert. Datenaggregate basierend auf Zuordnungen, die ab dem Datum vorgenommen wurden, an dem sie zugewiesen sind. Wenn Sie also ein Burndown- oder Burnup-Widget basierend auf Feld- oder Tagzuordnungen filtern möchten, weisen Sie sie vor dem Zu überwachenden Zeitraum zu. Andernfalls erkennt das Widget sie erst nach dem Datum, an dem sie angewendet werden. Sie können nach einem NULL-Wert für die Feldkriterien filtern, was mit einer Abfrage mit denselben Feldkriterien konsistent ist.
Burndown bei Wählen Sie aus, wie Sie den Burndown nach Anzahl der Arbeitsaufgaben oder nach Summe basierend auf einem ausgewählten Feld berechnen möchten. Sie können aus standard- oder benutzerdefinierten Feldern ganzzahliger oder dezimaler Datentyp auswählen, z . B. Story Points, Effort oder Remaining Work. Burndown funktioniert am besten, wenn Sie Größenfelder wie Story Points aggregieren. Wenn Sie sich für Felder entscheiden, die sich während des Sprints ändern, z . B. verbleibende Arbeit für Vorgänge, wächst die Berechnung von "Elemente nicht geschätzt", wenn Elemente geschlossen werden.
Zeitraum - Startdatum: Bestimmt die ursprüngliche Bereichsbasislinie. Das Diagramm wird aus dem ursprünglichen Bereich heruntergebrannt.
- % Abgeschlossen und Gesamtumfangserhöhung: Berechnet basierend auf Dem ursprünglichen Bereich.
- Enddatum: Gibt das Zieldatum des Abschlusses an. Ihr Ziel ist es, den ursprünglichen Umfang der Arbeit bis zum Enddatum zu burndownen.
Zeichnungsintervall Der durchschnittliche Burndown basiert auf dem ausgewählten Intervall, das täglich, wöchentlich, monatlich oder basierend auf einem Iterationszeitplan sein kann. Der Durchschnittliche Burndown geht davon aus, dass jedes Intervall die gleiche Länge aufweist. Beispielsweise ist das Intervall zwischen dem Startdatum und dem ersten Monat ein vollständiger Monat, auch wenn die Zeitspanne zwischen Dem Anfangsdatum und dem Enddatum des ersten Monats nicht mit der typischen Länge eines Monats übereinstimmt. Geben Sie für optimale Ergebnisse ein Startdatum ein, das mit dem Startdatum des ersten Monats übereinstimmt, was auch für wöchentliche Intervalle gilt.
Erweiterte Funktionen - Burndown anzeigen: Zeigt sowohl die historische als auch die projizierte Zukunft an. Burndown.
- Gesamtumfang anzeigen: Zeigt sowohl die verlaufsbezogene als auch die projizierte Bereichsvergrößerung an.
- Abgeschlossene Arbeit anzeigen: Zeigt verbleibende Arbeit und abgeschlossene Arbeit als Stapelleiste an.
- Zeichnung, die mit der Farbe des Arbeitselementtyps verbleibt: Zeigt die verbleibende Arbeit basierend auf der Farbe des Arbeitselementtyps anstelle der standardmäßigen blauen Farbe an. Wenn mehrere Arbeitselemente enthalten sind, werden Farben nach Arbeitselementtyp gestapelt.

Interpretieren eines Burndown- oder Burnupdiagramms

Ihr Team kann einen sofortigen Einblick in den Fortschritt erhalten und sich über ihren Rhythmus und ihr Verhalten informieren. Die meisten Burndownlinien sind keine geraden Linien. Das Team bewegt sich nie mit genau einer festen Geschwindigkeit. Bereichserhöhungen treten im Laufe der Zeit auf. Wenn ihr projektiertes Abschlussdatum beispielsweise verschoben wird, können Sie eine der folgenden Fragen stellen:

  • Fügen wir zu viel Bereich hinzu?
  • Ändert sich die durchschnittliche Burnrate, und wenn ja, warum?

Burndowndiagramme helfen Teams auch, Risiken für ihre Veröffentlichung zu verstehen. Wenn das projizierte Enddatum den Veröffentlichungszieltermin überschreitet, müssen Teams möglicherweise den Umfang verringern oder das Projekt verlängern. Burndown kann auch darauf hinweisen, dass der Fortschritt größer als erwartet ist und die ungewöhnliche, aber wunderbare Option zum Hinzufügen von Bereich bietet.

Wie das folgende Diagramm zeigt, stellen Diagramme, die auf burndown- oder Burnup-Widgets basieren, viele berechnete Elemente bereit.

Screenshot mit Beschriftungen zu Burndown- oder Burnup-Widgetelementen.

Element Beschreibung
Datumsbereich Das Start- und Enddatum des Burndowns. Wenn burndown durch Iterationen gezeichnet wird, ist das Enddatum das Ende der letzten Iteration.
Hauptmetrik Aktuelle verbleibende Arbeit basierend auf der ausgewählten Burndownmethode.
% abgeschlossen Der Prozentsatz der abgeschlossenen Arbeit basierend auf dem ursprünglichen Bereich. Wählen Sie %Abgeschlossen aus, um die vollständige Liste der abgeschlossenen Arbeitsaufgaben anzuzeigen.
Durchschnittliche Burndown Durchschnittliche Arbeit pro Intervall oder Iteration abgeschlossen.
Elemente nicht geschätzt Zeigt nur beim Brennen auf der Summe eines Felds an. Sie stellt die aktuelle Anzahl von Elementen dar, die keinen Wert im ausgewählten Burndown-Feld aufweisen. Wählen Sie die Zahl aus, um eine vollständige Liste der Arbeitsaufgaben ohne Schätzungen anzuzeigen.
Gesamtumfang vergrößern Zeigt an, wie viel Arbeit zum ursprünglichen Bereich hinzugefügt wurde, seit der Burndown gestartet wurde.
Projizierter Abschluss Berechnet den projizierten Fertigstellungstermin basierend auf der verbleibenden Arbeit und historischen Burndown- und Umfangserhöhungsraten. Wenn der projizierte Fertigstellungstermin vor dem angegebenen Enddatum liegt, zeichnet es eine vertikale Linie im Intervall, wenn die Arbeit abgeschlossen werden soll. Wenn das projizierte Fertigstellungsdatum nach dem angegebenen Enddatum liegt, wird die Anzahl anderer Intervalle oder Iterationen angezeigt, die zum Abschließen der Arbeit erforderlich sind.
Ursprünglicher Bereich Der ursprüngliche Bereich ist alle verbleibenden Arbeiten seit dem angegebenen Startdatum. Das Diagramm wird aus dem ursprünglichen Bereich heruntergebrannt. %Complete und Total Scope Increase werden basierend auf Dem ursprünglichen Bereich berechnet.
Gesamtumfang Stellt den Gesamtumfang des Burndowns dar. Die gezeichneten Punkte umfassen sowohl abgeschlossene als auch verbleibende Arbeit. Die Gesamtbereichslinie gibt die Bereichsänderung ihres Projekts an. Für vergangene Datenpunkte stellt der gezeichnete Gesamtbereich den tatsächlichen Gesamtumfang ab dem Ende jedes Intervalls oder jeder Iteration dar. Für zukünftige Datenpunkte stellt der gezeichnete Gesamtumfang eine projizierte Bereichsänderung basierend auf früheren Bereichsänderungen dar.
Burndown Stellt den Burndown dar. Die Burndownlinie informiert Sie, wie schnell Sie die Arbeit brennen. Für vergangene Datenpunkte stellt der gezeichnete Burndown den tatsächlichen Burndown ab dem Ende jedes Intervalls oder jeder Iteration dar. Für zukünftige Datenpunkte stellt der gezeichnete Burndown einen projizierten Burndown dar, der auf dem letzten Burndown basiert.

Wichtig

  • Das Löschen von Bereichspfaden oder das Neukonfigurieren von Iterationspfaden verursacht einen unwiderruflichen Datenverlust. Beispielsweise werden Burndown- und Burnup-Widgetdiagramme, Sprint-Burndown- und Geschwindigkeitsdiagramme für Teams mit geänderten Flächenpfaden keine genauen Daten angezeigt. Historische Trenddiagramme verweisen auf den Bereichspfad und den Iterationspfad, wie sie zum Zeitpunkt für jede Arbeitsaufgabe definiert wurden. Nach dem Löschen können Sie keine historischen Daten für diese Pfade abrufen.
  • Sie können nur Bereiche und Iterationspfade löschen, die nicht mehr von Arbeitsaufgaben verwendet werden.
