Resumen: Obtenga información sobre cómo definir la demanda de recursos a través de las interacciones de recursos en PWA.
Se aplica a: Project Online, Project Server 2016
Las interacciones de recursos son una característica de Project Web Application (PWA) para admitir la estimación de la demanda de recursos de alto nivel. Esta característica admite la funcionalidad de análisis de cartera de PWA que compara la demanda de recursos con el suministro disponible de recursos.
En este artículo se explica cómo configurar los proyectos correctamente para admitir los cálculos de demanda de recursos. Las interacciones de recursos son una característica principal de las funcionalidades de administración de proyectos de Project Web Application y están disponibles en todas las versiones de Project Online y Project Server.
Tareas del proyecto e interacciones de recursos
PWA proporciona dos maneras de que su organización modele la demanda de recursos:
Método | Descripción |
---|---|
Estimación de abajo hacia arriba | Los administradores de proyectos asignan recursos a las tareas del proyecto. A continuación, el proyecto se publica en PWA. |
Estimación de arriba abajo | Se crea un proyecto o propuesta dentro de PWA. El administrador de proyectos envía una solicitud de resumen para un tipo de recurso específico para admitir el proyecto. La solicitud se enruta al administrador de recursos adecuado para su aprobación. Este plan de recursos permite al administrador de proyectos "reservar" el recurso durante una duración específica. |
Este artículo se centrará en la estimación de recursos de arriba hacia abajo dentro de PWA.
Negociaciones de recursos
Las interacciones de recursos admiten la estimación de recursos de alto nivel. Las interacciones de recursos se pueden crear en Project Profesional o en la pantalla Solicitud de recursos de la pestaña Navegación del Centro de recursos.
Consulte este artículo para obtener más información sobre las interacciones de recursos.
Reservas confirmadas y propuestas
Las asignaciones de tareas se pueden clasificar como propuestas o confirmadas. De forma predeterminada, las interacciones de recursos se crean en un estado propuesto. Una vez que el administrador de recursos ha aprobado la interacción de recursos, se cambia a un estado confirmado.
Al crear el análisis de recursos, debe elegir la opción adecuada que esté alineada con el funcionamiento de la previsión de su organización. La configuración predeterminada es que solo se calcula el trabajo confirmado. Cambie la configuración para admitir el cálculo de la demanda a partir de las interacciones de recursos propuestas.
Cálculos de Microsoft Project Profesional
Tendrá que "indicar" a PWA cómo está estimando sus tareas para cada uno de los proyectos de la cartera de proyectos. Puede designar que la programación debe usar las asignaciones de tareas o las interacciones de recursos asociadas.

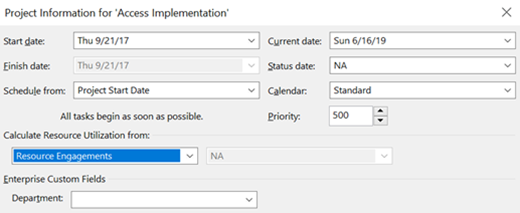

Para alternar el método de cálculo, abra la programación en Microsoft Project Profesional. Vaya a la pantalla Información del proyecto y cambie la opción marcada como "Calcular el uso de recursos desde..." Guarde y vuelva a publicar el proyecto para que los cambios surtan efecto en cualquier nuevo análisis de recursos.
Si tiene un análisis de recursos existente, tendrá que volver a cargar los datos del recurso y desencadenar una actualización.
Ahora está listo para ejecutar un análisis de cartera de recursos.
