Rapporto Stato storie (Agile)
Nel rapporto Stato storie vengono elencate tutte le storie utente, filtrate in ordine di importanza in base all'area del prodotto e all'iterazione.
Per informazioni sulle modalità di accesso, di aggiornamento o di gestione dei rapporti, vedere Rapporti (Agile).
[!NOTA]
Questo rapporto richiede che sia stato eseguito il provisioning con SQL Server Reporting Services dell'insieme di progetti team contenente il progetto team in uso. Questo rapporto non è disponibile se Rapporti non viene visualizzato quando si apre Team Explorer e si espande il nodo del progetto team.
In questo argomento
|
È possibile utilizzare questo rapporto per rispondere alle domande seguenti:
|
Autorizzazioni necessarie
Per visualizzare il rapporto, è necessario disporre del ruolo Browser in Reporting Services o appartenere a un gruppo a cui sia assegnato questo ruolo.Per ulteriori informazioni, vedere Aggiungere utenti ai progetti team o Gestione delle autorizzazioni.
Dati nel rapporto

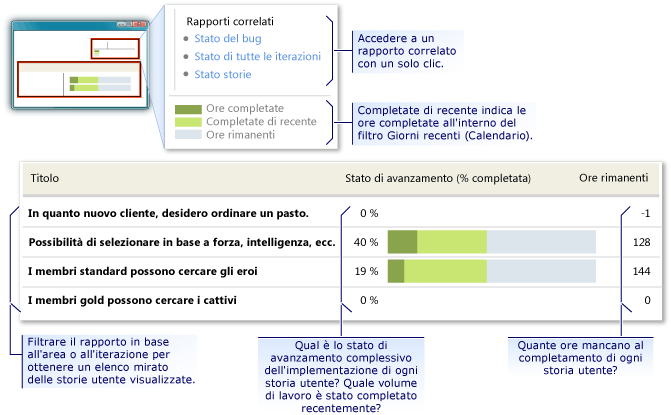

Il rapporto Stato storie mostra lo stato di completamento in base a quanto stabilito dalle attività definite per implementare la storia utente, come è mostrato nell'illustrazione seguente.I dati contenuti nel rapporto vengono derivati dal data warehouse.
In questo rapporto vengono visualizzate le informazioni seguenti per ogni storia utente elencata:
Stato di avanzamento (% completata): valore numerico che rappresenta la percentuale di lavoro completato in base al totale complessivo delle ore di base e delle ore completate per tutte le attività collegate alla storia utente o alle storie figlio.
Ore completate: rappresentazione grafica delle ore completate, visualizzata come una barra verde scuro.
Completati di recente: rappresentazione grafica delle ore completate nell'intervallo di tempo specificato in Recente (giorni di calendario), visualizzata come una barra verde chiaro.
Ore rimanenti: totale complessivo di tutte le ore rimanenti per tutte le attività collegate alla storia utente o alle relative storie figlio.
[!NOTA]
Nel rapporto le storie utente attive sono visualizzate in grassetto e le storie utente chiuse in carattere normale.
Storie utente visualizzate nel rapporto
Il rapporto Stato storie elenca ed evidenzia le storie utente in base ai criteri seguenti:
Le storie vengono visualizzate in ordine di importanza, in base alla priorità loro assegnata.
Le storie vengono visualizzate in grassetto quando sono in stato Attivo o Risolto.
Le storie vengono visualizzate in carattere normale quando sono in stato Chiuso.
Le storie vengono visualizzate in grigio quando l'area o l'iterazione assegnata non è compresa nel set filtrato, ma esistono attività o storie figlio che sono comprese nel set filtrato di iterazioni o aree del prodotto.
Attività obbligatorie per la gestione degli elementi di lavoro
Affinché il rapporto Stato storie sia utile e accurato, il team deve eseguire le attività seguenti:
Definire le storie utente e le attività, creare un collegamento Figlio da ogni attività alla storia implementata e creare un collegamento Figlio da una sottoattività all'attività padre.
Per ulteriori informazioni, vedere Attività (Agile).
Definire e aggiornare i campi Completato e Rimanente per ogni attività o sottoattività nel corso dell'iterazione o della versione.
Importante Se si suddivide un'attività in sottoattività, specificare le ore solo per le sottoattività.Tali ore vengono raggruppate come valori riepilogativi per l'attività padre e la storia utente.
Specificare i percorsi Iterazione e Area per ogni storia e attività.
[!NOTA]
Per informazioni sulla definizione dei percorsi di iterazione e area, vedere Creare e modificare aree e iterazioni.
Interpretazione del rapporto
A seconda dell'area di stato attivo, è possibile filtrare il rapporto nei modi seguenti:
Specificare i percorsi Iterazione e Area di interesse.
Modificare il campo Giorni recenti (Calendario).
Il valore predefinito di questo campo corrisponde a sette giorni.
Fare clic su o per espandere o comprimere una storia utente e visualizzarne le storie figlio.Nelle storie padre viene visualizzato il totale complessivo di tutte le ore di attività assegnate alle storie padre e figlio.
Per ulteriori informazioni, vedere Applicazione di filtri al rapporto e modifica della visualizzazione più avanti in questo argomento.
Domande che trovano risposta nel rapporto
È possibile esaminare il rapporto per determinare quanto lavoro è stato eseguito dal team nell'ultima settimana o in un periodo recente.In particolare, è possibile trovare le risposte alle domande seguenti:
Quali storie sono in stato di avanzamento e quali sono quasi complete?
Le storie sulle quali il team è avanzato mostreranno una banda verde chiaro significativa nell'indicatore di stato.
Le storie quasi complete mostreranno un valore elevato nel campo Stato di avanzamento (% completata), l'indicatore di stato sarà quasi completamente verde e nella colonna Ore rimanenti saranno elencate poche ore.
Su quali storie il team non ha lavorato?
Le storie sulle quali il team non ha lavorato non mostreranno una banda verde chiaro nell'indicatore di stato.
Su quali storie utente la maggior parte del lavoro deve essere ancora completata?
Le storie che richiedono la maggior parte del lavoro per il completamento mostreranno una banda blu significativa nell'indicatore di stato e un gran numero di ore nella colonna Ore rimanenti.
Esistono storie bloccate?
Le storie che non mostrano una banda verde chiaro nell'indicatore di stato potrebbero indicare un problema di blocco.
Se il team non ha completato alcun lavoro su una storia per diverse settimane, è possibile determinarne il motivo e identificare eventuali problemi di blocco o risorse.
È possibile fornire tutto quello che è stato pianificato?Quali obiettivi richiedono la riassegnazione dell'ambito o un taglio?
In base alle storie ancora attive, è possibile rinviare alcune storie a una successiva iterazione in modo da permettere al team di concentrarsi sul completamento delle altre storie nell'iterazione corrente.
Versione non problematica del rapporto
Un rapporto Stato storie privo di problemi mostra che il team ha di recente completato il lavoro (verde chiaro) su tutte le storie previste in corso, come visualizzato nell'illustrazione seguente.
Versione problematica del rapporto
In un rapporto Stato storie problematico può essere presente uno o più degli indicatori seguenti:
Uno o più storie non mostrano alcun lavoro.
Le storie con nessuna percentuale dello stato di avanzamento o con nessuna ora rimanente non dispongono di alcuna attività o sforzo stimato definiti.È possibile verificare se le attività per implementare la storia utente sono assegnate correttamente e collegate alla storia utente.
Molte storie utente non hanno alcun lavoro completato recentemente.
Quando diverse storie non mostrano alcun lavoro completato o quantità esigue di lavoro completato recentemente, lo stato di avanzamento del team è lento.È possibile esaminare la causa dello stato di avanzamento lento e determinare se è necessario risolvere i problemi di blocco o tenerne traccia.
Applicazione di filtri al rapporto e modifica della visualizzazione
È possibile filtrare il rapporto Stato storie o modificarne la visualizzazione nei seguenti modi:
Filtrare l'elenco delle storie visualizzate modificando i percorsi di iterazione o area.
Modificare l'intervallo di tempo che determina quali attività considerare recenti.
La quantità di lavoro indicata in Completati di recente corrisponde al lavoro che il team ha eseguito o aggiunto durante l'intervallo specificato in Giorni recenti (Calendario).Per determinare se il team ha eseguito del lavoro nell'ultima settimana, impostare come valore 7 giorni.Per determinare quanto lavoro il team ha completato nell'ultimo mese, impostare come valore 30 giorni.
Modificare la scala utilizzata per mostrare lo stato di avanzamento.
È possibile visualizzare il rapporto in scala assoluta o in scala al 100%.La scala assoluta mostra lo stato di avanzamento relativo al lavoro che il team ha eseguito su tutte le storie utente del rapporto, mentre la scala 100% mostra lo stato di avanzamento specifico della linea di base di lavoro per ogni storia utente.
Nell'illustrazione riportata di seguito vengono mostrati i filtri e le opzioni di visualizzazione disponibili.
Per filtrare le storie utente visualizzate nel rapporto
Nell'elenco Iterazione o Area selezionare la casella di controllo relativa a ciascuna iterazione o area del prodotto che si desidera includere.
[!NOTA]
Per informazioni sulla definizione dei percorsi iterazione e area, vedere Creare e modificare aree e iterazioni.
Fare clic su Visualizza rapporto per aggiornare la visualizzazione in base ai nuovi criteri di filtro.
Per modificare l'intervallo di tempo che determina le attività recenti
Nella casella Giorni recenti (Calendario) digitare il numero di giorni da considerare come intervallo di tempo recente.
Fare clic su Visualizza rapporto per aggiornare la visualizzazione in base al nuovo intervallo.
Per modificare la scala in cui viene visualizzato lo stato di avanzamento delle storie utente
Nell'elenco Opzione di visualizzazione fare clic su una delle opzioni seguenti:
Scala assoluta: lo stato di avanzamento delle ore completate e rimanenti viene mostrato come una percentuale della linea di base visualizzata per tutte le storie utente del rapporto.
Scala 100%: lo stato di avanzamento delle ore completate e rimanenti viene mostrato come una percentuale della linea di base per ogni storia, che è sempre 100%.
Fare clic su Visualizza rapporto per aggiornare la visualizzazione in base alla nuova scala.
