次の方法で共有

Microsoft ライセンスおよびソフトウェア アシュアランス (LS&A) の対象期間と使用日

注文時の概要、価格期間、および基本ルール

これは、パートナーが Microsoft LS&A の対象期間と使用日の違いを理解するためのガイドです。 また、注文の使用日がカバレッジ期間にどのように影響するかを示します。

価格期間

対象期間の長さによって、年金注文 (L&SA/SA) に適用される価格期間が決まります。 要求されたカバレッジの長さに基づいて適用できる価格期間は 3 つあります。

カバレッジ対残りの価格。

注文時の基本ルール

注文する時に覚えておくべき基本的なルールは2つあります。

  1. 使用日が月の最初の注文の場合、カバレッジは同じ日付 (つまり、月の最初) に開始されます。

  2. 他の日の使用日 (つまり、月の 2 日から 31 日) の注文の場合、対象期間は翌月の最初に転記されます。

Enterprise Agreement (EA) のシナリオベースの例

精算シナリオ

EA 登録の開始日は 2019 年 1 月 15 日です。 Y = 年 1、2、3 の true-up(TUP)注文の提出に適した正しい締切日はいつですか?

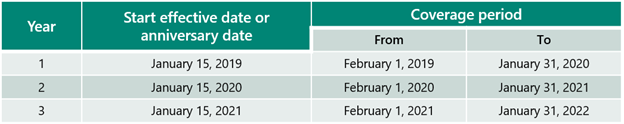

対象期間の開始日と終了日を示す有効日とカバレッジ期間。

第1年目のTUP注文または更新された明細書は、記念日である2020年1月15日の60日から30日前までに提出されるべきです。 使用日は、2020 年 1 月 1 日までにしてください。 2020 年 1 月 2 日以降の使用日は、2 年目の対象となり、2 年の TUP として扱われます。

2 年目の TUP 注文または更新されたステートメントは、2021 年 1 月 15 日の 60 日から 30 日前に提出する必要があります。 使用日は、2021 年 1 月 1 日までにしてください。 2021 年 1 月 2 日以降の使用日は、3 年目の対象となり、3 年の TUP として扱われます。

Year 3 TUPの注文は、期限が切れる30日前から当日までに提出する必要があります。 使用日は、2022 年 1 月 31 日までにしてください。 2022 年 1 月 31 日以降の使用日は、契約期間外の対象となり、却下されます。

手記: EA 契約の場合、3 年間の TUP または以前の契約のゼロ使用 (ZU) がすべて実施されていない限り、更新は処理されません。

エンタープライズ契約のサブスクリプション記念注文シナリオ

EAS 登録の開始日は 2018 年 1 月 1 日です。 初回および2回目の記念注文を提出するための正しい提出期限は何ですか? 最初の記念日の注文の使用日は 2019 年 1 月 1 日、2 周年記念日の注文の使用日は 2020 年 1 月 1 日にする必要があります。

記念日の日付と、補償期間の開始日および終了日を示す補償期間との比較。

EAS 登録の開始日は 2018 年 8 月 20 日です。 最初と2回目の記念日注文を提出するための正しい日付は何ですか? 最初の記念日の注文の使用日は 2019 年 8 月 20 日、2 周年記念日の注文の使用日は 2020 年 8 月 20 日にする必要があります。

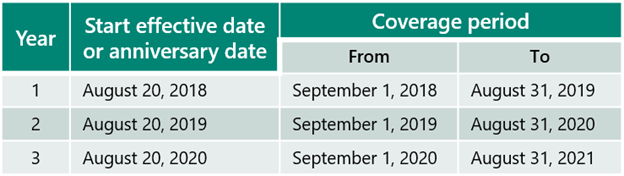

記念日と、8月の開始日の対象期間の開始日と終了日。

手記: EAS 契約の場合、3 年間の注文がすべて行われない限り、更新は処理されません。

顧客は、新しい追加製品の数部を中間で購入する予定です。 注文の正しい使用日は何ですか? 新しい追加製品の注文は、最初の実行の月に注文する必要があり、使用日としてデプロイ日を設定する必要があります。

バイアウト注文のシナリオ

顧客は、EAS 登録の有効期限が切れる前にライセンスを購入する準備をします。 Microsoft 注文入力ツール (MOET) を使用して注文する必要がありますか? どのような使用日を使用する必要がありますか? 契約上、EAS 登録の有効期限が切れる少なくとも 30 日前に、バイアウト注文を送信する必要があります。 買い出し注文は、通話ログ ツールを使用して手動注文フォームから送信する必要があります。 使用日は EAS 登録の終了日になります。

手記: 注文の場合、2 年目の TUP は、1 年の TUP または ZU が処理されるまで配置できません。 Year 3 TUP または ZU は、1 年と 2 年の TUP または ZU が処理されるまで配置できません。

教育機関向けソリューション (EES) の注文の登録

最初の注文と記念日の注文

EES 登録の開始日は 2020 年 1 月 1 日であり、顧客はこの後に最初の注文を行いたいと考えています。 初回注文の正しい使用日と、年間契約1年目と2年目の記念日注文の日付は何ですか? 最初の注文の使用日は、2020 年 1 月 1 日にする必要があります。 年 1 と 2 の記念日の注文の正しい使用日は、記念日の開始日です。

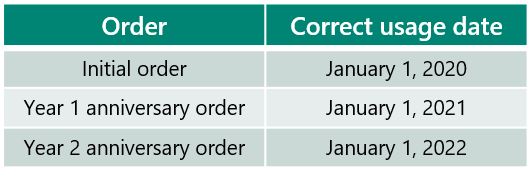

注文日と正しい使用日。最初の注文の正しい使用日は 1 月 1 日です。

新しい追加注文

EES のお客様が 2020 年 5 月 1 日に Visio Professional を展開し、2020 年 5 月 20 日に新しい追加注文を行いたいと考えました。 注文に使用する必要がある使用日は何ですか?

使用日はデプロイ日にする必要があります。 この場合、使用日は 2020 年 5 月 1 日にする必要があります。 教育機関は、新しい製品が最初に実行されるのと同じ月に新しい注文を行う必要があります。 古い使用日が必要な場合は、コマーシャル エグゼクティブにお問い合わせください。

買取注文

顧客は、EAS 登録の有効期限が切れる前にライセンスを購入する準備をします。 注文は MOET 経由で行う必要がありますか? どのような使用日を使用する必要がありますか?

買取注文は、3年間のバイアウトSKUを指定して、MOETを使用してオンラインで行う必要があります。 使用日は、登録期限切れの60日前以内であれば、購入注文が行われた日付となります。 この例では、使用日は 2020 年 5 月 1 日からいつでも使用できます。

プラス順を選択する

Select Plus 契約の開始日は、2019 年 1 月 15 日です。 顧客は、2019 年 1 月 20 日に新しい L&SA 製品をデプロイしました。 注文のタイミングと使用日は何ですか? 使用量の範囲はどうですか?

注文は、最初の実行の月 、つまり 2019 年 1 月 30 日までに行う必要があります。 使用日は、デプロイ日 (この例では 2019 年 1 月 20 日) にする必要があります。 最初の注文には、2019 年 2 月 1 日から 2022 年 1 月 31 日までの 36 か月間の完全な使用量が提供されます。

前のシナリオに基づいて、更新時はどうなりますか?

更新注文 (RO) を行うには、RO ツールを使用します。 使用日と使用範囲は RO ツールによって管理されます。 最初の最初のソフトウェア アシュアランス (SA) の更新では、使用範囲は最初の注文から継続され、適切に日割りされます (25 ~ 36 か月)。 以降の SA 更新では、完全な 36 か月間の使用量が発生します。

オンライン サービス (OLS) の注文

2020 年 4 月 30 日に OLS 注文が行われ、使用日が 2020 年 5 月 15 日の場合、お客様は今すぐサービスをアクティブ化して使用できますか?

はい。 注文は使用日から O365 ポータルでプロビジョニングされるため、2020 年 5 月 15 日からサービスを使用できるようになります。

手記: お客様は、ボリューム ライセンス サービス センター (VLSC) で製品を確認するために、対象となる 2020 年 6 月 1 日まで待機する必要があります。

2020 年 4 月 15 日に追加の OLS 注文が送信され、2020 年 4 月 15 日に、2020 年 1 月 1 日から有効な Select Plus 契約の使用日と、2 周年記念サブスクリプション期間が示されました。 顧客はいつ請求されますか。また、注文が年次請求として行われた場合、それらの請求書はカバレッジにどのように関連しますか?

対象範囲は次のとおりです。

対象期間 6
