Share via


여러 날에 걸친 작업 일정

요구 사항은 여러 날 및 몇 주에 걸쳐 예약할 수 있습니다. 운영자는 기존 예약 간, 기존 스케줄을 이중 예약하거나 연속적인 시간 블록으로 여러 날 작업을 예약할 수 있습니다.

예약하려는 작업이 여러 주에 걸쳐 있거나 이전 단계 및 이정표에 종속되어 있는 경우 Gantt 차트 기능을 통해 Dynamics 365 Project Service 사용을 고려하십시오.

일정 게시판에서 수동으로 여러 날 요구 사항 예약

일정 게시판에서 여러 날 요구 사항을 수동으로 예약하면 할당 방법을 선택하여 예약 시 생성된 예약 내역을 결정할 수 있습니다. 요구 사항 세부 정보를 사용하여 할당 방법을 정의하는 경우 요구 사항을 수동으로 예약하면 무시됩니다. 대신 일정 도우미를 사용하십시오.

  1. 시간별 보기에서 일정 게시판을 열고 요구 사항 창에서 며칠 요구 사항을 선택합니다.

  2. 그런 다음 보드에서 여러 날 작업 주문 요구 사항을 예약하려는 리소스를 선택하고 예약을 선택합니다.

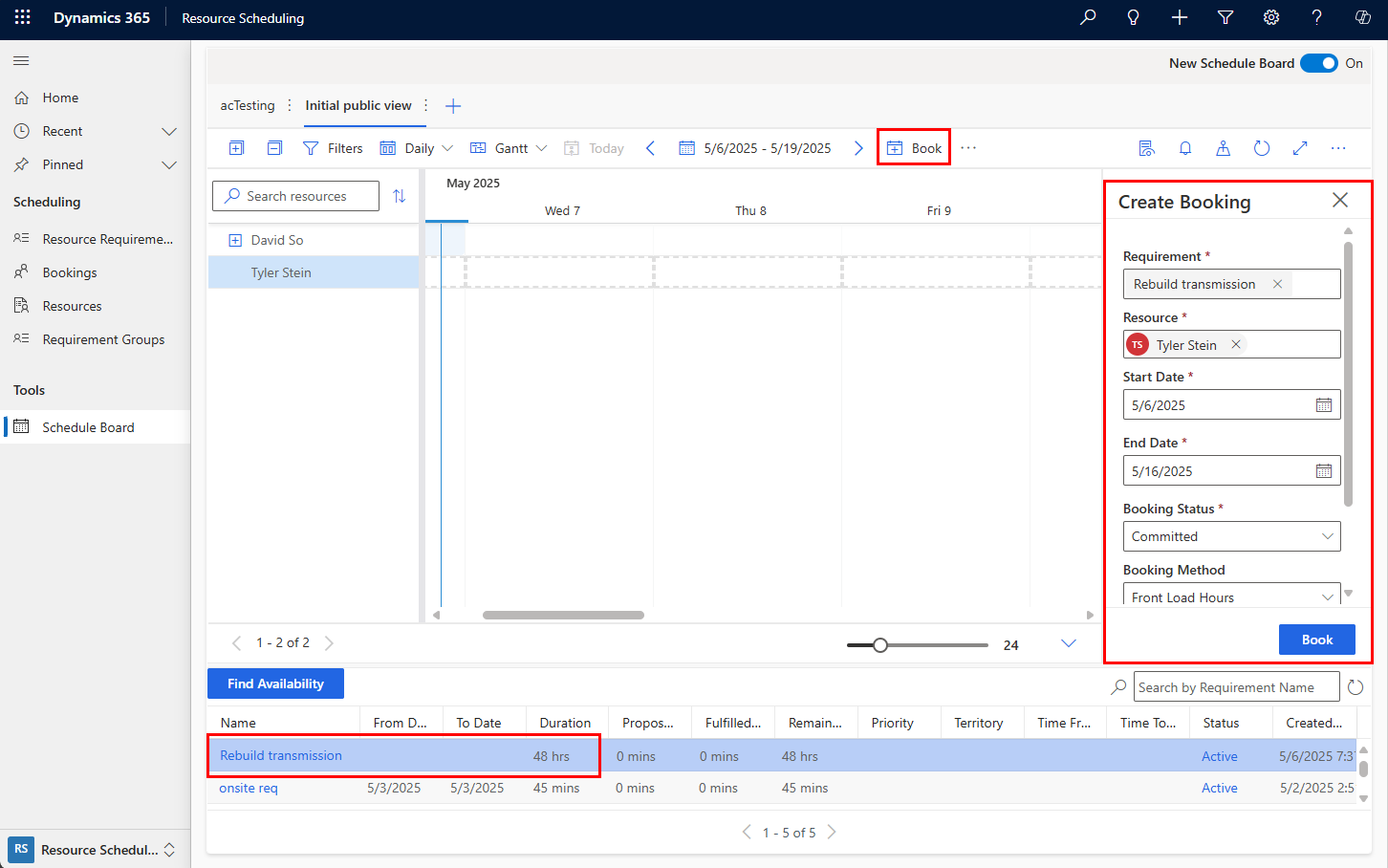

    여러 날 요구 사항이 있는 일정 게시판의 스크린샷.

    주의

    시간별 보드 보기의 리소스에 며칠 요구 사항을 끌어다 놓지 마십시오. 비 근무 시간을 통해 긴 연속 예약을 생성합니다.

  3. 예약 생성 창에서 필요에 따라 값을 검토하고 업데이트합니다. 예약 방법을 선택하여 여러 날에 걸쳐 요구 사항을 분산시키는 방법을 정의합니다.

    • 전체 용량: 리소스의 남은 용량이나 요구 사항 기간에 관계없이 지정된 시작 날짜와 종료 날짜에 대한 리소스의 전체 용량을 예약합니다.
    • 백분율 용량: 지정된 시작 및 종료 날짜에 대한 용량 비율에 대해 리소스를 예약합니다.
    • 균등 분배 시간: 지정된 시작 날짜와 종료 날짜에 걸쳐 매일 균등하게 시간을 분배하여 지정된 시간 동안 리소스를 예약합니다.
    • 프런트 로드 시간: 지정된 시간 동안 리소스를 예약하고 지정된 시작 날짜와 종료 날짜에 대한 일일 시간을 프런트 로드합니다. 프런트 로드 방법은 기존 예약 및 사용 가능한 용량을 고려합니다.

    노트

    전체 용량, 백분율 용량, 균등 분배 시간 및 고정 시간은 초과 예약으로 이어질 수 있습니다. 자세한 내용은 할당 방법을 참조하십시오.

  4. 예약을 선택하면 시스템이 여러 날짜에 걸쳐 여러 예약을 생성합니다.

요구 사항에 대한 패턴 생성 및 편집

패턴 지정 컨트롤을 사용하여 장기 실행 요구 사항을 예약할 때 개별 예약으로 분할하는 방법을 정의하세요. 이를 통해 사용자는 기본 할당 방법 이상으로 이러한 요구 사항 세부 정보를 사용자 지정할 수 있습니다.

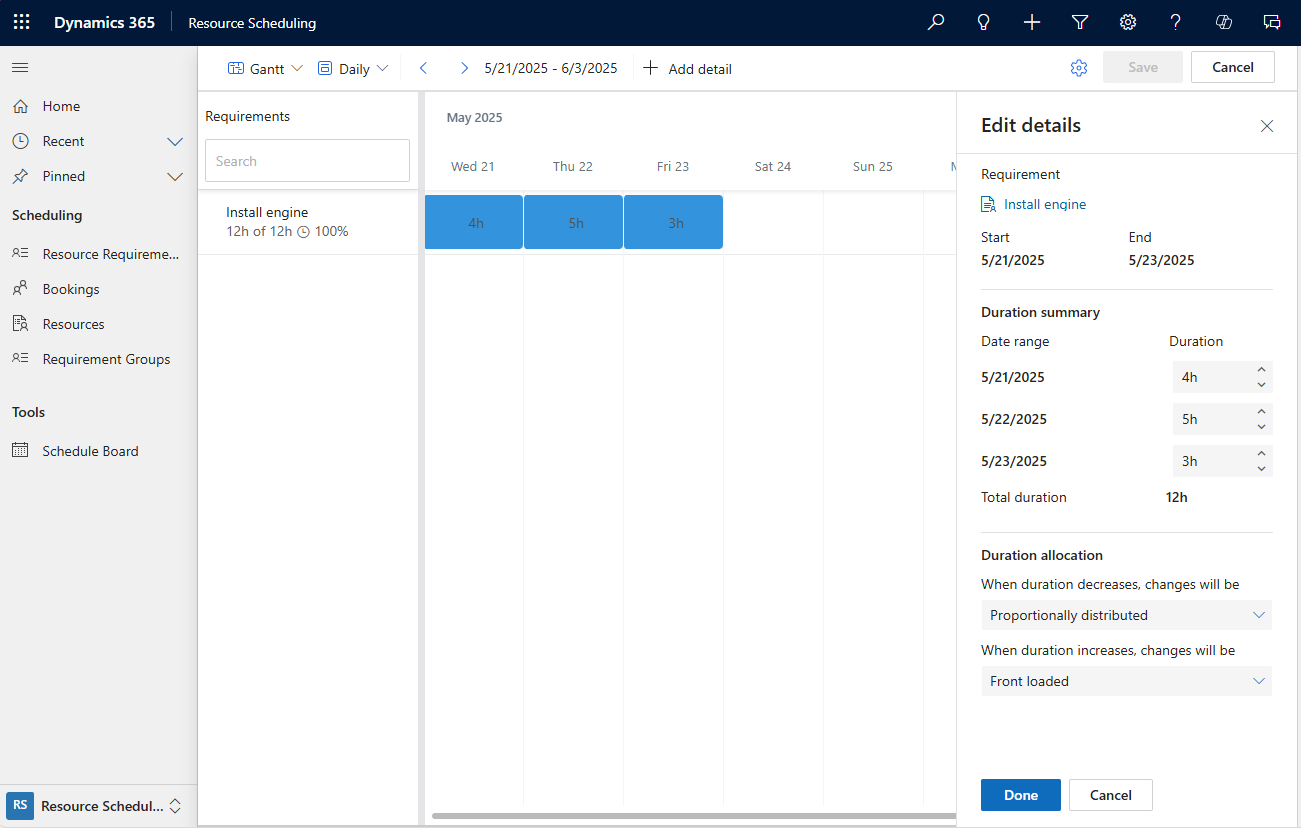

요구 사항 세부 정보를 생성하려면 세부 정보 추가를 선택하여 요구 사항을 선택하고 해당 기간의 기간, 시작 시간 및 종료 시간을 설정하는 측면 창을 엽니다. 예를 들어, 시간 범위는 오전 9시부터 오후 5시까지 3시간입니다. 해당 요구 사항 세부 사항을 예약하면 시스템에서는 오전 9시부터 오후 5시까지 3시간 동안 리소스를 예약합니다. 기간은 시간 기간보다 짧아야 합니다. 또는 일별 보기에서 그리드의 요구 사항을 끌어서 새 세부 정보를 만듭니다. 어느 방법이든 적용을 선택하여 요구 사항 세부 정보를 저장합니다.

기존 요구 사항 세부 정보를 편집하려면 해당 세부 정보를 선택하여 세부 정보 편집 창을 엽니다. 기간 또는 시간 기간을 변경하고 변경 사항을 저장합니다. 여러 세부 정보를 한 번에 수정하려면 요구 사항을 선택하고 세부 정보 창에서 범위 내 모두 편집을 선택하세요. 기간 요약에는 하나 이상의 세부 정보가 있는 각 날짜 범위가 표시됩니다. 필요한 경우 할당된 기간을 조정합니다. 기간 할당의 설정을 사용하여 변경된 기간을 여러 세부 정보에 배포하는 방법을 제어하세요. 기간을 줄이는 경우 두 가지 옵션이 있습니다.

  • 비례 분포: 기간 감소는 포함된 모든 세부 정보에 해당 기간에 비례하여 분할되므로 모두 동일한 비율로 감소됩니다.
  • 전체에서 차감: 포함된 모든 세부 정보의 전체 길이에서 감소된 부분을 뺍니다. 그러면 이 새로운 합계가 포함된 세부 정보에 고르게 분산됩니다.

기간을 늘릴 경우, 다음 네 가지 옵션이 있습니다.

  • 비례 분포: 기간 증가는 포함된 모든 세부 정보에 해당 기간에 비례하여 분할되므로 모두 동일한 비율로 증가됩니다.
  • 전면 로드: 용량에 도달할 때까지 첫 번째 포함된 세부 정보에 기간 증가가 추가됩니다. 그러면 다음 세부 사항에 추가됩니다.
  • 균등하게 분산: 증가분은 포함된 모든 세부 정보에 균등하게 분배됩니다.
  • 합계에 추가됨: 포함된 모든 세부 정보의 전체 길이에 증가량이 추가됩니다. 그러면 이 새로운 합계가 포함된 모든 세부 정보에 고르게 분산됩니다.

세부 정보를 삭제하려면 캘린더에서 세부 정보를 선택하고 삭제를 선택하세요.

근무 시간 템플릿 사용

또는 리소스 요구 사항에 할당할 수 있는 근무 시간 템플릿을 설정할 수 있습니다. 시스템은 근무 시간 템플릿을 기반으로 리소스 요구 사항 세부 정보를 생성합니다.

일정 도우미로 여러 날 요구 사항 예약

노트

이 시나리오는 관련 작업 주문 없이 요구 사항을 예약합니다. 일정 도우미를 사용하여 여러 날 작업 주문을 예약하려면 할당 방법이 있는 관련 요구 사항을 예약 가능한 엔터티에 수동으로 추가하고 자동으로 생성된 항목을 삭제하거나 무시해야 합니다. 또는 자동 생성된 요구 사항에 대해 패턴 지정을 사용하여 요구 사항 세부 정보 레코드를 수동으로 만들 수 있습니다. 요구 사항은 저장하기 전에 할당 방법 설정이 필요하며 예약 가능한 엔터티에 의해 자동으로 생성되는 요구 사항은 기본적으로 할당 방법이 없음입니다.

  1. 할당 방법이 설정된 여러 날 요구 사항 레코드를 만듭니다. 적격 리소스를 정의하기 위해 기술, 역할, 리소스 기본 설정 및 서비스 영역과 같은 세부 정보를 제공합니다.

  2. 요구 사항 레코드에, 관련 항목>요구 사항 세부 정보로 이동합니다.

    시스템은 요구 사항 세부 정보를 자동으로 생성하고 기간 및 할당 방법에 따라 세그먼트로 분할합니다. 요구 사항 세부 정보는 요구 사항의 달력을 기반으로 합니다. 리소스 요구 사항 레코드에서 캘린더 수정을 선택하여 편집합니다.

    리소스 요구 사항 세부 정보의 스크린샷.

  3. 예약을 선택하여 여러 날 요구 사항에 대한 일정 도우미를 시작합니다.

가용성이 있고 다른 특성을 충족하는 리소스는 결과로 표시됩니다. 리소스, 날짜를 선택하고 예약을 선택하여 할당 방법의 패턴에 따라 여러 개의 예약을 만듭니다.

여러 리소스에 대한 여러 날 요구 사항 예약

  1. 여러 날 리소스 요구 사항에서 관련 항목>요구 사항 세부 정보로 이동하고 패턴 지정을 선택합니다. 할당 방법으로 작성된 요구 사항 세부 정보 패턴을 편집하고 대체합니다.

  2. 예약을 선택합니다.

  3. 해당 리소스에 대한 리소스와 특정 요일을 선택한 다음 예약을 선택합니다(예약 및 끝내기아님).

  4. 그런 다음 다른 리소스를 선택하고 해당 리소스에 대해서만 특정 요일을 선택하고 예약을 다시 선택합니다.

  5. 시스템은 선택한 요일에 각 리소스에 대한 예약을 생성합니다.

노트

  • 리소스는 단일 블록에서 지속적인 가용성이 필요하지 않습니다. 예를 들어 요구 사항이 하루 5시간 동안의 리소스인 경우 총 5시간의 가용성이 있는 리소스는 일정 도우미 결과에 표시됩니다.

  • 시스템은 여러 날 동안 요구 사항 그룹을 예약할 수 없습니다.

다음 단계
