WBS(작업 분석 구조) 만들기

프로젝트 일정은 완료해야 하는 작업, 작업을 수행하는 리소스 및 작업을 완료해야 하는 기간을 전달합니다. 일정은 프로젝트 제공과 관련된 모든 작업을 정시에 반영합니다. Dynamics 365 Project Operations에서 다음 방법으로 프로젝트 일정을 만듭니다.

  • 작업을 관리 가능한 작업들로 나누기.
  • 각 작업을 수행하는 데 필요한 시간 예측
  • 작업 종속성 설정
  • 작업 기간을 설정합니다.
  • 작업을 완료하는 제네릭 리소스를 예측합니다.

프로젝트 페이지의 일정 탭에서 프로젝트 일정을 만듭니다.

작업

프로젝트 일정을 만드는 첫 번째 단계는 작업을 관리 가능한 부분으로 세분화하는 것입니다. Project Operations의 일정은 다음 기능을 지원합니다.

  • 요약 또는 컨테이너 작업
  • 리프 노드 작업

요약 작업

요약 작업은 다른 요약 작업 또는 리프 노드 작업을 저장할 수 있습니다. 그들은 자신의 작업 노력이나 비용이 없습니다. 대신, 컨테이너 작업의 작업 노력과 비용이 합산됩니다. 요약 작업의 시작 날짜는 컨테이너 작업의 시작 날짜이며 종료 날짜는 컨테이너 작업의 종료 날짜입니다. 요약 작업의 이름을 편집할 수 있지만 작업, 날짜 및 기간을 포함하여 일정 속성을 편집할 수는 없습니다. 요약 작업을 삭제하는 경우 모든 컨테이너 작업도 삭제합니다.

리프 노드 작업

리프 노드 작업은 프로젝트에서 가장 세분화된 작업을 나타냅니다. 예상된 작업, 리소스, 계획된 시작 및 종료 날짜 및 기간이 있습니다.

작업 계층 구조 만들기

작업 추가

다음 단계를 완료하여 하나 이상의 작업을 추가합니다.

  1. 프로젝트로 이동하여 열려는 프로젝트 레코드를 선택합니다.
  2. 작업 탭을 선택합니다.
  3. 새 작업 추가를 선택하고 작업의 이름을 입력한 다음 Enter 키를 누릅니다.
  4. 다른 작업 이름을 입력하고 전체 작업 목록이 표시될 때까지 Enter 키를 다시 누릅니다.

작업의 계층 구조 관리

작업을 들여쓰기하면 바로 위에 있는 작업의 직접적인 자식이 됩니다. 그런 다음 작업의 일정 ID가 다시 계산되어 새 부모의 일정 ID를 기반으로 하고 개요 번호 매기기 체계를 따릅니다. 상위 작업은 요약 작업과 하위 작업의 롤업이 됩니다. 작업을 승격할 때 해당 작업이 부모인 작업의 자식이 아닙니다. 일정 ID는 계층 구조에서 작업의 업데이트된 깊이와 위치를 반영하기 위해 다시 계산됩니다. 이전 부모 작업의 작업, 비용 및 날짜는 이 작업을 포함하지 않도록 다시 계산됩니다.

다음 단계를 완료하여 작업을 아래로 이동하거나 상위로 승급합니다.

  1. 프로젝트 페이지의 작업 탭에 있는 요약 작업에서 작업 이름별로 세로 점 3개를 선택한 다음 하위 작업 만들기를 선택합니다.
  2. 들여쓰거나 상위 수준으로 승격시킬 작업을 선택합니다. 둘 이상의 작업을 선택하려면 작업을 선택하고 Ctrl 키를 누른 다음 더 많은 작업을 선택합니다.
  3. 요약 작업 아래에 작업을 배치하거나 제거하려면 들여쓰기를 선택하거나 하위 작업 승격을 선택합니다.

작업을 위아래로 이동

다음 두 가지 방법 중 하나로 작업 분석 구조의 모든 수준으로 작업을 이동할 수 있습니다.

  • 하나 이상의 작업을 선택하고 원하는 위치로 끌어옵니다.
  • 하나 이상의 작업을 선택하고 마우스 오른쪽 단추로 클릭하고 잘라내기를 선택하고 일정에서 대상 셀을 선택한 다음 마우스 오른쪽 단추를 클릭하고 붙여넣기를 선택합니다.

작업 특성

작업의 이름은 완료해야 하는 작업을 설명합니다. Project Operations에서 작업과 연결된 특성은 작업의 일정 및 해당 인력 요구 사항을 설명합니다.

스케줄 속성

작업, 시작 날짜, 종료 날짜기간 특성은 작업의 일정을 정의합니다.

다음 표에는 더 많은 일정 특성이 표시됩니다.

최종 표시 이름 최종 설명
완료된 작업량(시간) 작업에 대한 완료된 작업 시간(시간)입니다.
Duration 작업의 기간(일)을 표시합니다.
총 작업 시간 작업의 총 작업 시간(시간)입니다.
마감 완료 날짜 및 시간입니다.
% 완료 완료된 작업의 백분율입니다.
프로젝트 버킷 작업 보드는 버킷별로 그룹화할 수 있습니다. 따라서 각 버킷에는 고유한 열이 있습니다.
남은 작업량(시간) 작업에 대한 남은 작업 시간(시간)입니다.
시작 시작 날짜 및 시간입니다.
Name 작업 이름입니다.
ID 작업 분석 구조에 있는 작업의 ID입니다.

관리자는 작업 엔터티에서 사용자 지정 필드를 정의할 수 있습니다. 그러나 일정 표에는 이러한 필드를 표시할 수 없습니다. 사용자 지정 필드를 보려면 프로젝트 작업 세부 정보 페이지에 추가합니다.

직원 특성

일정의 자원 필드를 통해 직원 특성에 액세스합니다. 기존 리소스를 검색하거나 만들기 를 선택하고 빠른 만들기 창에서 프로젝트 팀 구성원을 새 리소스로 추가할 수 있습니다. 작업 표, 보드 보기 또는 Gantt에서 리소스 선택기를 사용하여 리소스를 검색하는 경우 검색은 기존 프로젝트 팀 구성원 또는 활성 예약 가능한 리소스를 반환합니다.

역할, 자원 배정 단위위치 이름 필드를 사용하여 작업에 대한 인력 요구 사항을 설명합니다. 이러한 인력 배치 특성은 작업 일정과 함께 이 작업을 수행할 수 있는 사용 가능한 리소스를 찾는 데 도움이 됩니다.

  • 역할 – 작업을 수행하는 데 필요한 리소스 유형을 지정합니다.
  • 자원 배정 단위 – 작업에 대한 리소스를 할당해야 하는 단위를 지정합니다. 자원에 대한 비용 및 청구 비율이 자원 자원 단위에 따라 설정된 경우 이 특성은 작업에 대한 비용 및 판매 예상치에 영향을 줍니다.
  • 위치 이름 – 궁극적으로 작업을 완료하는 리소스의 자리 표시자 역할을 하는 제네릭 리소스의 이름을 입력합니다.

자원 필드는 제네릭 리소스나 명명된 리소스를 찾을 때 해당 위치 이름을 보유합니다.

범주 필드에는 작업을 그룹화할 수 있는 광범위한 작업 유형을 나타내는 값이 포함됩니다. 이 필드는 일정 또는 인력에 영향을 주지 않습니다. 대신 보고에만 필드를 사용합니다.

업무 종속성

Project Operations의 일정을 사용하여 작업 간에 선행 관계를 만들 수 있습니다. 선행 작업 필드는 하나 이상의 값을 사용하여 태스크가 의존하는 작업을 나타냅니다. 선행 작업 값을 작업에 할당하면 모든 선행 작업을 완료한 후에만 작업이 시작될 수 있습니다. 종속성 때문에 작업의 계획된 시작 날짜는 선행 작업이 완료된 날짜로 다시 설정됩니다.

Project Operations는 네 가지 종속성 유형을 지원합니다.

종속성 유형 Description
FS(완료-시작) 기본 종속성으로 작업 B(후속 작업)는 작업 A(선행 작업)가 완료된 후에만 시작할 수 있습니다.
시작-시작(SS) 작업 B(후속 작업)는 작업 A(선행 작업)의 시작 또는 이후에만 시작할 수 있습니다.
FF(완료 후 완료) 작업 B(후속 작업)는 작업 A(선행 작업)가 완료된 후에만 완료할 수 있습니다.
SF(시작에서 완료) 작업 B(후속 작업)는 시작 작업 A(선행 작업) 후에만 완료할 수 있습니다.

정확한 계획을 위해 Project Operations는 프로젝트 관리자에게 선행 시간과 지연 시간의 개념을 제공합니다.

Type Description
즉시 작업 B(후속 작업)는 작업 A(선행 작업)가 완료된 직후에 시작할 수 있습니다.
지연 작업 B(후속 작업)는 작업 A(선행 작업)가 완료된 후 지정된 지연 기간이 경과한 후에만 시작할 수 있습니다(양수 오프셋).
작업 B(후속 작업)는 작업 A(선행 작업)(음수 오프셋)가 완료되기 전에 정의된 리드 타임에 의해 더 일찍 시작할 수 있습니다.

작업 모드는 선행 작업 또는 종속 작업의 시작 및 종료 날짜에 대한 업데이트에는 영향을 주지 않습니다.

작업 레이블

작업에 레이블을 적용하고 이 기능을 사용하여 공통점을 빠르게 확인하여 정렬하거나 필터링할 수 있습니다. 자세한 내용은 웹용 Microsoft Project에서 레이블을 사용하여 작업을 정렬하는 방법을 참조하세요.

작업 기록

작업 기록에는 작업에 대한 모든 변경 내용이 기록됩니다. 각 편집에 대해 기록에는 변경한 사람, 변경한 경우, 변경한 속성, 이전 값 및 새 값과 같은 세부 정보가 표시됩니다.

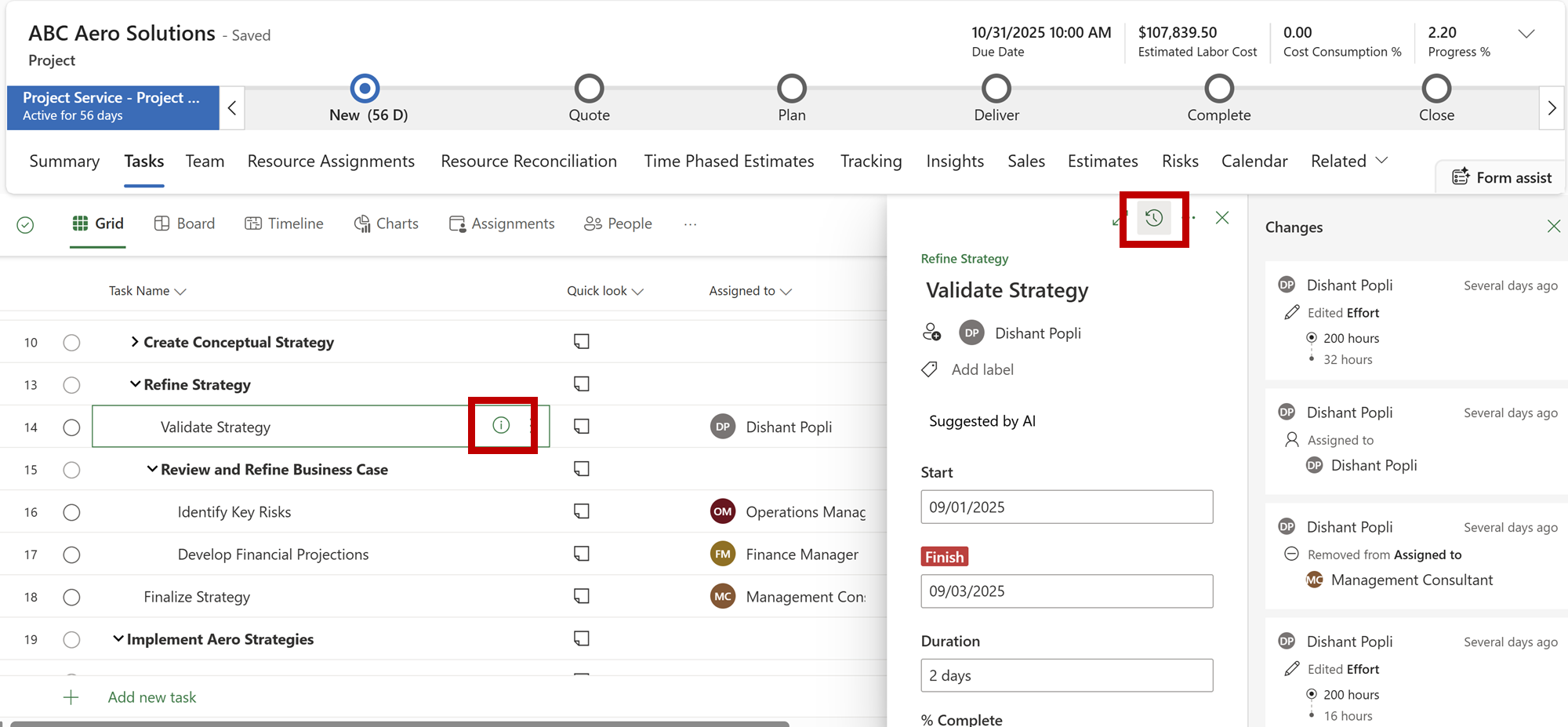

변경한 사람, 시기 및 속성 값을 포함한 변경 세부 정보를 보여 주는 작업 기록의 스크린샷

기록 레코드는 다음과 같은 편집 내용을 포함하는 변경 내용을 기록합니다.

  1. 레이블 추가 또는 제거
  2. 기간 또는 작업 변경
  3. 검사 목록 편집
  4. 첨부 파일 추가 또는 제거
  5. 모든 사용자 지정 열에 대한 편집

작업에 대한 기간, 자원 달력 및 프로젝트 달력의 영향 이해

작업 기간은 시작 날짜의 시작 시간과 작업의 완료 날짜 종료 시간 사이의 작업 시간 수입니다. 기본적으로 웹용 Project는 다음과 같이 측정 기간 단위를 정의합니다.

기간의 측정 수량
하루당 시간 8
주별 시간 40
매월 일 수 20

작업 시간이 이러한 기본 기간과 다르게 정의된 지역의 사용자를 지원하도록 프로젝트 수준에서 이러한 기간 변환을 편집할 수 있습니다. 0은 시간 또는 며칠 동안 유효한 수량이 아닙니다.

메모

웹용 Project는 이러한 기간(기본값 또는 사용자 지정)을 사용하여 작업의 노력을 정의할 때만 시간을 변환합니다.

할당되지 않은 작업은 일정 예약에 프로젝트의 일정을 사용합니다. 그러나 처음에 리소스를 할당하면 일정 엔진이 리소스의 일정을 준수하도록 작업을 업데이트합니다. 할당이 있는 작업에 대한 후속 변경 내용은 프로젝트의 예약 모드 를 따릅니다. 작업에 대한 일정의 영향에 대해 자세히 알아보려면 웹용 Project의 자원 달력작업 시작 시간 및 프로젝트!를 참조하세요.

메모

웹용 프로젝트는 리소스 또는 프로젝트 일정에서 정의하는 비즈니스 종료를 존중하지 않습니다.

자원 달력 규칙의 끝이 작업의 종료 날짜와 겹치는 경우에만 리소스 할당을 만들 수 있습니다. 따라서 일정 규칙이 작업이 끝나기 전에 종료되는 경우 일정에 자원이 작업을 수행할 충분한 시간이 없기 때문에 배정이 예약되지 않습니다.

예를 들어 리소스 달력은 2023년 3월 1일 수요일에 시작되지만 2023년 4월 14일 금요일에 끝납니다. 이 리소스를 추가하는 프로젝트에서 이 리소스에 할당한 작업은 2023년 4월 14일 이후에 종료할 수 없습니다. 그렇지 않으면 리소스 달력의 마지막 날을 초과하므로 예약되지 않습니다.

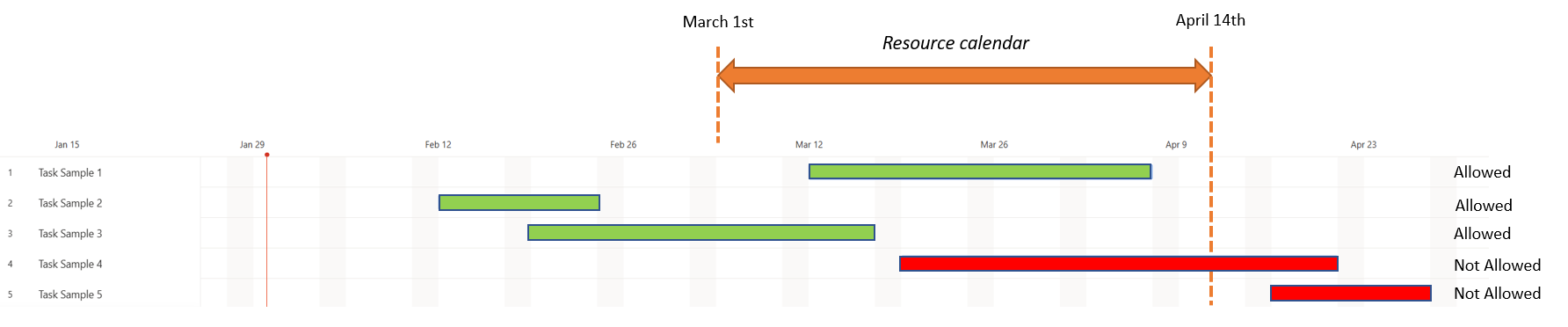

리소스 가용성에 따라 예약할 수 있는 작업을 보여 주는 예약 작업의 스크린샷.

스크린샷은 리소스 가용성의 마지막 날 이전에 종료되기 때문에 예약할 수 있는 작업을 녹색으로 표시하고, 허용되지 않는 작업은 빨간색으로 표시됩니다.

내게 필요한 옵션 및 바로 가기 키

Schedule 그리드는 완전히 액세스할 수 있으며 내레이터, JAWS 또는 NVDA와 같은 화면 읽기 프로그램에서 작동합니다. 화살표 키를 사용하여 그리드 영역을 이동할 수 있습니다(Microsoft Excel). Tab 키를 사용하여 대화형 사용자 인터페이스 요소를 진행합니다. 아래쪽 화살표 키, Enter 키 또는 스페이스바를 사용하여 드롭다운 메뉴를 선택하고 엽니다.

스프린트에서 프로젝트 계획

스프린트를 사용하고 민첩한 프로젝트 관리에 따라 프로젝트를 계획할 수도 있습니다. 자세한 내용은 웹용 Project의 스프린트에서 프로젝트 계획을 참조하세요.
