В управлении активами можно рассчитать максимальную мощность по:
- строки графика обслуживания
- заказы на работу, которые еще не были запланированы
- запланированные заказы на работу
Это полезно, если требуется получить обзор ожидаемой загрузки мощностей за конкретный период. Расчет максимальной мощности может выполняться по всем активам или по выбранным активам. Кроме того, можно выполнить расчет для мероприятий по простою из-за обслуживания или для пулов заказов на работу.
Щелкните Управление активами>Запросы>Максимальная мощность или Управление активами>Пулы заказов на работу>Все пулы заказов на работу / Активные пулы заказов на работу> выберите пул заказов на работу в списке >кнопка Максимальная мощность или Управление активами>Мероприятия по простою из-за обслуживания>Все мероприятия по простою из-за обслуживания / Активные мероприятия по простою из-за обслуживания>выберите мероприятие по простою из-за обслуживания в списке>кнопка Максимальная мощность.
В диалоговом окне Рассчитать максимальную мощность выберите период для расчета в полях Дата и время начала и Дата и время окончания.
Выберите "Да" на кнопке-переключателе Включить график обслуживания, если требуется включить строки графика обслуживания в расчет.
Выберите "Да" на кнопке-переключателе Включить заказ на работу, если требуется включить задания заказа на работу в расчет.
Можно использовать поле Уровень, чтобы указать, насколько подробным должны быть строки загрузки мощностей относительно функциональных местоположений.
Например, если вставить число "1" в это поле, и имеется структура функциональных местоположений с несколькими уровнями, все строки графика обслуживания и заказы на работу для функционального местоположения будут показаны на верхнем уровне, и поэтому часы по строке могут быть добавлены из функциональных местоположений, расположенных на более низком уровне.
Если вставить число "0" в поле Уровень, будет выведен подробный результат, отображающий все строки графика обслуживания и все заказы на работу на всех уровнях функциональных местоположений, к которым они относятся.
Нажмите ОК, чтобы начать расчет.

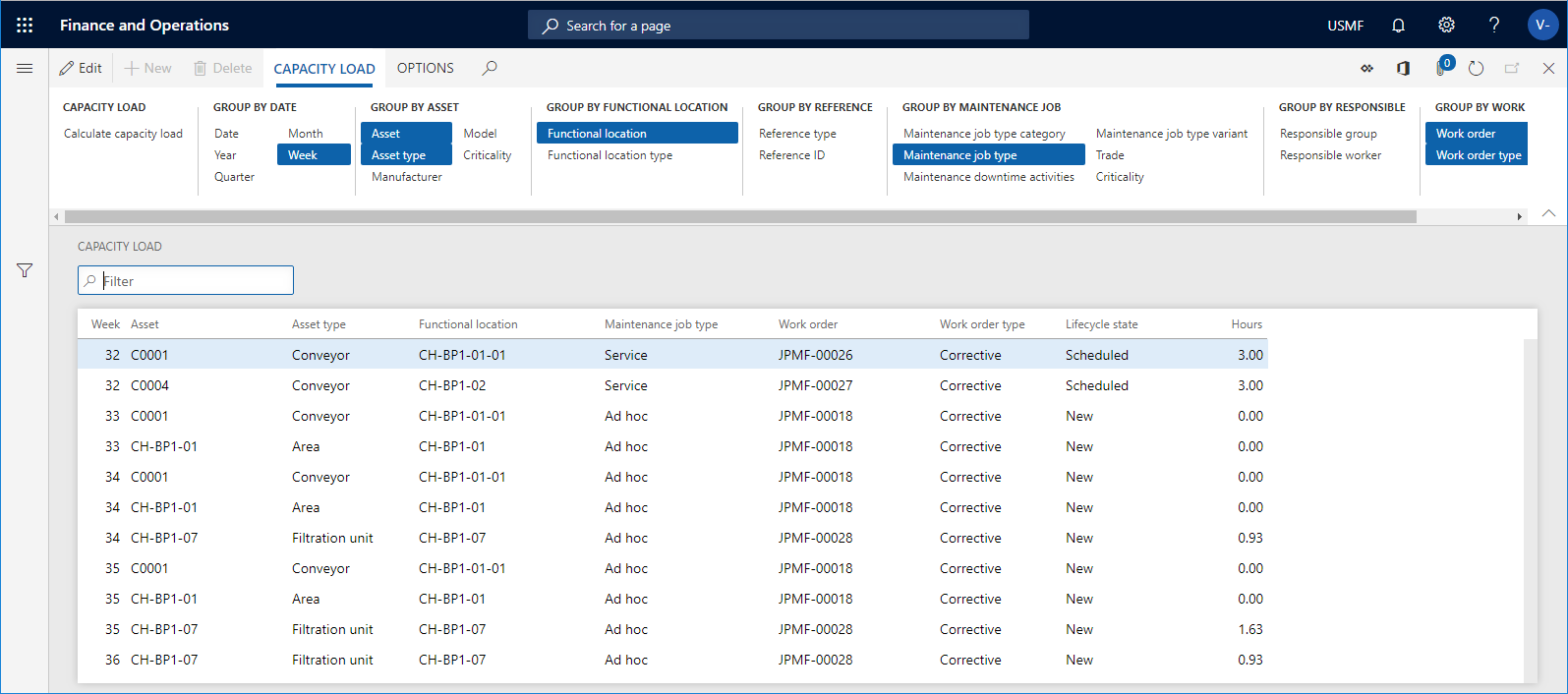

В группах Группировать по... щелкните соответствующие кнопки, чтобы отобразить необходимый уровень детализации для расчета. На снимке экрана ниже выбранные кнопки Группировать по выделяются синим цветом. Нажимайте кнопку, чтобы активировать или деактивировать ее.
Примечание
Если требуется сосредоточиться только на планировании мощностей по запланированным заказам на работу, см. раздел Расчет максимальной мощности по запланированным заказам на работу.
