瞭解計量應用程式計算頁面
Microsoft Fabric 容量計量應用程式的計算頁面提供容量效能的概觀。 其分成下列各節所列的三個視覺效果。 前兩個視覺效果包括功能區圖表和折線圖和堆棧柱形圖,而底部視覺效果則是矩陣數據表。
在每個頁面頂端,[ 容量名稱 ] 字段可讓您選取應用程式顯示結果的容量。

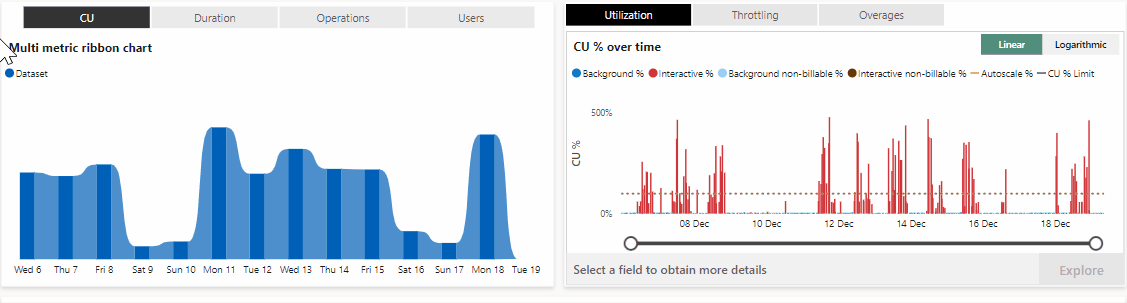

多重計量功能區圖表
多重計量功能區圖表提供容量使用量的每小時檢視。 若要識別每日模式,請向下切入至特定日期。 選取每個堆疊數據行會根據選取項目篩選主要矩陣和其他視覺效果。
多重計量數據行功能區會顯示下列四個值。 您將在過去兩周內看到每個項目這些值的最高結果。
CU - 容量單位 (CU) 處理時間以秒為單位。
持續時間 - 以秒為單位的處理時間。
作業 - 發生的作業數目。
使用者 -執行作業的用戶數目。
容量使用率和節流
顯示所選容量的使用方式和節流。 使用視覺效果頂端的索引標籤來切換視覺效果的顯示方式。
使用率
顯示一段時間的 CU 使用量。
使用視覺效果右上角的索引標籤來切換視覺效果的顯示方式。
線性 - 使用以 0% 開始的線性刻度顯示資訊。
對數 - 使用相依於 RU 耗用量的對數刻度來顯示資訊。
使用率圖表會顯示下列元素:
背景 % - 藍色資料行代表 30 秒期間背景作業期間使用的 CU 耗用量百分比。 此數據行是指可計費作業。
背景 作業涵蓋使用者未直接觸發的後端進程,例如數據重新整理。
互動式 % - 紅色資料行代表 30 秒期間互動式作業期間使用的 CU 耗用量百分比。 此數據行是指可計費作業。
互動式 作業涵蓋使用者觸發的各種資源。 這些作業與互動式頁面載入相關聯。
背景不可計費 % - 嬰兒藍色數據行代表 30 秒期間預覽背景作業期間使用的 CU 耗用量百分比。
互動式不可計費 % - 綠色數據行代表 30 秒期間預覽互動式作業期間使用的 CU 耗用量百分比。
自動調整 CU % 限制 - 橙色虛線,顯示自動調整容量的 CU 耗用量百分比。 此行代表容量多載的時間點。
CU % 限制 - 灰色虛線,顯示所選容量允許 CU 耗用量百分比的臨界值。 延伸至這一行上方的數據行,代表容量多載的時間點。
套用至 [多重計量] 功能區圖表中頁面的篩選條件會影響此圖表的顯示,如下所示:
未套用 篩選 - 資料行每隔六分鐘會顯示尖峰時間點。
套用 篩選 - 視覺效果每 30 秒顯示一次時間點。 若要檢視細微的數據,請從多計量功能區圖表的 X 軸中選取日期。
節流
顯示一段時間的延遲和拒絕。
節流是根據下列平滑原則所產生的未來容量耗用量量而定。
原則 | 耗用 | 影響 |
---|---|---|
超額保護 | 使用量 <= 10 分鐘 | 作業可以耗用未來 10 分鐘的容量使用,而不需要節流。 |
互動式延遲 | 10 分鐘 < 使用量 <= 60 分鐘 | 使用者要求的互動式作業會受到節流。 |
互動式拒絕 | 60 分鐘 < 使用量 <= 24 小時 | 使用者要求的互動式作業遭到拒絕。 |
背景拒絕 | 使用量 > 24小時 | 使用者排程的背景工作會遭到拒絕,且不會執行。 |
使用視覺效果右上角的索引標籤來切換視覺效果的顯示方式。
線性 - 使用以 0% 開始的線性刻度顯示資訊。
對數 - 使用相依於 RU 耗用量的對數刻度來顯示資訊。
使用視覺效果頂端的索引標籤,在互動式延遲、互動式拒絕和背景拒絕之間切換。 具有值超過 100% 的時間點會以較深的色彩呈現。
互動式和背景拒絕索引標籤的運作方式相同。 如果您看到您在特定時間點使用 75% 的未來容量耗用量,則還剩 15 分鐘,才會開始互動式或背景拒絕,這會導致使用者要求的工作遭到拒絕。
節流圖會顯示下列元素:
互動式延遲 - 當 10 分鐘互動式 % 平滑超過互動式延遲閾值時,互動式作業會延遲。
互動式拒絕 - 當 60 分鐘互動式 % 平滑超過互動式拒絕閾值時,互動式作業就會遭到拒絕。
背景拒絕 - 背景作業會在 24 小時背景 % 平滑超過背景拒絕閾值時遭到拒絕。
套用至 [多重計量] 功能區圖表中頁面的篩選條件會影響此圖表的顯示,如下所示:
未套用 篩選 - 資料行每隔六分鐘會顯示尖峰時間點。
套用 篩選 - 視覺效果每 30 秒顯示一次時間點。 若要檢視細微的數據,請從多計量功能區圖表的 X 軸中選取日期。
超額
顯示一段時間的 加法、 燒毀和 累計 承載。 隨向只考慮可計費作業。
超額圖表會顯示下列元素:
新增 % - 綠色數據行代表目前 30 秒期間新增的隨向百分比。
燒毀 % - 藍色數據行代表目前 30 秒期間內被燒毀的順向百分比。
累計 % - 紅線代表目前 30 秒週期的累計承載百分比。 累計百分比會顯示在視覺效果右側的次要軸上。
選取圖表中的數據行之後,您可以使用 [ 探索 ] 按鈕鑽研至 時間點 頁面。
套用至 [多重計量] 功能區圖表中頁面的篩選條件會影響此圖表的顯示,如下所示:
未套用 篩選 - 資料行每隔 20 分鐘會顯示尖峰時間點。
套用 篩選 - 視覺效果每 30 秒顯示一次時間點。 若要檢視細微的數據,請從多計量功能區圖表的 X 軸中選取日期。
若要從此視覺效果存取 Timepoint 頁面,請選取您要探索的時間點 ,然後選取 [ 探索]。
注意
不可計費的使用量不會清空容量或導致節流或自動調整。
系統事件
顯示暫停和繼續容量事件。 如需詳細資訊,請參閱 監視暫停的容量。 當容量的狀態在過去 14 天內保持不變時,數據表不會顯示任何資訊。
系統事件資料表會顯示下列元素:
時間 - 容量暫停或繼續的時間。
狀態 - 容量的狀態。 Suspended 表示容量已暫停。 使用 中表示容量已繼續。
狀態變更原因 - 顯示事件觸發程式。
依專案和作業的矩陣
矩陣數據表,顯示容量上每個專案的計量。 若要進一步瞭解容量的效能,您可以根據本節所列的參數來排序此數據表。 數據表中的色彩代表您的 效能差異。
您可以將滑鼠停留在視覺效果中的任何值上,以查看作業層級數據。 您也可以使用專案種類交叉分析篩選器篩選視覺效果,並使用選擇性數據行交叉分析篩選器來新增或移除數據行。
矩陣中的色彩代表您的 效能差異:
- 無色彩 - 高於 -10 的值。
- 橙色 - 介於 -10 和 -25 之間的值。
- 紅色 - 小於 -25 的值。
為了建立 效能差異,Microsoft Fabric 會針對完成 200 毫秒以下的所有快速作業計算每小時平均。 每小時值會作為過去七天(168 小時)的緩慢移動平均。 然後,將緩慢移動平均與最近數據點與七天前的數據點之間的平均值進行比較。 效能 差異 表示這兩個平均值之間的差異。
您可以使用 效能差異 值來評估過去一周專案的平均效能是否已改善或惡化。 值越高,效能就越好。 接近零的值表示沒有太大變更,而負值表示您專案的平均效能在過去一周變得更糟。
依 效能差異 數據行排序矩陣有助於識別其效能有最大變更的語意模型。 在調查期間,別忘了考慮 CU 和用戶數目。 效能 差異值是當談到具有高 CU 使用率的 Microsoft Fabric 專案時,效能差異 值是很好的指標,因為它們已大量使用或執行許多作業。 不過,具有小型 CU 活動的小型語意模型可能不會反映真實畫面,因為它們可以輕鬆地顯示大正值或負值。
預設欄位
本節中的表格會列出依專案和作業視覺效果顯示在矩陣中的預設欄位。 您無法從資料表中移除預設欄位。
名稱 | 描述 |
---|---|
工作區 | 項目所屬的工作區 |
專案種類 | 項目類型 |
項目名稱 | 專案名稱 |
CU (s) | 容量單位 (CU) 處理時間以秒為單位。 排序以檢視過去兩周內處理專案的頂端 OU |
工期(秒) | 以秒為單位的處理時間。 排序以檢視在過去兩周內需要最長處理時間的專案 |
使用者 | 使用項目的用戶數目 |
*計費類型 | 如果專案是可計費的,則顯示資訊 |
* 計費類型資料列會顯示下列值:
可 計費 - 指出此項目的作業可計費。
不可計費 - 指出此項目的作業不可計費。
兩者 - 專案可以同時有兩種計費類型: - 如果項目同時具有可計費和非可計費作業,則有兩種情況。 - 如果專案具有從不可計費到可計費的轉換期間中的作業。
選用欄位
本節中的表格列出您可以依專案和作業視覺效果新增至矩陣的選擇性字段。 您可以使用 [ 選取選擇性數據行] 下拉功能表,從數據表新增或移除選擇性欄位。
名稱 | 說明 |
---|---|
拒絕的計數 | 項目的拒絕作業總數 |
失敗計數 | 項目的失敗作業總數 |
無效的計數 | 專案的無效作業總數 |
InProgress 計數 | 項目進行中的作業總數 |
成功計數 | 專案的成功作業總數 |
虛擬化專案 | 顯示下列其中一個值: |
虛擬化工作區 | 顯示下列其中一個值: |
專案大小 (GB) | 專案需要以 GB 為單位的記憶體數量(GB) |
多載分鐘數 | 顯示30秒增量的總和,其中多載至少發生一次。 排序以檢視因多載處罰而受到影響的專案 |
效能差異 | 顯示專案的效能效果。 此數位代表從七天前變更的百分比。 例如,20 表示與一周前採用的相同計量相比,目前有 20% 的改善 |
