Dettagli di progettazione: parametri di pianificazione

In questo articolo vengono descritti i diversi parametri di pianificazione che è possibile utilizzare in Business Central.

La modalità in cui l'approvvigionamento degli articoli è controllato dal sistema di pianificazione è determinato da diverse impostazioni nelle pagine Scheda articolo, USK e Setup manufacturing. La tabella seguente spiega come la pianificazione utilizza queste impostazioni.

Scopo Impostazioni
Definire se l'articolo è pianificato Metodo di riordino = Vuoto
Definire quando riordinare Intervallo di tempo

Punto riordino

Lead time di sicurezza
Definire la quantità da riordinare Scorta di sicurezza

Metodo di riordino:

- Qtà Riordino Fissa più Qtà Riordino
- Qtà Massima più Giacenza massima
- Ordine
- Lotto-per-Lotto
Ottimizzare il momento e la quantità di riordino Periodo di riprogrammazione

Periodo di accumulo lotti

Periodo di stabilizzazione
Modificare gli ordini di approvvigionamento Quantità minima ordine

Quantità massima ordine

Molteplicità ordine
Delimitare l'articolo pianificato Politica di produzione:

- Prod. per magazzino
- Prod. su ordine

Definire se l'articolo è pianificato

Per includere un articolo o uno SKU nel processo di pianificazione, devi assegnargli un criterio di riordino. In caso contrario, deve essere pianificato manualmente, ad esempio utilizzando la funzione Pianificazione ordini.

Definire quando riordinare

Le proposte di riordino vengono in genere rilasciate solo quando la quantità disponibile prevista è scesa o è inferiore a una quantità specificata. Questa quantità viene definita dal punto di riordino. In caso contrario, sarà uguale a zero. Zero può essere rettificato immettendo una scorta di sicurezza. Se l'utente ha definito un lead time di sicurezza, la proposta verrà consegnata nel periodo precedente alla data di scadenza richiesta.

Il campo Intervallo di tempo viene utilizzato dai criteri dei punti di riordino (Qtà riordino fissa e Qtà massima) dove il livello del magazzino viene controllato dopo ogni intervallo di tempo. Il primo intervallo di tempo inizia con la data di inizio pianificazione.

Nota

Durante il calcolo degli intervalli di tempo, il sistema di pianificazione ignora i calendari attivi definiti nel campo Codice calendario base delle pagine Informazioni società e Scheda Ubicazione.

Nella pagina Setup manufacturing, il lead time di sicurezza deve essere impostato su almeno un giorno. La data di scadenza della domanda può essere nota, ma non l'ora di scadenza. La pianificazione retrocede per soddisfare la domanda lorda. Se non si definisce un lead time di sicurezza, le merci potrebbero arrivare troppo tardi per soddisfare la domanda.

I seguenti campi giocano un ruolo nella definizione del momento in cui eseguire il riordino: Periodo di riprogrammazione, Periodo di accumulo lotti e Periodo di stabilizzazione. Per ulteriori informazioni, vedere Ottimizzare il momento e la quantità di riordino.

Definire la quantità da riordinare

Se il sistema di pianificazione rileva la necessità di un riordino, il criterio di riordino determina quando e quanto ordinare.

Indipendentemente dal metodo di riordino, il sistema di pianificazione in genere segue questa logica:

  1. Calcola la quantità della proposta d'ordine per soddisfare il livello di magazzino minimo specificato dell'articolo, in genere la quantità di scorta di sicurezza. Se non viene specificato nulla, il livello di magazzino minimo è zero.
  2. Se le scorte disponibili previste sono inferiori alla scorta di sicurezza, viene suggerito un ordine di approvvigionamento retroprogrammato. La quantità ordine riempie almeno la scorta di sicurezza e può essere aumentata dalla domanda lorda entro l'intervallo di tempo, dal metodo di riordino e ai modificatori di ordini.
  3. Se le giacenze previste sono pari o inferiori al punto di riordino (calcolato dalle modifiche aggregate all'interno dell'intervallo di tempo) e superiori alle scorte di sicurezza, viene suggerito un ordine di eccezione programmato in una data successiva. La domanda lorda da soddisfare e il metodo di riordino determineranno la quantità dell'ordine. Al minimo, la quantità dell'ordine soddisfarà il punto di riordino.
  4. Se esiste più domanda lorda dovuta prima della data finale della proposta di ordine programmata in avanti e questa domanda porta le scorte disponibili previste calcolate correntemente al di sotto della scorta di sicurezza, la quantità dell'ordine viene aumentata per coprire il disavanzo. L'ordine di approvvigionamento suggerito viene pianificato a ritroso dalla data di scadenza della domanda lorda che avrebbe violato la scorta di sicurezza.
  5. Se il campo Intervallo di tempo non è compilato, viene aggiunta solo la domanda lorda nella stessa data di scadenza.

Criteri di riordino

I seguenti metodi di riordino influiscono sulla quantità da riordinare. Per saperne di più sul riordino dei criteri, vai a Dettagli di progettazione: gestione dei criteri di riordino.

Metodo di riordino Descrizione
**Qtà Riordino Fissa ** Al minimo, la quantità dell'ordine sarà uguale alla quantità di riordino. Puoi aumentare la quantità per soddisfare la domanda o il livello di magazzino desiderato. Questo metodo di riordino viene in genere utilizzato con un punto di riordino.
**Qtà Massima ** La quantità dell'ordine viene calcolata per soddisfare la giacenza massima. Se vengono utilizzati i modificatori della quantità, la giacenza massima può essere superata. Non è consigliabile utilizzare l'intervallo di tempo insieme alla quantità massima. L'intervallo di tempo in genere verrà sostituito. Questo metodo di riordino viene in genere utilizzato con un punto di riordino.
Ordine La quantità dell'ordine verrà calcolata per soddisfare ogni singolo evento di domanda e l'insieme di domanda e approvvigionamento rimarrà collegato fino all'esecuzione. Nessun parametro di pianificazione viene considerato.
Lotto-per-Lotto La quantità viene calcolata per soddisfare la somma della domanda che arriva in scadenza nell'intervallo di tempo.

Ottimizzare il momento e la quantità di riordino

Un responsabile ottimizzerà i parametri di pianificazione per limitare i suggerimenti di ripianificazione, l'accumulo della domanda (quantità di riordino dinamica) o per evitare azioni di pianificazione non significative. I seguenti campi aiutano a ottimizzare il riordino in termini di tempo e quantità.

Campo Descrizione
Periodo di riprogrammazione Questo campo determina se il messaggio di azione deve ripianificare un ordine esistente o annullarlo e creare un nuovo ordine. L'ordine esistente verrà riprogrammato all'interno di un periodo di riprogrammazione prima dell'approvvigionamento corrente e fino a un periodo di riprogrammazione dopo l'approvvigionamento corrente.

Nota: questo parametro funziona solo con il criterio di riordino lotto per lotto.
Periodo di accumulo lotti Con il metodo di riordino lotto per lotto, questo campo viene utilizzato per accumulare più esigenze di approvvigionamento in un unico ordine di approvvigionamento. A partire dal primo approvvigionamento pianificato, il sistema accumula tutte le necessità di approvvigionamento nel periodo di accumulo lotti in un approvvigionamento, che viene inserito nella data del primo approvvigionamento. La domanda esterna al periodo di accumulo lotto non è coperta da questo approvvigionamento.
Periodo di stabilizzazione Questo campo viene utilizzato per evitare la riprogrammazione secondaria di un approvvigionamento esistente nel tempo. Le modifiche a partire dalla data di approvvigionamento fino a un periodo di stabilizzazione dalla data di approvvigionamento non genereranno messaggi di azione.

Il periodo di stabilizzazione specifica un periodo di tempo durante il quale non deve essere proposta alcuna ripianificazione degli ordini di approvvigionamento esistenti. Ciò limita il numero di inutili ripianificazioni dell'approvvigionamento esistente a una data successiva se la data riprogrammata è compresa nel periodo di stabilizzazione.

Di conseguenza, un delta positivo tra la nuova data di approvvigionamento suggerita e la data di approvvigionamento originale sarà sempre maggiore del periodo di stabilizzazione.

Nota

Con il metodo di riordino lotto per lotto, il valore del campo Periodo di accumulo lotti deve essere uguale o superiore rispetto al valore del campo Periodo di stabilizzazione. In caso contrario, il periodo di stabilizzazione viene ridotto durante la procedura di pianificazione in base al periodo di accumulo lotti.

I tempi del periodo di riprogrammazione, del periodo di stabilizzazione e del periodo di accumulo lotti sono basati su una data di approvvigionamento. L'intervallo di tempo si basa sulla data di inizio della pianificazione, come indicato nell'illustrazione seguente.

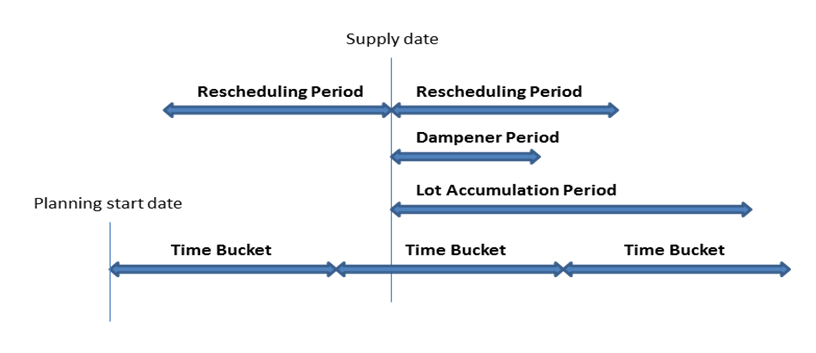

Elementi dell'intervallo di tempo.

Negli esempi che seguono, le frecce nere rappresentano l'approvvigionamento (su) e la domanda (giù) esistenti. Le frecce rosse, verdi e arancioni sono suggerimenti di pianificazione.

Esempio 1: la data modificata si trova al di fuori del periodo di riprogrammazione, ciò causa l'annullamento dell'approvvigionamento esistente. Un nuovo approvvigionamento viene suggerito per soddisfare la domanda nel periodo di accumulo lotti.

Periodi di riprogrammazione e di accumulo lotti.

Esempio 2: la data modificata si trova nel periodo di riprogrammazione, ciò causa la riprogrammazione dell'approvvigionamento esistente. Un nuovo approvvigionamento viene suggerito per soddisfare la domanda al di fuori del periodo di accumulo lotti.

Periodo di riprogrammazione, periodo di accumulo lotti e riprogrammazione.

Esempio 3: esiste una domanda nel periodo di stabilizzazione e la quantità di approvvigionamento nel periodo di accumulo lotti corrisponde alla quantità dell'approvvigionamento. La domanda successiva è scoperta e viene suggerito un nuovo approvvigionamento.

Periodo di stabilizzazione e periodo di accumulo lotti.

Esempio 4: esiste una domanda nel periodo di stabilizzazione e l'approvvigionamento resta nella stessa data. Tuttavia, la quantità di offerta corrente non copre la domanda nel periodo di accumulo del lotto. Viene suggerita un'azione di modifica della quantità per l'ordine di fornitura esistente.

Periodo di stabilizzazione, periodo di accumulo lotti e quantità di modifica.

Valori predefiniti: il valore predefinito del campo Intervallo di tempo e i tre campi relativi al periodo di riordino sono vuoti. Per tutti i campi, a eccezione del campo Periodo di stabilizzazione, ciò significa 0D (zero giorni). Se il campo Periodo di stabilizzazione è vuoto, verrà utilizzato il valore globale nel campo Periodo di stabilizzazione di default della pagina Setup manufacturing.

Modificare gli ordini di approvvigionamento

Una volta che la quantità della proposta di ordine è stata calcolata, uno o più i modificatori di ordini possono rettificarla. Ad esempio, la quantità ordine massima è più grande o uguale alle quantità ordine minima , che è più grande o uguale al molteplicità ordine.

La quantità viene diminuita se supera la quantità massima ordine. Quindi, viene aumentata se è inferiore alla quantità minima ordine. Infine, viene arrotondato in modo che corrisponda a una molteplicità ordini specificata. Qualsiasi quantità residua utilizza le stesse rettifiche fino a che la domanda totale non è stata convertita nelle proposte di ordine.

Delimitare l'articolo

Il campo Criteri di produzione nella pagina Scheda articolo definisce quali altri ordini vengono proposti dal calcolo MRP.

Se viene utilizzata l'opzione Prod. per magazzino, gli ordini riguarderanno solo l'articolo.

Se viene utilizzata l'opzione Prod. su ordine, il sistema di pianificazione analizza la DB di produzione dell'articolo e crea delle proposte di ordine collegate per questi articoli di livello inferiore che sono definite anche come produzione su ordine. Questo processo continua fintanto che sono presenti articoli di tipo produzione su ordine nelle strutture DB decrescenti.

Usare codici di ultimo livello per gestire la domanda derivata

Utilizzare i codici di ultimo livello per far avanzare la domanda derivata di componenti fino ai livelli inferiori della distinta base. Per saperne di più sui codici di ultimo livello, vai a Priorità articolo/Codice di ultimo livello.

È possibile assegnare un codice di ultimo livello a ogni parte della struttura di prodotto o nella distinta base interna. Il livello di assemblaggio superiore finale viene indicato come livello 0, ossia come articolo finale. Più alto è il numero del codice di ultimo livello, più basso è l'articolo nella gerarchia. Ad esempio, gli articoli finali hanno un codice di ultimo livello 0 e le parti di articolo che vanno nell'assemblaggio hanno codici di ultimo livello 1, 2, 3 e così via. Il risultato è che la pianificazione delle parti dei componenti viene coordinata in base alle necessità di tutti i numeri di parte di alto livello. Quando si calcola una pianificazione, la distinta base viene espansa nel prospetto di pianificazione e le domande lorde per il livello 0 vengono passate ai livelli di pianificazione sottostanti come domande lorde per il successivo livello di pianificazione.

Nella pagina Setup manufacturing, usa l'interruttore Codice dinamico di ultimo livello per specificare se assegnare e calcolare immediatamente i codici di ultimo livello per ogni componente nella struttura del prodotto. Se la quantità di dati è considerevole, è possibile che tale funzione produca effetti negativi sulle prestazioni del sistema, ad esempio durante la registrazione automatica dei costi. Non essendo una funzione retroattiva, è opportuno considerarne l'uso in anticipo.

In alternativa al calcolo automatico che viene effettuato in modo dinamico quando il campo viene selezionato, è possibile eseguire il processo batch Calcolo codice ultimo livello dal menu Manufacturing facendo clic su Progettazione prodotto, Calcolo codice ultimo livello.

Importante

Se non viene abilitato l'interruttore Codice ultimo livello dinamico, allora è necessario eseguire il processo batch Calcolo codice ultimo livello prima di calcolare un piano di approvvigionamento (processo batch Calcola piano).

Nota

Anche con il campo Cod. ultimo livello dinamico abilitato, i codici di ultimo livello degli articoli componenti non vengono modificati dinamicamente se una distinta base di produzione padre viene eliminata o impostata come non certificata. Ciò può causare difficoltà nell'aggiunta di nuovi articoli alla fine della struttura del prodotto poiché può risultare superato il numero massimo di codici di ultimo livello. Pertanto, per le strutture di prodotti di grandi dimensioni che raggiungono il limite dei codici di ultimo livello, puoi eseguire frequentemente il processo batch Calcolo cod. ultimo livello per mantenere la struttura.

Vedere anche

Dettagli di progettazione: gestione dei metodi di riordino
Dettagli di progettazione: bilanciamento di domanda e offerta
Dettagli di progettazione: Concetti centrali del sistema di pianificazione

I moduli di e-learning gratuiti per Business Central sono disponibili qui
