y.ma1982 さん、こんにちは。
ご返信、ありがとうございます。
同じような作りのシートで期間が変更されない場合があるということなのですね。
Project 2010 環境が用意できなかったため、 Project 2013 で確認してみたのですが、どのようなところにずれの要因があるのかはっきりとしたことが掴めなかったという状況です。。
調べてみた中で気になった点があるので、確認させてほしいのですが、 Sample A と Sample B のシートで、タスクスケジュールの基点の設定はされているでしょうか。

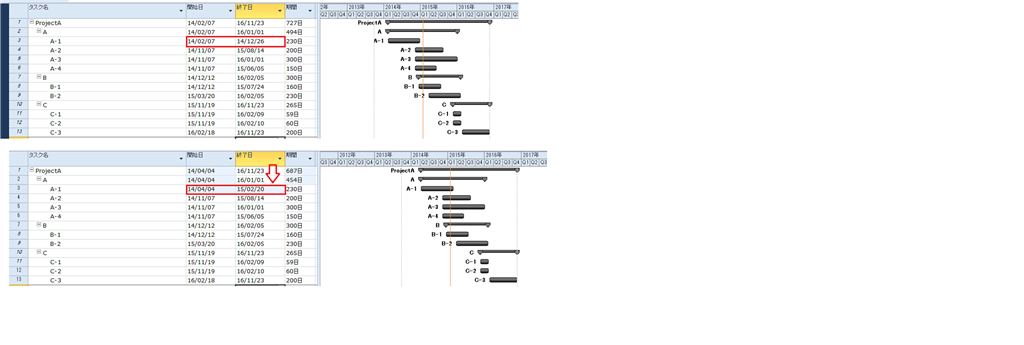

以下の画像のところの [スケジュールの起点] の設定がそれぞれ開始日、終了日どちらになっているかで動作が異なっているのかなという点が気になりました。
そのため、スケジュールの基点が同じ設定になっているか、開始日、終了日の基点を変更してみてずれが発生するかという点を確認してみるとよいかもしれません。
※ [プロジェクト] タブ > プロジェクト情報 の手順で開いた画面です。

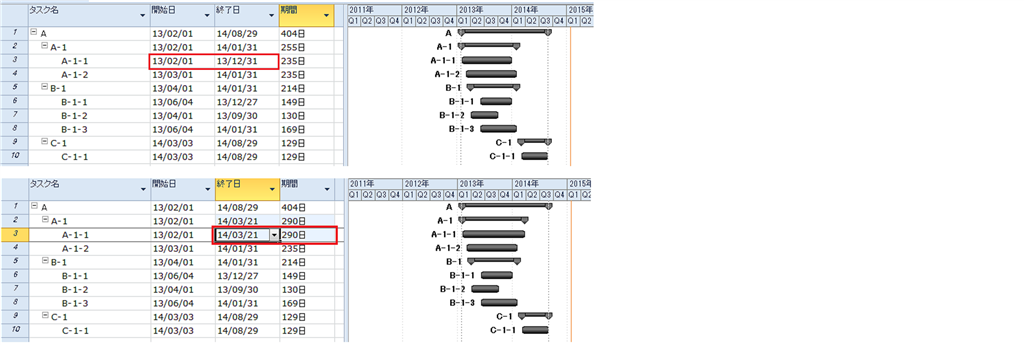

もう 1 点気になった点は、タスク名が階層のようになっていて、 Sample A では [A-1] 、 Sample B で [A-1-1] で異なった動作になっているように思います。
タスク名が階層のようになっているという点からも、作成方法で動作が変わるのかなという印象もあったので、お手数ですがタスク名のところの作成手順も書いてみてはいかがでしょう。
そうすると確認された方にも伝わりやすくなると思います。
確認ばかりのコメントですみません。
追加の返信をお待ちしていますね。
