Project2016で実作業時間(残業時間を含む)の管理について

Anonymous
2017-12-22T03:05:57+00:00

Project2016を使用しておりますが、下記の質問があります。

各タスクへ実績を入力する際に、

一日の稼働時間単位(8時間)でしか登録できません。

実作業時間(残業時間含む)を登録して、各リソース毎の実工数を管理したいのですが、可能でしょうか。

例)

田中さんがタスクAに対して、稼働時間が1日=8時間に対し、

8時間+残業時間4時間で12時間働いた場合

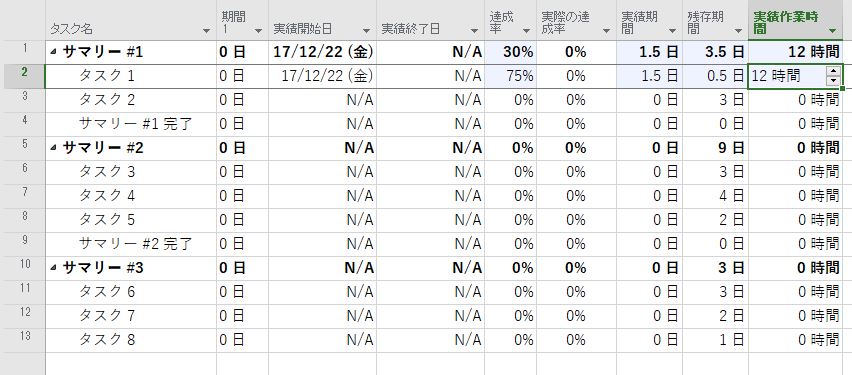

タスクA  実績作業時間:12時間 を入力 ⇒ 実績期間に1.5日が設定され、翌日の実績に0.5日分追加されてしまいます。

Microsoft 365 と Office | Project | その他 | Windows
Microsoft 365 と Office | Project | その他 | Windows

ワークグループ メンバー、プロジェクト マネージャー、およびその他の利害関係者間でプロジェクト スケジュールやその他の情報を計画、管理、伝達するために使用する Microsoft プロジェクト管理ソフトウェア。

ロックされた質問。 この質問は、Microsoft サポート コミュニティから移行されました。 役に立つかどうかに投票することはできますが、コメントの追加、質問への返信やフォローはできません。

0 件のコメント コメントはありません

3 件の回答

並べ替え方法: 最も役に立つ
  1. Anonymous
    2017-12-27T03:14:45+00:00

    noname_559 さん、こんにちは。

    返信ありがとうございます。

    調べてみたのですが、具体的にどのような稼働時間や実績期間の入力設定を行えばよいのか、といった点についての情報が見つかりませんでした。。

    今回はせっかくご質問いただいたのに、お役に立てずごめんなさい。

    この件で何か情報や良い方法をご存知の方がいらっしゃれば、引き続きコメントをお待ちしています。

    この回答は役に立ちましたか?

    0 件のコメント コメントはありません
  2. Anonymous
    2017-12-22T11:01:50+00:00

    下記に詳細を記載します。

    ・カレンダーの稼働時間設定は8時間実績期間と実績作業時間が連動しているので、

    実績作業時間に稼働時間以上の値を入力すると、次の日の実績扱いになってしまいます。

    やりたいこと

    実績期間は1日のままで、10時間を実績作業時間として登録し、最終的にタスクの実工数を把握したい

    下記を試しましたが、期待していたものとは違いました。

    プロジェクトの計算オプションから、

    「タスクの実績情報更新時に、リソースの実績を自動更新する」のチェックを外すと、

    連動しなくなり入力できました。

    しかし、達成率が100%になると、実績期間の日数×8時間の値が実績作業時間に入力され、

    最終的な実工数はわからなくなりました。

    ここまでが今わかっている情報です。

    よろしくお願いします。

    この回答は役に立ちましたか?

    0 件のコメント コメントはありません
  3. Anonymous
    2017-12-22T09:27:14+00:00

    noname_559 さん、こんにちは。

    マイクロソフト コミュニティへの投稿、ありがとうございます。

    残業を含めた実作業時間で管理したいのですね。

    詳しいことがわかるとみなさんからアドバイスが集まりやすくなると思うので、現在のタスクの設定や実績入力の手順なども投稿してみてはいかがでしょうか。

    可能であれば、画面の画像も投稿してみると良いと思います。

    Print Screen(プリントスクリーン)の方法が知りたい(画面をコピーしたり、印刷をする方法)

    マイクロソフトコミュニティでの画像の挿入法

    ※個人情報が含まれる部分はペイントなどで塗りつぶしてくださいね

    ※実際の画面の投稿が難しい場合は、簡単なサンプルファイルを作成して投稿してみると良さそうです

    返信をお待ちしています。

    この回答は役に立ちましたか?

    0 件のコメント コメントはありません
