MS Project2016について初歩的なことを教えてください

Anonymous
2024-11-20T23:44:17+00:00

MS Project2016について初歩的なことを教えてください。

テーブルにタスク名追加や日付を修正などした際

その部分の背景にだけ色がつくのですが、

それは「追加した」とか「変更した」ということで色がつくのでしょうか?

何か他の理由でついていたりするのでしょうか?

教えてください。よろしくお願いいたします。

Microsoft 365 と Office | Project | ビジネス向け | Windows
Microsoft 365 と Office | Project | ビジネス向け | Windows

ワークグループ メンバー、プロジェクト マネージャー、およびその他の利害関係者間でプロジェクト スケジュールやその他の情報を計画、管理、伝達するために使用する Microsoft プロジェクト管理ソフトウェア。

ロックされた質問。 この質問は、Microsoft サポート コミュニティから移行されました。 役に立つかどうかに投票することはできますが、コメントの追加、質問への返信やフォローはできません。

0 件のコメント コメントはありません

質問作成者が受け入れた回答

Anonymous
2024-11-21T03:03:31+00:00

Kamina、こんにちは。

ご説明によると、たぶんこのような事象であろうと考えています。

こうであれば、ご覧のことが正常なプロセスに契合するんです。

例として、Projectのスタンダードカレンダーにおいて、土曜日と日曜日は休みの日で一つのリソース(user1)が出勤しないものです。

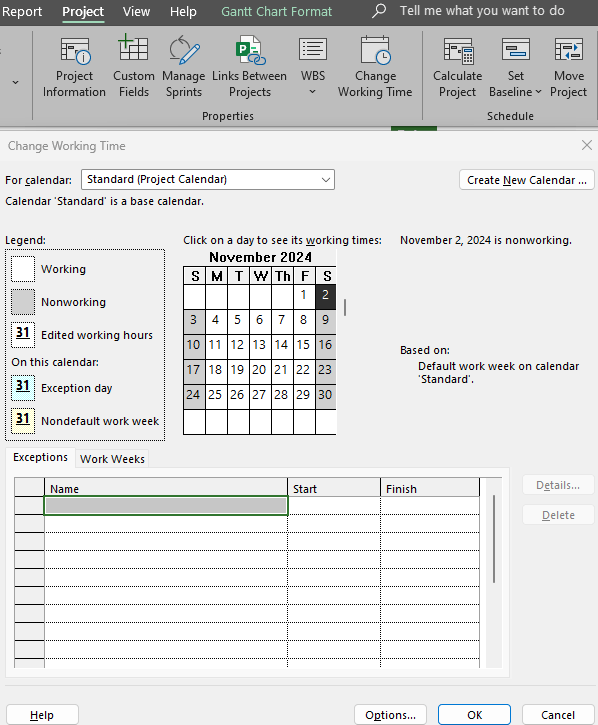

プロジェクトの稼働時間、休暇、および祝日を設定する - Microsoft サポート

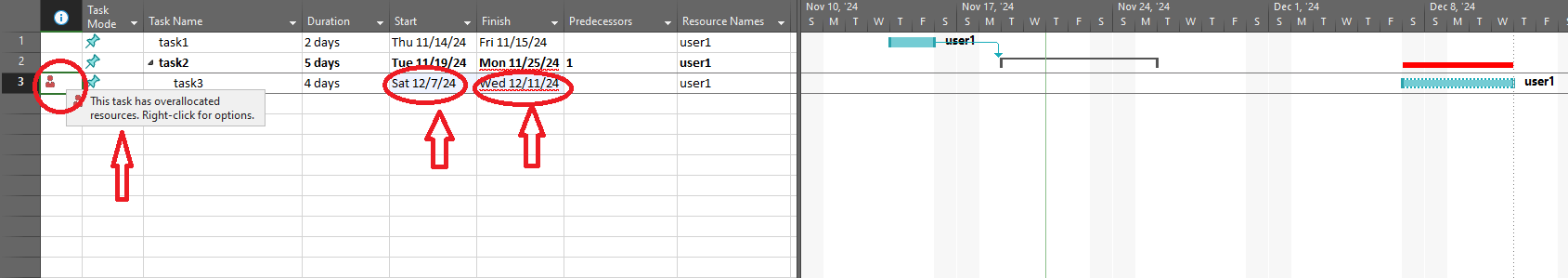

もし休みの日でタスクを一任すると、過負荷というアイコンが現れ「休みの日で出勤させる」ということを知らせます。

元のタスク予定期間に基づいて開始日付が変わるため、したがって終了日付が変わるんです。お知らせに開始日付と終了日付のバーに色がつくんです。

もし終了日付が変わると、もとのタスク予定期間が影響され変わるんです。このシナリオで終了日付とタスク予定期間のバーに色がつくんです。

何らかの違ったシナリオであれば、ぜひそちらからご返答くださいますようお願いいたします。

Cliff | マイクロソフト コミュニティ モデレーター
