Common Data Service で構成データの設定と適用

適用対象: リソース/非在庫ベースのシナリオ向け Project Operations

前提条件

Microsoft Dataverse でデータの構成を開始する前に、次の前提条件を満たす必要があります:

  1. Project Operations のために Dataverse 環境と Dynamics 365 Finance 環境をプロビジョニングします。
  2. Dynamics 365 Finance の法人情報は Dataverse 環境で共有されます。 つまり、Dataverse の会社エンティティには、次の会社レコードがあります:
  • THPM
  • USPM
  • GBPM

設定および構成データをインストールする

  1. 設定および構成データ パッケージ をダウンロード、ブロック解除および解凍します。
  2. 解凍したフォルダに移動し、実行可能ファイル DataMigrationUtility を実行します。

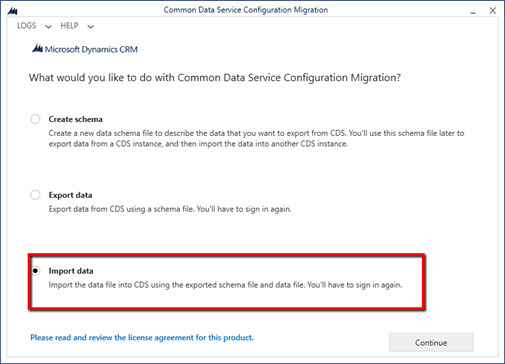

  3. Common Data Service 構成の移行 (CMT) ウィザードの 1 ページで、データのインポートを選び、続行を選択します。

構成の移行。

  1. CMT Wizard の 2 ページで、展開の種類として Microsoft 365 を選択します。
  2. 利用可能な組織のリストを表示するおよび詳細の表示チェック ボックスを選択します。
  3. テナントの地域を選択し、資格情報を入力してから、ログインを選択します。

構成サインイン。

  1. 3 ページで、テナントの組織リストから、デモ データをインポートする組織を選び、ログインを選択します。

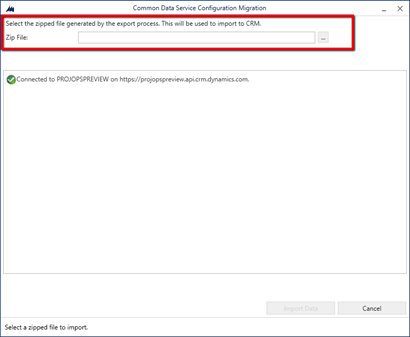

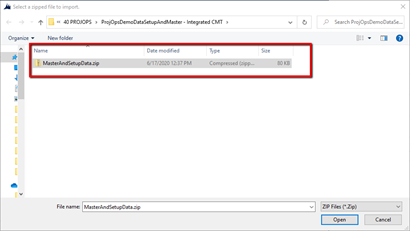

  2. 4 ページで、解凍されたフォルダから、zip ファイル SampleSetupAndConfigData を選択します。

Zip ファイルの選択。

ファイルを選択します。

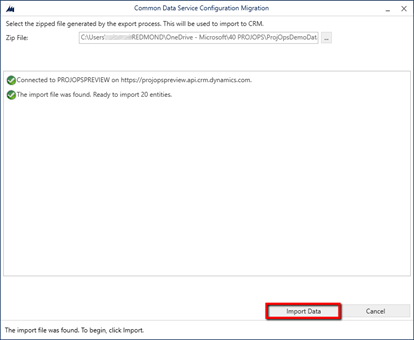

  1. zip ファイルを選択したら、データのインポートを選択します。

インポート データ。

  1. インポートは、ネットワーク速度にもよりますが、約 2 から 10分間実行されます。 インポートの完了後、CMT Wizard を終了します。
  2. 次の 26 エンティティのデータについて組織を確認してください。
  • 通貨
  • 勘定科目表
  • 会計カレンダー
  • 通貨為替レートの種類
  • 支払期日
  • 支払スケジュール
  • 支払条件
  • 組織単位
  • 連絡先
  • 税務グループ
  • 顧客グループ
  • 仕入先グループ
  • 単位
  • 出荷単位一覧
  • 価格表
  • プロジェクト パラメーター価格表
  • 請求頻度
  • 予約可能リソース カテゴリ
  • トランザクション カテゴリ
  • 経費カテゴリ
  • ロール価格
  • トランザクション カテゴリ価格
  • 特性
  • 予約可能リソース
  • 予約可能リソース カテゴリ関連
  • 予約可能リソースの特性

インポートの完了。

Project Operations 構成の更新

  1. CE 環境に移動します。 Power Platform 管理センター を開き、環境を選択してから、環境を開くを選択すると、見つかります。

環境を開く。

  1. プロジェクト>リソースに移動し、次に新規を選択して、ユーザーの予約可能なリソースを作成します。

予約可能リソース。

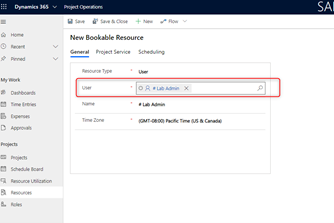

  1. 全般タブで、管理者ユーザーを選択します。 タイム ゾーンが現在のタイム ゾーンと一致していることを確認します。

新規予約可能リソース。

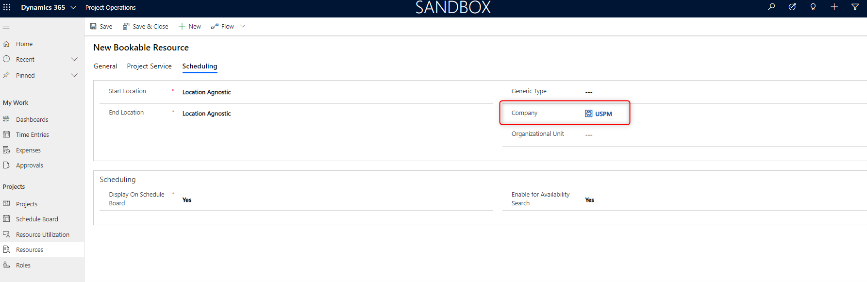

  1. スケジュール設定タブの、会社フィールドで、USPM 会社を選び、保存を選択します。

[スケジュール] タブ。

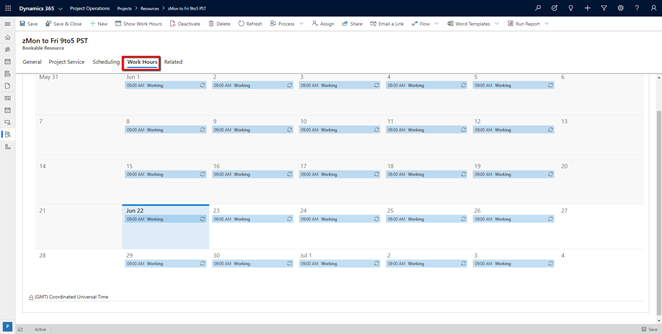

  1. 作業時間タブを選択します。

作業時間。

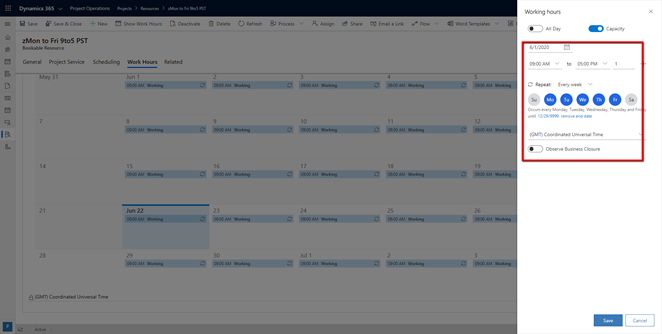

  1. カレンダーの任意の値をダブルクリックして、編集>シリーズのすべてのイベントを選択します。

作業カレンダー。

  1. 作業時間を 8 時間作業日に変更し、週末を非作業日としてマークし、タイム ゾーンが自分のタイム ゾーンと一致することを確認します。
  2. 保存して閉じるを選択します。

カレンダーの更新。

  1. 設定>カレンダー テンプレートに移動し、新規を選択します。

カレンダー テンプレート。

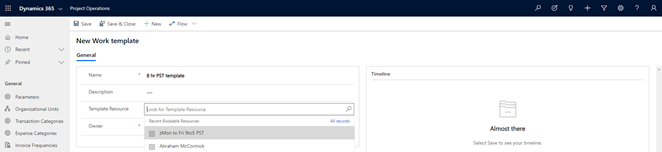

  1. 名前を入力し、作成したテンプレート リソースを選択してから、保存を選択します。

カレンダー テンプレートの保存。

  1. パラメーターに移動し、レコードをダブルクリックします。

プロジェクト パラメーター。

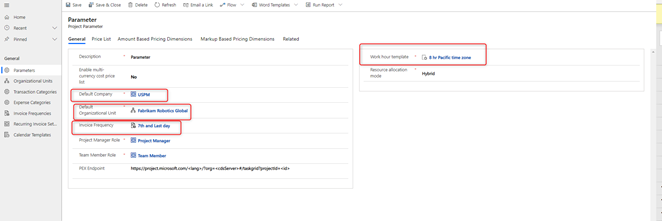

  1. 次のフィールドを更新します。
  • 既定の会社: USPM
  • 既定のの組織単位: Contoso Robotics Global
  • 請求書の頻度: 7日目と最終日
  • 作業時間テンプレート: 作成したテンプレートに変更します。
  1. 保存を選択します。

更新されるプロジェクト パラメーター。
