プロジェクト スケジュールは、どの作業を完了する必要があるか、どのリソースが作業を実行するか、および作業を完了すべき時間枠を示します。 スケジュールは、プロジェクトを時間通りに提供することに関連したすべての作業を反映します。 Dynamics 365 Project Operationsでは、次の方法でプロジェクト スケジュールを作成します。
- 作業を管理可能なタスクに分割する。
- 各タスクの実行に必要な時間を見積もる。
- 依存関係を設定する。
- タスク期間を設定する。
- タスクを完了する汎用リソースを見積もる。
プロジェクト スケジュールは、[プロジェクト] ページの [スケジュール] タブで作成します。
タスク
プロジェクト スケジュールを作成するための最初のステップは、作業を管理可能な部分に分割することです。 Project Operationsのスケジュールでは、次の機能がサポートされています。
- 概要またはコンテナー タスク
- リーフ ノード タスク
概要タスク
概要タスクには、他の概要タスクまたはリーフノード タスクを保存できます。 それらのタスクには、作業負荷やコストはありません。 代わりに、労力とコストはコンテナータスクから集約されます。 概要タスクの開始日は、コンテナー タスクの開始日であり、終了日はコンテナー タスクの終了日です。 サマリー タスクの名前は編集できますが、作業量、日付、期間などのスケジュール プロパティを編集することはできません。 概要タスクを削除すると、そのコンテナー タスクもすべて削除されます。
リーフ ノード タスク
リーフ ノード タスクは、プロジェクトで最も詳細な作業です。 予想される工数、リソース、計画された開始日および終了日、および期間があります。
タスク階層の作成
タスクを追加する
次の手順を実行して 1 つ以上のタスクを追加します。
- [ プロジェクト ] に移動し、開くプロジェクト レコードを選択します。
- タスク タブを選択します。
- 新しいタスクを追加するを選択して、タスクの名前を入力し、Enter キーを押します。
- 別のタスク名を入力し、タスクの完全なリストが表示されるまでもう一度 Enter キーを押します。
タスクの階層の管理
タスクをインデントすると、そのタスクの直上にあるタスクの子タスクになります。 次に、タスクのスケジュール IDが再計算され、新しい親のスケジュール IDに基づいてアウトライン付番スキームに従います。 親タスクはサマリー タスクとなり、その子タスクのロールアップ タスクとなります。 タスクを昇格させる場合、そのタスクの親であるタスクの子ではありません。 スケジュール ID は、階層内のタスクの更新された深さと位置を反映するように再計算されます。 直前の親タスクの負荷、コスト、日付は再計算され、このタスクは含まれなくなります。
次の手順を実行してタスクをインデントまたはレベル上げします。
- プロジェクト ページの タスク タブの概要タスクの下で、タスク名の脇にある 3 つの縦ドットを選択して サブタスクの作成 を選択します。
- インデントまたはレベル上げするタスクを選択します。 複数のタスクを選択するには、タスクを選択し、Ctrl キーを押したまま、さらにタスクを選択します。
- インデント または サブタスクの昇格 を選択して、概要タスク下または外にタスクを移動します。
タスクを上下に動かす
次の 2 つの方法のいずれかで、作業内訳構造の任意のレベルにタスクを移動できます。
- 1 つ以上のタスクを選択し、目的の場所にドラッグします。
- 1 つ以上のタスクを選択し、右クリックして切り取りを選択し、スケジュールで移動先セルを選択し、右クリックしてペーストを選択します。
タスク属性
タスク名は完了しなければならない作業について説明しています。 Project Operationsでは、タスクに関連付けられている属性によって、タスクのスケジュールとそのスタッフの要件が記述されます。
スケジュール属性
負荷、 開始日、 終了日、 期間 の属性は、タスクのスケジュールを定義します。
次のテーブルは、その他のスケジュール属性を示しています。
| 最終表示名 | 最終説明 |
|---|---|
| 完了した作業量 (時間) | タスクの完了した作業 (時間)。 |
| 期間 | タスクの期間 (日数) を表示します。 |
| 総労力 | タスクの合計作業 (時間)。 |
| 完了 | 完了日時。 |
| 完了率 | 完了したタスクの割合。 |
| プロジェクト バケット | タスク ボードはバケットごとにグループ化できます。 したがって、各バケットには独自の列があります。 |
| 残存作業時間 (時間) | タスクの残りの作業 (時間)。 |
| 開始 | 開始日時。 |
| Name | タスクの名前です。 |
| ID | WBS (作業分解構造) のタスクの ID。 |
管理者として、タスク エンティティでカスタム フィールドを定義できます。 ただし、スケジュール グリッドにこれらのフィールドを表示することはできません。 カスタム フィールドを表示するには、それらをプロジェクト タスク詳細ページに追加します。
人員配置属性
スケジュールの [リソース ] フィールドを使用してスタッフ属性にアクセスします。 既存のリソースを検索するか、[ 作成 ] を選択し、[ 簡易作成 ] ウィンドウでプロジェクト チーム メンバーを新しいリソースとして追加できます。 タスク グリッド、ボード ビュー、またはガントでリソース ピッカーを使用してリソースを検索すると、既存のプロジェクト チーム メンバーまたはアクティブな予約可能なリソースが返されます。
[ロール]、[リソースユニット]、および [役職名] フィールドを使用して、タスクのスタッフの要件を説明します。 これらのスタッフ属性は、タスク スケジュールと共に、このタスクを実行するために使用可能なリソースを見つけるのに役立ちます。
- ロール – タスクの実行に必要なリソースの種類を指定します。
- リソース単位 – タスクのリソースの割り当て元となる単位を指定します。 リソースのコストと請求レートがリソース単位に基づいて設定されている場合、この属性はタスクのコストと売上予測に影響します。
- ポジション名 – 最終的に、作業を完了するリソースのプレースホルダーとして機能する汎用リソースの名前を入力します。
[リソース] フィールドには、汎用リソースまたは名前付きリソースが見つかると、その位置の名前が保持されます。
カテゴリ フィールドには、タスクをグループ化できるより幅広い作業の種類を示す値が格納されます。 このフィールドは、スケジュールやスタッフには影響しません。 代わりに、レポートにのみフィールドを使用します。
タスクの依存関係
Project Operationsのスケジュールを使用して、タスク間の先行リレーションシップを作成できます。 前のタスク フィールドでは、タスクが依存するタスクを示す 1 つ以上の値を使用します。 先行タスクの値をタスクに割り当てる場合、タスクは、すべての先行タスクを完了した後にのみ開始できます。 依存関係のため、タスクの計画された開始日は、先行オペレーション タスクが完了した日にリセットされます。
Project Operationsでは、4 つの依存関係の種類がサポートされています。
| 依存関係の種類 | Description |
|---|---|
| 終了から開始への依存関係(FS) | 既定の依存関係として、タスク B (後続タスク) はタスク A (先行タスク) の完了後にのみ開始できます |
| 開始 - 開始 (SS) | タスク B (後続タスク) は、タスク A (先行タスク) の開始後にのみ開始できます |
| 完了から完了へ (FF) | タスク B (後続タスク) は、タスク A (先行タスク) の完了後にのみ完了できます |
| スタート・トゥ・フィニッシュ (SF) | タスク B (後続タスク) は、開始タスク A (先行タスク) の後でのみ完了できます |
正確な計画のために、プロジェクト運用はプロジェクト マネージャーにリードとラグの概念を提供します。
| タイプ | Description |
|---|---|
| 即時 | タスク B (後続タスク) は、タスク A (先行タスク) が完了した直後に開始できます |
| ラグ | タスク B (後続タスク) は、タスク A (先行タスク) の終了後に指定したラグ期間が経過した後にのみ開始できます (正のオフセット) |
| リード | タスク B (後続タスク) は、タスク A (先行タスク) の完了前のリードタイム (負のオフセット) により早く開始できます。 |
タスク モードは、先行タスクまたは依存タスクの開始日と終了日に対して行った更新には影響しません。
タスク ラベル
タスクにラベルを適用してこの機能を使用し、共通点を素早く確認し、並べ替えやフィルターを行うことができます。 詳細については、「 ラベルを使用して Microsoft Project for the web でタスクを並べ替える」を参照してください。
タスク履歴

タスク履歴には、タスクに加えたすべての変更が記録されます。 編集ごとに、履歴には、変更を行ったユーザー、変更日時、変更したプロパティ、前の値、新しい値などの詳細が表示されます。
履歴には、次のような編集が含まれる変更が記録されます。
- ラベルの追加または削除
- 期間または作業量の変更
- チェックリストの編集
- 添付ファイルの追加または削除
- 任意のカスタム列に対する編集
期間、リソース カレンダー、およびプロジェクト カレンダーがタスクに与える影響について理解する
タスクの期間は、開始日の開始時刻からタスクの終了日時までの稼働時間です。 既定では、Project for the Web では、期間の測定単位が次のように定義されています。
| 期間のメジャー | 件数 |
|---|---|
| 1 日あたりの時間 | 8 |
| 1 週間あたりの時間数 | 40 |
| 1 ヶ月あたりの日数 | 20 |
プロジェクト レベルでこれらの期間の変換を編集して、作業時間がこれらの既定の期間とは異なる方法で定義されている地域のユーザーをサポートできます。 ゼロは、時間や日数に対して有効な数量ではありません。
Note
Project for the Web では、タスクの作業量を定義した場合にのみ、これらの期間 (既定またはカスタマイズ済み) を使用して時間に変換します。
割り当てられていないタスクは、スケジュールにプロジェクトのカレンダーを使用します。 ただし、最初にリソースを割り当てると、スケジュール エンジンによって、リソースのカレンダーを考慮するようにタスクが更新されます。 割り当てがあるタスクに対する後続の変更は、プロジェクトの スケジュール モード に従います。 タスクに対するカレンダーの影響の詳細については、「 Web 用プロジェクトのリソース カレンダー 」および「 タスクの開始時刻とプロジェクト」を参照してください。
Note
Project for the Web では、リソースカレンダーまたはプロジェクトカレンダーで定義した業務終了は考慮されません。
リソースのカレンダー ルールの終了日がタスクの終了日と重なる場合にのみ、リソースの割り当てを作成できます。 そのため、タスクの終了前にカレンダー ルールが終了した場合、リソースがタスクを実行するのに十分な時間がないため、割り当てはスケジュールされません。
たとえば、リソース カレンダーは 2023 年 3 月 1 日 (水) に開始されますが、2023 年 4 月 14 日 (金) に終了します。 このリソースを追加するプロジェクトでは、このリソースに割り当てたタスクを 2023 年 4 月 14 日より後に終了することはできません。 そうでなければ、リソースのカレンダーの最終日を過ぎているため、スケジュールされません。

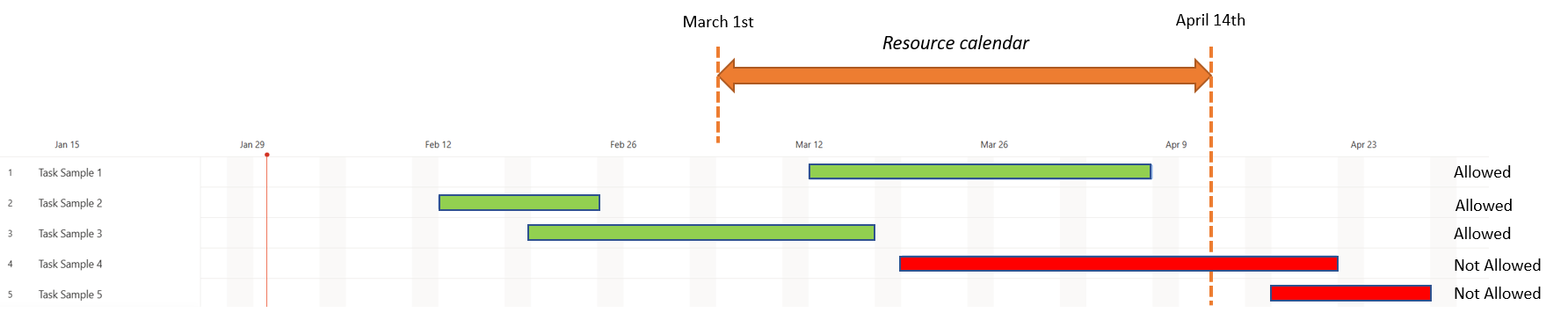

スクリーンショットでは、リソースの可用性最終日より前に終了するためスケジュール可能なタスクを緑色で示し、スケジュール不可のタスクを赤色で示しています。
アクセシビリティとキーボード ショートカット
スケジュール グリッドには完全にアクセスでき、ナレーター、JAWS、NVDA などのスクリーン リーダーで動作します。 (Microsoft Excel の場合と同様に) 方向キーを使用して、グリッド領域を移動できます。 Tab キーを使用して、対話型のユーザー インターフェイス要素を進めます。 ドロップダウン メニューを選択して開くには、下方向キー、Enter キー、または Space キーを使用します。
スプリントでプロジェクトを計画する
スプリントを使用して、アジャイル プロジェクト管理に基づいてプロジェクトを計画することもできます。 詳細については、「 Project for the web でスプリントでプロジェクトを計画する」を参照してください。
