次の方法で共有


有限キャパシティ プランニングとスケジューリング

有限キャパシティとは、さまざまなリソースの制限を考慮した場合に、特定の期間に生産できる作業量を把握するのに役立つアプローチです。 有限キャパシティ スケジューリングの目的は、プラント全体で均等かつ効率的なペースで作業を進めることです。

有限キャパシティ プランニングとスケジューリングでは、制限のない積荷のアプローチで作成されるよりも、現実的な生産プロセスのスケジュールが作成されます。 リソースに十分なキャパシティがない場合は、納期日が延期され、十分なキャパシティがある場合にジョブがスケジュールされます。

メモ

有限キャパシティ プランニングとスケジューリングは、計画の最適化または非推奨のマスター プラン エンジンのどちらを使用するかに関係なく、ほぼ同じように機能します。 ただし、計画の最適化では ボトルネック タイム フェンス パラメーターを使用しません。 計画の最適化を使用する場合、ボトルネック リソースは、常に、(有限キャパシティ タイム フェンスで示されるように) ボトルネック以外のリソースと同じタイム フェンスを使用してスケジュールされます。

有限キャパシティ機能の設定

有限キャパシティ機能を使用するには、キャパシティ プランニングをグローバルに有効にする必要があり、キャパシティ プランニングを使用するマスター プランと、適用される各リソースの両方で有限キャパシティ プランニングを有効にする必要があります。 有限キャパシティが有効になっている計画とリソースの場合、計画製造オーダーのスケジューリングでは、既に引当済みのキャパシティが考慮されます。 計画製造オーダーは、要求日から逆算してスケジュールされます。 最適なスケジュールを満たすだけのキャパシティがない場合、システムはより早い日付にコンポーネント品目を要求しようとします。 要件の変更に応じてキャパシティを変更できる場合 (シフトで働いている場合など)、計算された処理時間が不正確になるため、有限キャパシティ機能を使用しないでください。 スケジューリングでは、有限キャパシティが有効になっているリソースに対して既に引当済のキャパシティのみが考慮されます。 リソースの有限キャパシティを有効にすることで、有限キャパシティ タイム フェンスを変更できるようになります。

マスター プラン パラメーターのアクティブ化

有限キャパシティ機能を使用するには、マスター プランのパラメーター ページでキャパシティ プランニングを有効にする必要があります。

  1. マスター プラン > 設定 > マスター プランのパラメータ に移動します。
  2. 計画オーダー タブの キャパシティ プランニング セクションで、生産 オプションを はい に設定します。

マスター プランのアクティブ化

使用する各マスター プランで有限キャパシティ プランニングとスケジューリングを有効にする必要があります。

  1. マスター プラン > 設定 > プラン > マスター プラン の順に移動します。
  2. 一覧ペインで、有限キャパシティ プランニングとスケジューリングを使用するために設定するマスター プランを選択します。
  3. 全般 FastTab の 計画製造オーダー セクションで、有限キャパシティ オプションを はい に設定します。
  4. 設定する追加マスター プランごとに手順 2 と 3 を繰り返します。

リソースのアクティブ化

使用する各リソースで有限キャパシティ プランニングとスケジューリングを有効にする必要があります。

  1. 生産管理 > 設定 > リソース > リソースの順に移動します。
  2. 一覧ペインで、有限キャパシティ プランニングとスケジューリングを使用するために設定するリソースを選択します。
  3. 操作 FastTab のキャパシティ ボタン セクションで、有限キャパシティ オプションを はい に設定します。
  4. 設定する追加リソースごとに手順 2 と 3 を繰り返します。

このセクションでは、無限および有限のキャパシティ プランニングとスケジューリングの両方の作業方法を示す次の例を示します:

  • 例 1 – 無限キャパシティ プランニング
  • 例2 – 1 日のタイム フェンスでの有限キャパシティ プランニング
  • 例3 – 2 日のタイム フェンスでの有限キャパシティ プランニング

前提条件

3 つの例はすべて、このセクションで説明する前提条件を前提とします。

製品 Product1 には、次の操作を含むルートがあります。

工程番号。 工程名 リソース 実行時間 処理数量 次へ
10 溶接 溶接ライン 1 2 20
20 組み立て 組み立てライン 1 4

会社の作業者は 1 シフトで 8 時間 (8:00–16:00) 働いています。

Product124 個 に対してスケジュールされた製造オーダーがあります。 本日 + 3 日 の納期日があります。

プランの結果、システムは次の方法でリソースを読み込みます:

  • 溶接ライン: このリソースは、本日 8:00 から 本日 + 1 日 12:00 まで読み込まれます。
  • 組み立てライン: このリソースは、本日 + 1 日 12:00 から 本日 + 2 日 10:00 まで読み込まれます。

次の図は、結果のガント チャートを示しています (ビューを拡大するにはガント チャートを選択します)。

前提条件を示すガント チャート。

例 1 – 無限キャパシティ プランニング

この例では、有限キャパシティ プランニングの代わりに無限キャパシティ プランニングを使用する場合のプラン結果を示します。

マスター プランには次の関連設定があり、プランの有限キャパシティ プランニングは無効です。

  • 有限キャパシティ:いいえ

有限キャパシティ オプションは、両方の関連リソースに対して いいえ に設定され、有限キャパシティ プランニングを無効にします。

  • 溶接ライン
  • 組み立てライン

これで Product18 個 に対する新しい販売注文を追加し、計画を実行します。 その結果、システムは 本日 8:00 から 本日 12:00 まで溶接ラインを読み込みます。 溶接ラインの工程が完了した後、システムは 本日 12:00 から 本日 14:00 まで組み立てラインを読み込みます。

次の図は、結果のガント チャートを示しています (ビューを拡大するにはガント チャートを選択します)。

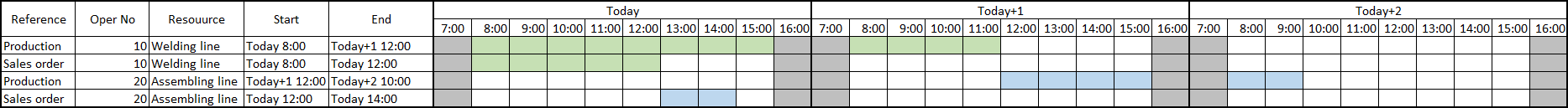

無限キャパシティ プランニングの例を示すガント チャート。

例2 – 1 日のタイム フェンスでの有限キャパシティ プランニング

この例では、有限キャパシティ プランニングと 1 日のタイム フェンスを使用する場合のプラン結果を示します。

マスター プランには次の関連設定があり、有限キャパシティ プランニングを有効にし、プランのタイム フェンスを設定します。

  • 有限キャパシティ:はい
  • 有限キャパシティ タイム フェンス:1

有限キャパシティ オプションは、両方の関連リソースに対して はい に設定され、有限キャパシティ プランニングを有効にします。

  • 溶接ライン
  • 組み立てライン

これで Product18 個 に対する新しい販売注文を追加し、計画を実行します。 その結果、システムは 本日 + 1 日 8:00 から 本日 + 1 日 12:00 まで溶接ラインを読み込みます。 溶接ラインの工程が完了した後、システムは 本日 + 1 日 12:00 から 本日 + 1 日 14:00 まで組み立てラインを読み込みます。 システムは 1 日だけの有限キャパシティを考慮します。

次の図は、結果のガント チャートを示しています (ビューを拡大するにはガント チャートを選択します)。

1 日のタイム フェンスで有限キャパシティ プランニングを示すガント チャート。

例3 – 2 日のタイム フェンスでの有限キャパシティ プランニング

この例では、有限キャパシティ プランニングと 2 日間のタイム フェンスを使用する場合のプラン結果を示します。

マスター プランには次の関連設定があり、有限キャパシティ プランニングを有効にし、プランのタイム フェンスを設定します。

  • 有限キャパシティ:はい
  • 有限キャパシティ タイム フェンス:2

有限キャパシティ オプションは、両方の関連リソースに対して はい に設定され、有限キャパシティ プランニングを有効にします。

  • 溶接ライン
  • 組み立てライン

これで Product18 個 に対する新しい販売注文を追加し、計画を実行します。 その結果、システムは 本日 + 1 日 12:00 から 本日 + 1 日 16:00 まで溶接ラインを読み込みます。 溶接ラインの工程が完了した後、システムは 本日 + 2 日 8:00 から 本日 + 2 日 10:00 まで組み立てラインを読み込みます。 システムは 2 日だけの有限キャパシティを考慮します。

次の図は、結果のガント チャートを示しています (ビューを拡大するにはガント チャートを選択します)。

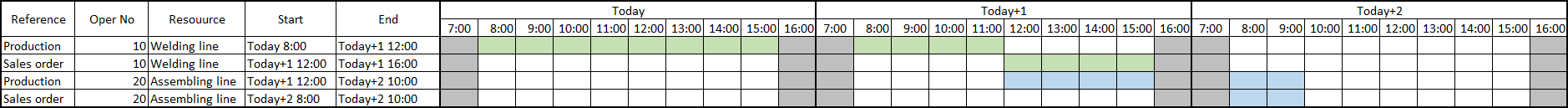

2 日間のタイム フェンスで有限キャパシティ プランニングを示すガント チャート。

重要

ビジネス ニーズに合わせて、必要に応じて常に有限キャパシティ タイム フェンスを設定する必要があります。 この記事で説明されている例は、単に機能を示しているにすぎません。 実際には、有限キャパシティ プランニングを使用するほとんどの製造元では、1 日のタイム フェンスはおそらく低すぎます。
