Бөлісу құралы:


Настройка и мониторинг выполнения спринта

Azure DevOps Services | Azure DevOps Server 2022 — Azure DevOps Server 2019

На протяжении всего спринта можно отслеживать отчет о спринте, чтобы определить, находится ли ваша команда на пути к завершению плана спринта. Существует два спринта доступные диаграммы сгорания: отчет в контексте Burndown Trend, доступный для просмотра из невыполненной работы команды, и мини-приложение Sprint Burndown, которое можно добавить на панель мониторинга.

Отчет и мини-приложение получают данные из Аналитики. Они поддерживают мониторинг сжигания на основе количества рабочих элементов или суммы точек истории или усилий, оставшихся работ или другого числового поля.

Отчет или мини-приложение можно добавить на панель мониторинга. Кроме того, вы можете отслеживать ход выполнения с помощью мини-приложений на основе аналитики или сгореть. Они предоставляют дополнительные параметры конфигурации.

На протяжении всего спринта можно отслеживать отчет о спринте, чтобы определить, находится ли ваша команда на пути к завершению плана спринта. Отчет спринта спринта поддерживает отслеживание сжигания на основе оставшихся работ, назначенных задачам спринта. Если вы не отслеживаете задачи или оставшиеся трудозадаты, можно использовать мини-приложения на основе аналитики и сгорания. Они предоставляют дополнительные параметры конфигурации.

Внимание

  • Удаление путей области или перенастройка путей итерации приводит к необратимой потере данных. Например, диаграммы мини-приложений сгореть и спринта, а также диаграммы скорости для команд с измененными путями области не будут отображать точные данные. Исторические диаграммы трендов ссылаются на путь области и путь итерации, так как они были определены во время каждого рабочего элемента. После удаления вы не сможете получить исторические данные для этих путей.
  • Вы можете удалять только области и пути итерации, которые больше не используются любыми рабочими элементами.

Используйте эту статью, чтобы узнать следующее:

  • Метрики, отслеживаемые в отчете и мини-приложении спринта
  • Действия группы, необходимые для отслеживания задач и оставшихся работ
  • Настройка интерактивных элементов управления для персонализации представления отчета о спринте сгоревшего спринта
  • Добавление отчета в контекстном отчете Burndown Trend на панель мониторинга
  • Настройка мини-приложений Sprint Burndown
  • Просмотр текущих и прошлых спринтов сгорает

Общие сведения обо всех диаграммах сгорения и сгорения, доступных вам, см . в руководстве по бернуну и сгорению.

  • Метрики, отслеживаемые в отчете и мини-приложении спринта
  • Действия группы, необходимые для отслеживания задач и оставшихся работ
  • Настройка мини-приложения Sprint Burndown
  • Просмотр текущих и прошлых спринтов сгорает

Примечание.

Отчеты о сгорении спринта являются производными от данных, отслеживаемых командой во время спринта или итерации. Дополнительные сведения см. в разделе "О командах и средствах Agile".

Отчет тренда в контексте Burndown

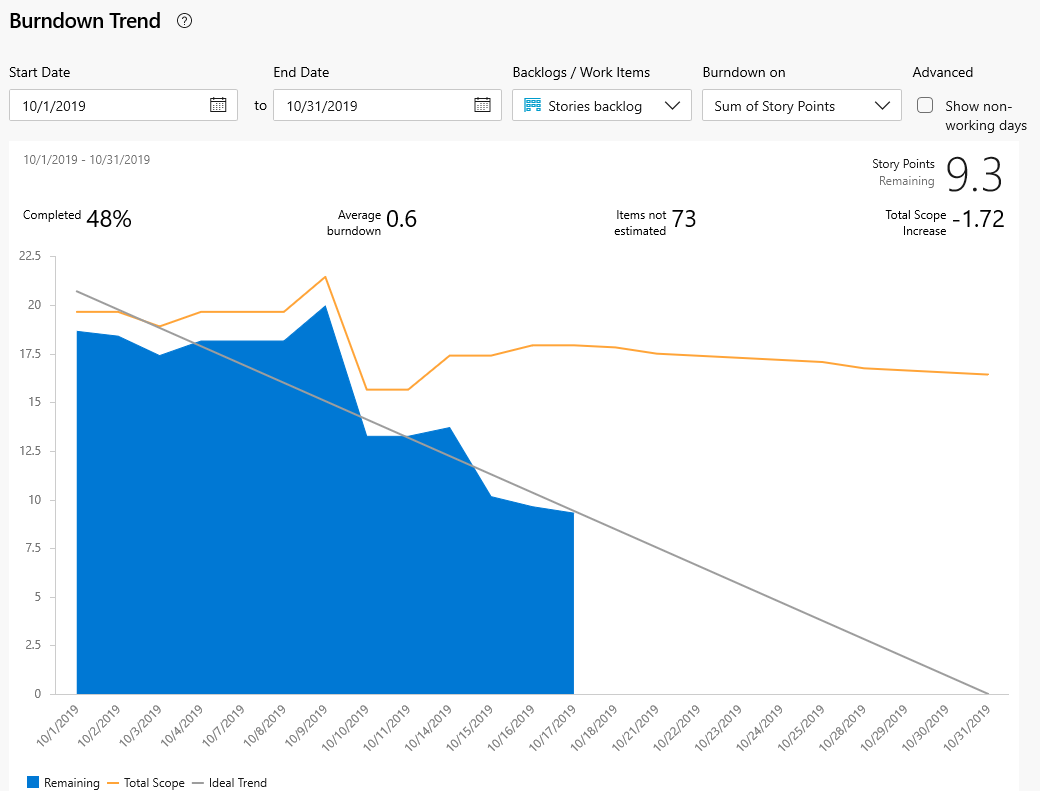

Отчет о тренде Burndown основан на количестве задач или оставшихся рабочих оценках или других числовых полях, которые определяются и обновляются на протяжении всего цикла спринта. Дополнительные сведения см. в разделе "Планирование Спринта". Чтобы открыть этот отчет, см . раздел "Открыть невыполненную работу с спринтом".

Отчет о работоспособном спринте сгорает примерно так, как на изображении, показанном здесь. Синяя область указывает количество рабочих элементов, активных или выполняемых каждый день спринта. Как показано в этом примере, один рабочий элемент по-прежнему активен в конце спринта. Строка "Общая область" указывает количество рабочих элементов, добавленных после запуска спринта. Линия идеальной тенденции вычисляется на основе количества рабочих элементов, дней в спринте и количества рабочих дней.

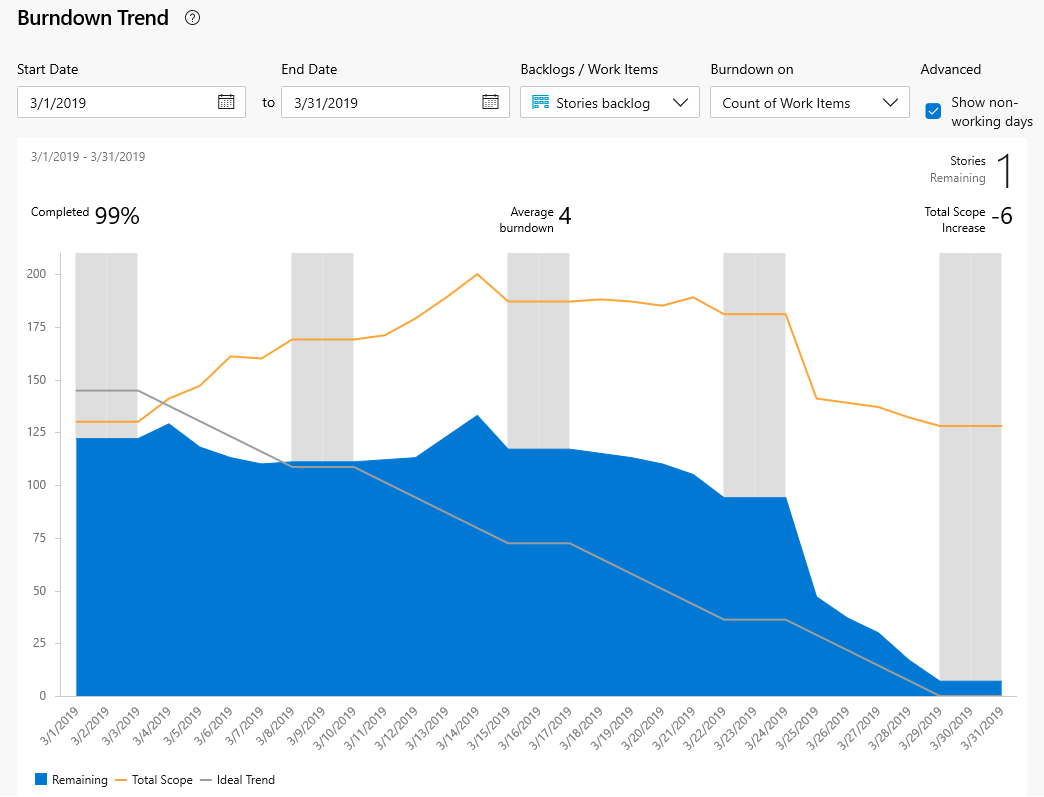

Снимок экрана: тенденция сжигания для указанных дат начала и окончания.

Поскольку отдельные члены команды могут обновлять свои рабочие элементы только один раз в неделю или каждые несколько дней, обычно существует шаблон сгоревшего на лестнице случая.

Примечание.

Строка "Общая область" отражает количество рабочих элементов, добавленных в спринт. Если итерация команды по умолчанию является @CurrentIteration, новые рабочие элементы добавляются в текущую итерацию. Область уменьшается по мере изменения пути итерации на другой спринт или рабочих элементов.

Отчет о спринте спринта в контексте основан на задачах и оценках оставшихся рабочих на протяжении всего цикла спринта. Дополнительные сведения см. в разделе "Планирование и доска задач спринта". Чтобы открыть диаграмму очистки спринта, см. раздел "Открыть диаграмму спринта", чтобы открыть диаграмму сгоревшего спринта.

Здоровая диаграмма спринта сгорает примерно так. Линия идеальной тренда соединяет две точки:

  • (1) Общая емкость команды в начале спринта.
  • (2) 0 Оставшихся работ в конце спринта.

Склон представляет скорость, с которой команда должна сжечь работу, чтобы завершить спринт вовремя.

Фактический график, синяя область, представляет общий объем запланированной работы спринта и как он изменяется на протяжении всего спринта. Синяя область соответствует сумме всех оставшихся рабочих наборов для всех задач спринта и, возможно, ошибок, имеющих текущий спринт в качестве пути итерации.

Снимок экрана: диаграмма работоспособного спринта сгоревшего спринта.

Мини-приложение Sprint Burndown

В каталоге мини-приложений вы найдете две версии мини-приложения Sprint Burndown: Sprint Burndown на основе аналитики и Sprint Burndown (устаревшая версия), которая создается из хранилища данных отслеживания работы.

Мини-приложение Sprint Burndown

Мини-приложение Sprint Burndown на основе аналитики позволяет легко отслеживать ход выполнения команды, показывая оставшуюся работу для данного спринта. Оставшаяся работа — это вертикальная ось и время — горизонтальная ось. Вы можете определить оставшуюся работу на основе историй или задач, подсчитывая рабочие элементы или суммируя поле.

Снимок экрана: мини-приложение Sprint Burndown, в котором отображается график сожжения.

Диаграммы предоставляют полезные метрики, которые помогут вам ответить на вопрос: на пути к завершению этого набора работ к концу спринта?

  • Процентная работа завершена
  • Количество рабочих элементов, которые не оцениваются, если используется поле, отличное от оставшейся работы
  • Среднее горевание
  • Общее увеличение области

Мини-приложение Sprint Burndown (устаревшая версия)

Мини-приложение Sprint Burndown (Устаревшая версия) добавляет диаграмму на основе оставшихся работ, определенных для задач в текущем спринте команды. Выберите эту версию, если у вас нет доступа к Аналитике. Параметры конфигурации включают выбор команды и размер мини-приложения.

Снимок экрана: мини-приложение Sprint Burndown Legacy, на котором показана диаграмма сжигания.

Если на панели мониторинга уже доступна устаревшая версия, вы можете легко обновить мини-приложение, изменив конфигурацию мини-приложения и установив новую версию. Вы всегда можете вернуться к устаревшей версии, снимите флажок.

Мини-приложение Sprint Burndown добавляет диаграмму на основе оставшейся работы, определенной для задач в текущем спринте команды. Для этого мини-приложения нет параметров конфигурации.

Снимок экрана: диалоговое окно конфигурации устаревшего мини-приложения Sprint Burndown.

Необходимые компоненты

  • Доступ.
    • Быть членом проекта с по крайней мере базовым доступом.
    • Чтобы добавить мини-приложение на панель мониторинга группы, будьте членом команды.
  • Разрешения: быть администратором группы или администратором проекта или иметь определенные разрешения на панель мониторинга, предоставленные вам.
  • Включение функций: включена доска. Если он отключен, ни один из мини-приложений аналитики отслеживания работы не отображается. Чтобы повторно включить ее, см. раздел "Включение или отключение службы".
  • Осведомленность о задачах. Помните о необходимых и рекомендуемых задачах, перечисленных далее в этой статье.
  • Доступ.
    • Быть членом проекта с по крайней мере базовым доступом.
    • Чтобы добавить мини-приложение на панель мониторинга группы, будьте членом команды.
  • Разрешения: быть администратором группы или администратором проекта или иметь определенные разрешения на панель мониторинга, предоставленные вам.
  • Включение функций:
    • Установлен и включен аналитика. Будьте членом группы "Администраторы коллекции проектов", чтобы добавить расширения или включить службу. Владельцы организации автоматически добавляются в эту группу.
    • Включена доска. Если он отключен, ни один из мини-приложений аналитики отслеживания работы не отображается. Чтобы повторно включить ее, см. раздел "Включение или отключение службы".

Действия группы для отслеживания задач и оставшихся работ

Чтобы отслеживать спринт сгоревание, команда должна запланировать спринты и назначить работу этим спринтам.

Если вы хотите отслеживать спринт сгорание на основе задач и оставшихся работ, ваша команда должна выполнить эти дополнительные действия.

Чтобы отслеживать спринт сгоревание, команда должна запланировать спринты и назначить работу этим спринтам. Чтобы диаграммы спринта сгорели отображали значимые данные, ваша команда должна выполнить эти дополнительные действия.

Обязательные действия

  • Определение и оценка задач для каждого элемента невыполненной работы продукта, над которым вы работаете в спринте. Если вы работаете из невыполненной работы команды и области задач, создаваемые элементы автоматически назначаются текущему спринту (итерации) и пути области по умолчанию вашей команды. Дополнительные сведения см. в разделе "Добавление задач в невыполненную работу" для поддержки планирования спринта.
  • Обновите оставшуюся работу для каждой задачи спринта по мере выполнения работы. Дополнительные сведения см. в разделе "Обновление задач" во время цикла спринта.
  • Определите задачи, которые занимают день или меньше, чтобы уменьшить влияние плохих оценок.
  • Не разделяйте задачи на подзадачи. Если задача разделена на подзадачи, укажите часы только для подзадач. Эти часы свернуты в виде суммарных значений для родительской задачи.
  • Обновите оставшийся рабочий день или несколько раз в течение недели, чтобы поддерживать мониторинг и достичь более гладкой диаграммы сжигания.
  • В конце спринта обновите состояние задачи завершенных задач и определите, как обрабатывать неполные задачи.

Пустая диаграмма очистки спринта

Если диаграмма очистки спринта отображается пустой, проверьте следующие моменты:

  • Назначены ли задачи спринту, связанному с диаграммой?
  • Вы назначили оставшиеся трудоемкие задачи, назначенные спринту?
  • Назначены ли родительские рабочие элементы задач одному спринту? В противном случае задачи могут отображаться в другом спринте, связанном с родительским элементом.

Открытие невыполненной работы Спринта

Вы просматриваете отчет о спринте спринта в контексте из невыполненной работы команды.

  1. На веб-портале откройте невыполненную работу спринта вашей команды.

    1. Убедитесь, что выбран правильный проект.
    2. Выберите Boards Sprints> и выберите правильную команду в меню селектора команды.
    3. Выберите невыполненная работа.

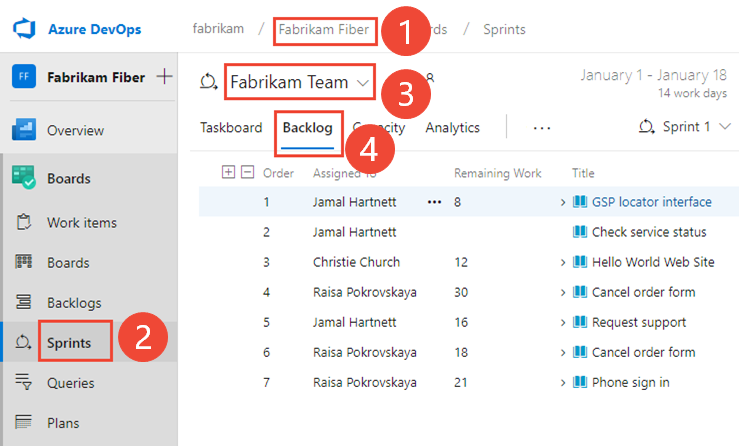

    Снимок экрана: выбор невыполненной работы в Azure Boards.

    Чтобы выбрать другую команду, откройте селектор и выберите другую команду или выберите параметр "Просмотреть каталог Sprint". Кроме того, можно ввести ключевое слово в поле поиска, чтобы отфильтровать список невыполненных журналов команды для проекта.

    Снимок экрана: параметр выбора другой команды в Azure Boards.

  2. Чтобы выбрать другой спринт, отличный от показанного, откройте селектор спринта и выберите нужный спринт.

    Снимок экрана: параметр выбора другого спринта в Azure Boards.

    Система перечисляет только те спринты, которые были выбраны для текущего фокуса команды. Если вы не видите нужные спринты, выберите "Создать Спринт " в меню и выберите " Выбрать существующую итерацию". Дополнительные сведения см. в разделе "Определение путей итерации".

  1. В веб-браузере откройте невыполненную работу спринта вашей команды.

    1. Убедитесь, что выбран правильный проект.
    2. Выберите Boards Sprints> и выберите правильную команду в меню селектора команды.
    3. Выберите невыполненная работа.

    Снимок экрана: выбор невыполненной работы в Azure Boards.

    Чтобы выбрать другую команду, откройте селектор и выберите другую команду или выберите команду "Обзор всех спринтов". Кроме того, можно ввести ключевое слово в поле поиска, чтобы отфильтровать список невыполненных журналов команды для проекта.

    В SScreenshot показано, как выбрать другую команду в Azure Boards 2019.

  2. Чтобы выбрать другой спринт, отличный от показанного, откройте селектор спринта и выберите нужный спринт.

    Снимок экрана: параметр выбора другого спринта в Azure Boards 2019.

    Система перечисляет только те спринты, которые были выбраны для текущего фокуса команды. Если вы не видите нужные спринты, выберите "Создать спринт " в меню и выберите " Выбрать существующую итерацию". Дополнительные сведения см. в разделе "Определение путей итерации".

Просмотр отчета тренда в контексте Burndown

  1. Чтобы открыть отчет о сгорении Sprint, выберите "Аналитика".

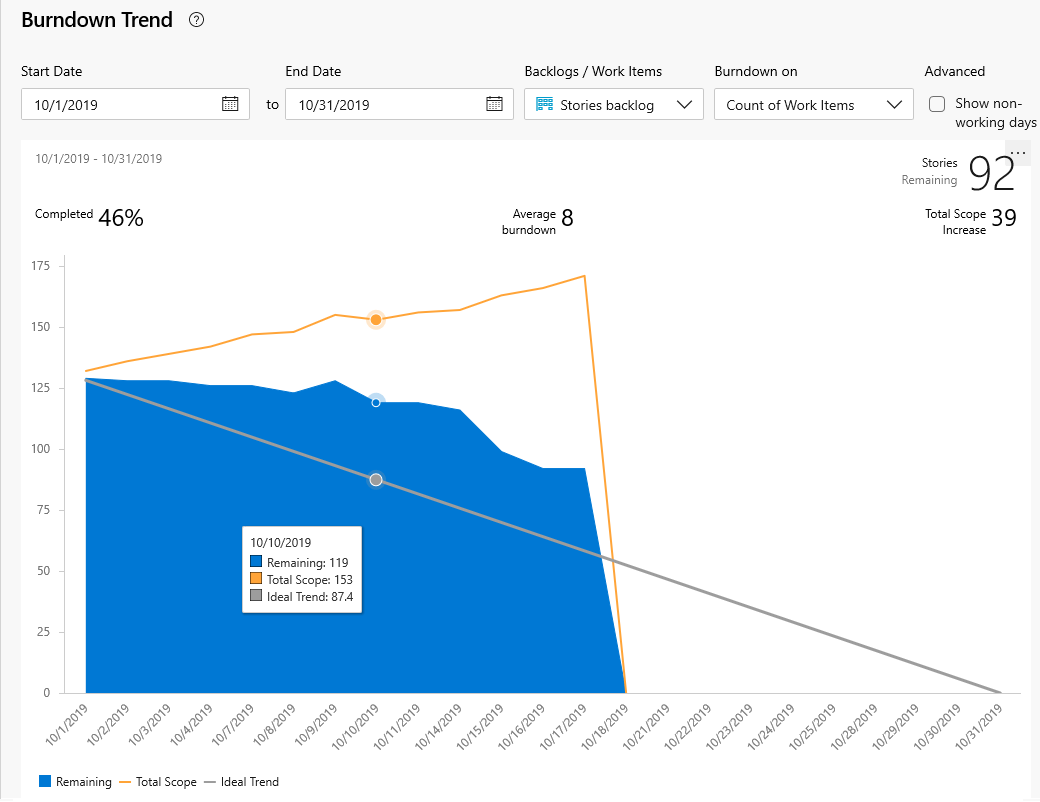

    Снимок экрана: вкладка Azure DevOps Analytics для спринтов.

  2. Используйте интерактивные элементы управления для выбора из следующих параметров:

    1. Дата начала и дата окончания спринта. Эти даты по умолчанию относятся к текущим датам спринта итерации команды.
    2. Невыполненные или рабочие элементы , на которые нужно сгореть, либо журнал невыполненной работы продукта (истории, проблемы, элементы невыполненной работы продукта или требования), либо невыполненные задачи для использования. Выбор влияет на параметры, доступные для меню Burndown .
    3. Поле Burndown для вычисления сгорения либо количество рабочих элементов, либо сумма поля, например "Точки истории", "Усилия" или "Размер".
    4. Проверьте или снимите флажок Показать нерабочие дни. Нерабочие дни отображаются как серые полосы в фоновом режиме при включении. По умолчанию нерабочие дни задаются для команды и для спринта команды на странице емкости. Дополнительные сведения см. в разделе "Настройка емкости спринта".

    Выберите "Сброс", чтобы сбросить элементы управления на параметры по умолчанию. По умолчанию даты задаются для выбранного спринта. Изменения дат начала и окончания не изменяют определения дат спринта.

  3. Если вы не отслеживаете оставшиеся трудозадаты в задачах, вы можете просматривать сгорание на основе количества рабочих элементов или задач. Чтобы отобразить сводку данных за определенный день, наведите указатель мыши на любую точку на диаграмме.

При выборе просмотра невыполненной работы задач и суммы оставшихся работ в синей области отображается сумма оставшихся трудоемких работ в день для тех задач, которые по-прежнему активны или выполняются. По мере обновления оставшейся работы диаграмма указывает частоту сжигания. Линия тренда области указывает на добавление оставшихся работ после начала спринта. Идеальная линия тренда указывает идеальную скорость отжига для спринта. Линии емкости отображаются только в том случае, если команда настроит емкость.

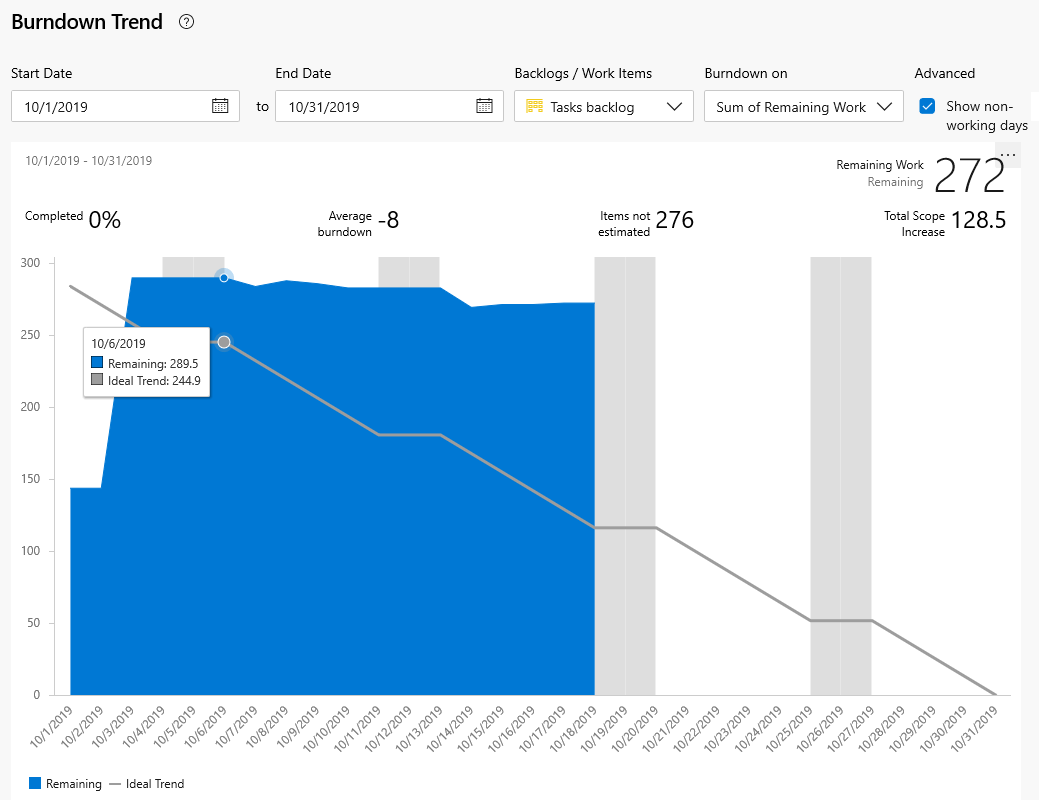

Снимок экрана: тенденция burndown на основе оставшейся работы.

Примечание.

Параметры полей суммы зависят от числовых полей, определенных для типов рабочих элементов категории задач и требований. Наиболее распространенные поля, используемые для отображения тенденции сгоревшего времени:

Выбранные элементы задаются только для вас и сохраняются в сеансах, пока не измените их.

Снимок экрана: открытие диаграммы очистки спринта для Azure DevOps 2019.

Добавление отчета на панель мониторинга

  1. Чтобы добавить отчет на панель мониторинга, выберите значок действий и нажмите кнопку "Копировать на панель мониторинга".

    Снимок экрана: отчет аналитики в контексте, параметр

  2. Выберите панель мониторинга и нажмите кнопку "ОК".

Добавление мини-приложения Sprint Burndown на панель мониторинга

Вы можете добавить мини-приложение Sprint Burndown на панель мониторинга и выбрать команду, ход выполнения которой вы хотите отслеживать. Эти мини-приложения настраивают для одной или нескольких команд.

  1. Если вам нужно добавить мини-приложение Sprint Burndown на панель мониторинга, сделайте это сейчас.

    Вы можете отфильтровать диалоговое окно "Добавить мини-приложение" с помощью спринта, чтобы быстро найти два мини-приложения, доступных вам.

    Снимок экрана: диалоговое окно

  2. Чтобы настроить мини-приложение, щелкните значок действий и нажмите кнопку "Настроить".

    Снимок экрана: пункт меню

  1. Нажмите кнопку "Изменить", чтобы добавить мини-приложение "Спринт" на панель мониторинга команды.

    Каталог мини-приложений автоматически открывается. Перетащите мини-приложение Sprint Burndown на панель мониторинга.

  2. Завершив добавление, нажмите кнопку "Готово редактирование".

    На панель мониторинга добавляется диаграмма спринта для текущего спринта. Нет параметра конфигурации, связанного с этим мини-приложением.

    Снимок экрана: мини-приложение Sprint Burndown Legacy.

Настройка мини-приложения Sprint Burndown на основе Аналитики

  1. Чтобы настроить мини-приложение, выберите значок действий и выберите параметр "Настройка ".

    Снимок экрана: диалоговое окно настройки мини-приложения Sprint Burndown.

  2. Измените название мини-приложения и выберите предпочитаемый размер. Мини-приложение Sprint Burndown может масштабироваться до 10x10.

  3. Выберите указанные ниже параметры.

    • Команда. Выберите команду, которую вы хотите отслеживать.
    • Невыполненные работы и рабочие элементы: выберите рабочие элементы, которые необходимо включить в сгорание. Вы можете выбрать любой невыполненной работы или конкретный тип рабочего элемента.
    • Сгореть: Выберите, как вы хотите сгореть. Вы можете сгореть по количеству рабочих элементов или сумме на основе выбранного поля.
    • Выберите итерацию: можно выбрать @CurrentIteration или определенную итерацию.
    • Период времени. Если вы выбрали @CurrentIteration, эти даты не изменяются. Они автоматически даты начала и окончания текущей итерации. Если выбрана определенная итерация, можно настроить дату начала и окончания для диаграммы сжигания.
  4. Дополнительные функции. Выберите следующие параметры, которые необходимо добавить на диаграмму.

    • Показать общую область: отображает как исторические, так и прогнозируемые области.
    • Показывать нерабочие дни: отображает нерабочие дни на горении. При отображении нерабочие дни затеняются.
    • График, оставшийся с использованием цвета типа рабочего элемента: отображает оставшиеся работы на основе цвета типа рабочего элемента, а не синего цвета по умолчанию. Если включены несколько рабочих элементов, он стекает цвета по типу рабочего элемента.

Настройка мини-приложения Sprint Burndown (устаревшая версия)

Чтобы настроить мини-приложение, выберите значок действий и выберите параметр "Настройка ".

Снимок экрана: диалоговое окно конфигурации устаревшего мини-приложения Sprint Burndown.

Если на панели мониторинга уже доступна устаревшая версия, можно легко обновить мини-приложение, изменив конфигурацию мини-приложения. Теперь выберите " Попробовать новую версию". Вы всегда можете вернуться к устаревшей версии, отменив выбор параметра.

Текущие и прошлые диаграммы спринта сгоревшего спринта

По завершении каждого спринта система сохраняет журнал действий.

Чтобы просмотреть прошлый спринт и ее диаграмму сгоревшего, выберите спринт из селектора Sprint.

Снимок экрана: здесь можно выбрать прошлый спринт из селектора спринта.

Вы можете просмотреть отчеты о спринте сгоревшего в контексте, чтобы отобразить шаблоны команд в выполнении. Диаграммы сгорения сохраняют запись способности команды планировать и оценивать.

Спринт 1 Спринт 2 Спринт 3

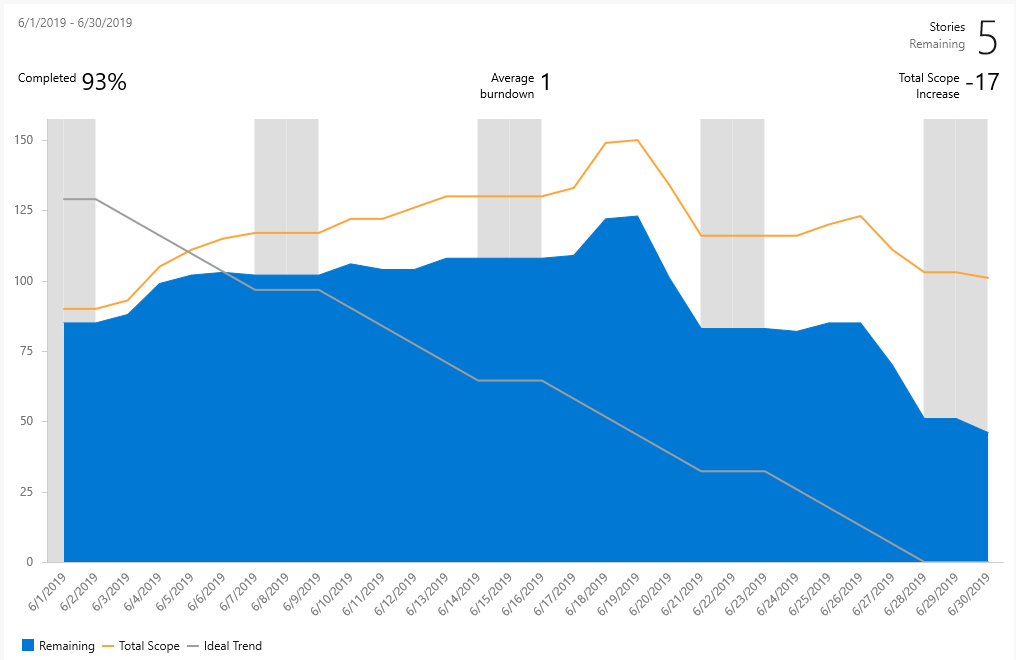

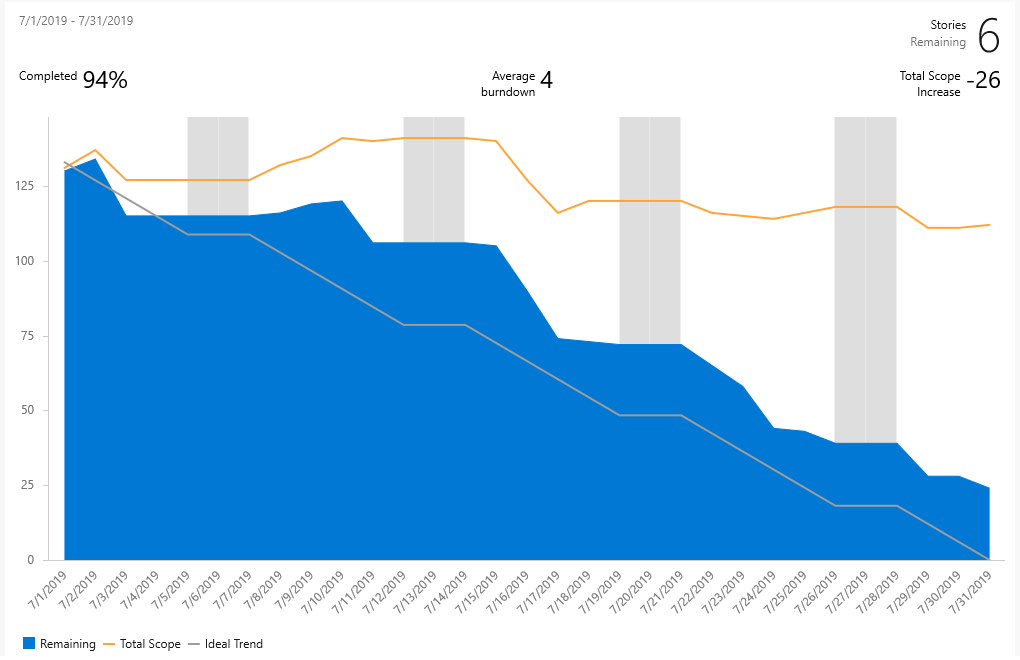

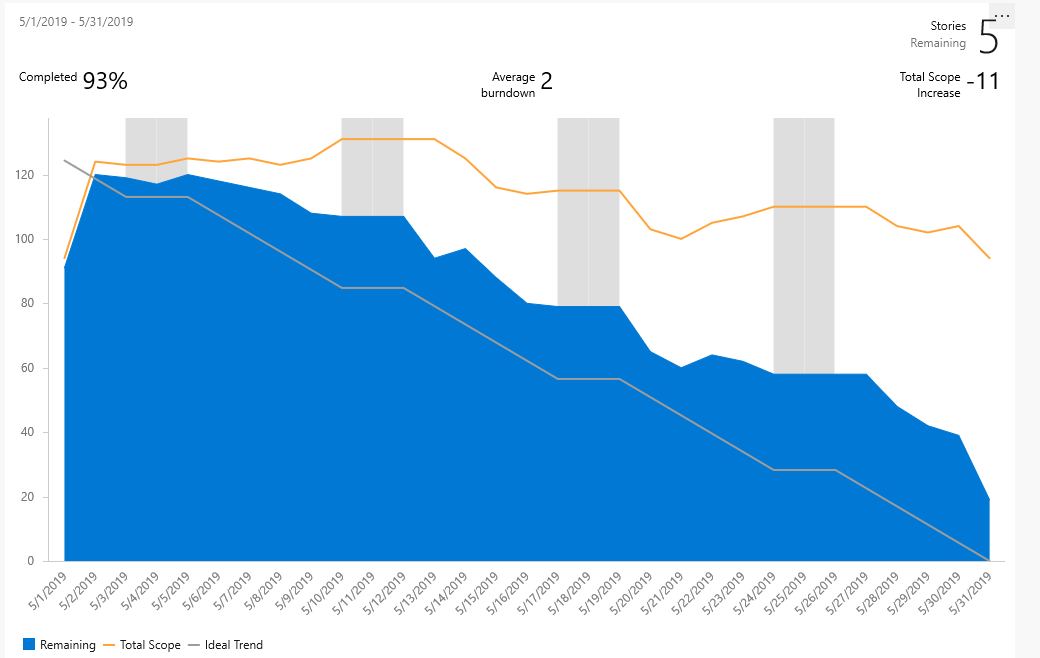

Снимок экрана: диаграмма для Sprint 1. Снимок экрана: диаграмма для Sprint 2. Снимок экрана: диаграмма для Sprint 3.

Teams может периодически просматривать эти отчеты во время ретроспективы спринта. Это может вызвать полезные обсуждения и привести к настройке одной или нескольких целей спринта, таких как:

  • Как прогнозируемые скорости соответствуют фактической скорости?
  • Как можно точнее определить, сколько ваша команда может достичь в спринте?
  • Как вы можете завершить работу на более регулярном темпе на протяжении спринта?
