포트폴리오 분석의 리소스 시나리오 모델링

Microsoft Project Online 2026년 9월에 사용이 중지됩니다. 자세한 내용은 이 공지 사항을 참조하세요. Microsoft Project Online 사용 중지 중: 알아야 할 사항

요약: PWA 포트폴리오 분석 기능을 사용하여 리소스 시나리오를 모델링하는 방법을 알아봅니다.

적용 대상: Project Online, Project Server 2016, Project Server 2013

리소스 분석은 작업 수요 및 리소스 공급과 일치하는 프로세스입니다. PWA(Project Web Application)에서 사용하도록 설정된 프로젝트 포트폴리오 분석 방법 중 하나입니다. 리소스 제약 조건 분석은 PWA의 핵심 기능이며 Project Online 지원되는 Project Server 버전에서 사용할 수 있습니다.

또한 PWA는 작업 수요를 사용 가능한 자금과 일치하도록 비용 제약 조건 분석을 지원합니다.

PWA에서 리소스 분석을 수행하려면 다음 세 가지 입력이 필요합니다.

  • 자원이 예상된 정의된 프로젝트 포트폴리오

  • 정의된 리소스 풀

  • 우선 순위가 지정된 프로젝트 목록

이 문서에서는 PWA에서 리소스 분석 화면을 해석하고 사용하는 방법을 설명합니다. 이 화면은 비용 분석 화면에서 시나리오를 저장한 후에 사용할 수 있습니다.

도구 모음의 리소스 분석 옵션입니다.

이 리소스 분석 화면은 다음 세 가지 구성 요소로 분할됩니다.

  • 메트릭

  • 시나리오 차트

  • 프로젝트 Gantt 차트/요구 사항 세부 정보

리본에서 사용할 수 있는 다양한 보고서를 사용하여 추가 기능을 사용할 수 있습니다.

메트릭

화면 왼쪽 위에 있는 메트릭 표에는 높은 수준의 시나리오 계산이 표시됩니다.

샘플 메트릭 그리드.

합계 섹션에 사용자 지정 필드를 추가할 수 있습니다. 이러한 필드는 포트폴리오에 영향을 미치는 변수의 계산된 지표를 제공합니다.

다양한 계산 옵션은 옵션 탭을 통해 제어할 수 있습니다. 이 탭의 기본 컨트롤은 단위 필드입니다. 단위 는 FTE 또는 비용 중 하나로 설정할 수 있습니다.

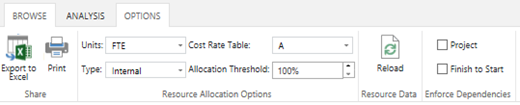

옵션 탭.

옵션 탭의 단위 옵션을 "FTE"로 설정하면 리소스 제약 조건 섹션의 리소스 대여 셀을 편집할 수 있습니다. 포트폴리오를 지원하기 위해 고용할 추가 리소스 수를 입력할 수 있습니다. 시스템은 이러한 추가 리소스의 비용을 계산합니다.

옵션 탭의 단위 옵션을 "비용"으로 설정하면 리소스 제약 조건 섹션에 추가 리소스가 표시됩니다. 이 필드에 리소스에 대한 추가 자금을 입력할 수 있습니다. 시스템은 이러한 자금으로 고용될 수 있는 추가 리소스 수를 계산합니다.

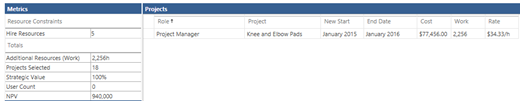

샘플 리소스 메트릭 그리드.

옵션 탭은 다음과 같은 몇 가지 다른 계산 변수를 제어합니다.

항목 옵션 영향
단위

FTE

비용

  • "FTE"는 리소스 제약 조건을 토글하여 리소스 고용을 표시합니다. 그런 다음 포트폴리오를 지원하기 위해 고용할 리소스 수를 입력할 수 있습니다. 시스템은 필요한 역할과 평균 속도에 따라 비용을 예측합니다.

  • "비용"은 리소스 제약 조건을 토글하여 추가 리소스를 표시합니다. 그런 다음 포트폴리오를 지원하기 위해 지출할 추가 자금을 입력할 수 있습니다. 시스템은 프로젝트 수요 및 필요한 역할의 평균 속도에 따라 고용할 역할을 추정합니다.

유형

내부

외부

  • 내부 리소스는 기술에 대한 첫 번째 격차가 있을 때 풀 타임으로 고용됩니다. 내부 채용으로 이러한 리소스는 포트폴리오 계획 기간의 나머지 기간 동안 직원에 남아 있습니다. (내부 리소스는 외부 리소스보다 훨씬 더 비쌀 수 있습니다.)

  • 외부 리소스는 짧은 기간 동안만 고용된 다음 종료될 수 있습니다. 외부 리소스를 파트타임으로 고용할 수도 있습니다. 외부 리소스에 대한 최소 할당은 할당 임계값 셀에 설정됩니다.

비용 테이블 A-E 각 리소스에는 최대 5개의 표준 비용이 있을 수 있습니다. 이러한 요금은 비용 테이블 A, B, C, D 및/또는 E에 저장됩니다. 시스템은 역할에 대한 표준 속도를 해당 역할의 모든 리소스에 대한 비용의 평균으로 계산합니다. 이 필드를 전환하여 추가 리소스 비용 예측에 사용할 다른 요금을 선택할 수 있습니다.
할당 임계값 할당 임계값은 외부 리소스를 고용할 수 있는 최소 할당을 제어합니다. 예를 들어 할당 임계값을 25%로 설정하여 외부 리소스를 .25 FTE 단위로 계산할 수 있습니다.

추가 리소스 모델링

PWA는 전체 포트폴리오에 리소스를 추가하는 것이 미치는 영향을 평가할 수 있습니다. 리소스 대여 상자에 추가하려는 리소스 수를 입력한 다음 리본에서 다시 계산 을 클릭합니다. 이러한 계산은 옵션 탭의 설정에 의해 영향을 받습니다.

도구 모음의 리소스 분석 옵션입니다.

리소스 분석 보기는 제공할 수 있는 프로젝트 수를 표시하도록 업데이트되며, 고용 된 리소스 보고서 (리본의 보고서 아래)는 고용해야 하는 리소스 역할을 표시하도록 업데이트됩니다.

도구 모음에 대한 보고서입니다.

시나리오 차트

리소스 시나리오를 저장하면 시나리오 차트에 표시됩니다.

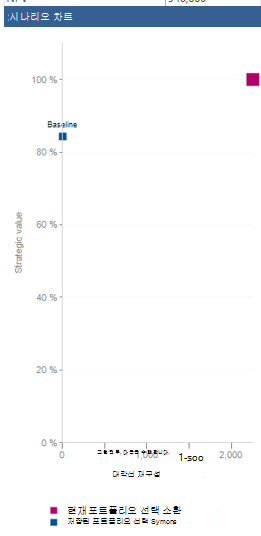

샘플 시나리오 차트.

시나리오 차트는 비용 및 전략적 가치별로 각 시나리오를 보여 주는 분산 그래프입니다. 이 차트에 표시된 비용은 더 많은 리소스를 고용하는 데 필요한 추가 비용(예: 추가 리소스 비용)입니다.

Gantt 차트 보기

리소스 분석 기능을 사용하면 사용자가 시나리오 내의 프로젝트에 대해 가상 분석을 수행할 수 있습니다.

샘플 Gantt 차트 보기.

전체 포트폴리오에 미치는 영향을 평가하기 위해 다음 변수를 수정할 수 있습니다.

변수 인터페이스
분석 내/외부 프로젝트 강제 적용 Gantt 차트: 강제 입력/출력 열
프로젝트 시작 날짜 변경 Gantt 차트: 새 시작 열
자원 추가 메트릭
프로젝트 종속성 프로젝트 종속성 인터페이스

강제 프로젝트 인/아웃

프로젝트는 Gantt 차트 보기에서 계산을 강제로 또는 외부로 강제할 수 있습니다.

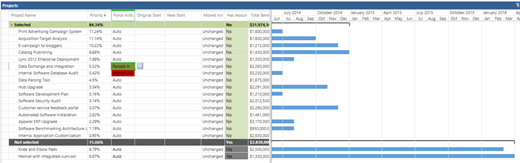

강제 입력이 강조 표시된 샘플 Gantt 차트입니다.

이 기능은 비용 분석 모듈의 유사한 함수와 매우 유사합니다. 프로젝트를 계산에서 강제로 제외할 수 있습니다. 이렇게 하면 다른 프로젝트를 지원하기 위해 해당 프로젝트의 리소스가 해제됩니다. 프로젝트를 강제로 계산할 수도 있습니다. 프로젝트를 강제로 적용하면 다른 프로젝트에서 리소스가 전환할 수 있습니다.

프로젝트 시작 날짜 이동

프로젝트를 달력 앞뒤로 이동하면서 자원 할당에 어떤 영향을 미치는지 확인할 수 있습니다.

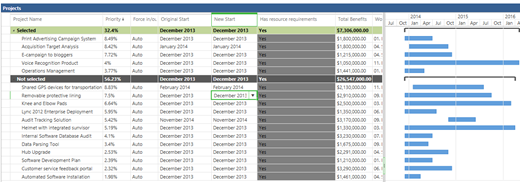

날짜가 강조 표시된 샘플 차트입니다.

다양한 프로젝트 일정을 실험하면 더 많은 프로젝트를 포트폴리오에 맞추는 데 도움이 될 수 있습니다.

프로젝트의 시작 날짜를 이동하려면 리본에서 Gantt 차트 를 클릭한 다음 이동하려는 프로젝트의 새 시작 월을 선택한 다음 다시 계산을 클릭합니다.

리소스 분석 Gantt 차트에서 시작 날짜를 변경해도 프로젝트의 실제 시작 날짜에는 영향을 주지 않습니다. 시나리오 커밋 을 선택하면 새 날짜가 새 시작 날짜 필드라는 필드에 저장됩니다.

요구 사항 세부 정보

PWA는 시나리오가 리소스 풀에 미치는 영향을 분석하는 여러 가지 방법을 제공합니다.

분석 탭에 요구 사항 세부 정보 옵션이 강조 표시되어 있습니다.

요구 사항 세부 정보 보기를 사용하면 계산된 시나리오를 더 자세히 검토할 수 있습니다.

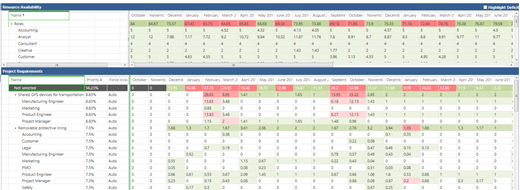

샘플 요구 사항 세부 정보 보기.

페이지 맨 위에 있는 리소스 가용성 섹션에는 엔터프라이즈 리소스 풀에 정의된 리소스의 요약이 표시됩니다.

샘플 리소스 가용성 보기.

페이지 오른쪽 위에 있는 적자 강조 표시 옵션을 전환하여 프로젝트 포트폴리오에 과도하게 커밋된 역할을 강조 표시합니다.

샘플 강조 표시 적자 보기.

프로젝트 요구 사항 표에는 여러 유용한 필드가 표시됩니다.

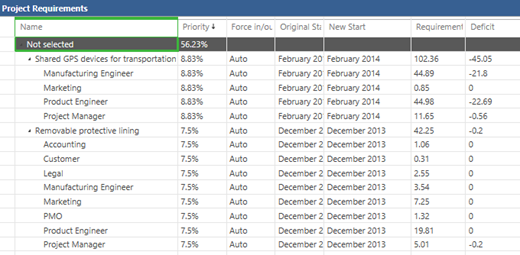

샘플 프로젝트 요구 사항 표.

필드 설명
우선 순위 프로젝트에 대해 설정한 우선 순위입니다.
강제 인/아웃 프로젝트를 설정할 때 프로젝트의 상태 표시합니다.
원래 시작 프로젝트 계획에서 예약된 프로젝트의 시작 날짜입니다.
새 시작 리소스 분석에서 정의한 새 시작 날짜입니다.
요구 사항 요구 사항 필드는 프로젝트에 필요한 총 사용자 월 수를 나타냅니다.
적자 적자 필드는 사용 가능한 리소스 공급을 초과하는 총 사용자 월 수를 나타냅니다.

적자 및 잉여 보고서

분석 탭에서 보고서 단추를 클릭하여 PWA 내에 제공된 두 보고서에 액세스합니다.

  • 적자 흑자 보고서

  • 고용된 리소스 보고서입니다.

분석 탭에 강조 표시된 보고서 옵션입니다.

적자 및 잉여 보고서에는 리소스 풀의 요약이 표시됩니다.

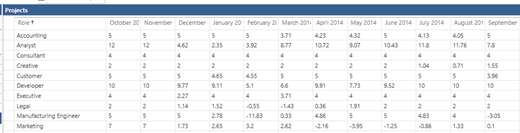

샘플 적자 및 잉여 보고서.

양수는 필요한 것보다 더 많은 리소스가 있는 위치를 보여 줍니다. 음수는 리소스가 충분하지 않음을 나타냅니다. 이러한 숫자는 비용 분석 시나리오의 모든 프로젝트를 기반으로 합니다.

고용된 리소스 보고서

고용된 리소스 보고서를 실행하여 리소스 분석 재계산의 영향을 확인합니다.

분석 탭에 강조 표시된 보고서 옵션입니다.

이 보고서는 적자를 채우기 위해 시스템이 고용할 리소스에 대한 주요 세부 정보를 표시합니다.

샘플 고용된 리소스 보고서입니다.

고용된 리소스 보고서에는 다음 필드와 계산이 표시됩니다.

필드 설명
역할 추가 리소스가 필요한 시스템에서 식별되는 역할입니다.
Project 리소스가 필요한 프로젝트입니다.
새 시작 리소스의 시작 날짜입니다.
종료 날짜 리소스의 종료 날짜입니다. 이는 내부 또는 외부 리소스에 대한 옵션 탭에서 선택한 옵션의 영향을 받습니다.
비용 역할당 기간 X 평균 속도에 따라 총 리소스 비용의 계산된 요약입니다.
일하다 새 시작 날짜와 종료 날짜 사이에 리소스가 작동하는 시간입니다. 이는 내부 또는 외부 리소스에 대한 옵션 탭에서 선택한 옵션의 영향을 받습니다.
속도는 특정 필수 역할에 매핑된 리소스 풀에 있는 모든 리소스의 평균 표준 속도입니다.

이제 시나리오를 저장하고 다른 저장된 시나리오와 비교할 준비가 되었습니다.
