W module Zarządzanie składnikami majątku można obliczać wydajności:
- wierszy harmonogramu konserwacji
- zleceń pracy, które nie zostały jeszcze zaplanowane
- zaplanowanych zleceń pracy
Jest to przydatne w przypadku, gdy użytkownik chce uzyskać przegląd spodziewanego obciążenia wydajności w danym okresie. Obliczanie obciążenia wydajności można wykonać dla wszystkich składników majątku lub wybranych składników majątku. Można również dokonać obliczeń dotyczących działań przestojów konserwacyjnych lub pul zleceń pracy.
Kliknij Zarządzanie składnikami majątku>Zapytania>Obciążenie wydajności lub Zarządzanie składnikami majątku>Pule zleceń pracy>Wszystkie pule zleceń pracy / Aktywne pule zleceń pracy> > na liście wybierz pulę zleceń pracy > przycisk >Obciążenie wydajności lub Zarządzanie składnikami majątku>Działania w ramach przerwy konserwacyjnej>Wszystkie działania w ramach przerwy konserwacyjnej / Aktywne działania w ramach przerwy konserwacyjnej> > wybierz działanie w ramach przerwy konserwacyjnej z listy > przycisk >Obciążenie wydajności.
W oknie dialogowym Oblicz obciążenie wydajności określ okres, dla którego zostaną wykonane obliczenia, za pomocą pól Data/godzina rozpoczęcia i Data/godzina zakończenia.
Wybierz wartość „Tak” na przełączniku Uwzględnij harmonogram konserwacji, jeśli wiersze harmonogramu konserwacji mają zostać uwzględnione w obliczeniach.
Wybierz wartość „Tak” na przełączniku Uwzględnij zlecenie pracy, jeśli zadania zlecenia pracy mają zostać uwzględnione w obliczeniach.
Pola Poziom można użyć, aby wskazać, jak szczegółowe mają być wiersze obciążenia wydajności dotyczące lokalizacji czynności konserwacyjnych.
Jeśli na przykład w polu wstawiono liczbę „1” i istnieje wielopoziomowa struktura lokalizacji czynności konserwacyjnych, wszystkie wiersze kontroli harmonogramu konserwacji i zlecenia pracy w lokalizacji czynności konserwacyjnych będą wyświetlane na najwyższym poziomie, dlatego godziny w wierszu mogą być dodawane z lokalizacji czynności konserwacyjnych znajdujących się na niższym poziomie.
W przypadku wstawienia liczby „0” w polu Poziom zostanie wyświetlony szczegółowy wynik zawierający wszystkie wiersze harmonogramu konserwacji i wszystkie zlecenia pracy na każdym poziomie lokalizacji czynności konserwacyjnych, z którymi są powiązane.
Kliknij OK, aby rozpocząć obliczanie.

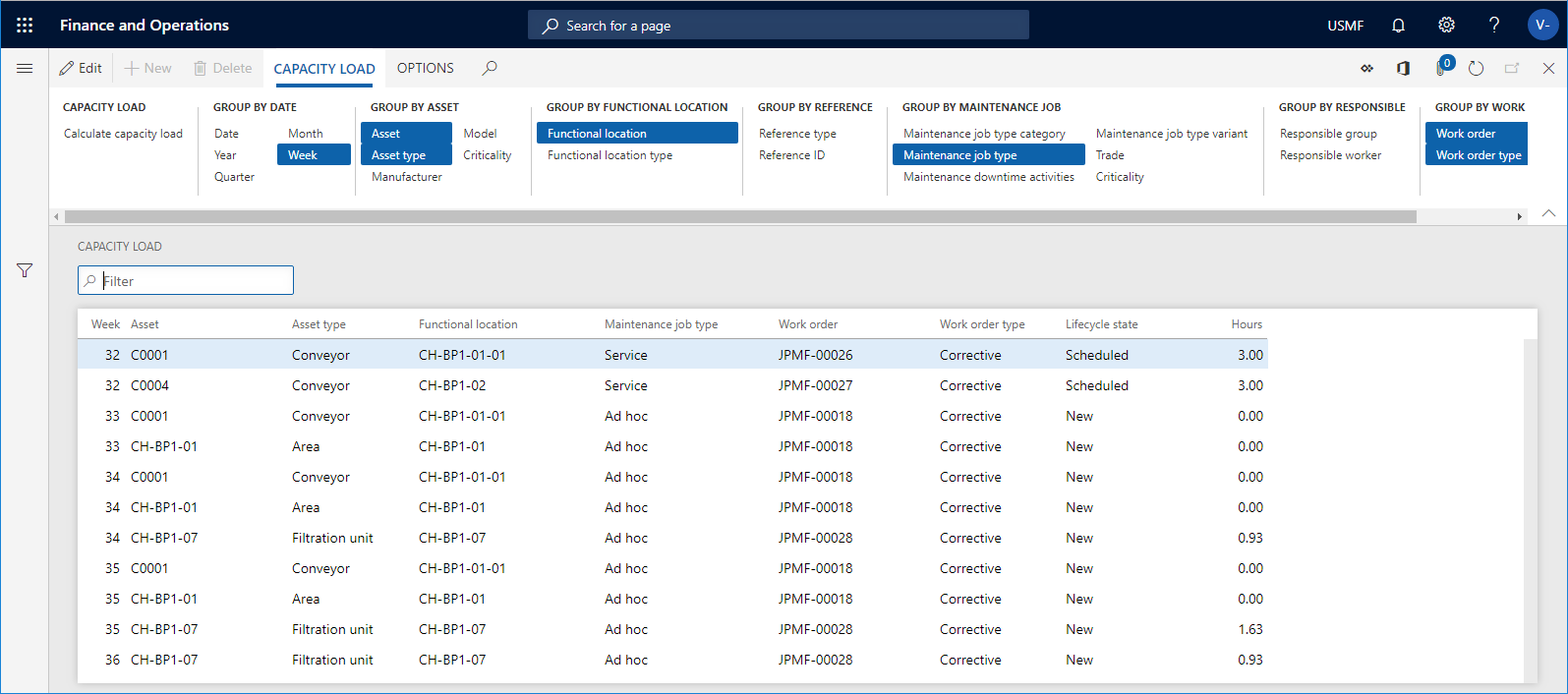

W grupach Grupuj wg... kliknij odpowiednie przyciski, aby wyświetlić wymagany poziom szczegółowości obliczania. Na poniższym zrzucie ekranu wybrane przyciski Grupuj wg są wyróżnione kolorem niebieskim. Aby uaktywnić lub dezaktywować przycisk, należy go kliknąć.
Uwaga
Aby skoncentrować się tylko na planowaniu zdolności produkcyjnych w odniesieniu do zaplanowanych zleceń pracy, zobacz Obliczanie obciążenia zdolności produkcyjnych na zaplanowanych zleceniach pracy.
