Wizualne planowanie zadań na potrzeby lean manufacturing

Ten artykuł zawiera informacje o tablicy harmonogramu Kanban, której planista produkcji może używać do kontrolowania i optymalizowanie planu produkcji dla zadań Kanban.

Ten artykuł zawiera informacje o tablicy harmonogramu Kanban, której planista produkcji może używać do kontrolowania i optymalizowanie planu produkcji dla zadań Kanban.

Tablica harmonogramu Kanban umożliwia planiście produkcji kontrolowanie i optymalizowanie planu produkcji dla zadań Kanban. Nadaje przejrzystości przepływowi zadań w systemie Kanban i stanowi dla planisty produkcji narzędzie, które optymalizuje i dostosowuje plan produkcji dla komórki roboczej produkcji oszczędnej.

Wizualne planowanie zadań w systemie Kanban

Zadanie Kanban może się składać z jednego lub wielu zadań Kanban. Istnieją dwa typy zadań Kanban:

  • Przetwarzaj
  • Przenoszenie

Planować można tylko zadania typu Przetwarzanie. Zadanie w systemie Kanban i jego właściwości, takie jak czas działania, są definiowane w przepływie Kanban produkcji. W przepływie Kanban produkcji zadanie Kanban jest również przypisane do komórki roboczej. Dzienne zdolności produkcyjne komórki roboczej są obliczana na podstawie zdolności produkcyjnych komórki ustawionych w grupie zasobów. Następnie są korygowane przez dzienny czas pracy w powiązanym kalendarzu. Podczas planowania zadania Kanban są dla niego wczytywane zdolności produkcyjne komórki roboczej. Tablica harmonogramu Kanban zawiera następujące główne elementy:

  • Graficzny przegląd planu produkcji w komórce roboczej produkcji oszczędnej. Ten przegląd pokazuje zaplanowane zadania przetwarzania Kanban w zdefiniowanych okresach.
  • Narzędzie umożliwiające planowanie niezaplanowanych zadań Kanban i zmianę harmonogramów uprzednio zaplanowanych zadań.

Tablica harmonogramu Kanban

Strona Tablica harmonogramu Kanban zawiera siedem głównych elementów, jak pokazano na poniższej ilustracji.

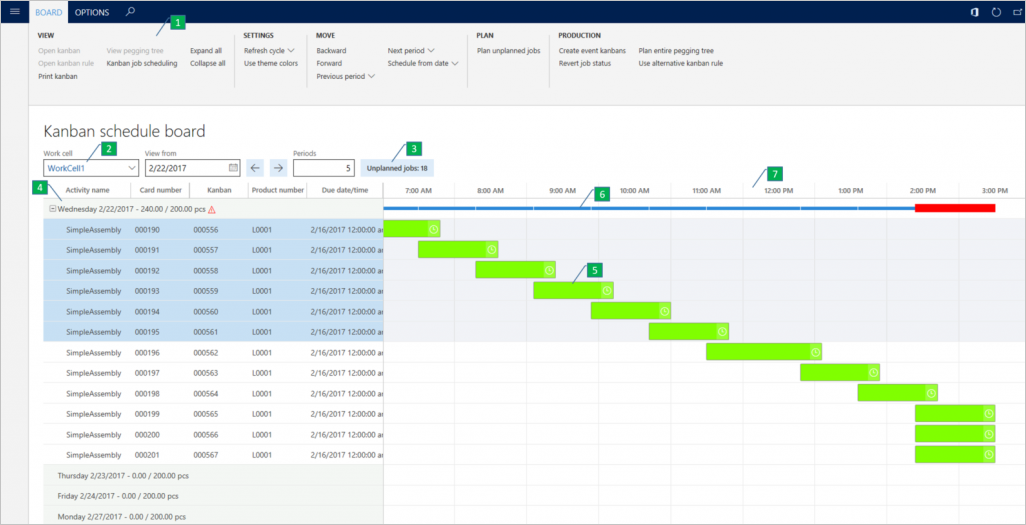

Tablica harmonogramu Kanban.

  1. Okienko akcji
  2. Pola filtrowania
  3. Przycisk nieplanowanych zadań
  4. Węzeł okresu
  5. Zadanie w systemie Kanban
  6. Pasek zdolności produkcyjnych
  7. Skala czasu

Wyświetlanie skali czasu

Tablica jest podzielona na okresy, z których każdy jest reprezentowany jako węzeł (4). Węzły okresów są wyświetlane na osi pionowej, a oś pozioma reprezentuje skalę czasu (7) pokazującą długość okresów. Okres ma długość jednego dnia lub tygodnia. Długość okresu zależy od konfiguracji komórki roboczej zaznaczonej na tablicy harmonogramu Kanban (2). Dla każdego węzła okresu tablica harmonogramu Kanban wskazuje, ile zaplanowanych zadań Kanban będzie ładowanych w okresie. Wyświetlany jest również wskaźnik maksymalnej produktywności w okresie. Jeśli zaplanowana produktywność przekracza maksymalną dostępną przepustowość, okres jest uważany za przeciążony i pojawia się czerwony symbol ostrzegawczy. Zaplanowane zadanie Kanban pojawia się w okresie, który ma zaplanowane czasy rozpoczęcia i zakończenia (5). Długość zadania jest równa czasowi działania. Zadania Kanban są wyświetlane jako nakładające się w okresie, jeżeli ich czasy działań przekraczają czas zadań komórki roboczej.

Wyświetlanie stanu zadania

Więcej informacji o zadaniu Kanban jest dostępnych w etykietce narzędzia wyświetlanej po umieszczeniu wskaźnika myszy nad zadaniem. Symbol informuje o stanie zadania. Na przykład symbol zegara wskazuje, że zadanie Kanban jest zaległe.

Używanie kolorów do wyświetlania tablicy harmonogramu Kanban

Aby wzmocnić wyrazistość podglądu oferowanego przez tablicę harmonogramu Kanban, można używać kolorów do odróżniania zadań Kanban. Kolor zadania Kanban jest konfigurowany w grupie harmonogramów produkcji oszczędnej, gdzie można agregować produkty, które powinny zostać wyprodukowane w tej samej sekwencji. Przycisk Użyj kolorów motywu znajdujący się na karcie Tablica w okienku akcji umożliwia przechodzenie między kolorami motywu aplikacji a kolorami skonfigurowanymi w grupie harmonogramów produkcji oszczędnej. Dla każdego okresu pasek zdolności produkcyjnych (6) wskazuje, dla ilu godzin dostępnych w okresie zostały załadowane zadania Kanban. Jeśli okres jest nadmiernie obciążony, pasek zdolności produkcyjnych jest grubszy i ma kolor czerwony. Wszystkie te funkcje są dostępne na karcie Tablica w okienku akcji (1) w górnej części strony Tablica harmonogramu Kanban.

Planowanie nieplanowanych zadań

Nieplanowane zadania Kanban można planować z okna dialogowego Planowanie nieplanowanych zadań. Aby otworzyć to okno dialogowe, kliknij przycisk Nieplanowane zadania pokazujący bieżącą liczbę niezaplanowanych zadań. Alternatywnie kliknij przycisk Planowanie nieplanowanych zadań na karcie Tablica w okienku akcji. Okno dialogowe pokazuje listę niezaplanowanych zadań Kanban dla komórki roboczej. Można użyć pola Filtr, aby filtrować według wszystkich pól w siatce. Na przykład można wyfiltrować zadania Kanban według określonego produktu. Po wyfiltrowaniu listy zadań, które chcesz zaplanować, zaznacz je na liście i kliknij przycisk OK. Aby planować zadania przy użyciu funkcji automatycznego planowania, w opcji Automatyczne planowanie ustaw wartość Tak. W takim przypadku zadania są planowane w okresach według ich terminów ukończenia. Można również planować zadania według okresów. Wystarczy zaznaczyć okres w polu Okres. Poniższa ilustracja zawiera przykładowe okno dialogowe Planowanie nieplanowanych zadań.

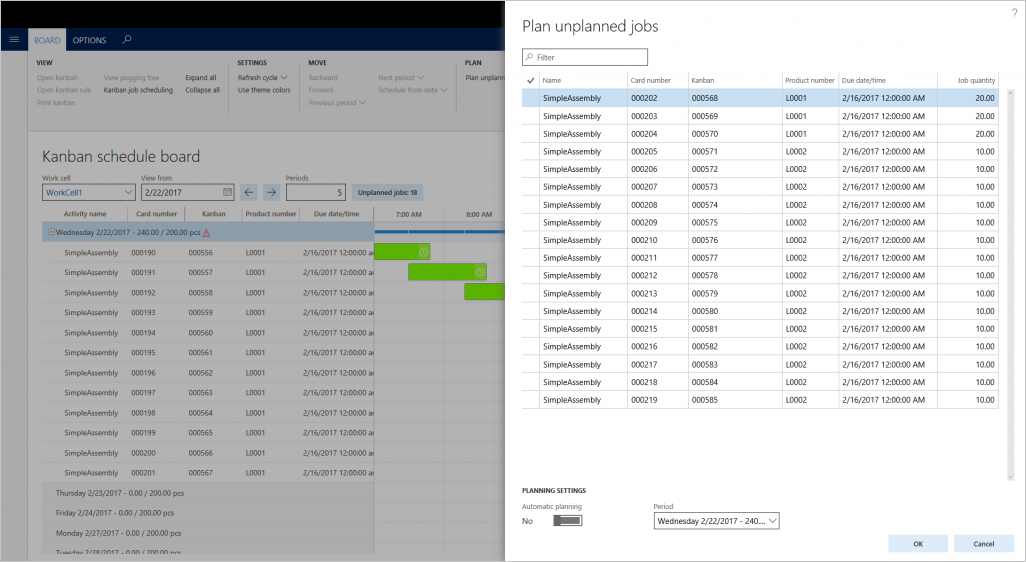

Okno dialogowe Planowanie nieplanowanych zadań.

Ustalanie kolejności zadań Kanban w tym samym okresie

W granicach okresu można zmienić kolejność jednego lub więcej wybranych zadań. Ta funkcja może być przydatna, jeśli chcesz nadać priorytet niektórym zadaniom w okresie. Można też ustalić kolejność dla zadań mających takie same atrybuty produktów w celu usprawnienia wykonywania zadań. Kolejność można zmieniać za pomocą operacji przeciągania i upuszczania lub za pomocą elementów menu Wstecz i Dalej na karcie Tablica w okienku akcji.

Zmiana przypisania zadań Kanban między okresami

Zadania można przepisywać z jednego okresu do drugiego. Ta funkcja może być przydatna, jeśli okres jest przeciążony i chcesz przenieść część obciążenia do okresów z rezerwami zdolności produkcyjnych. Przypisanie zadań można zmieniać za pomocą operacji przeciągania i upuszczania lub za pomocą elementów menu Następny okres i Poprzedni okres na karcie Tablica w okienku akcji.

Otwieranie tablicy harmonogramu Kanban

Tablicę harmonogramu Kanban można otworzyć przy użyciu elementu menu na następujących stronach:

  • Strona obszaru produkcji
  • Strona planowania zadań w systemie Kanban
  • Strona wizualizacji przepływu produkcji

Dodatkowe zasoby

Planowanie zadań w systemie Kanban na potrzeby lean manufacturing
