แผนภูมิ Gantt มีวัตถุประสงค์เพื่อให้ผู้วางแผนการผลิตสามารถควบคุม และปรับแผนการผลิตให้เหมาะสมได้ แผนภูมิ Gantt ทำให้ขั้นตอนการดำเนินงานโปร่งใส และง่ายที่จะปรับปรุงกำหนดการผลิตในขณะที่พิจารณาการขาดแคลนวัสดุหรือทรัพยากร ซึ่งช่วยทำให้ผู้วางแผนการผลิตใช้ทรัพยากรที่พร้อมใช้งานได้ดีที่สุด ลดงานระหว่างดำเนินการ และเพิ่มประสิทธิภาพสูงสุดให้จำนวนครั้งของปริมาณที่สามารถประมวลผลได้สำหรับใบสั่งผลิต
แผนภูมิ Gantt เป็นการแสดงกิจกรรมที่จัดกำหนดการไว้ภายในช่วงเวลาที่กำหนด กิจกรรมมีการจัดกำหนดการทรัพยากร ที่มีกำลังการผลิตที่กำหนดไว้โดยปฏิทินกำลังการผลิต สามารถแสดงชนิดของกิจกรรมต่อไปนี้ในแผนภูมิ Gantt ได้
- งานจากใบสั่งผลิตที่เป็นงานที่จัดกำหนดการไว้
- งานจากการใบสั่งผลิตที่วางแผนไว้
- งานจัดกำหนดการกิจกรรมโครงการของชนิดการคาดการณ์ชั่วโมงทำงาน
มุมมองแผนภูมิ Gantt
สามารถเปิดแผนภูมิ Gantt ได้ในสองมุมมองที่ต่างกัน มุมมองใบสั่ง และ มุมมองทรัพยากร ใน มุมมองใบสั่ง กิจกรรมจะถูกจัดกลุ่มอยู่ภายใต้ใบสั่งผลิต เช่นนี้อาจมีประโยชน์ ตัวอย่างเช่น ถ้าคุณต้องการรักษาภาพรวมของงานทั้งหมดที่เป็นของใบสั่งเดียวกัน ใน มุมมองทรัพยากร งานทั้งหมดจะถูกจัดกลุ่มภายใต้ทรัพยากรแต่ละรายการ มุมมองนี้มีประโยชน์เมื่อเพิ่มประสิทธิภาพแผนในระดับทรัพยากร ตัวอย่างเช่น กลุ่มของเครื่องจักรหรือเครื่องจักร แผนภูมิ Gantt ที่แสดงในภาพประกอบด้านล่างแสดง มุมมองใบสั่ง และ มุมมองทรัพยากร ที่มีองค์ประกอบหลักเหล่านี้:
- กิจกรรมแผนภูมิ Gantt
- ไอคอนขาดแคลนวัสดุ
- ไอคอนความพร้อมใช้งานของวัสดุ
- ไอคอนวันที่จัดส่งสินค้าในใบสั่ง
- แถบกำลังการผลิต

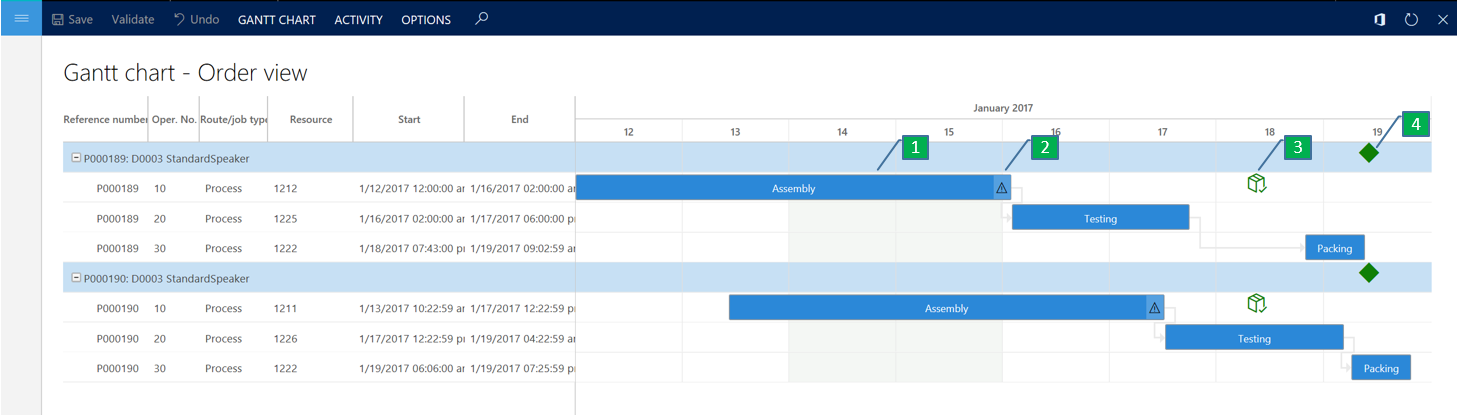

ภาพหน้าจอต่อไปนี้จะแสดงมุมมองใบสั่ง

ภาพหน้าจอต่อไปนี้จะแสดงมุมมองทรัพยากร
กิจกรรม
กิจกรรมปรากฏเป็นแถบ และถูกจัดระเบียบในกริดของสเกลเวลาที่มีเวลาเริ่มต้นและเวลาสิ้นสุดที่จัดกำหนดการไว้ ซึ่งทำให้ความยาวของแถบเป็นสัดส่วนกับเวลาที่จำเป็นต้องทำให้กิจกรรมเสร็จสมบูรณ์ กิจกรรมถูกแสดงตามสเกลเวลา คุณสามารถปรับสเกลเวลาบนเมนู ที่ซึ่งคุณเลือกวันที่เริ่มต้นและวันที่สิ้นสุดและหน่วยเวลา ตัวอย่างเช่น ชั่วโมง หรือวัน โดยการปรับสเกลเวลา คุณสามารถตั้งโฟกัสได้ในช่วงเวลาที่คุณต้องการจัดการกิจกรรม
เพื่อให้ได้ภาพรวมที่ดีขึ้น มีตัวเลือกต่าง ๆ สำหรับการควบคุมสีของกิจกรรม คุณสามารถตั้งค่าคอนฟิกสีแต่ละรายการสำหรับกิจกรรม ใช้สีของชุดรูปแบบที่เป็นชุดรูปแบบสีทั่วไปที่ใช้สำหรับแอพลิเคชัน หรือตั้งค่าสีที่จะถูกควบคุมโดยรหัสสีสำหรับใบสั่งผลิต
ช่วงเวลาสำหรับกิจกรรมมีการแรเงาพื้นหลัง รอบระยะเวลาที่มีการแรเงาสีขาว บ่งชี้ช่วงเวลาที่มีกำลังการผลิตที่กำหนดไว้ของทรัพยากรสำหรับกิจกรรม ในขณะที่รอบระยะเวลาที่มีการแรเงาสีเทา บ่งชี้ช่วงเวลาที่ไม่มีกำลังการผลิตที่กำหนดไว้
ทางด้านซ้ายของแผนภูมิ มีข้อมูลเพิ่มเติมเกี่ยวกับกิจกรรม ตัวอย่างเช่น ทรัพยากรที่ซึ่งมีการจัดกำหนดการกิจกรรมและหมายเลขใบสั่งผลิต มีแสดงการเชื่อมต่อระหว่างงานที่เป็นของใบสั่งเดียวกันด้วยลูกศร
คุณสามารถเรียกดูข้อมูลเพิ่มเติมเกี่ยวกับกิจกรรมได้ในกล่องโต้ตอบของกิจกรรม เมื่อต้องการเปิดกล่องโต้ตอบ ให้ดับเบิลคลิกกิจกรรม หรือเลือกเมนู ข้อมูล ในกล่องโต้ตอบของกิจกรรม คุณสามารถดูวันที่เริ่มต้นและวันที่สิ้นสุดที่ถูกจัดกำหนดไว้ และข้อมูลเวลาเกี่ยวกับวัสดุที่กิจกรรมถูกวางแผนว่าจะใช้
กิจกรรมสามารถถูกจัดกลุ่มได้ในระดับกลุ่ม ระดับการจัดกลุ่มเป็นลำดับชั้น และสามารถถูกใช้เพื่อทำการจัดกลุ่มทางตรรกะของกิจกรรมได้ ตัวอย่างเช่น ถ้าคุณมีเค้าโครงที่กิจกรรมการผลิตจะถูกจัดกลุ่มตามที่ตั้ง หน่วยการผลิต กลุ่มทรัพยากร และทรัพยากร คุณสามารถใช้ระดับการจัดกลุ่มเพื่อจัดกลุ่มกิจกรรมตามเค้าโครงนั้นได้ สามารถถขยายและยุบระดับการจัดกลุ่มในระดับการจัดกลุ่มแต่ละคน หรือสำหรับระดับทั้งหมดในแผนภูมิได้ โดยใช้ปุ่ม ขยายทั้งหมด และ ยุบทั้งหมด บนเมนู คุณยังสามารถตั้งค่าคอนฟิกเพื่อขยาย หรือยุบระดับการจัดกลุ่มเมื่อเปิดแผนภูมิได้ด้วย
ความพร้อมใช้งานของวัสดุ
แผนภูมิ Gantt สามารถถูกตั้งค่า เพื่อให้ผู้วางแผนได้รับข้อมูลรายละเอียดเกี่ยวกับสถานะของวัสดุสำหรับแต่ละกิจกรรม ตัวอย่างเช่น นี่อาจเป็นประโยชน์ถ้าวัตถุดิบล่าช้า และมีผลกระทบต่อแผนการผลิต ในกรณีนี้ การตัดสินค้าจากคลังวัสดุจะถูกเน้นในแผนภูมิ Gantt เพื่อช่วยให้ผู้วางแผนเข้าใจลำดับและทำการปรับปรุงที่จำเป็น
งานจะปรากฏขึ้นพร้อมกับไอคอนการขาดแคลนวัสดุ ถ้าวันที่เริ่มต้นตามกำหนดการของงานเป็นวันหลังจากวันที่พร้อมใช้งานของวัตถุดิบสำหรับวัสดุที่ใช้โดยงาน วันที่พร้อมใช้งานของวัตถุดิบจะคำนวณตามข้อมูลการเชื่อมโยงความต้องการกับการจัดซื้อในแผนหลักแบบไดนามิก ตัวอย่างเช่น ไอคอนการขาดแคลนวัสดุจะปรากฏขึ้นในงานที่จะใช้วัสดุที่เชื่อมโยงกับการจัดซื้อกับใบสั่งซื้อที่มีการรับสินค้าที่ล่าช้ากว่าวันเริ่มต้นที่วางแผนไว้ของงาน
ตัวบ่งชี้วันที่พร้อมใช้งานของวัสดุ
เมื่อคุณตั้งค่าแผนภูมิเพื่อแสดงงานที่มีการขาดแคลนวัสดุ ยังสามารถแสดงไอคอนสำหรับการแสดงวันที่พร้อมใช้งานของวัสดุสำหรับงานได้ด้วย ไอคอนนี้จะแสดง ถ้าวันที่พร้อมใช้งานของวัสดุอยู่ภายในช่วงเวลาที่กำหนดของแผนภูมิเท่านั้น ถ้าวันที่พร้อมใช้งานของวัสดุอยู่นอกช่วงเวลาที่กำหนด จากนั้นสามารถดึงข้อมูลความพร้อมของวัสดุอย่างละเอียดเพิ่มเติมได้จากรายการวัสดุในกล่องโต้ตอบงาน ในรายการ ยังมีไอคอนที่แสดงวัสดุที่ล่าช้าสำหรับงานอีกด้วย คุณสามารถจัดกำหนดการงานใหม่ได้ โดยใช้วันที่พร้อมใช้งานของวัสดุเป็นวันที่เริ่มต้น
ตัวบ่งชี้วันที่จัดส่งของใบสั่ง
ไอคอนนี้บ่งชี้วันที่จัดส่งสำหรับใบสั่งผลิต ไอคอนนี้จะมองเห็นได้ในมุมมองใบสั่งเท่านั้น
แถบกำลังการผลิต
คุณสามารถตั้งค่าคอนฟิกแผนภูมิเพื่อแสดงแถบกำลังการผลิตของทรัพยากรได้ แถบนี้แสดงภาพรวมของกำลังการผลิตทรัพยากรสำหรับกิจกรรมในช่วงเวลาที่กำหนดของแผนภูมิ แถบกำลังการผลิตไม่ถูกแสดงสำหรับรอบระยะเวลาของเวลาที่ทรัพยากรไม่ได้ถูกจอง ในรอบระยะเวลาที่มีการจองทรัพยากรให้กับกำลังการผลิต แถบกำลังการผลิตจะแสดงขึ้นเป็นแถบทึบ ในรอบระยะเวลาที่มีการจองทรัพยากรเกินเวลา แถบจะปรากฏหนาขึ้นและเป็นสีแดง ตัวอย่างเช่น ถ้าสองงานทับซ้อน แถบกำลังการผลิตจะบ่งชี้การจองเกินในช่วงเวลาที่มีการทับซ้อน แถบกำลังการผลิตถูกปรับปรุงแบบไดนามิก เมื่อคุณจัดกำหนดการงาน คุณเปิดใช้งานแถบกำลังการผลิตในเมนู แสดงแถบกำลังการผลิต มีการแสดงได้ใน มุมมองทรัพยากรเท่านั้น ถ้าคุณต้องการเรียกใช้มุมมองโดยละเอียดเพิ่มเติมของการใช้กำลังการผลิตในทรัพยากร ให้ใช้แผนภูมิ การใช้กำลังการผลิต ซึ่งสามารถเปิดได้จากเมนูหรือเมนูบริบทสำหรับกิจกรรมที่เลือก
การจัดตารางการผลิตระดับงานในแผนภูมิ Gantt
แผนภูมิ Gantt มีตัวเลือกต่าง ๆ สำหรับการทำการปรับปรุงไปยังแผนการผลิต ในแผนภูมิ Gantt คุณสามารถจัดกำหนดการกิจกรรมใหม่เป็นการโต้ตอบแบบลากและปล่อย หรือจากเมนูกำหนดการ ในกระบวนการวางแผน คุณสามารถพิจารณากำลังการผลิตทรัพยากร ความสามารถของทรัพยากร และข้อจำกัดของวัตถุดิบ
จัดกำหนดการงานเป็นการโต้ตอบแบบลากและปล่อย
คุณสามารถจัดกำหนดการงานใหม่ได้ภายในช่วงเวลาที่กำหนดให้เป็นการโต้ตอบแบบลากและปล่อย คุณสามารถจัดกำหนดการงานใหม่ได้ในทรัพยากรเดียวกันเท่านั้น และคุณสามารถจัดกำหนดการได้เพียงหนึ่งงานในแต่ละครั้ง
จัดกำหนดการงานจากเมนู
ในเมนู จัดกำหนดการงาน คุณสามารถจัดกำหนดการงานที่เลือกได้อย่างน้อยหนึ่งรายการ ในแผนภูมิที่ขึ้นอยู่กับทิศทางการจัดกำหนดการและเวลาของวันที่จัดกำหนดการ มีทิศทางที่พร้อมใช้งานอยู่สามแบบ
- ไปข้างหน้าจากวันที่กำหนดเวลาไว้
- ย้อนหลังจากวันที่กำหนดเวลาไว้
- ส่งต่อจากวันที่มีความพร้อมใช้งานของวัสดุ
ไม่สามารถจัดกำหนดการงานนอกช่วงเวลาที่กำหนดของแผนภูมิแกนต์ได้ ถ้าคุณทำเช่นนั้น จะมีการปล่อยงานให้ไม่ได้จัดกำหนดการ และคุณจะได้รับข้อความแสดงข้อผิดพลาด "ไม่สามารถจัดกำหนดการงานภายในรอบระยะเวลาที่โหลดได้"
จัดกำหนดการงานก่อนหน้านี้
ในเครือข่ายของกิจกรรม เช่น งานที่อยู่ในใบสั่งผลิตเดียวกัน คุณสามารถใช้ฟังก์ชัน จัดกำหนดการงานก่อนหน้านี้ เพื่อจัดกำหนดการงานก่อนหน้านี้ให้สัมพันธ์กับงานเลือกไว้ในเครือข่ายได้ ในตัวอย่างต่อไปนี้ กิจกรรมที่เน้นเป็นงานที่เลือก ไดอะแกรมแสดงขึ้นก่อนที่จะมีการจัดกำหนดการงานก่อนหน้านี้ และหลังจากที่ได้จัดกำหนดการงานก่อนหน้านี้
จัดกำหนดการงานถัดไป
คุณสามารถใช้ฟังก์ชัน จัดกำหนดการงานถัดไป เพื่อจัดกำหนดการงานถัดไปให้สัมพันธ์กับงานเลือกไว้ในเครือข่ายของกิจกรรมได้ ในตัวอย่างต่อไปนี้ กิจกรรมที่เน้นเป็นงานที่เลือก ไดอะแกรมแสดงขึ้นก่อนที่จะมีการจัดกำหนดการงานถัดไป และหลังจากที่ได้จัดกำหนดการงานถัดไป
จัดกำหนดการสำหรับงาน
คุณสามารถใช้ฟังก์ชัน จัดกำหนดการงานรอบข้าง เพื่อจัดกำหนดการงานถัดไปให้สัมพันธ์กับงานเลือกไว้ในเครือข่ายของกิจกรรมได้ ในตัวอย่างต่อไปนี้ กิจกรรมที่เน้นเป็นงานที่เลือก ไดอะแกรมแสดงขึ้นก่อนที่จะมีการจัดกำหนดการงาน และหลังจากที่ได้จัดกำหนดการงาน
จัดเรียงงาน
คุณสามารถใช้ฟังก์ชัน จัดเรียง เพื่อจัดเรียงกิจกรรมที่เลือกไว้ในทรัพยากรเดียวกันได้ กิจกรรมเหล่านี้อาจอยู่ในเครือข่ายเดียวกันของกิจกรรม แต่อาจเป็นของเครือข่ายที่แตกต่างกันได้ด้วย เมื่อคุณใช้ฟังก์ชันการจัดเรียง จะมีการตัดช่องว่างเวลาระหว่างกิจกรรมที่เลือก คุณสามารถใช้ฟังก์ชันนี้เพื่อเพิ่มประสิทธิภาพการใช้กำลังการผลิตของทรัพยากร ไดอะแกรมแสดงขึ้นก่อนที่จะมีการจัดกำหนดการงาน และหลังจากที่ได้จัดกำหนดการงาน
มอบหมายกิจกรรมจากทรัพยากรรายการหนึ่งไปยังอีกรายการหนึ่งอีกครั้ง
คุณสามารถมอบหมายงานจากทรัพยากรรายการหนึ่งไปยังอีกรายการหนึ่งได้ ซึ่งอาจเป็นประโยชน์ในกรณีที่เครื่องจักรชำรุด หรือถูกจองเกินเวลา และคุณต้องการค้นหาทรัพยากรอื่นที่พร้อมใช้งานที่สามารถทำงานได้
การกำหนดกิจกรรมอีกครั้งให้เป็นการโต้ตอบแบบลากและปล่อย
ในมุมมอง ทรัพยากร คุณสามารถกำหนดกิจกรรมอีกครั้งให้กับทรัพยากรอื่นได้ในแผนภูมิ Gantt ให้เป็นการโต้ตอบแบบลากและปล่อย คุณทำเช่นนั้นโดยการเลือกแถวที่ซึ่งมีการจัดกำหนดการกิจกรรม หลังจากที่มีการเลือกแถว คุณสามารถลากแถวไปที่ทรัพยากรในแผนภูมิที่ถูกจัดกลุ่มภายใต้ระดับการจัดกลุ่มทรัพยากรอื่น
การกำหนดกิจกรรมอีกครั้งจากเมนูงานกำหนดการ
คุณสามารถมอบหมายงานอีกครั้งจากกล่องโต้ตอบ จัดกำหนดการงาน ที่เปิดจากเมนู จัดกำหนดการงาน ได้ จากเมนูนี้ คุณสามารถมอบหมายงานอีกครั้งให้กับทรัพยากรที่มีการโหลดแผนภูมิแกนต์แล้วเท่านั้น ถ้าคุณเลือกงานเพียงหนึ่งงาน แล้วรายการดรอปดาวน์สำหรับทรัพยากรจะถูกเรียงลำดับตามทรัพยากรที่ใช้ได้ ถ้าคุณเลือกงานเพิ่มเติม จากนั้นจะไม่มีข้อมูลเกี่ยวกับทรัพยากรที่ใช้ได้จากรายการทรัพยากร
โหลดแหล่งข้อมูลเพิ่มเติมลงในแผนภูมิ Gantt
ใน มุมมองทรัพยากร คุณสามารถโหลดทรัพยากรเพิ่มเติมลงในแผนภูมิแกนต์ได้ ซึ่งอาจเป็นประโยชน์ ถ้าคุณต้องการค้นหาทรัพยากรอื่นสำหรับงานที่ถูกจัดกำหนดการบนเครื่องที่ถูกจองเกินเวลาหรือเสีย ในหน้า โหลดทรัพยากรเพิ่มเติม คุณจะได้รับรายการของทรัพยากรที่มีวันที่เริ่มใช้งาน ณ วันที่มีการเปิดรายการ จะมีการแสดงรายการทรัพยากรที่ใช้ได้ ซึ่งสัมพันธ์กับงานเลือกไว้ในแผนภูมิ Gantt เป็นลำดับแรก ถ้าคุณมีหลายงานที่เลือกไว้ ก่อนที่จะเปิดรายการ จะไม่มีการแสดงการระบุทรัพยากรที่ใช้ได้ ในหน้า โหลดทรัพยากรเพิ่มเติม คุณสามารถเลือกได้อย่างน้อยหนึ่งทรัพยากรที่จะถูกโหลดลงในแผนภูมิแกนต์เมื่อคุณยืนยันการเลือกของคุณ ถ้าไม่มีงานที่จัดกำหนดการไว้ในทรัพยากรที่เลือกในช่วงเวลาของแผนภูมิ Gantt แล้วทรัพยากรจะถูกวางไว้ภายใต้ระดับการจัดกลุ่มทรัพยากร ด้านล่างรายการกิจกรรมในแผนภูมิ Gantt
เข้าถึงแผนภูมิ Gantt
สามารถเปิดแผนภูมิ Gantt ได้จากหน้าต่อไปนี้
หน้า | คำอธิบาย |
---|---|
รายการของใบสั่งผลิตและรายละเอียด | ในหน้า รายการใบสั่งผลิตและรายละเอียด คุณสามารถเปิดแผนภูมิ Gantt ได้จากใบสั่งที่เลือกหนึ่งรายการขึ้นไป การเปิดแผนภูมิจาก แผนภูมิ Gantt รายการเมนูจะโหลดงานทั้งหมดที่เกี่ยวข้องกับใบสั่งผลิตที่เลือก รวมทั้งงานจากใบสั่งผลิตอื่น ๆ ที่มีการจัดกำหนดการในทรัพยากรเดียวกันด้วย การเปิดแผนภูมิจากรายการเมนู แผนภูมิ Gantt – มุมมองด่วน จะโหลดงานที่เกี่ยวข้องกับใบสั่งผลิตที่เลือกเท่านั้น ในมุมมองนี้ จึงไม่สามารถจัดกำหนดการงานได้ |
ทรัพยากร | ในหน้า ทรัพยากร คุณสามารถเปิดแผนภูมิ Gantt จากรายการเมนู แผนภูมิ Gantt ได้ เมื่อมีการเลือก งานทั้งหมดที่จัดกำหนดการไว้ในทรัพยากรในช่วงเวลาที่เลือกจะถูกโหลดลงในแผนภูมิ |
กลุ่มทรัพยากร | ในหน้า กลุ่มทรัพยากร คุณสามารถเปิดแผนภูมิ Gantt จากรายการเมนูแผนภูมิ Gantt ได้ เมื่อมีการเลือก งานทั้งหมดที่จัดกำหนดการไว้ในทรัพยากรในกลุ่มทรัพยากรจะถูกแสดงในช่วงเวลาที่เลือก |
แผนภูมิ Gantt | ในหน้า แผนภูมิแกนต์ คุณสามารถตั้งค่าคอนฟิกแผนภูมิแกนต์ได้โดยทรัพยากรและกลุ่มทรัพยากร ตัวอย่างเช่น ถ้าคุณต้องการควบคุมกิจกรรมการผลิตสำหรับชุดเฉพาะของทรัพยากรหรือกลุ่มทรัพยากร จากนั้นคุณสามารถทำการตั้งค่าคอนฟิกแต่ละรายการเหล่านี้ในหน้า แผนภูมิ Gantt ได้ จากนั้นคุณสามารถเปิดแผนภูมิ Gantt จากการตั้งค่าคอนฟิกแต่ละครั้งได้ |
การคาดการณ์ชั่วโมงทำงาน (โครงการ) | กิจกรรมโครงการของชนิด การคาดการณ์ชั่วโมงทำงาน สามารถเป็นงานที่จัดกำหนดการไว้ในทรัพยากรได้ ในหน้า การคาดการณ์ชั่วโมงทำงาน บนเมนู การจัดกำหนดการ คุณสามารถเปิดแผนภูมิแกนต์ในใบสั่งได้ เพื่อดูกิจกรรมโครงการที่จัดกำหนดการของงานของชนิดการคาดการณ์ชั่วโมงทำงานได้ |
งานที่จะเสร็จสมบูรณ์ (รายการในพื้นที่ทำงาน การจัดการระบบการผลิต) | พื้นที่ทำงาน รายการงานที่จะเสร็จสมบูรณ์ในการจัดการระบบการผลิต แสดงงานจากใบสั่งผลิตและใบสั่งชุดงานที่กำลังดำเนินการอยู่ในทรัพยากรที่เลือกสำหรับพื้นที่ทำงาน ในรายการเมนู แผนภูมิ Gantt คุณสามารถเปิดแผนภูมิ Gantt ที่ซึ่งงานทั้งหมดที่เลือกในรายการจะถูกโหลดลงในแผนภูมิ |
ใบสั่งผลิตที่จะนำออกใช้ (เปิดจากพื้นที่ทำงาน การจัดการระบบการผลิต) | หน้า ใบสั่งผลิตที่จะนำออกใช้ ถูกเปิดจากพื้นที่ทำงาน การจัดการระบบการผลิต หน้านี้แสดงการผลิตตามกำหนดการและใบสั่งชุดงานที่ค้างอยู่รอการนำออกใช้ บนหน้านี้ คุณสามารถเปิดแผนภูมิแกนต์สำหรับใบสั่งผลิตที่เลือกได้ |
