project2019,紧前工作设为里程碑,调整里程碑时间,紧后工作不随着变动,什么原因。
用于在工作组成员、项目经理和其他利益干系人之间规划、管理和交流项目日程安排和其他信息的 Microsoft 项目管理软件。
锁定的问题。 此问题已从 Microsoft 支持社区迁移。 你可投票决定它是否有用,但不能添加评论或回复,也不能关注问题。
我怎样把我这个文件发给你?

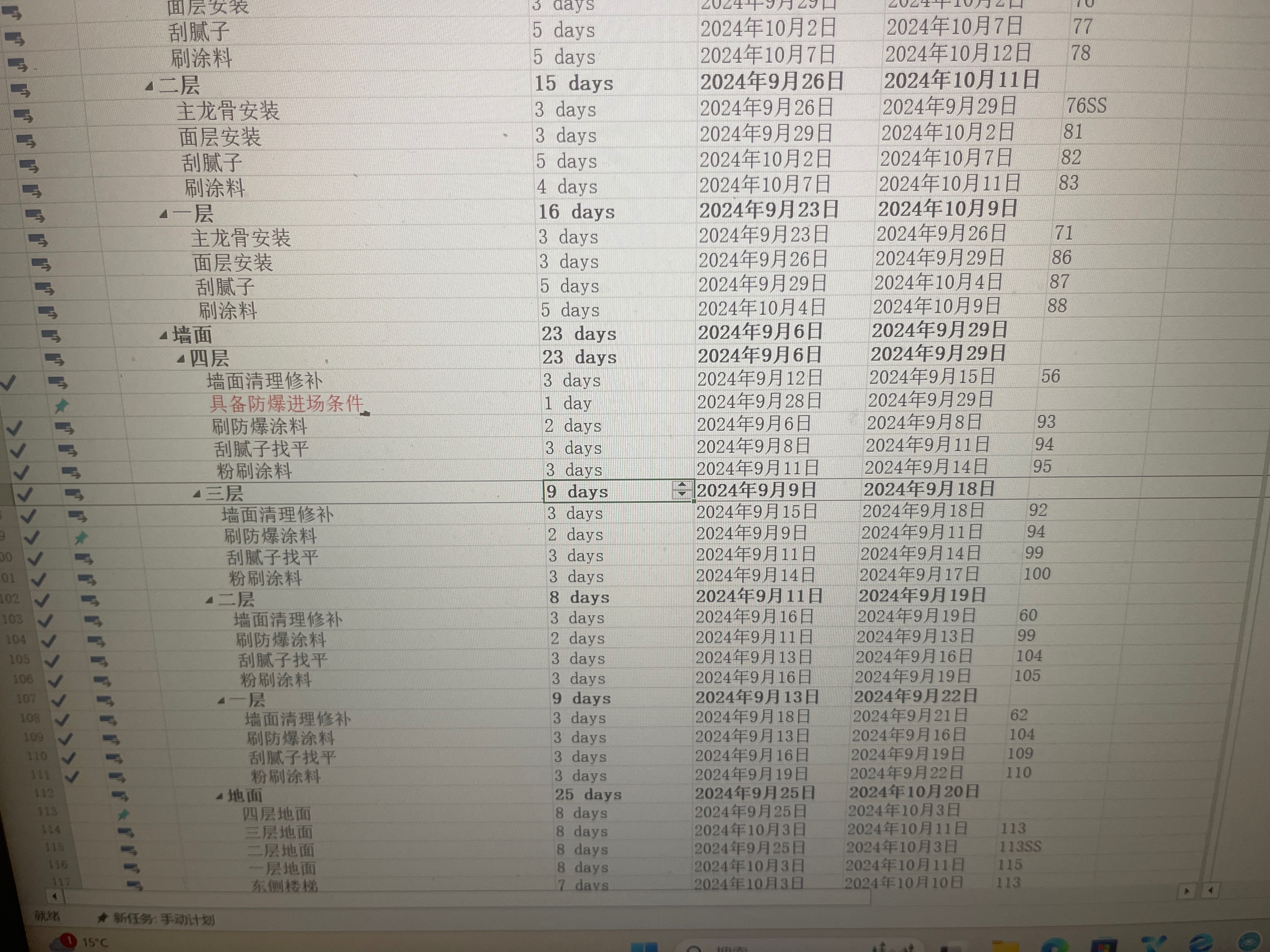

第93和94行,93为94的紧前关系
您好 zhenglin li,
欢迎您在论坛中发帖。我们很乐意帮助您。
根据您的描述,我建议尝试以下步骤,并查看结果。
1. 在任务名称栏下,选中这些紧后任务
2. 右键,点击自动安排,查看结果。
3. 若紧后任务开始和结束日期没有改变,右键,点击信息。在“多任务信息”窗口中,点击高级选项,在限制类型选项中,选择“越早越好”,点击确定,并查看结果。
若以上步骤没有用,请您提供包含了紧前任务、紧后任务的信息,前置任务栏以及甘特图的完整截图,并提供对此情况的详细描述。您可以通过“插入图像”来上传这些截图。
