资产 KPI

在资产管理中,可计算资产和资产类型的各种关键绩效指标 (KPI)。 在与运行时间、停机时间、维修时间和平均无故障时间 (MTBF) 关联时,可使用 KPI 获取资产的性能概览。

  1. 单击资产管理>查询>资产>资产 KPI

  2. 计算资产 KPI 对话框中,选择计算中要使用的时间刻度,在开始日期结束日期字段中选择期间。

  3. 如果需要,可在要包括的记录快速选项卡上选择计算中要包括的特定资产和资产类型。

  4. 单击确定开始计算。

  5. 概览快速选项卡上,计算结果以网格视图的形式显示。 每个资产在一个行中显示。

  6. 可在所选行的 KPI 快速选项卡上查看在概览快速选项卡上选择的资产的计算。 KPI 值按时间可用性工作订单维护故障维护停机时间成本分类。

在下表中,可找到资产 KPI 页中的字段的描述。

字段 说明
资产 资产 ID。
总时间 日历中设置的用于计算的总时间。 如果资产与资源关联,将使用关联的资源的日历。 如果资产不与资源关联,则使用资产管理参数标准日历字段内选择的日历。
正常运行时间 总时间减去停机时间。
停机时间 所选期间内为资产创建的维护停机时间登记。
维修时间 维修工作订单占用的工时总数。
可用性(百分比) 正常运行时间除以总时间,再乘以 100。
故障数 所选期间登记的资产故障特征的故障成因数量。
MTBF 平均无故障时间,这是所选期间内总时间除以登记的资产故障数量。 如果故障数为零,则 MTBF 设置为总时间。
故障率 1 除以 MTBF。
MRT 平均维修时间,这是所选期间内维修时间除以登记的资产故障数量。 如果故障数为零,则 MRT 设置为维修时间。
停止次数 为资产创建的维护停机时间登记的数量。
MTBS 平均停机时间,这是总时间除以维护停机时间登记数量。 如果所选期间内维护停机时间登记数为零,则 MTBS 值设置为总时间。
预防性成本 所选期间内为资产过帐的与成本类型“预防性”关联的成本。 成本类型是对工作订单类型设置的。
修正成本 所选期间内为资产过帐的与成本类型“修正”关联的成本。 成本类型是对工作订单类型设置的。
替换值 为资产定义为替换成本的值。
资产类型 为资产选择的资产类型的标识。
制造商 为资产选择的制造商的标识。
型号 为资产选择的型号的标识。
开始日期 KPI 计算的开始日期。 如果资产是在为计算选择的开始日期之后创建的,则在此字段中显示资产的开始日期。
结束日期 KPI 计算的结束日期。 如果在为计算选择的结束日期之前将资产登记为无效,则在此字段中显示资产的失效日期。
时间刻度 计算 KPI 期间,请选择要使用的时间刻度:“小时”、“天”或“周”。
可用性 正常运行时间除以总时间。
工作订单 KPI 计算中包括的工作订单的总数。
工作订单时间 工作订单占用的工时总数。
主要工作订单 KPI 计算中包括的主工作订单的数量。
次级工作订单 KPI 计算中包括的次级工作订单的数量。
维护工作订单 KPI 计算中包括的维护工作订单的数量。 维护工作订单是未与故障成因关联的工作订单。
维护时间 维护工作订单占用的工时总数。
修复工作订单 KPI 计算中包括的维修工作订单的数量。 维修工作订单是已与故障成因关联的工作订单。
可靠性百分比 基于资产的故障登记中的预计指数级发展的计算,这意味着在一段时间后,资产会因为磨损而变得不太稳定。 此 KPI 的计算基于 MTBF 和总时间。
MTPS 平均停产时间,这是维护停机时间除以维护停机时间登记数量。 如果所选期间内维护停机时间登记数为零,则 MTPS 值设置为零。
总成本 所选期间内为资产过帐的总成本。
投资成本 所选期间内为资产过帐的与成本类型“投资”关联的成本。 成本类型是对工作订单类型设置的。

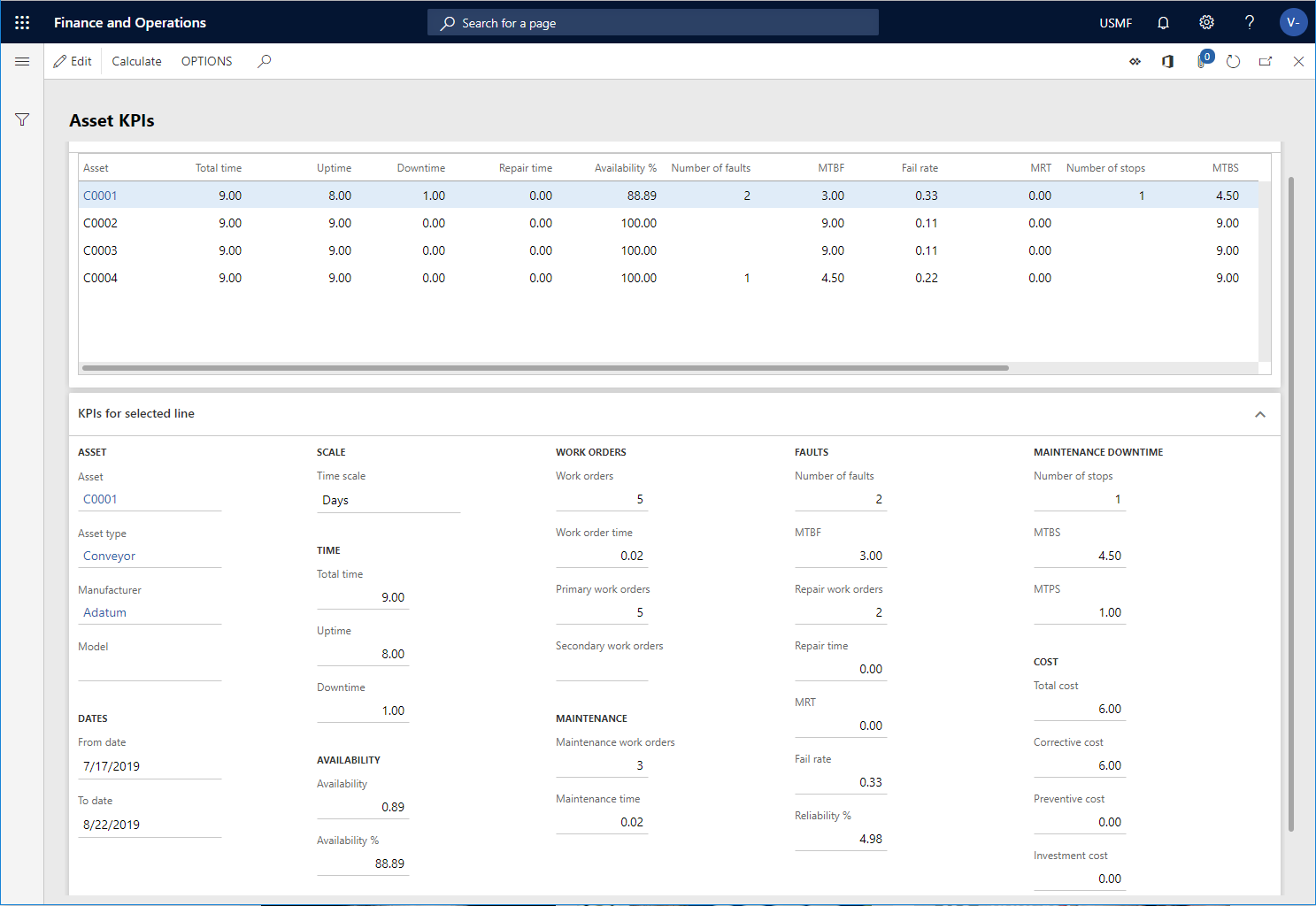

下图显示四个资产的 KPI 计算的屏幕截图。

四个资产的 KPI 计算的屏幕截图。

  • 可以在所有资产中选择多个资产,然后单击常规选项卡上的资产 KPI 按钮。再单击计算资产 KPI 对话框中的确定以计算所选资产的 KPI。
  • KPI 计算结果未必包含维护停机时间登记,具体取决于对维护停机时间原因代码的设置和使用。
