使用资源预订来定义资源需求

总结: 了解如何通过 PWA 中的资源预订来定义资源需求。

适用范围:Project Online、Project Server 2016

资源预订是 Project Web Application (PWA) 中的一项功能,用于支持高级资源需求估算。 此功能支持将资源需求与可用资源供应进行比较的 PWA 项目组合分析功能。

本文将讨论如何正确配置项目以支持资源需求计算。 资源预订是 Project Web 应用程序的项目管理功能的核心功能,可在所有版本的 Project Online 和 Project Server 中使用。

项目任务和资源预订

PWA 为组织提供了两种对资源需求进行建模的方法:

方法 说明
自下而上估算 项目经理将资源分配给项目任务。 然后,该项目将发布到 PWA。
自上而下估算

在 PWA 中创建项目或建议。 项目经理提交特定资源类型的摘要请求以支持项目。 请求将路由到相应的资源管理器进行审批。

此资源计划允许项目经理将资源“保留”到特定持续时间。

本文将重点介绍 PWA 中的自上而下资源估算。

资源预订

资源参与支持高级资源估算。 可以在Project Professional或在“资源汇导航”选项卡上的“资源请求”屏幕中创建资源预订。

Project Web 应用程序中的资源工具栏。

有关 资源预订的详细信息,请参阅此文

已提交和提议的预订

任务分配可分为“建议”或“已提交”。 默认情况下,资源预订以建议状态创建。 资源参与一旦获得资源管理器的批准,就会更改为“已提交”状态。

创建资源分析时,应选择与组织预测工作方式一致的相应选项。 默认设置是仅计算已提交的工时。 更改设置以支持从建议的资源预订中计算需求。

资源容量影响。

Microsoft Project Professional计算

你需要“告知”PWA 如何估算项目组合中每个项目的任务。 可以指定计划应使用任务分配或关联的资源预订。

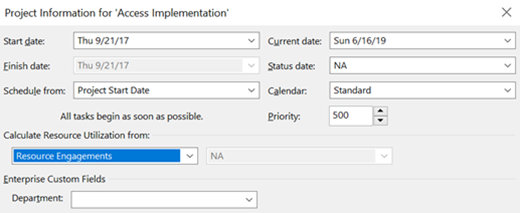

若要切换计算方法,请在 Microsoft Project Professional 中打开计划。 导航到“项目信息”屏幕并切换标记为“计算资源利用率...”的选项保存并重新发布项目,使更改在任何新资源分析中生效。

资源试验。

如果已有资源分析,则需要重新加载资源数据并触发重新计算。

现在可以运行资源组合分析了。
