Asiakkaan hallitsemien avainten tuki

Kaikki Power Platformiin tallennetut tiedot salataan oletusarvoisesti levossa Microsoftin hallitsemien avaimien (MMK) avulla. Asiakkaan hallitsemilla avaimilla asiakkaat voivat käyttää omia salausavaimiaan Power Automate -tietojen suojaamiseen. Näin asiakkailla on ylimääräinen suojakerros Power Platform -resurssiensa hallintaa varten. Tämän ominaisuuden avulla salausavaimia voidaan kierrättää tai vaihtaa tarpeen mukaan. Se myös estää Microsoftin pääsyn asiakastietoihin, jos Microsoft-palvelujen käyttö avaimen avulla päätetään jossain vaiheessa kumota.

Asiakkaan hallitsemien avainten yhteydessä työnkulut ja kaikki niihin liittyvät levossa olevat tiedot tallennetaan ja suoritetaan erillisessä infrastruktuurissa, jonka ympäristö jakaa osioihin. Tämä koskee sekä pilvi- että työpöytätyönkulkujen määrityksiä ja työnkulun suoritushistoriaa tarkkoine syöte- ja tuotostietoineen.

Huomioon otettavat asiat ennen työnkulkujen suojaamista CMK:lla

Ota huomioon seuraavat tilanteet, kun otat CMK:n yrityskäytännön käyttöön ympäristössäsi.

  • Kun CMK:n yrityskäytäntöä käytetään, pilvityönkulut ja niiden tiedot CMK:lla suojataan automaattisesti. MMK:t saattavat edelleen suojata joitakin työnkulkuja. Järjestelmänvalvojat voivat tunnistaa nämä työnkulut PowerShell-komentojen avulla.
  • Työnkulkujen luominen ja päivittäminen estetään siirron aikana. Suoritushistoria ei säily. Voit pyytää sitä tukipalvelupyynnöllä enintään 30 päivää siirron jälkeen.
  • Tällä hetkellä CMK-avaimia ei käytetä muiden kuin OAuth-yhteyksien salaamiseen. Nämä muut kuin Microsoft Entra -pohjaiset yhteydet salataan edelleen levossa MMK-avaimien avulla.
  • CMK-suojatusta infrastruktuurista saapuvan ja siihen lähtevän liikenteen mahdollistaminen edellyttää palomuurimäärityksen päivitystä sen varmistamiseksi, että työnkulut toimivat edelleen.
  • Luo tukipalelupyyntö, jos aiot suojata yli 25 ympäristöä vuokraajassa CMK:n avulla. Oletusarvoinen CMK-avaimia käyttävien Power Automate -ympäristöjen vuokraajakohtainen raja on 25. Tätä määrää voi suurentaa ottamalla yhteyttä tukihenkilöstöön.

Salausavaimen käyttäminen on Power Platformin järjestelmänvalvojien suorittama toiminto, eivätkä käyttäjät näe sitä. Käyttäjät voivat luoda, tallentaa ja suorittaa Power Automate- työnkulkuja täysin samalla tavalla kuin silloin, jos tiedot olisi salattu MMK-avaimilla.

CMK-ominaisuuden avulla voit suojata Power Automate -työnkulkuja käyttäen ympäristöä varten luotua yksittäistä yrityskäytäntöä. Lisätietoja CMK-avaimista ja vaiheittaiset ohjeet niiden käyttöönottoon: Asiakkaan hallitseman salausavaimen hallinta.

Power Automate -isännöity ohjelmointirobotiikka (RPA) (esiversio)

Johdanto Power Automate -isännöityyn RPA:han -ratkaisun isännöidyn koneryhmän omaisuus tukee CMK-avaimia. Kun CMK-avaimet on otettu käyttöön, olemassa olevat isännöidyt koneryhmät on valmisteltava uudelleen valitsemalla koneryhmän tietosivulla Valmistele ryhmä uudelleen. Kun uudelleenvalmistelu on valmis, isännöidyn koneryhmän bottien näennäiskonelevyt salataan CMK-avaimella.

Muistiinpano

Isännöityjen koneiden ominaisuutta varten ei tällä hetkellä ole saatavilla CMK-avainta.

Palomuurimäärityksen päivittäminen

Power Automate mahdollista HTTP-kutsuihin kykenevien työnkulkujen luomisen. Kun olet ottanut CMK-avaimen käyttöön, Power Automaten lähtevät HTTP-toiminnot ovat peräisin eri IP-osoitealueelta kuin aiemmin. Jos palomuuri oli aiemmin määritetty sallimaan työnkulkujen HTTP-toiminnot, määritys on todennäköisesti päivitettävä uuden IP-osoitealueen sallimiseksi.

Jos tämä ei ole käytössä, saattaa ilmetä virhe HTTP-pyyntö virheen vuoksi: Yhteyttä ei voitu muodostaa, koska kohdekone kieltäytyi siitä aktiivisesti.

Power Automate CMK -sovelluksen varoitusviestit

Jos MMK:t suojaavat edelleen tiettyjä työnkulkuja CMK-avainten käyttöönoton jälkeen, Käytäntö- ja Ympäristönhallinta-kokemuksissa ilmoitetaan virheistä. Sanoma Power Automate -työnkulkuja suojataan edelleen Microsoftin hallitsemalla avaimella tulee näkyviin.

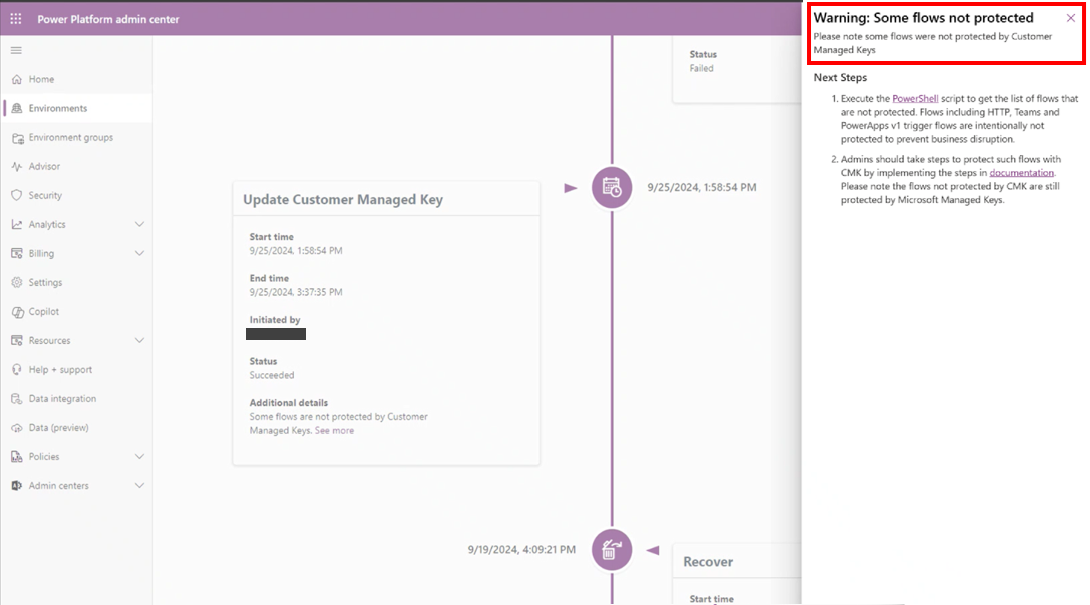

Näyttökuva varoitussanomasta Power Platformin hallintakeskuksessa.

Voit hyödyntää PowerShell-komentoja tällaisten työnkulkujen tunnistamiseen ja niiden suojaamiseen CMK-avaimilla.

Edelleen MMK-avaimilla suojattujen työnkulkujen suojaaminen

MMK suojaa edelleen seuraavia työnkulkuluokkia yrityskäytännön soveltamisen jälkeen. Noudata ohjeita suojataksesi työnkulut CMK-avaimilla.

Luokka Lähestymistapa CMK:lla suojaamiseen
Power App v1 käynnistää työnkulkuja, jotka eivät ole ratkaisussa Vaihtoehto 1 (suositus)
Päivitä työnkulku käyttämään V2-käynnistintä ennen CMK-käyttöönottoa.

Vaihtoehto 2
: CMK-käyttöönoton jälkeen luo kopio työnkulusta käyttämällä toimintoa Tallenna nimellä. Päivitä Power Apps -kutsut käyttämään työnkulun uutta kopioita.
HTTP-käynnistintyönkulut ja Teams-käynnistintyönkulut Luo kopio työnkulusta yrityskäytännön soveltamisen jälkeenTallenna nimellä -toiminnon avulla. Päivitä kutsujärjestelmä käyttämään uuden työnkulun URL-osoitetta.

Tätä työnkulkuluokkaa ei suojata automaattisesti, koska uusi työnkulun URL-osoite luodaan CMK-suojatussa infrastruktuurissa. Asiakkaat saattavat hyödyntää URL-osoitetta kutsujärjestelmissään.
Niiden työnkulkujen ylätasot, joita ei voi siirtää automaattisesti Jos työnkulkua ei voi siirtää, myöskään riippuvaisia työnkulkuja ei siirretä, jotta liiketoiminta ei häiriinny.
Työkalut, jotka käyttävät Luettelo-työnkulkuja järjestelmänvalvojan (v1) yhdistintoimintona Tähän vanhaan toimintoon viittaavat työnkulut on joko poistettava tai päivitettävä käyttämään Luettelotyönkulut järjestelmänvalvojana (V2) -toimintoa.

PowerShell-komennot

Järjestelmänvalvojat voivat hyödyntää PowerShell-komentoja väliversiota edeltäviä ja sen jälkeisiä vahvistuksia.

Sellaisten työnkulkujen noutaminen, joita ei voi suojata automaattisesti CMK:n avulla

Seuraavan komennon avulla voit tunnistaa työnkulut, joita suojataan edelleen MMK-avaimella CMK-yrityskäytännön soveltamisen jälkeen.

> Get-AdminFlowEncryptedByMicrosoftKey -EnvironmentName <Your Environment Id> -ListCannotMigrateToCustomerManagedKey

DisplayName FlowName EnvironmentName
Nouda laskun HTTP flow-1 environment-1
Laskun maksaminen sovelluksesta flow-2 environment-2
Tilin täsmäytys flow-3 environment-3

Muiden kuin CMK-suojattujen työnkulkujen noutaminen tietyssä ympäristössä

Tämän komennon avulla voit tunnistaa kaikki MMK-suojatut työnkulut ympäristössä ennen CMK-yrityskäytännön suorittamista ja sen jälkeen. Tämän komennon avulla voit myös arvioida CMK-käyttöönoton edistymistä tietyn ympäristön työnkuluissa.

> Get-AdminFlowEncryptedByMicrosoftKey -EnvironmentName <Your Environment Id>

DisplayName FlowName EnvironmentName
Nouda laskun HTTP flow-4 environment-4

Lisätietoja: Asiakkaan hallitseman salausavaimen hallinta

Suoritushistorian noutaminen työnkulun tietosivulta

Työnkulun Tiedot-sivun suoritushistoria sisältää vain CMK-käyttöönoton jälkeiset suoritukset.

Jos haluat tarkastella syöte- ja tulostietoja, voit viedä työnkulun suoritushistorian CSV-tiedostoon suoritushistorian (Kaikki suoritukset -näkymä) avulla. Tämä historia sisältää sekä uusia että aiempia työnkulun suorituksia, mukaan luettuna kaikki käynnistinten tai toimintojen syötteet ja tulokset siten, että tietueita on enintään 100. Tämä rajoitus vastaa CSV-viennin nykyistä toimintatapaa.

Suoritushistorian noutaminen tukipalvelupyynnön perusteella

Tarjoamme yhteenvetonäkymän kaikista suorituksista sekä aiemmista että uusista työnkulun suorituksista CMK-käyttöönoton jälkeen. Tämä näkymä sisältää yhteenvetotietoja, kuten suoritustunnuksen, aloitusajan, keston ja tiedon onnistumisesta/epäonnistumisesta. Se ei sisällä syöte-/tulostietoja.

Suojaa työnkulut ympäristöissä, jotka CMK on jo suojannut

Jos ympäristö on jo suojattu CMK:lla, työnkulkujen suojaamista CMK:n avulla voi pyytää tukipalvelupyynnöllä.

Power Appsin käynnistämien muiden kuin ratkaisun pilvityönkulkujen rajoitus

Muihin kuin ratkaisun pilvityönkulkuihin, joissa käytetään Power Apps -käynnistintä ja jotka on luotu asiakkaan hallitsemilla avaimilla suojatuissa ympäristöissä, ei voi viitata sovelluksesta. Tuloksena on virhe, kun työnkulku yritetään rekisteröidä Power Appsista. Vain ratkaisun pilvityönkulkuihin voi viitata sovelluksesta asiakkaan hallitsemilla avaimilla suojatuissa ympäristöissä. Tämän tilanteen välttämiseksi työnkulut pitää ensin lisätä Dataverse-ratkaisuun, jotta niihin voi viitata onnistuneesti. Tämän tilanteen välttämiseksi asetuksen, jolla työnkulkuja luodaan automaattisesti Dataverse-ratkaisuissa, on oltava käytössä asiakkaan hallitsemilla avaimilla suojatuissa ympäristöissä. Tällä asetuksella varmistetaan, että uudet työnkulut ovat ratkaisun pilvityönkulkuja.

Asiakkaan hallitsema ympäristön salausavain
