Delen via


1. Backlog-items toewijzen aan een sprint in Azure Boards

Azure DevOps Services | Azure DevOps Server | Azure DevOps Server 2022 | Azure DevOps Server 2020

In deze zelfstudie plant u een sprint door werkitems uit uw achterstand toe te wijzen aan die sprint. Elke sprint komt overeen met een tijdsinterval dat ondersteuning biedt voor de mogelijkheid van uw team om te werken met agile-processen en -hulpprogramma's. Uw producteigenaar werkt met uw team om deze verhalen of achterstandsitems te identificeren die in de sprint moeten worden voltooid.

In dit artikel leert u het volgende:

  • Uw productachterstand openen
  • Backlogitems toewijzen aan een sprint
  • Meervoudige selectie gebruiken om werkitems bulksgewijs bij te werken

Prerequisites

Category Requirements
Toegang tot het project projectmedewerker.
Permissions - Lid van de Inzenders of projectbeheerders beveiligingsgroep.
- Werkitems weergeven of wijzigen: Werkitems weergeven in dit knooppunt en Werkitems bewerken in dit knooppunt machtigingen ingesteld op Toestaan. De groep Inzenders heeft standaard deze machtiging ingesteld op Toestaan. Voor meer informatie, zie Machtigingen voor het bijhouden van werk instellen.
Toegangsniveaus Werkitems toevoegen of wijzigen: ten minste basistoegang . Gebruikers met Stakeholder-toegang tot openbare projecten hebben volledige toegang tot backlog- en bordfuncties, net als gebruikers met Basic-toegang. Voor meer informatie, zie Snelle referentie voor belanghebbende toegang.
gedefinieerde iteraties Als u het deelvenster Planning wilt gebruiken: zorg ervoor dat uw teambeheerder iteratiepaden (sprints) heeft gedefinieerd en teamiteraties configureert.
Category Requirements
Toegang tot het project projectmedewerker.
Permissions - Lid van de Inzenders of projectbeheerders beveiligingsgroep.
- Werkitems weergeven of wijzigen: Werkitems weergeven in dit knooppunt en Werkitems bewerken in dit knooppunt machtigingen ingesteld op Toestaan. De groep Inzenders heeft standaard deze machtiging ingesteld op Toestaan. Voor meer informatie, zie Machtigingen voor het bijhouden van werk instellen.
Toegangsniveaus Werkitems toevoegen of wijzigen: ten minste Basic toegang.
gedefinieerde iteraties Als u het deelvenster Planning wilt gebruiken: zorg ervoor dat uw teambeheerder iteratiepaden (sprints) heeft gedefinieerd en teamiteraties configureert.

Een sprint plannen

De eerste stap bij het plannen van je sprint is het toewijzen van werk uit je werkvoorraad aan een sprint. Uw team bouwt de achterstand van de sprint op tijdens de vergadering voor sprintplanning, meestal gehouden op de eerste dag van de sprint.

Uw project wordt geleverd met verschillende vooraf gedefinieerde sprints. U kunt zo nodig meer sprints toevoegen vanuit uw achterstand. Of wijzig de datums van de vooraf gedefinieerde sprints. Sprints worden iteraties genoemd. Zie Over gebieden en iteraties.

Hier volgt een voorbeeld van een sprintplan dat bestaat uit achterstandsitems en de taken die nodig zijn om elk item te voltooien. Door teamcapaciteit in te stellen en taken te schatten, kan het team zien wanneer het team of een teamlid zich onder of boven de capaciteit bevindt.

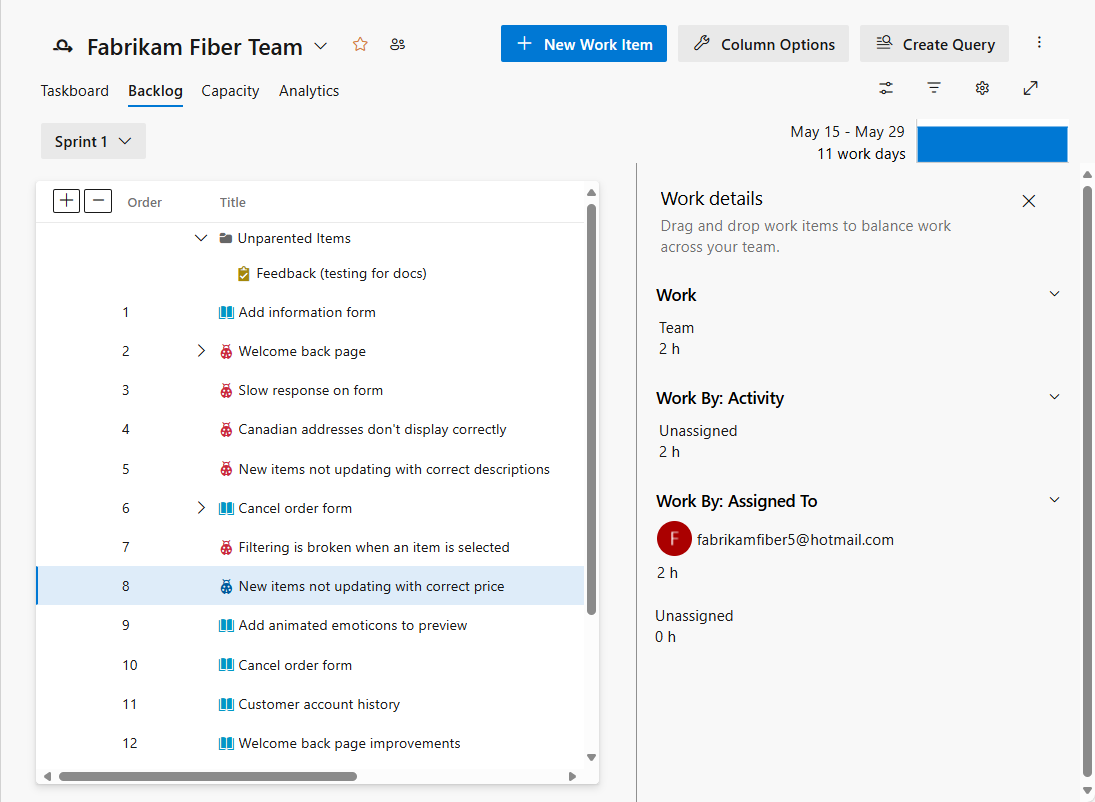

Schermopname van Sprint-planning in een achterstand met werkdetails.

Het plannen van vergaderingen bestaat doorgaans uit twee delen. In het eerste deel identificeren het team en de producteigenaar de backlogitems die het team denkt dat het zich kan verplichten te voltooien in de sprint, op basis van ervaring met eerdere sprints. Deze items worden toegevoegd aan de sprint-backlog.

In het tweede deel bepaalt uw team hoe het elk item ontwikkelt en test. Vervolgens definiëren en schatten ze de taken die nodig zijn om elk item te voltooien. Ten slotte zet uw team zich in voor het implementeren van enkele of alle items op basis van deze schattingen.

Sprintplanning hoeft niet lastig te zijn. Het kan leuk zijn en een tijd voor het hele Scrum-team om camaraderie te bouwen door samen te werken om de vraag te beantwoorden waar we ons mee kunnen verbinden? Bekijk de what is Scrum voor voorbeelden en strategieën om uw sprintplanning gefocust en effectief te houden.

Wanneer u uw sprintplan hebt voltooid, moet uw sprintachterstand alle informatie bevatten die uw team nodig heeft om het werk binnen de toegewezen tijd te voltooien zonder dat u zich aan het einde hoeft te haasten.

De productachterstand van uw team openen

Uw sprintbacklogs zijn een van de drie soorten backlogs die voor u beschikbaar zijn. Zie Over teams en Agile-hulpprogramma's voor een overzicht van de functies die worden ondersteund voor elke achterstand en de twee typen borden.

Zie Beginnergids voor het plannen en bijhouden van werk met Agile-hulpprogramma's.

Open uw productachterstand in uw webbrowser.

  1. Selecteer uw project, kies Boards>Backlogs, en selecteer vervolgens het team.

    Schermopname van de optie Backlogs geselecteerd voor een geselecteerd team.

    Om een andere backlog te selecteren, opent u de selector en kiest u vervolgens een ander team of selecteert u de optie Backlog-directory weergeven. U kunt ook een trefwoord invoeren om de lijst met teamachterstanden voor het project te filteren.

    Schermopname van het menu om een ander team te selecteren.

    Tip

    Kies het sterpictogram als favoriet bij een achterstand van een team. Favoriete artefacten ( favorietenpictogram) worden bovenaan de teamselectorlijst weergegeven.

  2. Selecteer Verhalen (voor Agile), Problemen (voor Basic), Achterstandsitems (voor Scrum) of Vereisten (voor CMMI) als achterstandsniveau.

    Schermopname van de optie Verhalen met de bijbehorende suboptions, inclusief functies en verhalen.

  3. (Optioneel) Als u wilt kiezen welke kolommen moeten worden weergegeven en in welke volgorde, kiest u het pictogram acties en selecteert u Kolomopties. Zie Kolomopties wijzigen voor meer informatie.

    Schermopname van de knop Kolomopties.

Werk uit je werkachterstand toewijzen aan een sprint

Voordat u begint met het plannen van uw sprint, maakt en beheert u uw achterstand.

U moet ook de begin- en einddatums voor uw sprint instellen.

U kunt werkitems toewijzen aan een sprint via slepen en neerzetten van de productachterstand naar de sprint.

  1. De volgende stap is het openen van het deelvenster Planning. Kies het pictogram Weergaveopties en selecteer Planning. Zorg ervoor dat ouders en prognoses uitgeschakeld zijn. U kunt items in uitvoering instellen op aan of uit.

    Schermopname van het menu Weergaveopties waar u Planning kunt selecteren.

    De set sprints die voor uw team zijn geselecteerd, wordt weergegeven. Als er geen sprints worden weergegeven, kunt u sprints toevoegen of bestaande sprints selecteren voor het gebruik van uw team. Zie Tijdlijnen voor sprints beheren voor meer informatie.

  2. U kunt items uit de Backlog naar een sprint slepen en neerzetten.

    Note

    In het deelvenster Planning worden alleen de huidige sprint en de volgende 10 toekomstige sprints in de lijst weergegeven, zelfs als er meer voor het team bestaan. Alleen een teambeheerder of lid van de groep Projectbeheerders kan iteraties voor een team selecteren.

    Schermopname die laat zien hoe u een werkitem uit de achterstand naar een veer sleept.

  3. Selecteer een of meer items uit de achterstand en sleep deze naar de sprint die u plant. Met deze actie worden het iteratiepad van de backlogitems en al zijn onderliggende taken bijgewerkt naar de sprint die u hebt geselecteerd.

  4. Controleer het inspanningsniveau dat wordt weergegeven in het sprintvenster. Wanneer u achterstandsitems aan een sprint toewijst, wordt het sprintvenster bijgewerkt met een lopend aantal achterstallige items en taken en de geplande inspanning.

    Schermopname van de inhoud van een sprint, met de planningsinspanning en de achterstandsitems

    Geplande inspanning biedt een som van alle verhaalpunten of inspanning die is gedefinieerd voor achterstandsitems die zijn toegewezen aan de sprint. Deze som vertegenwoordigt uw eerste schatting van de hoeveelheid werk die uw team in de sprint voltooit. Definieer vervolgens taken, schat dat werk en gebruik de capaciteit van uw team om ervoor te zorgen dat deze in de sprint past.

De functie voor meervoudige selectie gebruiken om items bulksgewijs te wijzigen

Multiselectie van werkitems op de product- en sprint-backlogs werkt op dezelfde manier als binnen de queryresultaten.

Met meervoudige selectie kunt u verschillende acties op verschillende werkitems tegelijk voltooien, zoals:

Als u meerdere items in een reeks wilt selecteren, houdt u shift ingedrukt. Als u verschillende niet-opeenvolgende items wilt selecteren, gebruikt u de Ctrl-toets. Vervolgens kunt u de geselecteerde items naar een nieuwe positie in de achterstand slepen, naar een andere sprint of een optie selecteren in het contextmenu ( ) of actiemenu van een van de items.

Zie voor meer informatie Werkitems bulkgewijs wijzigen.

Volgende stap

Nadat u uw sprintplan hebt gedefinieerd, is uw team klaar om aan de sprinttaken te beginnen.

Zie Iteratiepaden (sprints) definiëren en teamiteraties configureren om de sprints toe te voegen of de naam ervan te wijzigen.

Als uw achterstand de verwachte werkitems niet weergeeft, raadpleegt u Uw achterstand maken en beheren.
