Zmienianie procesu projektu z warstwy Podstawowa na Agile

Azure DevOps Services | Azure DevOps Server 2022 | Azure DevOps Server 2020

Jeśli chcesz przełączyć się z procesu podstawowego na dziedziczony proces Agile dla projektu, wykonaj kroki opisane w tym artykule.

Przed zmianą procesu należy dowiedzieć się więcej o nowym procesie, do którego przechodzisz. Procesy Podstawowe i Agile mają te same typy elementów roboczych Task i Epic, ale większość wartości pól State and Reason jest inna.

  Przetwarzaj Typy elementów roboczych Przepływ pracy
Podstawowa Podstawowe typy elementów roboczych podstawowy przepływ pracy
Zwinność Typy elementów roboczych Agile Agile workflow (Agile workflow)

Podzielmy niektóre korzyści wynikające z przejścia procesu z warstwy Podstawowa na Agile:

  • Oddzielne śledzenie usterek: w procesie Agile można utworzyć oddzielne elementy robocze przeznaczone specjalnie do śledzenia wad kodu (usterek). Ta akcja umożliwia zarządzanie nimi niezależnie od innych elementów roboczych, takich jak problemy i historie użytkowników.
  • Stany przepływu pracy agile: w przeciwieństwie do procesu podstawowego, agile wprowadza różne stany przepływu pracy. Te stany są zgodne z zasadami agile i pomagają efektywniej zarządzać elementami roboczymi. Na przykład masz stany takie jak "Do zrobienia", "W toku", "Gotowe" i inne.
  • Listy prac portfela: Agile zapewnia dostęp zarówno do list prac portfolio funkcji, jak i epików. Te listy prac umożliwiają organizowanie i określanie priorytetów elementów roboczych na wyższym poziomie, co ułatwia planowanie projektu i zarządzanie nim.
  • Dostosowany proces dziedziczony: jeśli twoja organizacja wymaga dostosowanego procesu opartego na zasadach Agile, przejście do metody Agile zapewnia zgodność. Proces można dostosować do konkretnych potrzeb zespołu, a jednocześnie nadal przestrzegać praktyk Agile.

Aby uzyskać więcej informacji, zobacz About processes and process templates (Informacje o procesach i szablonach procesów).

Wymagania wstępne

Uwaga

Obrazy widoczne w portalu internetowym mogą różnić się od obrazów widocznych w tym artykule. Te różnice wynikają z aktualizacji wprowadzonych do usługi Azure DevOps. Jednak podstawowa funkcja dostępna dla Ciebie pozostaje taka sama, chyba że zostanie jawnie wymieniona.

Zmienianie procesu

  1. Zaloguj się do swojej organizacji: https://dev.azure.com/{Your_Organization}.

  2. Wybierz pozycję Ustawienia organizacji.

    Zrzut ekranu przedstawiający wyróżniony przycisk Ustawienia organizacji.

  3. Wybierz pozycję Proces, a następnie wybierz pozycję Podstawowa.

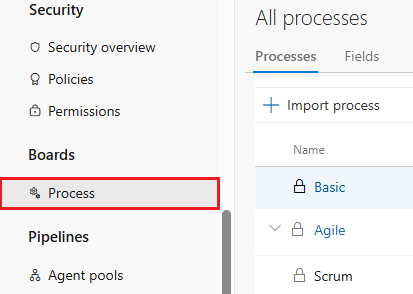

    Zrzut ekranu przedstawiający wyróżnioną kartę Proces.

  4. Wybierz pozycję Projekty.

    Zrzut ekranu przedstawiający wyróżnioną kartę Projekty.

  5. W przypadku projektu, który chcesz zmienić, wybierz ikonę akcji, a następnie wybierz pozycję Zmień proces i wykonaj kroki opisane w kreatorze.

    Zrzut ekranu przedstawiający wyróżniony pozycję Zmień wybór procesu.

  6. Wybierz pozycję Agile z menu rozwijanego, a następnie wybierz pozycję Zapisz.

    Zrzut ekranu przedstawiający wybór procesu Agile.

    Kreator wyświetli następujące informacje. Zwróć uwagę na kroki ręcznej aktualizacji elementów roboczych i ustawień tablicy oraz Zamknij okno.

    Zrzut ekranu przedstawiający stronę ukończenia.

  7. (Opcjonalnie) Jeśli masz istniejące elementy robocze, ręcznie zaktualizuj elementy robocze i ustawienia tablicy.

    1. Zaktualizuj kolumnę do mapowania stanu dla każdej tablicy zespołu.
    2. Zaktualizuj istniejące elementy robocze przy użyciu typów elementów roboczych ustawionych przez proces docelowy.
    3. Zaktualizuj istniejące elementy robocze przy użyciu prawidłowego modelu stanu procesu docelowego.
  1. Zaloguj się do kolekcji.

  2. Wybierz pozycję Ustawienia>kolekcji Przetwarzaj>podstawowe>projekty.

  3. W przypadku projektu, który chcesz zmienić, wybierz ikonę akcji, a następnie wybierz pozycję Zmień proces i wykonaj kroki opisane w kreatorze.

    Zrzut ekranu przedstawiający wyróżniony pozycję Zmień wybór procesu.

  4. Wybierz pozycję Agile z menu rozwijanego, a następnie wybierz pozycję Zapisz.

    Zrzut ekranu przedstawiający wybór procesu Agile.

    Kreator wyświetli następujące informacje. Zwróć uwagę na kroki ręcznej aktualizacji elementów roboczych i ustawień tablicy oraz Zamknij okno.

    Zrzut ekranu przedstawiający stronę ukończenia.

  5. (Opcjonalnie) Jeśli masz istniejące elementy robocze, ręcznie zaktualizuj elementy robocze i ustawienia tablicy.

    1. Zaktualizuj kolumnę do mapowania stanu dla każdej tablicy zespołu.
    2. Zaktualizuj istniejące elementy robocze przy użyciu typów elementów roboczych ustawionych przez proces docelowy.
    3. Zaktualizuj istniejące elementy robocze przy użyciu prawidłowego modelu stanu procesu docelowego.

Aktualizowanie ustawień kolumny do stanu tablicy

Możesz dostosować tablice do wyświetlania kolumn pośrednich. Dla każdej dodanej kolumny należy wybrać prawidłowy stan przepływu pracy dla typów elementów roboczych wyświetlanych na tablicy. Aby uzyskać więcej informacji, zobacz Kategorie stanów i stanu przepływu pracy.

  1. Dla każdego zespołu otwórz tablicę, a następnie wybierz pozycję Popraw teraz lub wybierz ikonę koła zębatego, aby skonfigurować ustawienia tablicy.

    Zrzut ekranu przedstawiający otwartą tablicę.

    Zostanie otwarte okno dialogowe Ustawienia. Te karty, na których jest wyświetlana wymagana ikona , wymagają korekty.

    Zrzut ekranu przedstawiający okno dialogowe Kolumna z ustawieniami, które mają być poprawne.

  2. Zmień nazwę każdej kolumny i wybierz prawidłowy stan dla każdej kolumny, tak aby mapowanie kolumny na stan było poprawne. W razie potrzeby dodaj co najmniej jedną kolumnę. Zapisz pracę. Aby uzyskać więcej informacji, zobacz Zarządzanie kolumnami na tablicy.

Aktualizowanie elementów roboczych

  1. Utwórz zapytanie , aby uzyskać listę wszystkich problemów, zadań i epików.

    Zrzut ekranu przedstawiający wykonywanie zapytań dotyczących wszystkich elementów.

  2. Edytuj kolumny, aby mieć pewność, że są wyświetlane pola State (Stan) i Reason (Przyczyna). Wybierz kartę Sortowanie , a następnie ustaw ją, aby posortować listę według typu elementu roboczego i wartości stanu.

    Zrzut ekranu przedstawiający okno dialogowe opcji kolumny, kartę sortowania.

    Aby uzyskać więcej informacji, zobacz Zbiorcze dodawanie i modyfikowanie elementów roboczych w programie Excel.

  3. Wybierz pozycję Wyniki , aby wyświetlić listę elementów roboczych.

  4. Wyróżnij wszystkie problemy, wybierz ikonę akcji, wybierz pozycję Zmień typ i zmień typ na Scenariusz użytkownika i Zapisz.

    Zrzut ekranu przedstawiający okno dialogowe Zmienianie typu.

    Mogą wystąpić błędy, w których typ elementu roboczego i stan są niezgodne. W takim przypadku nie można zapisać zmian do momentu zaktualizowania stanu opisanego w następnym kroku.

    Zrzut ekranu przedstawiający stan błędu zmienionego typu elementu roboczego.

  5. Posortuj elementy robocze według kolumny Stan, wyróżnij wszystkie elementy robocze tego samego stanu, takie jak Wykonywanie, wybierz ikonę akcji, a następnie wybierz pozycję Edytuj. Dodaj pole State (Stan) i wybierz pozycję Active (Aktywny) dla wartości . Aby uzyskać więcej informacji, zobacz Zbiorcze edytowanie elementów roboczych.

    Zrzut ekranu przedstawiający edytowanie stanu elementu roboczego.

  6. Powtórz te kroki dla stanu Gotowe, zmieniając go na Zamknięty; i stan To Do, zmieniając go na Nowy.

  7. Zapisz swoje zmiany.

Sprawdzanie zmian

  1. Przejdź do listy prac zespołu i przejrzyj historie użytkowników.

    Zrzut ekranu przedstawiający listę prac zespołu.

    Aby zmienić wszystkie scenariusze użytkowników na błędy, należy teraz użyć aktualizacji zbiorczej i zaktualizować typ zmiany. Jeśli chcesz pokazać usterki na tym samym poziomie co scenariusze użytkowników, wprowadź tę zmianę teraz. Aby uzyskać więcej informacji, zobacz Wyświetlanie usterek na listach prac i tablicach.

  2. Przejdź do tablicy zespołu i sprawdź, czy ustawienia kolumny są prawidłowe.

    Zrzut ekranu przedstawiający kolumny tablicy.
