Riepilogo: Informazioni su come usare la funzionalità di analisi del portfolio PWA per modellare scenari di risorse.
Si applica a: Project Online, Project Server 2016, Project Server 2013
L'analisi delle risorse è il processo di corrispondenza tra domanda di lavoro e offerta di risorse. Si tratta di uno dei metodi di analisi del portfolio di progetti abilitati da Project Web Application (PWA). L'analisi dei vincoli di risorse è una funzionalità di base di PWA ed è disponibile in Project Online e versioni supportate di Project Server.
PWA supporta anche l'analisi dei vincoli di costo per soddisfare la domanda di lavoro con i finanziamenti disponibili.
Per eseguire l'analisi delle risorse in PWA sono necessari tre input:
Portfolio di progetti definito, con risorse stimate
Pool di risorse definito
Elenco di progetti con priorità
Questo articolo illustra come interpretare e usare la schermata Analizza risorse in PWA. Questa schermata diventerà disponibile dopo aver salvato uno scenario nella schermata Analizza costi .
Questa schermata Analizza risorse è suddivisa in tre componenti:
Metriche
Grafico degli scenari

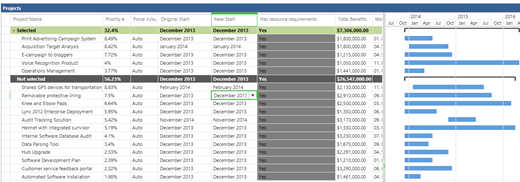

Dettagli del diagramma/requisiti di Gantt del progetto
Sono disponibili funzionalità aggiuntive che usano i vari report disponibili sulla barra multifunzione.
Metriche
Nella griglia delle metriche in alto a sinistra dello schermo vengono visualizzati i calcoli dello scenario di alto livello.
È possibile aggiungere campi personalizzati alla sezione Totali . Questi campi forniranno indicatori calcolati delle variabili che influiscono sul portfolio.
Le varie opzioni di calcolo possono essere controllate tramite la scheda Opzioni . Il controllo principale in questa scheda è il campo Unità . Le unità possono essere impostate come FTE o Cost.
Se si imposta l'opzione Unità nella scheda Opzioni su "FTE", la cella Hire Resources nella sezione Resource Constraints è modificabile. È possibile immettere il numero di risorse aggiuntive che si prevede di assumere per supportare il portfolio. Il sistema calcolerà il costo di queste risorse aggiuntive.
Se si imposta l'opzione Unità nella scheda Opzioni su "Costo", le risorse aggiuntive vengono visualizzate nella sezione Vincoli di risorsa. È possibile immettere finanziamenti aggiuntivi per le risorse in questo campo. Il sistema calcolerà il numero di risorse aggiuntive che possono essere assunti con questi fondi.

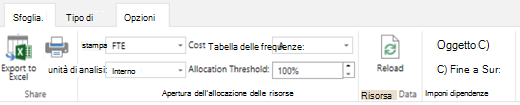

La scheda Opzioni controlla diverse altre variabili di calcolo:
Elemento | Opzioni | Impatto |
---|---|---|
Unità | Fte Costo |
|
Tipo | Interno Esterno |
|
Tabella tariffe | A-E | Ogni risorsa può avere fino a cinque tariffe di costo standard. Queste tariffe vengono archiviate nella tabella delle tariffe A, B, C, D e/o E. Il sistema calcolerà la tariffa standard per un ruolo come media del costo per tutte le risorse in tale ruolo. È possibile attivare o disattivare questo campo per selezionare tariffe diverse da usare per la stima dei costi aggiuntivi delle risorse. |
Soglia di allocazione | La soglia di allocazione controlla l'allocazione minima per cui una risorsa esterna può essere assunta. Ad esempio, è possibile impostare la soglia di allocazione su 25% per calcolare le risorse esterne in unità di .25 FTE. |
Modellazione di risorse aggiuntive

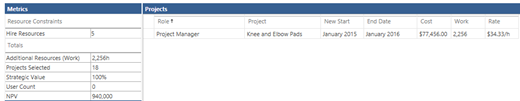

PWA può valutare l'impatto dell'aggiunta di risorse sul portfolio complessivo. È sufficiente digitare il numero di risorse da aggiungere nella casella Risorse di assunzione e quindi fare clic su Ricalcola sulla barra multifunzione. Questi calcoli sono interessati dalle impostazioni nella scheda Opzioni .
La visualizzazione di analisi delle risorse verrà aggiornata per visualizzare il numero di progetti che è possibile distribuire e il report risorse assunti (in Report sulla barra multifunzione) verrà aggiornato per visualizzare i ruoli delle risorse da assumere.
Grafico degli scenari

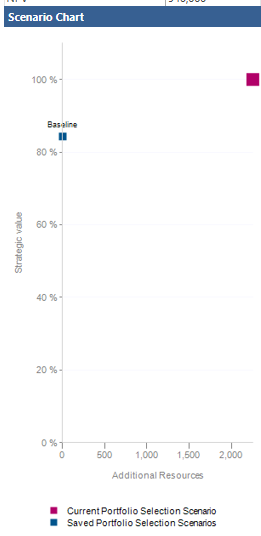

Quando si salva uno scenario di risorse, verrà visualizzato nel grafico scenario.
Il grafico degli scenari è un grafico a dispersione che illustra ognuno degli scenari in base al costo e al valore strategico. Si noti che il costo illustrato in questo grafico è il costo aggiuntivo necessario per assumere più risorse,ad esempio il costo della risorsa aggiuntiva .
Visualizzazione Diagramma di Gantt
La funzionalità Analisi risorse consente all'utente di eseguire l'analisi di simulazione sui progetti all'interno dello scenario.
È possibile modificare le variabili seguenti per valutare l'impatto sul portafoglio complessivo:
Variabile | Interfaccia |
---|---|
Forzare i progetti all'interno o all'esterno dell'analisi | Diagramma di Gantt: forzare la colonna in entrata/uscita |
Modificare le date di inizio del progetto | Diagramma di Gantt: nuova colonna Start |
Aggiunta di risorse | Metriche |
Dipendenze del progetto | Interfaccia delle dipendenze del progetto |
Forzare l'accesso/l'uscita dei progetti

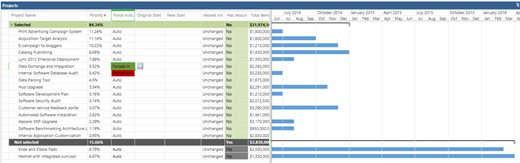

I progetti possono essere forzati all'interno o all'esterno del calcolo nella visualizzazione Diagramma di Gantt.
Questa funzionalità funziona in modo analogo alla funzione simile nel modulo Analisi dei costi. È possibile forzare i progetti al di fuori del calcolo. In questo modo le risorse di tali progetti verranno liberate per supportare altri progetti. È anche possibile forzare i progetti nel calcolo. Forzare un progetto in può deviare le risorse da altri progetti.

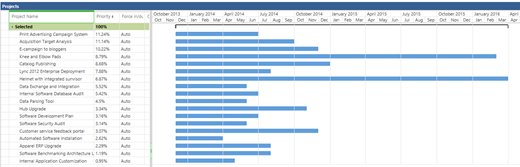

Spostamento della data di inizio del progetto
È possibile spostare i progetti in avanti o indietro nel calendario per vedere in che modo questa operazione influisce sull'allocazione delle risorse.
La sperimentazione di varie pianificazioni dei progetti può aiutare a inserire più progetti nel portfolio.
Per spostare la data di inizio di un progetto, fare clic su Diagramma di Gantt sulla barra multifunzione, quindi scegliere un nuovo mese iniziale per il progetto da spostare, quindi fare clic su Ricalcola.
La modifica della data di inizio nel diagramma di Gantt di Analisi risorse non influisce sulla data di inizio effettiva dei progetti. Quando si sceglie di eseguire il commit dello scenario, la nuova data verrà archiviata in un campo denominato Nuovo campo data inizio.
Dettagli requisiti
PWA offre diversi modi per analizzare l'impatto degli scenari sul pool di risorse.
La visualizzazione Dettagli requisiti consente di esaminare lo scenario calcolato in modo più dettagliato.

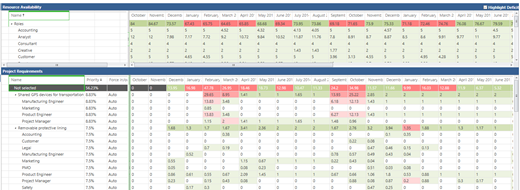

Nella sezione Disponibilità risorse nella parte superiore della pagina viene visualizzato un riepilogo delle risorse definite nel pool di risorse dell'organizzazione.

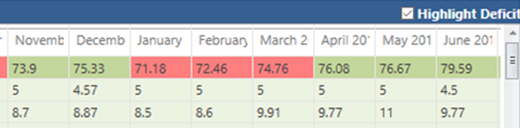

Attivare o disattivare l'opzione Evidenzia deficit nella parte superiore destra della pagina per evidenziare i ruoli sovracommessi nel portfolio di progetti.

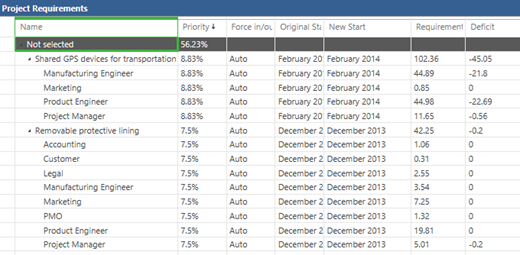

Nella griglia Requisiti progetto sono visualizzati numerosi campi utili.
Campo | Descrizione |
---|---|
Priorità | Priorità impostata per il progetto. |
Forzare l'entrata/uscita | Visualizza lo stato del progetto durante l'impostazione. |
Inizio originale | Data di inizio del progetto come pianificato nel piano di progetto. |
Nuovo inizio | Nuova data di inizio definita nell'analisi delle risorse. |
Requisiti | Il campo Requisiti rappresenta il numero totale di mesi di persona necessari per il progetto. |
Deficit | Il campo Deficit rappresenta il numero totale di mesi di persona che superano l'offerta di risorse disponibile. |
Rapporto sul disavanzo e sull'eccedenza
Fare clic sul pulsante Report nella scheda Analisi per accedere ai due report forniti in PWA:
Rapporto sull'eccedenza del disavanzo
Report Risorse noleggiate.
Nel report Deficit ed eccedenza viene visualizzato un riepilogo del pool di risorse.

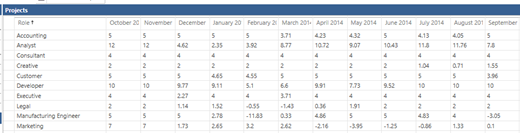

I numeri positivi mostrano dove sono disponibili più risorse del necessario. I numeri negativi indicano che non si dispone di risorse sufficienti. Questi numeri sono basati su tutti i progetti nello scenario di analisi dei costi.
Report risorse noleggiate
Eseguire il report risorse assunto per visualizzare l'impatto del ricalcolo dell'analisi delle risorse.
Questo report visualizza i dettagli chiave sulla risorsa che il sistema propone di assumere per colmare i deficit.
Il report risorse assunto visualizza i campi e i calcoli seguenti:
Campo | Descrizione |
---|---|
Ruolo | Ruolo identificato dal sistema che richiede risorse aggiuntive. |
Project | Progetto che richiede la risorsa. |
Nuovo inizio | Data di inizio della risorsa. |
Data di fine | Data di fine della risorsa. Questa operazione sarà influenzata dall'opzione selezionata nella scheda Opzioni per le risorse interne o esterne. |
Costo | Riepilogo calcolato del costo totale della risorsa, in base alla durata X tasso medio per ruolo. |
Lavoro | Numero di ore di lavoro della risorsa tra il nuovo inizio e la data di fine. Questa operazione sarà influenzata dall'opzione selezionata nella scheda Opzioni per le risorse interne o esterne. |
Tasso | La frequenza è la frequenza standard media di tutte le risorse nel pool di risorse mappate al ruolo richiesto specifico. |
È ora possibile salvare lo scenario e confrontarlo con altri scenari salvati.
