Merencanakan dan melacak program dan portofolio SAFe® di Azure Boards

Layanan Azure DevOps | Azure DevOps Server 2022 - Azure DevOps Server 2019

Setelah mengonfigurasi alat Agile untuk mendukung SAFe®, hubungan pelacakan dapat dibuat dari Stories hingga Epik. Selain itu, Anda dapat melihat kemajuan dari portofolio, program, dan tingkat tim fitur.

Artikel ini memancang Anda melalui beberapa alat dasar yang akan Anda gunakan untuk merencanakan dan melacak program dan portofolio SAFe® Anda. Secara khusus, Anda akan mempelajari cara menyelesaikan tugas-tugas ini dengan cepat:

  • Menentukan epik, fitur, dan cerita
  • Mengelompokkan atau memetakan cerita ke fitur, dan fitur ke epik
  • Menetapkan aliran nilai
  • Merencanakan sprint
  • Meninjau kemajuan tim fitur
  • Meninjau fitur program
  • Tinjau epik portofolio

Catatan

Artikel ini adalah salah satu set tutorial Scaled Agile Framework® yang berlaku untuk Azure Boards dan Azure DevOps Services. Sebagian besar panduan berlaku untuk versi cloud dan lokal. Namun, beberapa fitur dan prosedur khusus untuk cloud atau versi terbaru Azure DevOps Server.

Menentukan portofolio dan epik

Untuk memulai, setiap tim perlu menambahkan item kerja untuk setiap hasil kerja yang mendukung visi produk. Setiap tim dapat melakukannya dengan bekerja dari backlog mereka dan kemudian memetakan pekerjaan mereka untuk membuat hierarki pekerjaan.

Atau, mereka bisa mengembangkan daftar item kerja dan mengimpornya menggunakan Excel. Dengan menentukan jalur area setiap tim untuk setiap item kerja, mereka membuat hierarki yang dipetakan.

Bagian berikut menunjukkan cara bekerja dari Excel atau melalui portal web.

Mengimpor paket top-down dengan menggunakan Excel

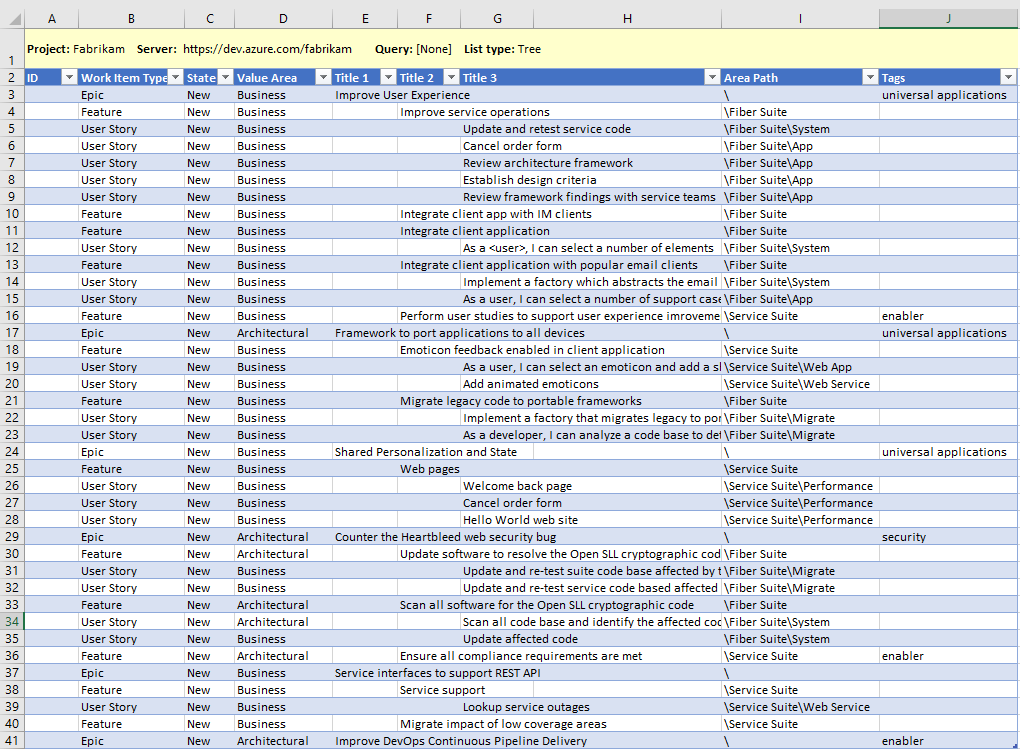

Anda bisa mengimpor item kerja menggunakan Excel. Seperti yang ditunjukkan pada gambar, Epik, Fitur, dan Cerita Pengguna berikut didefinisikan dalam daftar pohon dengan Area Nilai, Jalur Area, dan beberapa tag yang ditentukan. Nilai Status adalah Baru.

Impor paket top-down menggunakan Excel.

Setelah Anda menerbitkan daftar, ID item kerja ditetapkan. Setiap tim kemudian dapat mulai bekerja dengan item kerja mereka, menambahkan detail, dan menetapkan pekerjaan kepada anggota tim dan ke sprint.

Untuk mempelajari selengkapnya tentang pembaruan massal, lihat bagian Menambahkan atau memperbarui item kerja secara massal yang disediakan nanti di artikel ini.

Visi Portofolio Dokumen dan Tema Strategis

Kami sarankan Anda menggunakan wiki proyek untuk mengambil dan berbagi Visi Portofolio, Tema Strategis, dan informasi lain yang relevan dengan program Anda. Pertimbangkan untuk menentukan dan membagikan informasi berikut:

  • Cara menggunakan tag atau bidang kustom untuk menentukan aliran nilai
  • Istilah taksonomi seperti yang dijelaskan dalam Scale Agile to Large Teams
  • Bagaimana pelatihan dan sprint rilis digunakan
  • Pencapaian dan peristiwa utama
  • Program yang berentrik pelanggan

Informasi dapat dengan mudah dibagikan dan diperbarui oleh anggota tim mana pun. Untuk mempelajari selengkapnya tentang menggunakan wiki proyek, lihat Tentang Wiki, READMEs, dan Markdown

Menentukan dan memprioritaskan backlog portofolio Epik

  1. Buka backlog portofolio Epik tim Fabrikam dan pilih Item Kerja Baru. Masukkan judul Epik dan pilih Tambahkan pada pilihan.

    Backlog portofolio, Tambahkan Epik

  2. Lanjutkan menambahkan epik sesuai kebutuhan dengan terus mengetik judulnya. Anda dapat menambahkan detail nanti.

    Setelah selesai, Anda harus memiliki daftar epik seperti yang ditunjukkan:

    Backlog portofolio, Daftar Epik

  3. Sesuai kebutuhan, Anda dapat menyeret dan menghilangkan epik dalam daftar untuk mencerminkan prioritasnya.

  4. Tentukan detail. Pilih setiap judul item kerja untuk membuka formulir. Tambahkan informasi ke Deskripsi, tetapkan ke pemilik, tambahkan tag, dan pilih Area Nilai.

    Di sini kami menetapkan epik pertama ke Jamal, menambahkan Deskripsi, dan menentukan Bisnis untuk Area Nilai.

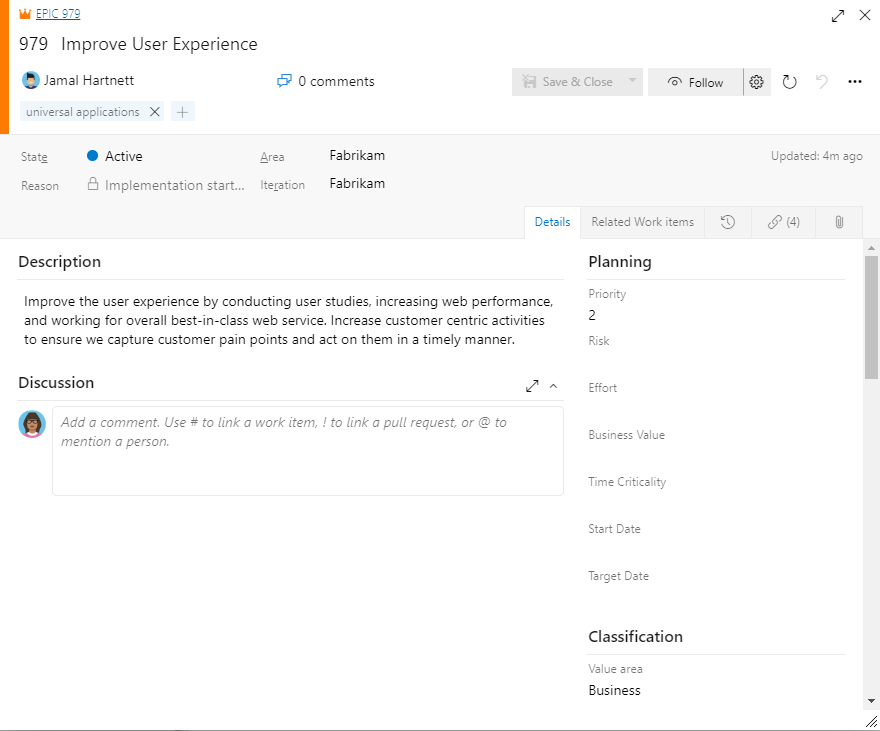

    Tentukan detail Epik.

    Untuk memperbarui beberapa item kerja secara massal, lihat bagian Menambahkan atau memperbarui item kerja secara massal yang disediakan nanti di artikel ini.

Catatan

Karena aspek penting dari SAFe® adalah memetakan pekerjaan ke tujuan bisnis atau arsitektur, Anda harus memastikan untuk mengatur Arsitektur Area=Nilai untuk Fitur apa pun yang dipetakan ke epik arsitektur. Karena pilihan defaultnya adalah Bisnis, Anda tidak perlu mengubah bidang untuk item apa pun yang mendukung epik bisnis. Anda juga dapat menambahkan tag untuk melacak investasi.

Prinsip yang sama berlaku untuk Cerita yang sedang berlangsung. Anda dapat memetakannya ke Fitur, mengubah Area Nilai menjadi Arsitektur untuk pekerjaan yang Anda lakukan untuk mendukung epik arsitektur, dan menambahkan tag untuk melacak tema.

Menentukan program dan fitur

Dengan cara yang mirip dengan tim portofolio, tim program bekerja dari backlog Fitur mereka dan menentukan fitur yang mendukung Epik yang ditugaskan untuk dikirimkan.

Setiap manajer program mendefinisikan dan memprioritaskan fitur mereka. Di sini, kami menampilkan tim Fiber Suite menambahkan Fitur.

Tentukan backlog Fitur

  1. Buka backlog Fitur tim Fiber Suite dan pilih Item Kerja Baru.

    Masukkan judul Fitur dan pilih Tambahkan pada pilihan.

    Fitur backlog, Tambahkan Fitur

  2. Lanjutkan menambahkan Fitur sesuai kebutuhan dengan terus mengetik judulnya. Anda dapat menambahkan detail nanti.

    Setelah selesai, Anda harus memiliki daftar Fitur seperti yang ditunjukkan. Nama Simpul menunjukkan simpul terakhir di jalur area yang ditentukan untuk item kerja. Dengan menambahkan Fitur dari Backlog Fitur tim, Jalur Area secara otomatis diberi Jalur Area Default tim. Untuk Fiber Suite, yaitu Fabrikam\Fiber Suite.

    Fitur backlog, Fitur Daftar

  3. Sesuai kebutuhan, Anda dapat menyeret dan meletakkan Fitur dalam daftar untuk mencerminkan prioritasnya.

  4. Tentukan detail fitur. Pilih setiap judul item kerja untuk membuka formulir. Tambahkan informasi ke Deskripsi, tetapkan ke pemilik, tambahkan tag, dan pilih Area Nilai.

Memetakan Fitur ke Epik

Pada langkah berikutnya, Anda akan memetakan setiap Fitur ke Epik induknya. Alat Pemetaan dengan cepat membuat tautan induk-anak antara Epik dan Fitur.

  1. Dari backlog Fitur, pilih ikon opsi tampilan dan pilih Pemetaan.

    Fitur backlog, Aktifkan Pemetaan

  2. Pilih backlog Epik Tim Fabrikam.

    Fitur backlog, Pilih portofolio Epik backlog

  3. Satu per satu, seret setiap Fitur ke Epik induknya.

    Fitur fitur backlog, fitur Seret dan letakkan ke epik

  4. Setelah selesai, pilih ikon opsi tampilan dan aktifkan Orang Tua dan nonaktifkan Pemetaan .

    Daftar Anda akan terlihat seperti yang diperlihatkan dalam gambar berikut. Ikon info muncul di samping setiap Epik, menunjukkan bahwa item kerja dimiliki oleh tim lain daripada yang saat ini dipilih.

    Fitur backlog, dengan Orang Tua diaktifkan

Menentukan hasil kerja tim fitur Agile

Dengan cara yang sama dengan tim portofolio dan program, setiap tim fitur Agile menambahkan Cerita ke backlog mereka untuk mendukung Fitur yang ditetapkan kepada mereka.

Tentukan backlog Cerita

  1. Buka backlog Cerita tim Aplikasi dan pilih Item Kerja Baru.

    Masukkan judul Cerita Pengguna dan pilih Tambahkan pada pilihan.

    Cerita backlog, Tambahkan Cerita Pengguna

  2. Lanjutkan menambahkan Cerita Pengguna sesuai kebutuhan dengan terus mengetik judul mereka. Anda dapat menambahkan detail nanti.

    Setelah selesai, Anda harus memiliki daftar Cerita seperti yang ditunjukkan:

    Cerita backlog, Mencantumkan Cerita

  3. Sesuai kebutuhan, Anda dapat menyeret dan menghilangkan Cerita Pengguna dalam daftar untuk mencerminkan prioritasnya.

  4. Tentukan detail cerita. Pilih setiap judul item kerja untuk membuka formulir. Tambahkan informasi ke Deskripsi dan Kriteria Penerimaan, tetapkan ke pemilik, tambahkan tag, tentukan Poin Cerita, dan pilih area Nilai.

    Formulir item kerja cerita pengguna

    Untuk memperbarui beberapa item kerja secara massal, lihat bagian Menambahkan atau memperbarui item kerja secara massal yang disediakan nanti di artikel ini.

Memetakan Cerita ke Fitur

Sama seperti sebelumnya Anda memetakan setiap Fitur ke Epik induknya, sekarang Anda akan memetakan setiap Cerita Pengguna ke Fitur induknya. Alat Pemetaan dengan cepat membuat tautan induk-anak antara Fitur dan Cerita Pengguna.

  1. Dari backlog Cerita, pilih ikon opsi tampilan dan pilih Pemetaan.

    Backlog Cerita, Aktifkan Pemetaan

  2. Pilih backlog Fitur Fiber Suite.

    Cerita backlog, Pilih backlog Fitur tim Fiber Suite

  3. Satu per satu, seret setiap Cerita Pengguna ke Fitur induknya.

    Cerita backlog, Seret dan letakkan cerita pengguna ke fitur

  4. Setelah selesai, pilih ikon opsi tampilan dan aktifkan Orang Tua dan nonaktifkan Pemetaan .

    Daftar Anda akan terlihat seperti yang diperlihatkan dalam gambar berikut. Ikon info muncul di samping setiap Epik dan Fitur, menunjukkan bahwa item kerja dimiliki oleh tim lain daripada yang saat ini dipilih.

    Backlog Cerita, dengan Orang Tua diaktifkan

Melihat papan Kanban dan memperbarui status

Setiap papan Kanban tim menyediakan ruang interaktif visual bagi tim untuk merencanakan dan memperbarui status. Dengan begitu, tim Anda dapat melacak informasi penting yang mereka butuhkan dengan melihat item kerja mana yang sedang berlangsung, di mana hambatan berada, orang yang ditugaskan untuk menyelesaikan pekerjaan, dan banyak lagi.

Untuk gambaran umum alat dan penggunaan papan Kanban, lihat Tentang Papan dan Kanban. Setiap tim dapat menyesuaikan kolom papan, bidang kartu, gaya kartu, dan lainnya. Untuk informasi selengkapnya, lihat Menyesuaikan papan Anda.

Membuka papan Kanban

Anda membuka papan Kanban dari backlog mana pun dengan memilih tautan Lihat sebagai Papan .

Papan epik

Setiap papan mendukung tugas-tugas berikut:

  • Menambahkan item kerja dan item kerja anak
  • Memperbarui status melalui seret dan letakkan
  • Menambahkan dan menentukan label setiap kolom
  • Mengonfigurasi tampilan kartu, menambahkan tag, bidang, dan menerapkan aturan
  • Mengonfigurasi swimlanes dan menetapkan batas WIP
  • Menetapkan nilai atau memperbarui bidang yang ditampilkan pada kartu
  • Filter berdasarkan kata kunci dan bidang kunci

Papan Portofolio Kanban

Item anak Epik tercantum dalam setiap kartu. Anda dapat memperluas dan menciutkan daftar item turunan.

Papan Epik Kanban

Papan Kanban tim program

Papan Fiber Suite Kanban

Papan Kanban tim tangkas

Papan Kanban tim fitur

Merencanakan sprint

Setiap tim rilis Agile dapat merencanakan sprint mereka menggunakan alat perencanaan sprint. Dimulai dengan perencanaan sprint, setiap tim dapat memindahkan item backlog mereka ke sprint menggunakan alat Perencanaan.

Seperti yang ditunjukkan pada gambar berikut, tim Aplikasi merencanakan sprint mereka.

Tim aplikasi, Backlog, perencanaan Sprint

Untuk mempelajari selengkapnya tentang merencanakan dan melakukan sprint, lihat tutorial untuk Merencanakan dan mengerjakan sprint.

Merencanakan kereta rilis

Dengan cara yang sama dengan perencanaan sprint tim rilis Agile, setiap tim program dapat merencanakan pelatihan rilis.

Di sini kami menampilkan tim program Fiber Suite merencanakan rilis untuk fitur mereka.

Tim program Fiber Suite merencanakan rilis untuk fitur mereka.

Tips untuk bekerja dengan item kerja

Saat membuat dan memperbarui item kerja, pahami apa yang dapat dan tidak dapat Anda lakukan.

  • Anda hanya dapat menetapkan item kerja untuk satu anggota tim; jika Anda perlu menetapkan pekerjaan serupa ke lebih dari satu pengguna, salin item kerja dan buat penugasan
  • Hanya dapat menetapkan item kerja ke satu Jalur Area dan Jalur Perulangan
  • Cara tercepat untuk menambahkan item kerja backlog adalah dari papan backlog atau Kanban
  • Anda bisa menggunakan templat item kerja untuk mengisi bidang item kerja dengan cepat

Menambahkan atau memperbarui item kerja secara massal

Bidang umum yang mungkin ingin Anda perbarui secara massal meliputi:

  • Jalur Area
  • Ditetapkan ke
  • Jalur Perulangan
  • Tag (Tambahkan atau Hapus)
  • Area Nilai

Anda dapat memperbarui secara massal dan mengubah jenis item kerja dari portal web. Atau, jika diperlukan, Anda dapat menghapus item kerja penghapusan. Lihat artikel berikut:

Selain itu, Anda dapat menambahkan atau memperbarui item kerja secara massal dengan alat berikut:

Langkah berikutnya
